2014年一级建造师水利水电实务真题(三)

    案例(二)

  背景资料:

  某水利枢纽工程由大坝、电站、泄洪洞(底孔)和溢流表孔等建筑物组成。为满足度汛要求,工程施工采取两期导流,一期工程施工泄洪底孔坝段(A)和溢流表孔坝段(B)。某承包人承担了该项(一期工程)施工任务,并依据《水利水电工程标准施工招标文件》(2009年版)与发包人签订了施工合同。

  合同约定:(1)签约合同价为4500万元,工期24个月,2011年9月1日开工,2011年12月1日截流。

  (2)开通前,发包人按约定签约合同10%向承包人支付工程预付款,工程预付款的扣回与还请按计算,其中F1=20%,F2=90%。

  (3)从第一个月起,按工程进度款5%的比例扣留工程质量保证金。

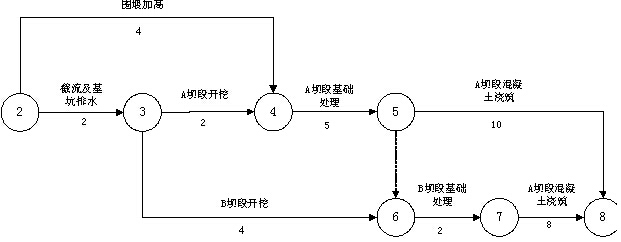

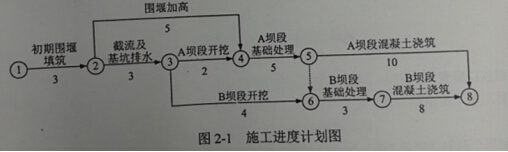

  由承包人编制,并经监理人批准的施工进度计划如图2-1所示(单位:月,每月按30天计):



  本工程在施工过程中发生以下事件:

  事件一:由于发包人未按时提供施工场地,造成了开工时间推迟,导致“初期围堰填筑”的延误,经测算“初期围堰填筑”要延至2012年1月30日才能完成。承包人据此向监理人递交了索赔一项通知书,后经双方协商达成如下事项:(1)截流时间推迟到2012年2月1日;(2)“围堰加高”须在2012年5月30日(含5月30日)前完成;(3)完工日期不变,调整进度计划;(4)发包人依据工期—费用表(如表2所示),重新编制新的施工进度计划,并提交了赶工措施和增加的费用,上报监理人并批准。

  表2 工期—费用表



  事件二:截至2012年2月底,累计完成合同金额为200万元;监理人确认的2012年3月份已完成工程量清单中“截流及基坑排水”的金额为245万元,“围堰加高”的金额为135万元,均含赶工增加费用。

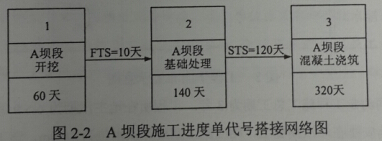

  事件三:结合现场及资源情况,承包人对新的施工进度计划进行了局部调整,A坝段采用搭接施工,其单代号搭接网络如图2-2所示:



  问题:

  1.根据原网络进度计划,分别指出“初期围堰填筑”和“围堰加高”的最早完成日期。

  2.根据事件一,按增加费用最少原则,应如何调整施工进度计划?计算施工所增加的总费用。

  3.根据事件一,绘制从2012年2月1日起的新施工进度计划(采用双代号网络图表示),指出“A坝段开挖”的最早开始日期。

  4.计算承包人2012年3月份进度付款申请单中有关款项的金额。

  5.根据事件三,分别指出“A坝段基础处理”和“A坝段混凝土浇筑”的最早开始日期。

  参考答案:

  1. 2011.12.1;2012.5.1。

  2. 围堰加高、截流及基坑排水、B坝段基础处理各压缩1个月;115万元。

  3.



  ;2012.4.1。

  4.P209:截止到2012年3月份, 累计完成合同金额为580万元,小于签约合同20%,因此预付款扣回值为0万元,工程质量保证金为19万元,应支付361万元。

  5. 2012.6.11;2012.10.11。注意FTS(Finish To Start),STS(Start To Start)。

    案例(三)

  背景资料:

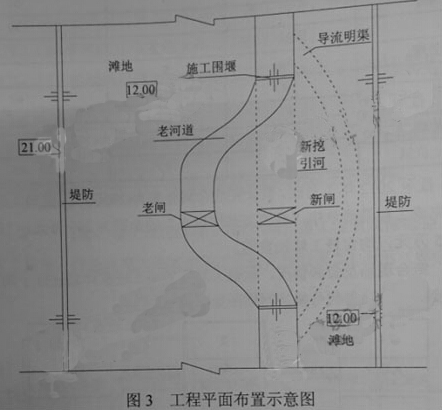

  某水闸除险加固工程主要工程内容包括:加固老闸,扩建新闸,开挖引河等。新闸设计流量1100m³/s。工程平面布置示意图如图3所示。



  施工合同约定工程施工总工期为3年。工程所在地主汛期为6~9月份,扩建新闸、加固老闸安排在非汛期施工,相应施工期设计洪水水位为10.0,该工程施工中发生了如下事件:

  事件一:施工单位根据本工程具体条件和总体进度计划安排,提出的施工导流方案如图3所示。工程附近无现有河道可供施工导流,施工单位采用的导流方案为一次拦断河床(全段)围堰法施工,具体施工组织方案是在一个非汛期施工完成扩建新闸和加固老闸,在新闸和老闸上、下游填筑施工围堰,期间利用新挖导流明渠导流。监理单位审核后,认为开挖导流明渠工程量较大,应结合现场条件和总体工期安排,优化施工导流方案和施工组织方案。

  事件二:施工单位优化施工导流方案和施工组织方案报监理单位审批,并开展施工导流工程设计,其中施工围堰采用均质土围堰,围堰工程级别为4级,波浪高度为0.8m。

  事件三:施工单位在围堰施工完毕后,立即进行基坑初期排水,基坑初期水深为6.0m。开始排水的当天下午,基坑水位下降了2.0m,此时围堰顶部在基坑侧局部出现纵向裂缝,边坡出现坍塌现象。施工单位及时采取措施进行处理,处理完成并经监理单位同意后继续进行后续工作。

  事件四:新闸闸室地基采用沉井基础,施工单位经项目法人同意选择符合资质条件符合的某专业基础处理公司进行施工,并要求该公司选派符合要求的注册建造师担任项目负责人。

  问题:

  1.根据事件一,提出适宜的施工导流方案及相应的施工组织方案。

  2.根据《水利水电工程施工组织设计规范》(SL303—2004),计算事件二中施工围堰的设计顶高程;该围堰的边坡稳定安全系数最小应为多少?

  3.根据事件三,施工单位计算确定基坑初期排水设施时,应考虑的主要因素有哪些?

  4.根据事件三,基坑围堰出现险情后,施工单位应采取哪些技术措施?

  5.根据《注册建造师执业工程规模标准》,分析事件四中沉井工程的注册建造师执业工程规模标准以及该项目负责人应具有的注册建造师级别。

  参考答案:

  1.P49:应采用分期围堰导流,新建引河和河道互为导流,取消明渠导流方案;施工组织方案:先进行新建引河、新建闸施工,利用老河道导流;完工后在老河道上下游进行围堰截流,利用新河道导流,进行老闸加固;完工后拆除围堰扩建新闸和开挖引河时用老闸进行导流,加固老闸时用新闸进行导流。

  2.P421:10+0.8+0.5=11.3m;1.05。

  3.布置形式、排水量、水泵选择。

  4. 减缓边坡坡度、设置边坡护面、减小降水速度等。

  5.大型;一级建造师。
