您的当前位置:鲁班培训-一建培训,二建培训,监理,注册安全工程师等 > 复习备考 > 历年真题 >
2014年一级建造师水利水电实务真题(四)
作者:鲁班培训 来源:鲁班培训 浏览: 添加日期:2015-08-11
案例(四)
背景资料:
某大(2)型泵站工程施工招标文件根据《水利水电工程标准施工招标文件》(2009年版)编制。专用合同条款规定:钢筋由发包人供应,投标人按到工地价3800元/吨计算预算价格,税前扣除;管理所房屋列为暂估价项目,金额600万元。某投标人编制的投标文件部分内容如下:
1.已标价工程量清单中,钢筋制作与安装单价分析如表4所示:
表四 钢筋制作与安装单价分析表 单位:1t
2.混凝土工程施工方案中,混凝土施工工艺流程见图4:
3.资格审查资料包括“近3年财务状况表”、“近5年完成的类似项目情况表”等相关表格及其证明材料复印件。
问题:
1.将“管理所房屋”列为暂估价项目需符合哪些条件?
2.根据“钢筋制作与安装单价分析表”回答下列问题:
(1)指出甲、乙、丙分别代表的名称;
(2)计算扣除钢筋材料价(丙)和税金(戊)(计算结果保留两位小数);
(3)分别说明钢筋的数量取为“1.05”、单价取为“3858.2”的理由。
3.除名称、价格和扣除方式外,专用合同条款中关于发包人供应钢筋还需明确哪些内容?

4.指出“混凝土施工工艺流程图”中A、B、C、D、E分别代表的工序名称。
5.资格审查资料中“近3年财务状况表”和“近5年完成的类似项目情况表”分别应附哪些证明材料?
参考答案:
1. P207:已经确定必然发生但暂时不能确定其金额。
2.P315:
(1)工长,初级工,焊条。
(2)3990.00,36.07。备注:直接工程费+间接费+利润=5110.05,假定扣除钢筋材料价为x,则有(5110.05-x)(1+3.22%)=1156.12,由此可得x=3990.00
(3)损耗系数,钢筋投标单价。
3.规格,数量,交货方式,交货地点和计划交货日期等。
4. 钢筋加工,模板制作,砼制备,砼运输,砼养护。
5. P178:经会计师事务所或审计机构审计的财务会计报表,包括资产负债表、现金流量表、利润表和财务情况说明书的复印件;中标通知书和(或)合同协议书、工程接收证书(工程竣工验收证书)、合同工程完工证书的复印件。
案例(五)
案例(五)
背景资料:
某堤防除险加固工程,堤防级别为1级。该工程为地方项目,项目法人由某省某市水行政主管部门组建,质量监督机构为该市水利工程质量监督站。该项目中一段堤防工程为一新建施工合同段,全长2.0km,为黏性土料均质堤,由某施工单位承建。该合同签约合同价为1460万元,主要工程内容、工程量及工程价款如表5-1所示。
表5-1 主要工程内容、工程量及工程价款
施工过程中发生如下事件:
事件一:施工单位根据现场具体情况,将土方填筑、混凝土护坡、堤顶道路、草皮护坡工程施工分别划分为4个、2个、2个、2个作业组,具体情况如表5-2所示。

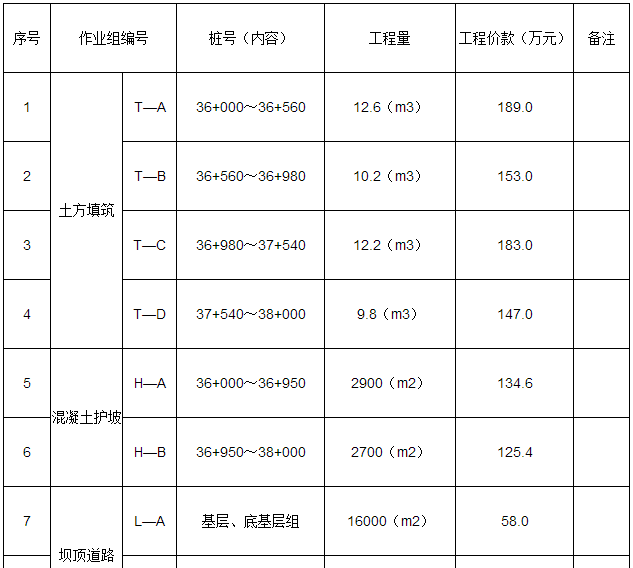

表5-2 堤防合同段作业划分
主体工程开工前,项目法人组织监理、设计、施工等单位对本合同段工程进行了项目划分。分部工程项目划分时,要求同种类分部工程的工程量差值不超过50%,不同种类分部工程的投资差额不超过1倍。
事件二:因现有水利水电工程单元工程质量评定标准中无草皮护坡质量标准,施工单位在开工前组织编制了草坡护坡工程质量标准,由本工程质量监督机构批准后实施。
事件三:工程开工后,施工单位按规范规定对土质堤基进行了清理。
事件四:土方填筑开工前,对料场图样进行了击实试验,得出土料最大干密度为1.60g/cm3,设计压实度为95%。某土方填筑单元工程的土方填筑碾压工序干密度检测结果如表5-3所示,表中不合格点分布不集中;该工序一般项目检测点合格率为92%,且不合格点不集中;各项报验资料均符合要求。
事件五:施工至2013年5月底,本合同段范围内容的工程项目已全部完成,所包括的分部工程已通过了验收,设计要求的变形观测点已测得初始值并在施工期进行了观测,施工中未发生质量缺陷。据此,施工单位向项目法人申请合同工程完工验收。
表5-3 某土方填筑单元工程碾压工序干密度监测记录
问题:
1.根据背景资料,请指出本合同段单位工程、分部工程项目划分的具体结果,并简要说明堤防工程中的单位工程、分部工程项目划分原则。
2.根据《水利水电工程单元工程施工质量评定表填表说明与示例(试行)》(办建管[2002]182号文),指出并改正事件二的不妥之处。
3.根据《堤防工程施工规范》(SL260-98),说明事件三堤防清基的主要技术要求。
4.根据《水利水电工程单元工程施工质量验收评定标准-堤防工程》(SL634—2012),评定事件四中碾压工序的质量等级并说明理由。
5.根据《水利水电建设工程验收规程》(SL223—2008),除事件五所述内容外,合同工程完工验收还应具备哪些条件?
参考答案:
1、P255:单位工程划分为1个,分部工程划分为9个,其中道路为1个;单位工程按招标标段或工程结构划分,分部工程按长度或功能划分。
2、P257:施工单位组织不妥,由项目法人组织监理、设计及施工单位按水利部有关规定进行编制和报批;P265:市质监站批准不妥,须经省级以上水利工程行政主管部门或其委托的水利工程质量监督机构批准。
3、P114:堤基表层不合格土、杂物必须清除;堤基范围内的淤泥、腐殖土、不合格土及杂草、树根等清理干净;分层回填处理坑洞、井穴等。
4、P264:优良;压实度1.6*95%=1.52g/cm3,其中有3个点不合格(1.49、1.48、1.51)合格率=85.0%;同时不合格试样全部不低于设计压实度值96%(1.52*96%=1.46g/cm3)的要求;一般项目合格率为92%≥90%。
5. P282:合同项目已按合同约定完成;单位工程验收;工程质量缺陷已按要求处理;工程完工结算已完成;施工现场已经进行清理;档案资料已按要求整理完毕。
