二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有一个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21.反映水泥混凝土质量的主要技术指标有( BDE)。
A.安定性
B.和易性
C.压缩性
D.耐久性
E.强度
22.下列关于钢筋代换的说法,正确的有(ABDE)。
A.应按钢筋承载力设计值相等的原则进行代换
B.以高一级钢筋代换低一级钢筋时,宜采用改变钢筋直径的方法来减少钢筋截面积
C.以高一级钢筋代换低一级钢筋时,宜采用改变钢筋根数的方法来减少钢筋截面积
D.用同钢号某直径钢筋代替另外一种直径钢筋时,其直径变化范围不宜超过4mm
E.主筋采取同钢号的钢筋代换时,应保持间距不变
23.与砂砾石地基相比,软土地基具有的特点有(ACE )。
A.承载能力差
B.空隙率大
C.压缩性大
D.渗透性强
E.触变性强
24.下列措施中,属于大体积混凝土温控措施的有(ABCD)。
A.采用干硬性贫混凝土
B.采用高效减水剂
C.采用低发热量水泥
D.采用薄层浇筑
E.采用预冷水泥
25.下列爆破作业的说法,正确的有(CDE)。
A.装药和堵塞可使用木、竹、铝制作的炮棍
B.点燃导火索可使用香烟
C.雷雨天严禁使用电爆网络
D.导爆索可用快刀切割
E.禁止导爆管打结
26.根据《水利工程建设项目勘察(测)设计招标投标管理办法》(水总[2004]511号),经批准后,水利工程建设项目设计可不招标的情形包括(ABCD)。
A.工程项目涉及国家安全的
B.抢险救灾
C.主要工艺采用专有技术的
D.技术复杂,能够满足条件的设计单位少于三家
E.专业性较强,符合条件的潜在投标人数量有限的
27.根据《水利工程质量监督规定》(水建[1997]339号),按照分级管理的原则,水利工程质量监督机构设置为(ACD )。
A.总站
B.流域站
C.中心站
D.站
E.项目站
28.水利工程基本建设项目竣工决算审计的目的是监督和评价其竣工决算的( CDE )。
A.安全性
B.可靠性
C.真实性
D.合法性
E.效益性
29.根据《水电水利工程施工监理规范》(DL/T5112-2000),水力发电工程的工程变更分为( ABCD )。
A.常规设计变更
B.一般工程变更
C.较大工程变更
D.重大工程变更
E.特别重大工程变更
30.根据《水工碾压混凝土施工规范》(DL/T5112-2000),水工碾压混凝土施工配合比设计参数包括( ABCD )。
A.掺和料掺量
B.水胶比
C.砂率
D.单位用水量
E.粒径组合
三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
案例(一)
背景资料:

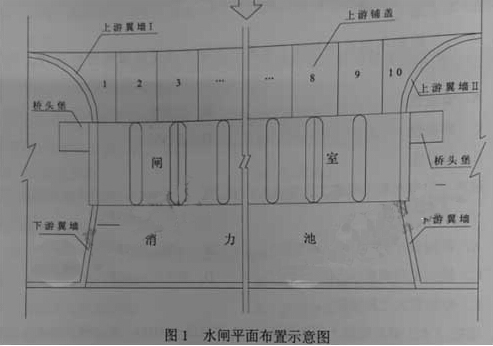

某大型水闸工程建于土基上,其平面布置示意图如图1所示。
该闸在施工过程中发生如下事件:
事件一:为加强工程施工安全生产管理,工程开工前,水行政主管部门对施工企业的“三类人员”安全生产考核合格证进行了检查;项目法人组织制定了本工程项目建设质量与安全事故应急预案,落实了事故应急保障措施。
事件二:为加快施工进度,上游翼墙及铺盖施工时,施工单位安排两个班组,分别按照上游翼墙Ⅰ→铺盖1→铺盖2→铺盖3→铺盖4→铺盖5→和上游翼板Ⅱ→铺盖10→铺盖9→铺盖8→铺盖7→铺盖6的顺序同步施工。
事件三:在闸墩混凝土浇筑过程中,由于混凝土温控措施不到位,造成闸墩底部产生贯穿性裂缝,后经处理不影响正常使用。裂缝处理延误工期40天、增加费用32万元。
事件四:桥头堡混凝土施工中,两名工人沿上、下脚手架的斜道向上搬运钢管时,不小心触碰到脚手架斜道外侧不远处的380v架空线路,造成1人死亡、1人重伤。事故调查中发现脚手架外缘距该架空线路最小距离为2.0m。
问题:
1.根据《关于印发水利工程建设安全生产监督检查导则的通知》(水安监[2011]475号)和《水利工程建设重大质量与安全事故应急预案》(水建管[2006]202号),事件一中的“三类人员”是指哪些人员?事故应急保障措施分为哪几类?
2.指出事件二中上游翼墙及铺盖施工方案的不妥之处,并说明正确做法。
3.根据《水利工程质量事故处理暂行规定》(水利部令第9号),确定水利工程质量事故的分类应考虑哪些主要因素?事件三中的质量事故属于哪一类?
4.指出事件四中脚手架及斜道架设方案在施工用电方面的不妥之处。根据《水利工程建设重大质量与安全事故应急预案》(水监管[2006]202号),水利工程建设质量与安全事故共分为几级?事件四的质量与安全事故属于哪一级?
参考答案:
1. P242:施工企业主要负责人、项目负责人及专职安全生产管理人员;P238:通信与信息保障、应急支援与装备保障、经费与物资保障。
2. P367:上游翼墙及铺盖的浇筑次序不满足规范要求。合理的施工安排包括:铺盖应分块间隔浇筑;与翼墙毗邻部位的1号和10号铺盖应等翼墙沉降基本稳定后再浇筑。
3. P215:直接经济损失的大小,检查、处理事故对工期的影响时间长短和对工程正常使用的影响;较大。
4. P139:脚手架外缘距该架空线路最小距离为2.0m不符合规范要求,应为4.0m;P236:特别重大、特大、重大和较大四级;较大。
