2018年一级建造师《市政》真题及答案

一、选择题
1.【题干】基层是路面结构中的承重层,主要承受车辆荷载的( ),并把面层下传的应力扩散到路基。
【选项】
A.竖向力
B.冲击力
C.水平力
D.剪切力
【答案】A
【解析】基层是路面结构中的承重层,主要承受车辆的竖向力,并把面层下传的应力扩散到路基。
【考点】城镇道路工程结构与材料P3

2.【题干】土的强度性质通常是指土体的( )。
【选项】
A.压实度
B.天然密度
C.抗剪强度
D.抗压强度
【答案】C
【解析】土的强度通常指土体的抗剪强度,即土体抵抗剪切破坏的能力。
【考点】城镇道路路基施工P20

3.【题干】当水泥土强度没有充分形成时,表面遇水会软化,导致沥青面层( )。
【选项】
A.横向裂缝
B.纵向裂缝
C.龟裂破坏
D.泛油破坏
【答案】C
【解析】水泥土强度没有充分形成时,表面遇水会软化,导致沥青面层龟裂破坏。
【考点】城镇道路基层施工P23

4.【题干】桥梁活动支座安装时,应在聚四氟乙烯板顶面凹槽内满注( )。
【选项】
A.丙酮
B.硅脂
C.清机油
D.脱模剂
【答案】B
【解析】活动支座安装前应采用丙酮或酒精解体清洗其各相对滑移面,擦拭后在聚四氟乙烯板顶面凹槽内注满硅脂。
【考点】城市桥梁结构形式及通用施工技术P61

5.【题干】钢筋工程施工中,当钢筋受力不明确时应按( )处理。
【选项】
A.受拉
B.受压
C.受剪
D.受扭
【答案】A
【解析】施工中钢筋受力分不清受拉、受压的,按受拉处理。
【考点】城市桥梁结构形式及通用施工技术P61

6.【题干】两条单线区间地铁隧道之间应设置横向联络通道,其作用不包括( )。
【选项】
A.隧道排水
B.隧道防火消防
C.安全疏散乘客
D.机车转向调头
【答案】D
【解析】联络通道是设置在两条地铁隧道之间的一条横向通道,起到安全疏散乘客、隧道排水及防火、消防等作用。
【考点】城市轨道交通工程结构与特点P111

7.【题干】下列场站构筑物组成中,属于污水构筑物的是( )。
【选项】
A.吸水井
B.污泥脱水机房
C.管廊桥架
D.进水泵房
【答案】D
【解析】给水处理构筑物包括:调节池、调流阀井、格栅间及药剂间、集水池、取水泵房、混凝沉淀池、澄清池、配水井、混合井、预臭氧接触油、主臭氧接
触池、滤池及反冲洗设备间、紫外消毒间、膜处理车间、清水池、调蓄清水池、配水泵站等。
污水处理构筑物包括:污水进水闸井、进水泵房、格栅间、沉砂池、初次沉淀池、二次沉淀池、曝气池、配水井、调节池、生物反应池、氧化沟、消化池、计量槽、闸井等。
【考点】给水排水厂站工程结构与特点P181

8.【题干】当水质条件为水库水,悬浮物含量小于100mg/L时,应采用的水处理工艺是( )。
【选项】
A.原水→筛网隔滤或消毒
B.原水→接触过滤→消毒
C.原水→混凝、沉淀或澄清→过滤→消毒
D.原水→调蓄预沉→混凝、沉淀或澄清→过滤→消毒
【答案】B
【解析】A适用水质较好;B适用湖泊水和水库水;C适用地表水、河流、小溪水;D适用高浊度水,黄河水、长江水。
【考点】给水排水厂站工程结构与特点P185

三、案例题
案例三

A公司承接一城市天然气管道工程,全长5.0km,设计压力0.4MPa,钢管直径DN300mm,均采用成品防腐管。设计采用直埋和定向钻穿越两种施工方法,其中,穿越现状道路路口段釆用定向钻方式敷设,钢管在地面连接完成,经无损探伤等检验合格后回拖就位,施工工艺流程如图3所示,穿越段土质主要为填土、砂层和粉质黏土。
直埋段成品防腐钢管到场后,厂家提供了管道的质量证明文件,项目部质检员对防腐层厚度和粘结力做了复试,经检验合格后,开始下沟安装。
定向钻施工前,项目部技术人员进入现场路段,利用现状检查井核实地下管线的位置和深度,对现状道路开裂、沉陷情况进行统计。项目部根据现场情况编制定向钻专项施工方案。
定向钻钻进施工中,直管钻进段遇到砂层,项目部根据现场情况采取控制钻进速度、泥浆流量和压力等措施,防止出现坍孔、钻进困难等问题。

问题:
1.【题干】写出图3中工作A,B的名称。
【答案】
A:导向孔钻进;B:无损检测
【考点】城市燃气管道工程施工P236

2.【题干】本工程燃气管道属于哪种压力等级?根据《城镇燃气输配工程施工及验收规范》CJJ-33-2005规定,指出定向钻穿越段钢管焊接应釆用的无损探伤方法和抽检数量。
【答案】
属于中压A燃气管道。
无损探伤方法:射线检测和超声波检测。抽检数量为100%。
【考点】城市燃气管道工程施工P231、城市管道工程质量检查与验收P394、城市供热管道工程施工P221。

3.【题干】直埋段管道下沟前,质检员还应补充检测哪些项目?并说明检测方法。
【答案】
①沟槽开挖深度、坡度,检测方法为水准仪和钢尺量测;
②钢管的材质、管径、壁厚,检测方法查阅资料和钢尺量测;
③外观质量,无裂纹、凹陷、孔洞,检测方法为巡视观测。
④管道内部清理,检测方法为观测。
【考点】城市管道工程质量检查与验收P391、P394

4.【题干】为保证施工和周边环境安全,编制定向钻专项方案前还需做好哪些调查工作。

【答案】
①勘探现场,掌握地层类型和厚度;
②地下水位;
③道路交通流量、高峰期;
④管线的施工年限、使用状况、流通介质等。
【考点】无

5.【题干】指出坍孔时周边环境可能造成哪些影响?项目部还应釆取哪些防坍孔技术措施?
【答案】
可能造成
①道路沉降塌陷,造成影响交通;
②地下管线变形,造成开裂渗漏;措施:①控制精度,减少纠偏;
②增大泥浆稠度、比重;
③缩短工序衔接时间,成孔后及时回拖管道。
【考点】无

案例(四)
背景资料

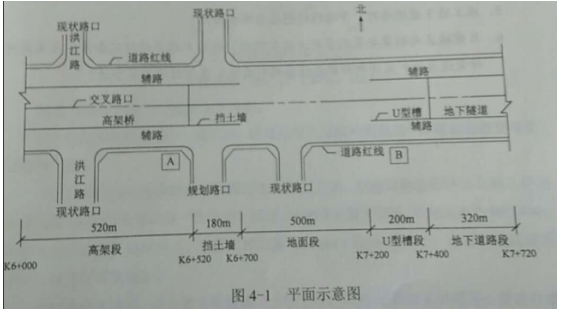

某市区城市主干道改扩建工程,标段总长1.72km,周边有多处永久建筑,临时用地极少,环境保护要求高;现状道路交通量大,施工时现状交通不断行。本标段是在原城市主干路主路范围进行高架桥段-地面段-入地段改扩建,包括高架桥段、地面段、U型槽段和地下隧道段。各工种施工作业区设在围挡内,临时用电变压器可安放于图4-1中A、B位置,电缆敷设方式待定。
高架桥段在洪江路交叉口处采用钢-混叠合梁型式跨越,跨径组合为37m+45m+37m。地下隧道段为单箱双室闭合框架结构。采用明挖方法施工。本标段地下水位较高,属富水地层;有多条现状管线穿越地下隧道段,需进行拆改挪移。
围护结构采用U型槽敞开段围护结构为直径Φ1.0m的钻孔灌注桩,外侧桩间采用高压旋喷桩止水帷幕,内侧挂网喷浆。地下隧道段围护结构为地下连续墙及钢筋混凝土支撑。
降水措施采用止水帷幕外侧设置观察井、回灌井,坑内设置管井降水,配轻型井点辅助降水。

问题:
1.【题干】图4-1中,在A、B两处如何设置变压器?电缆如何敷设?说明理由。
【答案】
设置要求:①根据相关规定,编制临时用电施工组织设计;②因为紧邻建筑物,所以设置在远离建筑物一侧;③因为紧邻道路,应与道路保持安全距离;④为避免地表水影响,变压器基础具有足够承载力并高于地表一定高度;⑤因为危险,所以安装防护栏杆。
如何敷设:因为A线紧邻高架桥梁用电,采用架空敷设;因为B线临近隧道用电,所以采用直埋或者管沟敷设。
【考点】城市供热管道工程施工P214

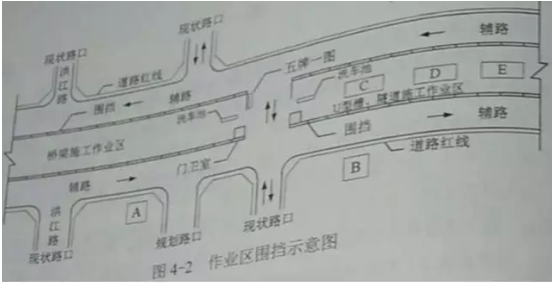

2.【题干】根据图4-2,地下连续墙施工时,C、D、E位置设置何种设施较为合理?
【答案】
C为沉淀池;D为储备池;E为泥浆制备池
【考点】城市桥梁下部结构施工P70

3.【题干】观察井、回灌井、管井的作用分别是什么?
【答案】
观察井:用来观测地下水位;
回灌井:回灌地下水保持围护结构外地下水位,防止建(构)筑物沉降;
管井:围护结构内降水,保持干燥作业环境。
【考点】明挖基坑施工P116

4.【题干】本工程隧道基坑的施工难点是什么?
【答案】
①周边有永久建筑物,所以围护结构强度、刚度要求高,临建保护要求高;
②临时用地范围小,所以施工受场地限制,作业面小;
③现状道路交通量大,所以对交通影响大,需要多部门配合、审批;
④本标段地下水位较高,属富水地层,所以降水、回灌、观测并行;
⑤有多条现状管线穿越地下隧道段,需进行拆改挪移,所以需要产权单位、规划部门配合。
【考点】明挖基坑施工P121

5.【题干】施工地下连续墙时。导墙的作用主要有哪四项?
【答案】
①挡土②基准作用③承重④存蓄泥浆
【考点】明挖基坑施工P125、P126

6.【题干】目前城区内钢梁安装的常用方法有哪些?针对本项目的特定条件,应采用何种架设方法?采用何种配套设备进行安装?在何时段安装合适?
【答案】
常用方法::自行式吊机整孔架设法、门架吊机整孔架设法、支架架设法、缆索吊机拼装架设法、悬臂拼装架设法、拖拉架设法。
本工程采用:悬臂拼装法。
采用配套设备:挂篮。
安装时段:避开交通高峰期。
【考点】城市桥梁上部结构施工P83

持续更新中,敬请关注!!!
