您的当前位置:鲁班培训-一建培训,二建培训,监理,注册安全工程师等 > 复习备考 > 历年真题 >
2018年一级建造师《建筑》真题及答案
作者:河南鲁班培训 来源:未知 浏览: 添加日期:2018-09-17
一、单项选择题
1.住宅建筑室内疏散楼梯的最小净宽度为( )。
A.1.0m
B.1.1m
C.1.2m
D.1.3m
【答案】B
2.直接接触土体浇筑的普通钢筋混凝土构件,其混凝上保护层厚度不应小于( )。
A.50mm
B.60mm
C.70mn
D.80mm
【答案】C
3.装饰施工中,需在承重结构上开洞凿孔,应经相关单位书面许可,其单位是( )
A.原建设单位
B.原设计单位
C.原监理单位
D.原施工单位
【答案】B
4.关于粉煤灰水泥主要特征的说法,正确的是( )。
A.水化热较小
B.抗冻性好
C.干缩性较大
D.早期强度高
【答案】A
5.HRB400E钢筋应满足最大力下总伸长率不小于( )。
A.6%
B.7%
C.8%
D.9%
【答案】D
6.用于承重的双排孔轻集料混凝土砌块砌体的孔洞率不应大于( )。
A.25%
B.30%
C.35%
D.40%
【答案】C
7.木材的变形在各个方向不同,下列表述中正确的是( )。
A.顺纹方向最小,径向较大,弦向最大
B.顺纹方向最小,弦向较大,径向最大
C.径向最小,顺纹方向较大,弦向最大
D.径向最小,弦向较大,顺纹方向最大
【答案】A
8.为设计提供依据的试验桩检测,主要确定( )。
A.单桩承载力
B.桩身混凝土强度
C.桩身完整性
D.单桩极限承载力
【答案】D
9.关于大体积混凝土浇筑的说法,正确的是( )。
A.宜沿短边方向进行
B.可多点同时浇筑
C.宜从高处开始
D.应采用平板振捣器振捣
【答案】B
某高校图书馆工程,地下二层,地上五层,建筑面积约35000平方米,现浇钢筋混凝土框架结构,部分屋面为正向抽空四角锥网架结构。施工单位与建设单位签订了施工总承包合同,合同工期为21个月。
在工程开工前,施工单位按照收集依据、划分施工过程(段)计算劳动量、优化并绘制正式进度计划图等步骤编制了施工进度计划,并通过了总监理工程师的审查与确认,项目部在开工后进行了进度检查,发现施工进度拖延,其部分检查结果如图2所示。
项目部为优化工期,通过改进装饰装修施工工艺,使其作业时间缩短为4个月,据此调整的进度计划通过了总监理工程师的确认。
项目部计划采用高空散装法施工屋面网架,监理工程师审查时认为高空散装法施工高空作业多、安全隐患大,建议修改为采用分条安装法施工。
管道安装按照计划进度完成后,因甲供电缆电线未按计划进场,导致电缆电线安装工程最早开始时间推迟了1个月,施工单位按规定提出索赔工期1个月。
问题:
1.单位工程进度计划编制步骤还应包括哪些内容?
答:
还应包括的内容:
2.图2中,工程总工期是多少?管道安装的总时差和自由时差分别是多少?除工期优化外,进度网络计划的优化目标还有哪些?
3.监理工程师的建议是否合理?网架安装方法还有哪些?网架高空散装法施工的特点还有哪些?
答:
(1)监理工程师建议是合理的,理由:本题中写明“部分屋面为正向抽空四角锥网架结构,分条安装法施工适用于分割后刚度和受力状况改变较小的网架,如正向抽空四角锥网架等。
4.施工单位提出的工期索赔是否成立?并说明理由。
答:
索赔不成立,甲供电缆电线未按计划进场,属于甲方原因,但是电线电缆安装工作总时差4个月,自由时差4个月,电线电缆安装工程最早开始时间推迟1个月,不影响紧后工作最早开始时间,不影响总工期,所以索赔不成立
某新建高层住宅工程,建筑面积16000地下一层,地上十二层,二层以下为现浇钢筋混凝土结构,二层以上为装配式混凝土结构,预制墙板钢筋釆用套筒灌浆连接施工工艺。
施工总承包合同签订后,施工单位项目经理遵循项目质量管理程序,按照质量管理PDCA循环工作方法持续改进质量工作。
监理工程师在检查土方回填施工时发现:回填土料混有建筑垃圾;土料铺填厚度大于400mm;采用振动压实机压实2遍成活;每天将回填2~3层的环刀法取的土样统一送检测单位检测压实系数。对此提出整改要求。
“后浇带施工专项方案”中确定:模板独立支设;剔除模板用钢丝网;因设计无要求,基础底板后浇带10d后封闭等。
监理工程师在检查第4层外墙板安装质量时发现:钢筋套筒连接灌浆满足规范要求;留置了3组边长为70.7mm的立方体灌浆料标准养护试件;留置了1组边长70.7mm的立方体坐浆料标准养护试件;施工单位选取第4层外层板竖缝两侧11mm的部位在现场进行水试验,对此要求整改。
问题:
1.写出PDCA工作方法内容;其中“A”的工作内容有哪些?
2.指出土方回填施工中的不妥之处?并写出正确做法。
3.指出“后浇带专项方案”中的不妥之处?写出后浇带混凝土施工的主要技术措施。
4.指出第4层外墙板施工中的不妥之处?并写出正确做法。装配式混凝土构XX钢筋套筒连接灌浆质量要求有哪些?
某开发商拟建一城市综合体项目,预计总投资十五亿元。发包方式采用施工总承包,施工单位承担部分垫资,按月度实际完成工作量的75%支付工程款,工程质量为合格,保修金为3%,合同总工期为32个月。
某总包单位对该开发商社会信誉,偿债备付率、利息备付率等偿债能力及其他情况进行了尽职调查。中标后,双方依据《建设工程工程量清单计价规范》GB50500-2013,对工程量清单编制方法等强制性规定进行了确认,对工程造价进行了全面审核。最终确定有关费用如下:分部分项工程费82000.00万元,措施费20500.00万元,其他项目费12800.00万元,暂列金额8200.00元,规费2470.00万元,税金3750.00万元。双方依据《建设工程施工合同(示范文本)》GF-2017-0201签订了工程施工总承包合同。
项目部对基坑围护提出了三个方案:A方案成本为8750.00万元,功能系数为0.3;B方案成本为8640.00万元,功能系数为0.35;C方案成本为8525.00万元,功能系数为0.32。最终运用价值工程方法确定了实施方案。
竣工结算时,总包单位提出索赔事项如下:
1、特大暴雨造成停工7天,开发商要求总包单位安排20人留守现场照管工地,发生费用5.60万元。
2、本工程设计采用了某种新材料,总包单位为此支付给检测单位检验试验费4.60万元,要求开发商承担。
3、工程主体完工3个月后,总包单位为配合开发商自行发包的燃气等专业工程施工,脚手架留置比计划延长2个月拆除。为此要求开发商支付2个月脚手架租赁费68.00万元。
4、总包单位要求开发商按照银行同期同类货款利率,支付垫资利息1142.00万元。
问题:
1.偿债能力评价还包括哪些指标?
答:
偿债能力评价指标包括 : 流动比率 ,速动比率 ,现金流动负债比率 ,资产负债率 ,或有负债比率 ,已获利息倍数(利息保障倍数),带息负债比率。
2.对总包合同实施管理的原则有哪些?
3.计算本工程签约合同价(单位万元,保留2位小数)。双档在工程量清单计价管理中应遵守的枪指向规定还有那些?
4.列式计算三个基坑维护方案的成本系数、价值系数(保留小数点后三位),并确定选择哪个方案。
5.总包单位提出的索赔是否成立?并说明理由。
一新建工程,地下二层,地上二十层,高度70m,建筑面积40000m2,标准层平面为40m×40m。项目部根据施工条件和需求按照施工机械设备选择的经济性等原则,采用单位工程量成本比较法选择确定了塔吊型号。施工总承包单位根据项目部制定的安全技术措施、安全评价等安全管理内容提取了项目安全生产费用。
施工中,项目部技术负责人组织编写了项目检测试验计划内容包括试验项目名称、计划试验时间等,报项目经理审批同意后实施。
项目部在“X工程施工组织设计”中制定了临边作业、禁登与悬空作业等高处作业项目安全技术措施。在“绿色施工专项方案”的节能与能源利用中,分别设定了生产等用电项的控制指标,规定了包括分区计量等定期管理要求,制定了指标控制预防与纠正措施。
在一次塔吊起吊荷载达到其额定起重量95%的起吊作业中,安全人员让操作人员先将重物吊起离地面15cm然后对重物的平稳性,设备和绑扎等各项内容进行了检查,确认安全后同意其继续起吊作业。
“在建工程施工防火技术方案”中,对已完成结构施工楼层的消防设施平面布置设计见图5。图中立管设计参数为:消防用水量15L/s,水流速ⅰ=15m/s;消防箱包括消防水枪、水带与软管。监理工程师按照《建筑工程施工现场消防安全技术规范》(GB50720-2011)提出了整改要求。
问题:
1.施工机械设备选择的原则和方法分别还有哪些?当塔吊起重荷载达到额定起重量90%以上时,对起重设备和重物的检查项目有哪些?
2安全生产费用还应包括哪些内容?需要在施工组织设计中制定安全技术措施的高处作业项还有哪些?
3.支出项目检测试验计划管理中的不妥之处,并说明理由。施工检测试验计划内容还有哪些?
4.节能与能源利用管理中,应分别对哪些用电项设定控制指标?对控制指标定期管理的内容有哪些?
5.指出图5中的不妥之处,并说明理由。
持续更新中,敬请关注!!!
1.住宅建筑室内疏散楼梯的最小净宽度为( )。
A.1.0m
B.1.1m
C.1.2m
D.1.3m
【答案】B
2.直接接触土体浇筑的普通钢筋混凝土构件,其混凝上保护层厚度不应小于( )。
A.50mm
B.60mm
C.70mn
D.80mm
【答案】C
3.装饰施工中,需在承重结构上开洞凿孔,应经相关单位书面许可,其单位是( )
A.原建设单位
B.原设计单位
C.原监理单位
D.原施工单位
【答案】B
4.关于粉煤灰水泥主要特征的说法,正确的是( )。
A.水化热较小
B.抗冻性好
C.干缩性较大
D.早期强度高
【答案】A
5.HRB400E钢筋应满足最大力下总伸长率不小于( )。
A.6%
B.7%
C.8%
D.9%
【答案】D
6.用于承重的双排孔轻集料混凝土砌块砌体的孔洞率不应大于( )。
A.25%
B.30%
C.35%
D.40%
【答案】C
7.木材的变形在各个方向不同,下列表述中正确的是( )。
A.顺纹方向最小,径向较大,弦向最大
B.顺纹方向最小,弦向较大,径向最大
C.径向最小,顺纹方向较大,弦向最大
D.径向最小,弦向较大,顺纹方向最大
【答案】A
8.为设计提供依据的试验桩检测,主要确定( )。
A.单桩承载力
B.桩身混凝土强度
C.桩身完整性
D.单桩极限承载力
【答案】D
9.关于大体积混凝土浇筑的说法,正确的是( )。
A.宜沿短边方向进行
B.可多点同时浇筑
C.宜从高处开始
D.应采用平板振捣器振捣
【答案】B
案例(一)
背景资料某高校图书馆工程,地下二层,地上五层,建筑面积约35000平方米,现浇钢筋混凝土框架结构,部分屋面为正向抽空四角锥网架结构。施工单位与建设单位签订了施工总承包合同,合同工期为21个月。

在工程开工前,施工单位按照收集依据、划分施工过程(段)计算劳动量、优化并绘制正式进度计划图等步骤编制了施工进度计划,并通过了总监理工程师的审查与确认,项目部在开工后进行了进度检查,发现施工进度拖延,其部分检查结果如图2所示。
项目部为优化工期,通过改进装饰装修施工工艺,使其作业时间缩短为4个月,据此调整的进度计划通过了总监理工程师的确认。
项目部计划采用高空散装法施工屋面网架,监理工程师审查时认为高空散装法施工高空作业多、安全隐患大,建议修改为采用分条安装法施工。
管道安装按照计划进度完成后,因甲供电缆电线未按计划进场,导致电缆电线安装工程最早开始时间推迟了1个月,施工单位按规定提出索赔工期1个月。
问题:
1.单位工程进度计划编制步骤还应包括哪些内容?
答:
还应包括的内容:
确定施工顺序;计算工程量;计算劳动量或机械台班需用量;
确定持续时间;绘制可行的施工进度计划图。
参见书本1A422021 施工进度计划编制P223
2.图2中,工程总工期是多少?管道安装的总时差和自由时差分别是多少?除工期优化外,进度网络计划的优化目标还有哪些?
答:
(1)工程总工期:22个月理由:计划工期23个月,项目部为优化工期通过改进装饰装修施工工艺使其作业时间缩短为4个月并通过总监理工程师的确认,因此为22个月、2个月,自由时差是:0个月。
(3)除工期优化外进度网络计划的优化目标还有资源优化、费用优化。
参见1A422012 P218
3.监理工程师的建议是否合理?网架安装方法还有哪些?网架高空散装法施工的特点还有哪些?
答:
(1)监理工程师建议是合理的,理由:本题中写明“部分屋面为正向抽空四角锥网架结构,分条安装法施工适用于分割后刚度和受力状况改变较小的网架,如正向抽空四角锥网架等。
(2)网架安装方法还有:滑移法、整体吊装法、整体提升法、整体顶升法。
(3)网架高空散装法施工的特点还有:A、脚手架用量大;B、工期较长;C、需占建筑物场内用地;E、技术上有一定难度
4.施工单位提出的工期索赔是否成立?并说明理由。
答:
索赔不成立,甲供电缆电线未按计划进场,属于甲方原因,但是电线电缆安装工作总时差4个月,自由时差4个月,电线电缆安装工程最早开始时间推迟1个月,不影响紧后工作最早开始时间,不影响总工期,所以索赔不成立
案例(二)
背景资料某新建高层住宅工程,建筑面积16000地下一层,地上十二层,二层以下为现浇钢筋混凝土结构,二层以上为装配式混凝土结构,预制墙板钢筋釆用套筒灌浆连接施工工艺。
施工总承包合同签订后,施工单位项目经理遵循项目质量管理程序,按照质量管理PDCA循环工作方法持续改进质量工作。
监理工程师在检查土方回填施工时发现:回填土料混有建筑垃圾;土料铺填厚度大于400mm;采用振动压实机压实2遍成活;每天将回填2~3层的环刀法取的土样统一送检测单位检测压实系数。对此提出整改要求。
“后浇带施工专项方案”中确定:模板独立支设;剔除模板用钢丝网;因设计无要求,基础底板后浇带10d后封闭等。
监理工程师在检查第4层外墙板安装质量时发现:钢筋套筒连接灌浆满足规范要求;留置了3组边长为70.7mm的立方体灌浆料标准养护试件;留置了1组边长70.7mm的立方体坐浆料标准养护试件;施工单位选取第4层外层板竖缝两侧11mm的部位在现场进行水试验,对此要求整改。
1.写出PDCA工作方法内容;其中“A”的工作内容有哪些?
答:
PDCA工作方法内容 第一步 分析现状,找出存在的问题。第二步,找出并分析产生问题的各种影响因素 第三步 找出各种原因中的最关键因素。第四步针对主要影响因素,制订计划和措施,提出质量改进的活动计划。第五步执行所制订的计划和措施。第六步根据计划的要求检查执行的情况。第七步总结经验,巩固成绩,把效果好的纳入各项标准。第八步提出遗留问题,并将其转入到下一个PDCA循环予以解决。
A表示总结再优化。对总结检查的结果进行处理。
2.指出土方回填施工中的不妥之处?并写出正确做法。
3.指出“后浇带专项方案”中的不妥之处?写出后浇带混凝土施工的主要技术措施。
4.指出第4层外墙板施工中的不妥之处?并写出正确做法。装配式混凝土构XX钢筋套筒连接灌浆质量要求有哪些?
案例(三)
背景资料某开发商拟建一城市综合体项目,预计总投资十五亿元。发包方式采用施工总承包,施工单位承担部分垫资,按月度实际完成工作量的75%支付工程款,工程质量为合格,保修金为3%,合同总工期为32个月。
某总包单位对该开发商社会信誉,偿债备付率、利息备付率等偿债能力及其他情况进行了尽职调查。中标后,双方依据《建设工程工程量清单计价规范》GB50500-2013,对工程量清单编制方法等强制性规定进行了确认,对工程造价进行了全面审核。最终确定有关费用如下:分部分项工程费82000.00万元,措施费20500.00万元,其他项目费12800.00万元,暂列金额8200.00元,规费2470.00万元,税金3750.00万元。双方依据《建设工程施工合同(示范文本)》GF-2017-0201签订了工程施工总承包合同。
项目部对基坑围护提出了三个方案:A方案成本为8750.00万元,功能系数为0.3;B方案成本为8640.00万元,功能系数为0.35;C方案成本为8525.00万元,功能系数为0.32。最终运用价值工程方法确定了实施方案。
竣工结算时,总包单位提出索赔事项如下:
1、特大暴雨造成停工7天,开发商要求总包单位安排20人留守现场照管工地,发生费用5.60万元。
2、本工程设计采用了某种新材料,总包单位为此支付给检测单位检验试验费4.60万元,要求开发商承担。
3、工程主体完工3个月后,总包单位为配合开发商自行发包的燃气等专业工程施工,脚手架留置比计划延长2个月拆除。为此要求开发商支付2个月脚手架租赁费68.00万元。
4、总包单位要求开发商按照银行同期同类货款利率,支付垫资利息1142.00万元。
问题:
1.偿债能力评价还包括哪些指标?
答:
偿债能力评价指标包括 : 流动比率 ,速动比率 ,现金流动负债比率 ,资产负债率 ,或有负债比率 ,已获利息倍数(利息保障倍数),带息负债比率。
2.对总包合同实施管理的原则有哪些?
3.计算本工程签约合同价(单位万元,保留2位小数)。双档在工程量清单计价管理中应遵守的枪指向规定还有那些?
4.列式计算三个基坑维护方案的成本系数、价值系数(保留小数点后三位),并确定选择哪个方案。
5.总包单位提出的索赔是否成立?并说明理由。
案例(四)
背景资料一新建工程,地下二层,地上二十层,高度70m,建筑面积40000m2,标准层平面为40m×40m。项目部根据施工条件和需求按照施工机械设备选择的经济性等原则,采用单位工程量成本比较法选择确定了塔吊型号。施工总承包单位根据项目部制定的安全技术措施、安全评价等安全管理内容提取了项目安全生产费用。
施工中,项目部技术负责人组织编写了项目检测试验计划内容包括试验项目名称、计划试验时间等,报项目经理审批同意后实施。
项目部在“X工程施工组织设计”中制定了临边作业、禁登与悬空作业等高处作业项目安全技术措施。在“绿色施工专项方案”的节能与能源利用中,分别设定了生产等用电项的控制指标,规定了包括分区计量等定期管理要求,制定了指标控制预防与纠正措施。
在一次塔吊起吊荷载达到其额定起重量95%的起吊作业中,安全人员让操作人员先将重物吊起离地面15cm然后对重物的平稳性,设备和绑扎等各项内容进行了检查,确认安全后同意其继续起吊作业。

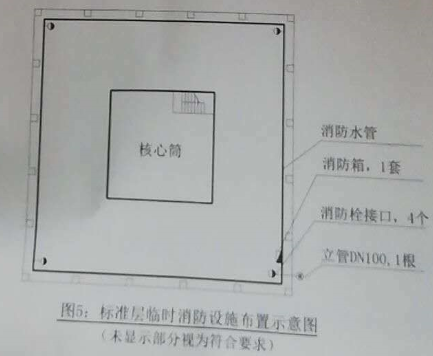

“在建工程施工防火技术方案”中,对已完成结构施工楼层的消防设施平面布置设计见图5。图中立管设计参数为:消防用水量15L/s,水流速ⅰ=15m/s;消防箱包括消防水枪、水带与软管。监理工程师按照《建筑工程施工现场消防安全技术规范》(GB50720-2011)提出了整改要求。
1.施工机械设备选择的原则和方法分别还有哪些?当塔吊起重荷载达到额定起重量90%以上时,对起重设备和重物的检查项目有哪些?
2安全生产费用还应包括哪些内容?需要在施工组织设计中制定安全技术措施的高处作业项还有哪些?
3.支出项目检测试验计划管理中的不妥之处,并说明理由。施工检测试验计划内容还有哪些?
4.节能与能源利用管理中,应分别对哪些用电项设定控制指标?对控制指标定期管理的内容有哪些?
5.指出图5中的不妥之处,并说明理由。
