1、题干:下列施工进度控制措施中,属于管理措施的是(  )。
A、编制进度控制工作流程
B、优选施工方案
C、重视信息技术的应用
D、进行进度控制的会议组织设计



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:C

解析:本题考查的是施工进度控制的措施。AD属于组织措施;B属于技术措施。



2、题干:常见的影响工程进度的风险不包括(  )。
A、组织风险
B、环境风险
C、技术风险
D、合同风险



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:B

解析:施工方进度控制的管理措施常见的影响工程进度的风险,如:
①组织风险;
②管理风险;
③合同风险;
④资源(人力、物力和财力)风险;
⑤技术风险等。不包括环境风险。



3、题干:下列施工方进度控制的措施中,属于技术措施的是(  )。
A、确定进度控制的工作流程
B、优化施工方案
C、选择合适的施工承发包方式
D、选择合理的合同结构



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:B

解析:本题考查的是施工方进度控制的技术措施。技术措施:换机、换料、选方法、选方案、设计。A属于组织措施;CD属于管理措施。


法规
1、题干:建设工程合同包括下列选项中除(    )的合同。
A、建设工程勘察合同
B、建设工程设计合同
C、建设工程监理委托合同
D、建设工程施工总承包合同



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:C

解析:本题考查的是建设工程施工合同的法定形式。建设工程合同是承包人进行工程建设,发包人支付价款的合同。通常包括建设工程勘察、设计、施工合同。



2、题干:当事人在合同订立后因一方违约而应向另一方支付违约金,对于违约金的支付,正确的是(  )。
A、双方可以在合同中约定因违约产生的损失赔偿额,并按此支付
B、约定的违约金低于造成的损失的,按约定支付
C、约定的违约金高于造成的损失的,当事人可以请求人民法院或者仲裁机构予以适当减少
D、违约方支付违约金后,合同终止



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:A

解析:本题考查的是承担违约责任的种类。B项,约定的违约金低于造成的损失的,当事人可以请求人民法院或者仲裁机构予以增加;C项,表述中的“高于”应是“过分高于”;D项,当事人就延迟履行约定违约金的,违约方支付违约金后,还应当履行债务。继续履行可以与违约金、定金、赔偿损失并用,但不能与解除合同的方式并用。



3、题干:乙公司向甲公司租了一套设备,在甲公司不知情的情况下,乙公司与丙公司签订合同,将该套设备卖给了丙公司。下列说法正确的是(  )。
A、由于乙公司没有处分权,因此买卖合同无效
B、如合同签订后,甲公司将设备卖给乙公司,则合同确定有效
C、如丙公司订立合同之后知道乙公司没有处分权,则合同无效
D、如果设备已经交付给丙公司,则合同有效



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:B

解析:本题考查的是效力待定合同。本题所述的合同实际上是一个效力待定的合同,无处分权人订立的合同,经权利人追认后或无处分权人在订立合同后取得处分权时,合同才有效,因此只有B是最符合题意的。


建筑
1、题干:关于施工用电安全管理的说法,正确的有( )。
A、配电系统应采用总配电箱(配电柜)分配电箱、开关箱三级配电方式
B、照明变压器使用自耦变压器
C、一般场所宜选用额定电压为180V的照明器
D、施工现场临时用电设备在5台及以上或设备总容量在50kW及以上者,应制定安全用电和电气防火措施



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:A

解析:本题考查的是施工用电安全管理。
施工用电配电系统应设置总配电箱(配电柜)、分配电箱、开关箱,并按照“总一分一开”顺序作分级设置,形成“三级配电”模式,故A正确;照明变压器必须使用双绕组型安全隔离变压器,严禁使用自耦变压器,故B错误;一般场所宜选用额定电压为220V的照明器,故C错误;施工现场临时用电设备在5台及以上或设备总容量在50kW及以上者,应编制用电组织设计。临时用电设备在5台以下和设备总容量在50kW以下者,应制定安全用电和电气防火措施,故D错误。



2、题干:悬臂式基坑支护结构发生深层滑动时应及时采取的措施是( )。
A、加设锚杆
B、加设支撑
C、支护墙背卸土
D、浇筑垫层



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:D

解析:本题考查的是基坑施工应急处理措施。
悬臂式支护结构发生位移时,应采取加设支撑或锚杆、支护墙背卸土等方法及时处理。悬臂式支护结构发生深层滑动应及时浇筑垫层,必要时也可加厚垫层,以形成下部水平支撑。故D正确。



3、题干:关于高度在24m以下的单、双排脚手架设置剪刀撑的说法,正确的是( )。
A、在内侧立面的两端设置
B、两端各设置两道剪刀撑
C、中间剪刀撑间净距不大于20m
D、由底至顶连续设置



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:D

解析:本题考查的是一般脚手架安全控制要点。高度在24m以下的单、双排脚手架,均必须在外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设置,故A、B错误、D正确;中间各道剪刀撑之间的净距不应大于15m,故C错误。


市政
1、题干:下列脚手架工程专项施工方案必须进行专家论证的是(  )。
A、高度40m落地式钢管脚手架
B、提升高度80m附着式整体提升脚手架
C、提升高度60m附着式分片提升脚手架
D、架体高度20m及以上悬挑式脚手架



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:D

解析:本题主要考查的是超过一定规模的危险性较大的分部分项工程范围。需要专家论证的工程范围:脚手架工程:
①搭设高度50m及以上落地式钢管脚手架工程。
②提升高度150m及以上附着式整体和分片提升脚手架工程。
③架体高度20m及以上悬挑式脚手架工程。
故选D。



2、题干:开挖深度为15m的人工挖孔桩工程(  )。
A、不需要编制专项方案也不需要专家论证
B、不需要编制专项方案但需要专家论证
C、要编制专项方案,但不需要专家论证
D、要编制专项方案并需要专家论证



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:C

解析:本题主要考查的是编制专项方案和专家论证法范围。针对危险性较大的分部分项工程单独编制的专项施工方案。人工挖孔桩工程需要编制专项施工方案。对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。开挖深度超过16m的人工挖孔桩工程需要专家论证。



3、题干:施工方案应包括的主要内容有(  )。
A、施工方法的确定
B、技术措施
C、施工机具的选择
D、资金调配措施
E、施工顺序的确定



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:ABCE

解析:本题主要考查的是施工技术方案的主要内容。施工方案主要包括施工法的确定、施工机具的选择、施工顺序的确定,还应包括季节性措施、四新技术措施以及结合市政公用工程特点和由施工组织设计安排的、工程需要所应采取的相应方法与技术措施等方面的内容。故答案选ABCE。


机电
1、题干:属于合同分析的重点内容的是(  )。
A、分包人的主要合同责任
B、合同价格,计价方法和价格补偿条件
C、工期要求和顺延条件
D、合同变更方式
E、招标方式的分类



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:ABCD

解析:合同分析的重点内容:
(1)分包人的主要合同责任,工程范围,总包人的责任。
(2)合同价格,计价方法和价格补偿条件。
(3)工期要求和顺延条件,工程受干扰的法律后果,合同双方的违约责任。
(4)合同变更方式,工程验收方法,索赔程序和争执的解决等。



【背景资料】
某民营造纸企业为尽快占领西南市场,拟在西南某县建一座中型造纸厂,在与当地县政府签订三项协议后,即办理了有关招标活动的审批手续,由于无初步设计,就以暂估工程总价的方式进行施工总承包,因工程资金来源尚未完全落实,要求施工单位垫资施工。
在资格预审中,业主重点审查施工单位的有无垫资能力。共有七家施工单位通过了预审,获得投标资格。
在投标日期前10天,业主以书面形式修改了工程范围。有一投标单位提出异议,被取消投标资格。
在投评标过程中,A公司因报价最低,低于成本价30%,然而又因称其垫资能力强,被业主选中,遭到评标专家的一致反对。B公司虽报价合理业绩好,施工能力强,而标书中垫资要求条件苛刻而遭业主否决。最终选择了资金状况一般,报价较低,业绩虽然较弱,但同意业主垫资条件的C公司。
2、题干:1.该民营企业是否符合招标条件?说明具体理由。
2.在资格预审中,业主存在什么问题?应怎样解决?
3.投标前,业主取消一投标单位的做法是否合理?为什么?
4.说明评标专家否定A公司的理由。
5.试评估C公司承担该工程业主可能遇到的风险。



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:

解析:1.《招投标法》规定招投标前必须履行和完成报批手续,作大量的技术、资金、资源等基础准备工作,因此该民营企业不符合招标条件。
理由:(1)项目仅签订了立项协议,还未履行一系列审批手续;
(2)工程资金未到位,资金来源未落实;
(3)无满足招标需要的设计文件。
2.弄清资格审查的内容和重点。资格预审存在的问题是审查重点内容严重缺失,仅把专业资格审查内容中的财务状况、能否满足垫资当作重点,何况垫资施工国家是不允许的。
纠正方法:应按照资格预审的规定审查投标单位的合法地位、信誉(基本资格审查)和施工单位的施工经历、人员状况、施工方案、财务状况(即专业资格审查)。重点是专业资格审查。
3.从《招投标法》规定的招标修改文件期限分析。投标前业主取消一家投标单位的投标资格不合理。
理由是投标单位无过错,而错在业主未按国家规定应在投标截止日15日以上向投标单位提出招标修改文书。
4.从招投标的公开、公平、公正基本原则及废标原则分析评标专家否认A公司的理由:(1)A公司报价低于成本价是不合理报价,属于废标;(2)不符合公平、公正的原则,仅凭报价低中标有失公允。
5.工程要求垫资风险就很大,再从C公司本身各方面的实力发分析可能遇到的风险:
(1)因该公司的业绩欠缺,从事此类项目的经验不足,因而会带来工程工期、质量、安全风险;
(2)因该工程是垫资施工,C公司资金状况一般,施工过程中很容易造成C公司资金短缺甚至资金断链,从而造成工程中断甚至半途而废的可能。



【背景资料】
某安装公司承包某高层建筑的机电安装工程,高层建筑的给排水系统、建筑电气系统和通风空调系统划分为三个区(低区、中区、高区),在地下1层、20层和40层设置了设备层。设备层中安装有变压器、配电柜、冷水机组、热泵等大型设备。安装公司将设备的吊装分包给某吊装公司,吊装公司签订合同后,编制了设备吊装的计算方案和安全技术措施,进行了风险识别、评估,确立风险防范措施。由于高层建筑处于闹市中心,周界已建有高层建筑,无法采用汽车吊进行设备吊装,经过论证采用桅杆式起重机吊装,桅杆式起重机缆风绳的受力锚点选择在建筑物的结构上,经过设计论证达到要求。
3、题干:1.本工程在设备吊装施工中存在哪些风险?
2.吊装公司应如何进行风险识别?
3.桅杆式起重机缆风绳的受力锚点选择在建筑物的结构上有何要求?
4.安装公司在设备吊装分包合同管理中,风险管理的工作内容有哪些?



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:

解析:1.在设备吊装施工中存在的风险有:高层建筑周围环境和当地气象对设备吊装的风险,桅杆式起重机、缆风绳、受力锚点的风险,预计采用的施工安全措施风险,施工机具应用的风险等。
2.吊装公司在确定采用桅杆式起重机吊装后,要识别其吊装风险可能发生的部位和程度,可以用类似场合的吊装经验来判断,也收集其他桅杆式起重机的吊装数据,经整理统计分析做出结论。
3.桅杆式起重机缆风绳的受力锚点选择在建筑物的结构上要求:必须先进行计算,并获得建筑物设计单位的书面认可。否则,不得使用。
4.安装公司在吊装分包合同管理中,风险管理的工作内容有:对招标文件评审,进行投标风险评估;施工合同文件评审、谈判、签订,限定施工合同风险;分包合同管理,合理分解风险;全面履行合同,消除履约风险;施工合同经济索赔和规避合同风险。


水利
1、题干:对使用经检验不合格的建筑材料,水利工程质量监督机构有权责成( )采取措施纠正。
A、项目法人(建设单位)
B、设计单位
C、材料供应商
D、质量检测单位



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:A

解析:本题考查的是施工质量监督。
对使用未经检验或检验不合格的建筑材料、构配件及设备等,水利工程质量监督机构有权责成项目法人(建设单位)采取措施纠正。



2、题干:水利工程监理单位平行检测的费用由( )承担。
A、项目法人
B、监理单位
C、施工单位
D、检测单位



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:A

解析:本题考查的是水利工程建设项目施工监理的主要工作方法。监理机构在承包人自行检测的同时独立进行检测,以核验承包人的检测结果。平行检测的费用由发包人,也就是项目法人承担。



3、题干:根据《水利部关于修订印发水利建设质量工作考核办法的通知》(水建管[2018]102号),某水利厅建设质量工作年度考核得分为85分,考核排名为第8名,相应其考核登记为( )。
A、A级
B、B级
C、C级
D、D级



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:B

解析:本题考查的是项目法人质量考核。
考核结果分4个等级,分别为 A级(考核排名前10名,且得分90分及以上的)、B级(A级以后,且得分80分及以上的)、 C级(B级以后,且得分在60分及以上的)、 D级(得分60分以下或发生重、 特大质量事故的) ,本题中的85分属于B级范围,故选择B。


公路
1、题干:依据有关规定,不属于危险性较大的分部分项工程的是(  )。
A、预应力筋穿束施工
B、水上打桩船作业
C、深10m的人工挖孔桩
D、起重机吊装梁板



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:A

解析:此题考查危险性较大的分部分项工程范围。水上打桩船作业、人工挖扩孔桩工程、采用起重机机械进行安装工程都属于危险性较大的分部分项工程。本题选A。



2、题干:下列路基土石方施工安全要求,正确的有( )。
A、取土场底部应平顺并设有排水设施,周围设置警示标志和防护设施
B、地面横坡陡于1:10时,取土坑应设在路堤上侧
C、取土坑与路基坡脚表面应设1%~2%向外倾斜的横坡
D、路基范围内暂时不能迁移的结构物应预留土台,并设警示标志
E、土方开挖必须自下而上顺序放坡进行严禁挖空底脚



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:ABCD

解析:此题考查路基工程施工安全管理措施。
应采取保证边坡稳定的措施,边坡有防护要求的应开挖一级防护,且应自上而下开挖,不得掏底开挖、上下同时开挖、乱挖超挖。



背景资料

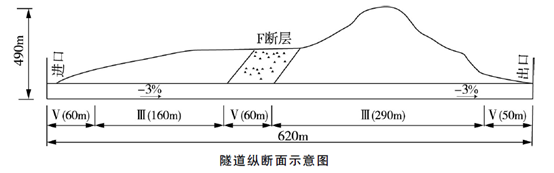

某双车道公路隧道。全长620m,地层岩性为石灰岩,地下水丰富有一条F断层破裂带隧道最大埋深490m,纵坡为-3%。其围岩级别及长度见隧道纵段面示意图3.合同总工期为20个月为保证施工安全,施工单位结合项目地质和设备条件,拟在全断面法、台阶法、单侧壁导坑法、CD法、CRD法5种工法中选择组织施工。
根据以往施工经验及该项目实际情况,施工前,相关人员经讨论分析确定隧道主要施工内容的进度计划指标为:Ⅲ级围岩70-90m/月,Ⅳ级围岩50-70m/月,Ⅴ级围岩30-50m/月,施工准备3个月,隧道内沟槽、路面及附属设施施工3个月。

3、题干:问题
1.从满足进度要求及经济性考虑,给隧道布置几个工作面?工作面掘进方向如何设置较为合理?分别说明理由。2.根据《公路桥梁和隧道工程施工安全风险评估指南(试行)》,该隧道是否需要进行安全风险评估?说明理由。3.根据背景资料给出的地质条件,写出该隧道在地质方面存在的主要安全危险源以及可能造成的安全事故类别4.根据背景材料,针对不同级别的围岩分别采用哪些施工工法较为合理。



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:

解析:1.五级围岩地段施工工期=(60+60+50)/30=5.7≈6个月;三级围岩地段施工工期(160+290)/70=6.42≈6.5个月;总工期=3+6+6.5+3=18.5个月。隧道施工工期按照最慢的施工速度总工期为18.5个月,为了节约施工成本,可以采用一个工作面进行施工。由出口向进口方向掘进。由于地下水丰富,反坡施工更有利地下水的自然排出,节省排水费用。
2.该隧道工程应当进行风险评估。理由:在该隧道工程中,Ⅴ级围岩连续超度均超过50米,根据规范应当进行安全风险评估。
3.地质方面存在的主要危险源有溶洞、地下水、断层破裂带、洞口浅埋段。可能造成的安全事故类别有:物体打击、车辆伤害、坍塌、冒顶片帮、透水、放炮。
4.Ⅲ级围岩隧道段应当采用台阶法或全断面法;Ⅴ级围岩采用台阶法或CD法、单侧壁导坑法。
【Ⅲ级围岩条件较好,适合采用台阶法或全断面法;Ⅴ级围岩较破碎,通常采用CD法和单侧壁导坑法,采用有效的预加固措施后可用台阶法,CRD法不经济,不宜采用】
此题以隧道施工为背景,考查隧道施工方法及安全要求。按照背景资料中的进度计划指标计算工期,与总工期比较确定既能满足总工期又经济的施工方案。对于安全风险评估,是否需要评估要根据背景资料提供的参数确定。主要安全危险源以及可能造成的安全事故类别,根据案例背景提供的地质条件及隧道纵断面示意图作答。要求熟悉隧道各种施工方法的适用性,结合案例背景提供的地质条件选择最适合的施工方法,此内容为高频考点,需要重点掌握。
