二级建造师每日一练(10.28)
施工管理
B、管理措施
C、合同措施
D、技术措施
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:施工方进度控制的管理措施承发包模式的选择直接关系到工程实施的组织和协调。为了实现进度目标,应选择合理的合同结构,以避免过多的合同交界面而影响工程的进展。工程物资的采购模式对进度也有直接的影响,对此应作比较分析。属于进度控制的管理措施。
B、选用有利于实现进度目标的施工机械
C、承发包模式的选择
D、编制劳动力计划
E、选用有利于实现进度目标的施工方法
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:BE
解析:本题考查的是施工方进度控制的技术措施。施工进度控制的技术措施涉及对实现施工进度目标有利的设计技术和施工技术的选用。
(1)不同的设计理念、设计技术路线、设计方案会对工程进度产生不同的影响,在工程进度受阻时,应分析是否存在设计技术的影响因素,为实现进度目标有无设计变更的必要和是否可能变更。
(2)施工方案对工程进度有直接的影响,在决策其选用时,不仅应分析技术的先进性和经济合理性,还应考虑其对进度的影响。在工程进度受阻时,应分析是否存在施工技术的影响因素,为实现进度目标有无改变施工技术、施工方法和施工机械的可能性。AD属于组织措施;C属于管理措施。
B、网络计划的编制方法
C、编制工程资金需求计划
D、考虑加快工程进度所需要的资金
E、重视施工技术的应用
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:CD
解析:本题考查的是考虑加快工程进度所需要的资金。施工进度控制的经济措施涉及工程资金需求计划和加快施工进度的经济激励措施等。
(1)为确保进度目标的实现,应编制与进度计划相适应的资源需求计划(资源进度计划),包括资金需求计划和其他资源(人力和物力资源)需求计划,以反映工程施工的各时段所需要的资源。通过资源需求的分析,可发现所编制的进度计划实现的可能性,若资源条件不具备,则应调整进度计划。
(2)在编制工程成本计划时,应考虑加快工程进度所需要的资金,其中包括为实现施工进度目标将要采取的经济激励措施所需要的费用。
法规
B、某单位发现王某在试用期间不符合录用条件
C、史某在工作期间严重失职,给单位造成重大损失
D、职工姚某无法胜任本岗位工作,经过培训仍然无法胜任工作的
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:D
解析:本题考查的是劳动合同的解除和终止。《劳动合同法》第39条规定,劳动者有下列情形之一的,用人单位可以解除劳动合同:(1)在试用期间被证明不符合录用条件的;(2)严重违反用人单位的规章制度的;(3)严重失职,营私舞弊,给用人单位造成重大损害的;(4)劳动者同时与其他用人单位建立劳动关系,对完成本单位的工作任务造成严重影响,或者经用人单位提出,拒不改正的;(5)因《劳动合同法》第26条第1款第1项规定的情形致使劳动合同无效的;(6)被依法追究刑事责任的。
B、10年
C、12年
D、15年
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C
解析:本题考查的是劳动合同的解除和终止。经济补偿的标准,按劳动者在本单位工作的年限,每满1年支付1个月工资的标准向劳动者支付;6个月以上不满1年的,按1年计算;不满6个月的,向劳动者支付半个月工资的经济补偿。劳动者月工资高于用人单位所在直辖市、设区的市级人民政府公布的本地区上年度职工月平均工资3倍的,向其支付经济补偿的标准按职工月平均工资3倍的数额支付,向其支付经济补偿的年限最高不超过12年。月工资是指劳动者在劳动合同解除或者终止前12个月的平均工资。故C选项正确。
B、变更劳动合同只能在合同订立之后、尚未履行之前进行
C、变更后的劳动合同文本由建筑公司和劳动者各执一份
D、变更劳动合同,应采用书面形式
E、用人单位与劳动者协商一致,可变更劳动合同的内容
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:CDE
解析:本题考查的是劳动合同的履行和变更。根据《劳动合同法》第三十五条规定,用人单位与劳动者协商一致,可以变更劳动合同约定的内容,故A错误、E正确。变更劳动必须在劳动合同依法订立之后,在合同没有履行或者尚未履行完毕之前的有效时间内进行,故B错误。变更劳动合同,应当采用书面形式。变更后的劳动合同文本由用人单位和劳动者各执一份,故C、D正确。
建筑
B、上部
C、前部
D、下部
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:A
解析:本题考查的是基坑施工应急处理措施。
水泥土墙等重力式支护结构如果位移超过设计估计值应予以高度重视,做好位移监测,掌握发展趋势。如位移持续发展,超过设计值较多,则应采用水泥土墙背后卸载、加快垫层施工及垫层加厚和加设支撑等方法及时处理。故A正确。
B、潮湿场所或在金属构架上操作,严禁使用II类手持电动工具
C、手持电动工具自带的软电缆不允许任意拆除或接长,插头不得任意拆除更换
D、工具中运动的危险部件,必须按有关规定装设防护罩
E、在锅炉、金属容器宜采用II类工具
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ACD
解析:本题考查的是手持电动工具的安全控制要点。
手持电动工具的安全控制要点有:
(1)在一般作业场所应使用I类手持电动工具,外壳应做接零保护,并加装防溅型漏电保护装置。潮湿场所或在金属构架等导电性良好的作业场所应使用Ⅱ类手持电动工具。在狭窄场所(锅炉、金属容器、地沟、管道内等)宜采用Ⅲ类工具。
(2)手持电动工具自带的软电缆不允许任意拆除或接长,插头不得任意拆除更换。
(3)工具中运动的危险部件,必须按有关规定装设防护罩。
故选A,C,D。
B、后支先拆,先支后拆
C、先拆非承重部分,后拆承重部分
D、先拆承重部分,后拆非承重部分
E、先下后上,先内后外
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:BC
解析:本题考查的是保证模板拆除施工安全的基本要求。各类模板拆除的顺序和方法,应根据模板设计的要求进行。如果模板设计无具体要求时,可按先支的后拆,后支的先拆,先拆非承重的模板,后拆承重的模板及支架,故A、D、E错误。
市政
B、继续教育培训档案
C、劳务人员工资台账
D、劳务人员考勤考核表
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本题主要考查的是实名制管理措施及管理方法。实名制管理措施:
(1)劳务企业要与劳务人员依法签订书面劳动合同,明确双方权利义务。应将劳务人员花名册、身份证、劳动合同文本、岗位技能证书复印件报总包方备案,并确保人、册、证、合同,证书相符统一。人员有变动的要及时变动花名册、并向总包方办理变更备案。无身份证、无劳动合同、无岗位证书的“三无”人员不得进入现场施工。
(2)要逐人建立劳务人员入场、继续教育培训档案,记录培训内容、时间、课时、考核结果、取证情况,并注意动态维护、确保资料完整、齐全。项目部要定期检查劳务人员培训档案,了解培训开展情况,并可抽查检验培训效果。
(3)劳务人员现场管理实名化。进入现场施工的劳务人员要佩戴工作卡,注明姓名、身份证号、工种、所属分包企业,没有佩戴工作卡的不得进入现场施工。分包企业要根据劳务人员花名册编制出勤表,每日点名考勤,逐人记录工作量完成情况,并定期制定考核表。考勤表、考核表须报总包备案。
(4)劳务企业要根据劳务人员花名册按月编制工资台账,记录工资支付时问、支付金额,经本人签字确认后,张贴公示。劳务人员工资台账须报总包备案。
(5)劳务企业要按照施工所在地政府要求,根据劳务人员花名册为劳务人员投保社会保险,并将缴费收据复印件、缴费名单报总包备案。
B、计算书和验算依据是否符合有关标准规范
C、有没有安全应急预案
D、施工机具安排是否合理
E、安全施工的基本条件是否满足现场实际情况
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ABE
解析:此题考查了专家论证的主要内容。专家论证的主要内容:
(1)专项方案内容是否完整、可行;
(2)专项方案计算书和验算依据是否符合有关标准规范;
(3)安全施工的基本条件是否满足现场实际情况。故选择ABE。
B、盥洗室下水管线直连市政污水管线
C、食堂设置隔油池
D、淋浴间的下水管线设置隔离网
E、厕所的化粪池进行抗渗处理
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ACDE
解析:本题主要考查的是环境保护与文明施工。防治水污染:
(1)施工场地应设置排水沟及沉淀池,必须防止污水、泥浆泄露外流污染环境;污水应尽可能重复使用,按照规定排人市政污水管道或河流,泥浆应采用专用罐车外弃;A正确。
(2)现场存放的油料、化学溶剂等应设有专门的库房,地面应进行防渗漏处理;
(3)食堂应设置隔油池,并应及时清理;C正确。
(4)厕所的化粪池应进行抗渗处理;E正确。
(5)食堂、盥洗室、淋浴间的下水管线应设置隔离网,并应与市政污水管线连接,保证排水通畅;B错,D正确。
(6)给水管道严禁取用污染水源施工,如施工管段离污染水域较近时,须严格控制污染水进入管道:如不慎污染管道,应按有关规定处理。
机电
某市体育馆配套安装工程项目经过业主施工招标,选定A安装公司为中标单位。施工合同中约定,设备由业主负责采购。A安装公司将通风与空调工程的安装分包给了B专业工程公司。该工程在施工招标和合同履行过程中发生了下述事件:
事件1:施工招标过程中共有5家(A、C、D、E、F)安装公司竞标。其中E安装公司的招标文件未按招标文件要求的时间提交,在投标文件的截止时间后30min送达;F安装公司的招标文件未密封。
事件2:空调设备保温工程施工完毕,并已作检查验收。监理工程师对某处的保温施工有怀疑,要求A安装公司作再次进行检验,A公司以空调设备保温是B公司施工为由拒绝检验。
事件3:在业主的要求下,A公司进行了检验,空调设备保温合格,A公司要求监理公司承担由此发生的全部费用,赔偿其窝工损失,并顺延影响的工期。
事件4:业主采购的工程设备提前进场,A公司派人参加开箱清点,由此增加了设备保管费支出。
2.针对事件2,A公司的做法是否妥当?请说明。
3.针对事件3,A公司的要求是否合理?请说明。
4.针对事件4,A公司可否向业主申请增加的设备保管费?请说明。
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:
解析:1.对E、F公司的投标文件不评审。按照《招标投标法》,逾期送达的投标文件视为废标;未密封的投标文件视为废标。
2.A公司的做法不妥。因为A公司与B公司是总分包关系,A公司对B公司的施工质量问题承担连带责任,故A公司有责任进行检验。
3.A公司的要求不合理。发生的全部费用应由业主承担,可以顺延工期。
4.A公司可以向业主申请增加的设备保管费。因为业主供应的设备提前进场,导致保管费用增加,属于业主责任,由业主承担发生的保管费用。
某机电安装公司经过邀请招标,中标一中型化肥厂的机电设备安装工程,其中,机修车间,给水排水工程、空压机站等工程不包括在工程范围内。合同工期为18个月,总价一次包死。合同签订后,在业主同意下,将部分非主体工程分包给三个具有相应资质的A、B、C三家公司。合同除工程范围、总价格与总合同不同外,其他条款与总合同基本相同。在合同执行过程中发生下列事件:
事件一,安装公司在非标准件制作过程中,发现工程量多出100工,遂向业主申请追加,遭到业主拒绝。
事件二,A公司施工时,把与设备连接的压缩空气管道和给水排水管道一起施工至车间墙外,安装公司现场管理人员由于不熟悉情况,在A公司两项管道工程量追加单上签字确认。
事件三,在投产前两个月,安装公司总部组织生产大检查,发现B公司自身力量不足及安装公司项目部协调不力使工期拖延7天。而C公司却因质量把关不严,有三处质量不合格。
事件四,B公司增加人员和机具终于按期完工,并据此向安装公司提出赶工费要求,C公司质量问题有两处进行了彻底处理,而一处因无法达到质量要求,经安装公司和业主协商,做让步处理。
2.简述事件二发生的原因和责任。应怎样妥善处理?
3.从合同管理的角度分析事件三发生的原因。
4.事件四中,安装公司对B、C公司处理有何不妥?说明理由。
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:
解析:1.从合同内容规定分析,事件一中安装公司提出l00工非标准件费用索赔不合理。
理由:(1)合同规定总价一次包死,也就是施工中不发生任何追加签证;
(2)安装公司在合同签订前未认真核实.工程量,属自己失误。
2.从合同管理双方的职责分析,事件二中,A公司多施工的两种管道工程量是由于施工者不清楚施工范围,属于A公司责任;而安装公司的管理人员也不清楚相关合同内容就盲目签字,负有签字责任。
处理方法:(1)由安装公司出面与业主协商,争取这部分工程划归安装公司,签补充合同,随后安装公司再与A公司同样补签分包合同;
(2)若上述方法未能实现,只能由安装公司与A公司按责任大小协商承担费用。A公司负直接主要责任,安装公司负管理签字责任。
3.从合同管理的角度分析,事件三发生的原因是未认真进行合同控制。首先,未认真进行合同交底,管理人员对质量和工期、进度底数不清或者本身素质就有问题。第二,未认真进行合同跟踪,这是主要原因。合同跟踪的主要内容是质量和工期,若有责任心的管理人员,是不会出现事件三的问题。
4.从合同双方应承担的责任分析,事件四中,安装公司对B、C公司的处理均不妥。
理由:(1)B公司工程延误,安装公司协调不力也应承担一定责任。故安装公司应B公司协商各自承担责任的比重,把因安装公司应承担的部分补偿给B公司,由B公司一家承担损失是不公平的。
(2)对C公司的质量问题作让步处理,业主和安装公司均无权做出。必须经设计单位确认不降低性能、不影响使用,才可由设计单位做出让步处理意见。
某工厂业主从欧洲订购一批卧式离心泵及其附属装置系统,并与某安装公司签订了安装合同,业主在将设备运往施工现场的途中,适逢大雨,设备被雨水浸润。应业主要求,安装公司对各部件进行了检查,并重新组装了设备。为此安装公司增加费用人民币6万元。
为了追回耽误的时间,安装公司建议采用环氧灌浆料代替原设计灌浆料,经设计单位同意和业主确认,工期节省了14天,增加费用4万元。
此外,业主特批12万元赶工费,安装公司采取了有效赶工措施,按时完成了合同约定的任务。施工资料经监理工程师签字、试运行方案经业主批准后,安装公司着手进行泵的试运行。
在试运行中,一台离心泵振动超标,经查,原因是泵的进口过滤器被棉纱堵塞,业主认为监理单位和安装公司存在质量管理责任,对监理公司和安装公司分别处以3000元和5000元的罚款。安装公司以监理工程师检查合格并签字为由,提出异议,但被业主驳回。
2.泵常用的性能参数包括哪些?
3.泵系统试运行前应具备的条件有哪些?
4.业主对安装公司的处罚是否合理,说明理由。
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:
解析:1.施工单位实际应得到的补偿款为:赶工费12万元,解体机泵增加费6万元;扣减罚款0.5万元,即总费用为6+12-0.5=17.5(万元)。
2.泵的性能由其工作参数加以表述,常用的参数有流量、扬程、功率、效率、转速等。
3.试运行前应具备的条件有:
1)设备及附属装置,管路系统施工完毕,施工记录资料齐全符合要求。
2)试运行需要的能源、介质、润滑油脂,检测仪器等符合试运行的要求。
3)试运行方案已编制并经批准。
4)试运行组织已建立,分工明确,责任清楚。
5)参加试运行的人员熟悉设备的构造、性能和设备的技术文件;熟悉试运行方案,掌握操作规程及试运行的具体步骤和操作方法。
6)设备及周围环境应清扫干净,设备附近不得进行粉尘或噪声较大的作业。
7)消防道路畅通,消防设施的配置符合要求。
4.建设单位对施工单位的处罚是合理的。监理单位工作的失误不免除施工单位应尽的施工质量责任。
水利
B、导流方案应满足下游供水的要求
C、导流建筑物规模恰当
D、对外交通方案符合实际
E、施工布置应满足爆破对安全距离的要求
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:CD
解析:(1)围堰结构形式应优先考虑利用当地材料及开挖渣料,经济合理。
(2)导流建筑物规模选择恰当 。
(3)料源的选择、料场的规划以及材料的开采、加工、运输、存放等环节切合实际,且较经济合理。
(4)主体工程施工方案经济合理,设备选型恰当。
(5)对外交通方案符合实际,经济合理,宜永久与临时结合,统筹考虑 。
(6)施工进度、土石方平衡、施工临时设施规模及施工临时占地合理。
(7)工程量计算符合有关规范规定,计算成果基本准确。
B、重大工程变更
C、较大工程变更
D、一般工程变更
E、常规设计变更
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:BCDE
解析:工程变更依据其性质与对工程项目的影响程度,分为重大工程变更、 较大工程变更、一般工程变更、常规设计变更四类。
某水利水电工程项目采取公开招标方式招标,招标人依据《水利水电工程标准施工招标文件》(2009年版)编制招标文件。招标文件明确:承包人应具有相应资质和业绩要求、具有AA以上的信用等级;投标有效期为60天;投标保证金为50万元整。在招标投标和施工过程中发生如下事件:
事件1:A投标人在规定的时间内,就招标文件设定信用等级作为资格审查条件,向招标人提出书面异议。
事件2:该项目因故需要暂停评标,招标人以书面形式通知所有投标人延长投标有效期至90天。B投标人同意延长投标有效期,但同时要求局部修改其投标文件,否则拒绝延长。
事件3:C投标人提交全部投标文件后发现报价有重大失误,在投标截止时间前,向招标人递交了书面文件,要求撤回投标文件,放弃本次投标。
事件4:投标人D中标并与发包人签订施工总承包合同根据合同约定,总承包人D把土方工程分包给具有相应资质的分包人E,并与之签订分包合同,且口头通知发包人。分包人E按照规定设立项目管理机构,其中,项目负责人、质量管理人员等均为本单位人员。
事件5:监理工程师检查时发现局部土方填筑压实度不满足设计要求,立即向分包人E下达了书面整改通知。分包人E整改后向监理机构提交了回复单。
2.针对事件2,B报标人提出修改其投标文件的要求是否要当?说明理由。招标人应如何处理该事件?
3.事件3中,招标人应如何处理C投标人撤回投标文件的要求?
4.指出开改正事件4中不妥之处,分包人E设立的项目管理机构中,还有哪些人员必须是本单位人员?
5.指出并改正事件5中不妥之处。
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:
解析:1.招标人收到异议之日起3日内作出答复;作出答复前,应当暂停招标投标活动。
2.不妥;同意延长投标有效期的投标人应当相应延长期投标担保的有效期,但不得修改投标文件的实质性内容。拒绝延长投标有效期的投标人有权收回投标保证金,因延长投标有效期造成投标人损失的,招标人应当给予补偿,但因不可抗力需延长投标有效期的除外。
3.招标人同意C投标人撤回投标文件的要求。招标人已收取投标保证金的,应当自收到投标人书面撤回通知之日起5内退还。
4.不妥之处:口头通知发包人。改正:工程分包应在施工承包合同中约定,或经项目法人书面认可,承包人应在分包合同签订后7日内,送发包人备案。
本单位人员还包括:技术负责人、财务负责人、安全管理人员。
5.不妥之处:监理工程师向分包人E下达了书面整改通知。改正:监理工程师向总承包人下达书面整改通知,总承包人再通知分包人整改。
不妥之处:分包人E整改后向监理机构提交了回复单。改正:分包人E整改后向总承包人提交回复单,总承包人再提交给监理机构。
公路
B、10
C、14
D、15
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C
解析:此题考查公路工程变更。
监理工程师在收到承包人书面建议后,应与发包人共同研究,确认存在变更的,应在收到承包人书面建议后的14天内作出变更指示。
B、按工程量结算
C、竣工后一次结算
D、目标结算方式
E、双方约定的其他结算方式
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ACDE
解析:此题考查工程价款的主要结算方式。
工程价款的主要结算方式主要有:按月结算、竣工后一次结算、分段结算、目标结算以及双方约定的其他结算方式。选项B属于混淆选项,可以排除。因此正确选项是ACDE。

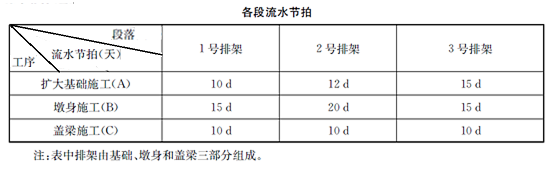

某施工单位承接了一4×20m简支梁桥工程。桥梁采用扩大基础,墩身平均高10m。项目为单价合同,且全部钢筋由业主提供,其余材料由施工单位自采或自购。在离本工程不远的江边有丰富的砂源,经检验,砂的质量符合要求。采砂点位于一跨江大桥下游150m处,施工用砂均取自这里。项目部拟就1~3排架组织流水施工,如下表所示。
事件1:由于业主大型安装设备的进场,业主委托承包人对一旧桥进行加固。加固工程中的施工项目在原合同中有相同项目,承包人要求直接采用相关单价来处理加固费用。
事件2:在桥梁基础开挖完成后,施工项目负责人组织施工人员、质检人员对槽基几何尺寸和标高这两项隐蔽工程进行了检查和验收,随即进入下一道工序。
事件3:施工单位准备开始墩身施工时,由于供应人的失误,将一批不合格的钢筋运到施工现场,致使墩身施工推迟了10d开始,承包人拟就此向业主提出工期和费用索赔。

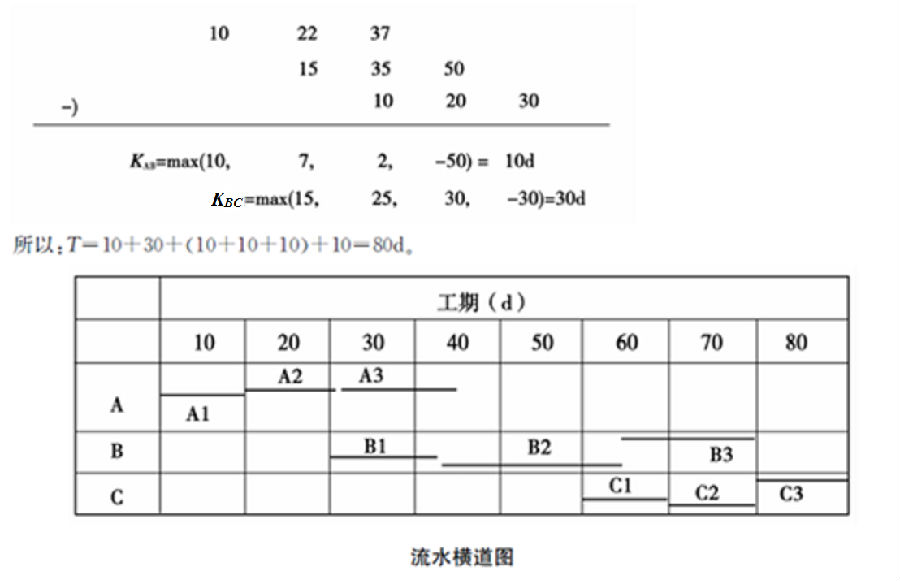

1.计算排架施工的流水工期(列出计算过程),并绘制流水横道图。
2.事件1中,承包人的要求是否合理?说明理由。
3.事件2中,隐蔽工程的检查验收项目是否完善?说明理由,并指出检查方式的错误之处。
4.针对事件3,承包人是否可以提出工期和费用索赔?说明理由。
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:
解析:
2.不合理。因为按照索赔的一般要求,由于需要加强桥梁结构以承受“特殊超重荷载”而索赔,承包商只能索赔有关工程费用,无权得到利润。但单价合同中的单价包含了利润在内的一切费用。
3.(1)不完善。检查项目还应有:土质情况、地基处理。
(2)施工项目负责人组织施工人员、质检人员不正确,还应请监理单位、建设单位、设计单位相关人员参加。
4.可以。因为首先造成墩身施工推迟是由于业主的原因,而且该推迟会使工期延长,并会带来人员、设备的窝工,所以承包商可以提出工期和费用索赔。
要求掌握工程项目施工管理相关内容。考查内容有利用横道图进行工期计算,工期费用的索赔,成本管理流程及总分包关系。
