二级建造师每日一练(10.26)




管理

1、题干:下列为加快进度而采取的各项措施中,属于技术措施的是(  )。
A、重视计算机软件的应用
B、编制进度控制工作流程
C、实行班组内部承包制
D、用大模板代替小钢模



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:D

解析:本题考查的是施工方进度控制的技术措施。技术措施:换机、换料、选方法、选方案、设计。AC属于管理措施;B属于组织措施。



2、题干:施工方进度控制的管理措施涉及管理的思想、方法、手段以及承发包模式、合同类型与风险管理等。其中,工程承发包模式主要影响(  )。
A、工作之间的逻辑关系
B、工程实施的组织与协调
C、施工技术的选择
D、经济激励措施的效力



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:B

解析:本题考查的是施工方进度控制的管理措施。承发包模式的选择直接关系到工程实施的组织和协调。为了实现进度目标,应选择合理的合同结构,以避免过多的合同交界面而影响工程的进展。工程物资的采购模式对进度也有直接的影响,对此应作比较分析。



3、题干:施工进度计划的检查应按统计周期的规定定期进行,并应根据需要进行不定期的检查。施工进度计划检查的内容包括(  )。
A、检查工程量的完成情况
B、检查工作时间的执行情况
C、检查资源使用及与进度保证的情况
D、工程量的调整
E、前一次进度计划检查提出问题的整改情况



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:ABCE

解析:本题考查的是施工进度计划的检查与调整。施工进度计划检查的内容包括:
①检查工程量的完成情况;
②检查工作时间的执行情况;
③检查资源使用及与进度保证的情况;
④前一次进度计划检查提出问题的整改情况。D属于施工进度计划的调整的内容。



法规

1、题干:关于合同撤销权的行使,当事人必须从知道或者应当知道撤销事由之日起一定期限内行使撤销权。该期限为(  )年。
A、1
B、2
C、3
D、5



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:A

解析:本题考查的是可撤销合同。行使撤销权应当在知道或者应当知道撤销事由之日起1年内行使,并应当向人民法院或者仲裁机构申请。故选项A正确。



2、题干:工程师认为确有必要暂停施工时,应当以书面形式要求承包人暂停施工,并在提出要求后(  )内提出书面处理意见。
A、12小时
B、24小时
C、48小时
D、72小时



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:C

解析:本题考查的是建设工程工期。工程师认为确有必要暂停施工时,应当以书面形式要求承包人暂停施工,并在提出要求后48小时内提出书面处理意见。承包人应当按工程师要求停止施工,并妥善保护已完工程。承包人实施工程师作出的处理意见后,可以书面形式提出复工要求,工程师应当在48小时内给予答复。工程师未能在规定时间内提出处理意见,或收到承包人复工要求后48小时内未予答复,承包人可自行复工。



3、题干:甲、乙于4月1日签订一份施工合同。合同履行过程中,双方于5月1日发生争议,甲于5月20日单方要求解除合同。乙遂向法院提起诉讼,法院于6月30日判定该合同无效。则此合同自(    )无效。
A、4月1日
B、5月1日
C、5月20日
D、6月30日



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:A

解析:本题考查的是无效合同。根据无效合同的特征,无效合同自订立之时就不具有法律效力,故A选项正确。



建筑

1、题干:基坑支护破坏的主要形式中,导致基坑隆起的原因是( )。
A、支护埋置深度不足
B、止水帷幕处理不好
C、人工降水处理不好
D、刚度和稳定性不足



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:A

解析:本题考查的是基坑支护破坏的主要形式。基坑支护破坏的主要形式:1)由支护的强度、刚度和稳定性不足引起的破坏;2)由支护埋置深度不足,导致基坑隆起引起的破坏;3)由止水帷幕处理不好,导致管涌等引起的破坏;4)由人工降水处理不好引起的破坏。由此判断,A正确



2、题干:24m及以上的双排脚手架,连墙件必须采用可承受( )的构造。
A、扭转和拉力
B、扭转和压力
C、拉力和压力
D、弯曲和拉力



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:C

解析:本题考查的是一般脚手架安全控制要点。
高度在24m以下的单、双排脚手架,宜采用刚性连墙件与建筑物可靠连接,亦可采用拉筋和顶撑配合使用的附墙连接方式,严禁使用仅有拉筋的柔性连墙件。24m及以上的双排脚手架,必须采用刚性连墙件与建筑物可靠连接,连墙件必须采用可承受拉力和压力的构造。故选项A、B、D错误。



3、题干:建筑物临边外侧靠近街道时,结构临边防护措施有( )。
A、防护栏杆
B、挡脚板
C、封挂立网
D、立面采取封闭措施
E、平面采取封闭措施



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:ABCD

解析:本题考查的是临边作业安全防护基本规定。临边外侧靠近街道时,除设防护栏杆、挡脚板、封挂立网外,立面还应采取可靠的封闭措施,防止施工中落物伤人。故A、B、C、D正确。



市政

1、题干:施工组织设计应由(  )主持编制。
A、项目负责人
B、项目技术负责人
C、企业负责人
D、企业技术负责人



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:A

解析:本题主要考查的是施工组织设计基本规定。施工组织设计应由项目负责人主持编制。



2、题干:关于施工方案主要内容的说法,正确的有(  )。
A、施工方法(工艺)一经确定,机具设备和材料的选择就只能以满足它的要求为基本依据
B、施工机械选择得好与坏,很大程度上决定了施工方法的优劣
C、施工组织是研究施工项目施工过程中各种资源合理组织的科学
D、施工顺序安排得好,可以加快施工进度
E、技术组织是保证选择的施工技术方案实施的措施,包括人员安排措施



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:ABCD

解析:本题主要考查的是施工技术方案主要内容。(一)施工方法施工方法(工艺)是施工技术方案的核心内容,具有决定性作用 。施工方法( 工艺)一经确定,机具设备和材料的选择就只能以满足它的要求为基本依据,施工组织也是在这个基础上进行。(二)施工机械正确拟定施工方法和选择施工机械是合理组织施工的关键 二者有相互紧密的关系 。施工方法在技术上必须满足保证施工质量、 提高劳动生产率、加快施工进度及充分利用机械的要求,做到技术上先进、经济上合理;而正确地选择施工机械能使施工方法更为先进、合理、经济 。因此施工机械选择的好与坏,很大程度上决定了施工方法的优劣 。( 三 ) 施工组织施工组织是研究施工项 目施工过程中各种资源合理组织的科学 。施工项目是通过施工活动完成的 。进行这种活动,需要有大量的各种各样的建筑材料、施工机械、机具和具有一定生产经验和劳动技能的劳动者,如特殊工种,并且要把这些资源按照施工技术规律与组织规律,以及设计文件的要求,在空间上按照一定的位置,在时间上按照先后顺序,在数量上按照不同的比例,将它们合理地组织起来,让劳动者在统一的指挥下行动 , 由不同的劳动者运用不同的机具以不同的方式对不同的建筑材料进行加工 。(四)施工顺序施工顺序安排是编制施工方案的重要内容之一 ,施工顺序安排得好,可以加快施工进度 , 减少人工和机械的停歇时间, 并能充分利用工作面,避免施工干扰,达到均衡、连续施工的目的 ,实现科学组织施工,做到不增加资源、加快工期 、 降低施工成本 。(五) 现场平面布置科学的布置现场可以减少材料二次搬运和频繁移动施工机械产生的现场搬运费用,从而节省开支 。(六)技术组织措施技术组织措施是保证选择的施工技术方案实施的措施,它包括加快施工进度,保证工程质量和施工安全,降低施工成本的各种技术措施(如采用新材料 、 新工艺、先进技术,建立安全质量保证体系及责任制,编写工序作业指导书,实行标准化作业 ,采用网络技术编制施工进度计划等 ) 。



3、题干:正确地选择施工方法是确定施工方案的关键,应从若干可行的施工方法中选择(  )的施工方法。
A、最可行
B、最经济
C、最安全
D、最简易
E、最可靠



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:AB

解析:本题主要考查的是施工技术方案的确定。正确的选择施工方法是确定施工方案的关键,我们的任务就是从若于可行的施工方法中选择最可行、最经济的施工方法。答案选AB。



机电

1、题干:按照我国《招标投标法》的规定,自发出招标文件至投标截止时间不应少于( )。
A、5天
B、10天
C、15天
D、20天



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:D

解析:招投标管理自招标文件开始发出之日起至投标人提交投标文件截止之日止,最短不得少于20日。



2、题干:招标人在招标文件中要求投标人提交投标保证金的,投标保证金不得超过招标项目估算价的(  )。
A、1%
B、2%
C、3%
D、5%



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:B

解析:机电工程招标投标管理要求招标人在招标文件中要求投标人提交投标保证金的,投标保证金不得超过招标项目估算价的2%。



3、题干:投标文件一般不包括(  )。
A、投标函
B、投标报价
C、施工组织设计
D、施工方案



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:D

解析:投标文件投标文件一般包括:投标函、投标报价、施工组织设计、商务和技术偏差表,对工期、质量,安全、环境保护的要求及对投标文件加盖印章和密封的要求。



水利水电

1、题干:竣工验收时,向验收委员会提交历次质量缺陷的备案表由( )组织填写。
A、质量监督机构
B、项目法人
C、监理单位
D、施工单位



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:C

解析:本题考查的是质量缺陷的处理。
质量缺陷备案表由监理单位组织填写,内容应真实、全面、完整。
各工程参建单位代表应在质量缺陷备案表上签字,若有不同意见应明确记载。质量缺陷备案表应及时报工程质量监督机构备案。质量缺陷备案资料按竣工验收的标准制备。工程竣工验收时,项目法人应向竣工验收委员会汇报并提交历次质量缺陷备案资料。




某水利枢纽工程项目包括大坝、水电站等建筑物。在水电站厂房工程施工期间发生如下事件:
事件1:施工单位提交的施工安全技术措施部分内容如下:
(1)爆破作业,必须统一指挥,统一信号,划定安全警戒区,并明确安全警戒人员。在引爆时,无关人员一律退到安全地点隐蔽。爆破后,首先须经安全员进行检查,确认安全后,其他人员方能进入现场。
(2)电站厂房上部排架施工时高处作业人员使用升降机垂直上下。<br/>
(3)为确保施工安全,现场规范使用“三宝”,加强对“四口”的防护。<br/>
事件2:水电站厂房施工过程中,因模板支撑体系稳定性不足导致现浇混凝土施工过程中浇筑层整体倒塌,造成直接经济损失50万元。事故发生后,施工单位及时提交了书面报告,报告包括以下几个方面内容:<br/>
(1)工程名称、建设地点、工期、项目法人、主管部门及负责人电话;<br/>
(2)事故发生的时间、地点、工程部位以及相应的参建单位名称;<br/>
(3)事故发生的经过和直接经济损失;<br/>
(4)事故报告单位、负责人以及联系方式。<br/>
事故发生后,项目法人组织联合调查组进行了事故调查。<br/>
2、题干:1.指出并改正爆破作业安全措施中的不妥之处。
2.为确保升降设备安全平稳运行,升降机必须配备的安全装置有哪些?
3.施工安全技术措施中的“三宝”和“四口”指什么?
4.根据《水利工程质量事故处理暂行规定》,确定事件2的事故等级;补充完善质量事故报告的内容,指出事故调查的不妥之处,说明正确的做法。



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:

解析:1.“在引爆时,无关人员……”不妥;“经安全员进行检查…”不妥。不可在引爆时,才要求无关人员退到安全地点,应当在装药、连线开始前,无关人员均必须退到安全地点;爆破后,不应由安全员检查,应当由爆破人员检查,确认安全。
2.升降机必须配有灵敏、可靠的控制(或制动)器(或装置)、限位器(或装置)等安全装置。
3.“三宝”指安全帽、安全带、安全网;“四口”指通道口、预留洞口、楼梯口、电梯井口。安全帽、安全带、安全网是最基本的而且常用的安全工具,要做到符合检验标准,定期检验;通道口、预留洞口、楼梯口、电梯井口是在施工或者正常行为中,基本的出入或逃生出口。
4.(1)较大质量事故。(2)补充:事故发生原因初步分析;事故发生后采取的措施及事故控制情况。(3)“项目法人组织……”不妥,应为“项目(或工程、或上级)主管部门组织……”。由于事件2是混凝土发生质量事故,导致50万的直接经济损失,故分类为较大质量事故。事故发生后,项目法人必须将事故的简要情况向项目主管部门报告。项目主管部门接事故报告后,按照管理权限向上级水行政主管部门报告。有关事故报告应包括:(1)工程名称、建设地点、工期、项目法人、主管部门及负责人电话;(2)事故发生的时间、地点、工程部位以及相应的参建单位名称;(3)事故发生的简要经过、伤亡人数和直接经济损失;(4)事故发生原因初步分析;(5)事故发生后采取的措施及事故控制情况;(6)事故报告单位、负责人以及联系方式。
本题考查质量事故的分类,注意区分其与安全与质量事故,直接经济损失是质量事故的必要条件。



背景资料:
某行洪区退水闸为大(1)工程,批复概算约3亿元,某招标代理机构组织了此次招标工作。事件一:招标文件有关投标保证金的条款如下:
条款1:投标保证金可以银行保函方式提交,以现金或支票方式提交的,必须从其基本账户转出;
条款2:投标保证金应在开标前3天向招标人提交;
条款3:联合体投标的,投标保证金必须由牵头人提交;
条款4:投标保证金有效期从递交投标文件开始,延续到投标有效期满后30天止;
条款5:签订合同5个工作日内,招标人向未中标的投标人退还投标保证金和利息,中标人的投标保证金和利息在扣除招标代理费后退还;

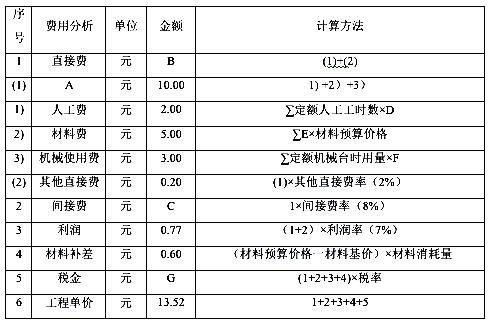

事件二:招标文件完善后进行发售,在规定时间内,投标人递交了投标文件。其中,投标人甲在投标文件中提出将弃渣场清理项目进行分包,并承诺严格管理分包单位,不允许分包单位再次分包,且分包单位项目管理机构人员均由本单位人员担任。经过评标、定标,该投标人中标,与发包人签订了总承包合同,并与分包单位签订了弃渣场清理项目分包合同,约定单价13.52元/m3,相应的单价分析表如下。
 事件三:招标阶段,初设批复的管理设施无法确定准确价格,发包人以暂列金额600万方式在工程量清单中明标列出,并说明若总承包单位未中标,该部分适合分包管理。合同实施期间,发包人对管理设施公开招标,总承包单位参与投标,但未中标,随后发包人与中标人就管理设施签订合同。
事件四:合同支付条款中,工程质量保证金的相关规定如下:
条款1:工程质量保修期间,以现金、支票、汇票方式预留工程质量保证金的,预留总额为工程价款结算总额的5%,以银行保函方式预留工程质量保证金的,预留总额为工程价款结算总额的3%。
条款2:工程质量保修期限内,由于承包人原因造成的缺陷,处理费用超过工程质量保证金数额的,发包人还可以索赔;
条款3:工程质量保修期满时,发包人将在30个工作日内核实后将剩余工程质量保证金及利息退回给承包人。
3、题干:【问题】
1.指出并改正事件中不合理的投标保证金条款;
2.指出弃渣场清理单价分析表中A、B、C、D、E、F、G分别代表的含义或数值。
3.指出事件三中发包人做法的不妥之处,并说明理由。
4.根据《建设工程质量保证金管理办法》(建质【2017】138号)和《水利水电工程标准施工招标文件》(2009版 ), 事件四中质量保证金条款中不合理的条款有哪些?说明理由。



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:

解析:1.条款2投标保证金应在开标前3天向招标人提交不合理。
改正:投标保证金同投标文件同时提交,在投标截止前提交;
条款4投标保证金有效期从递交投标文件开始,延续到投标有效期满后30天止不合理。
改正:投标保证金有效期从投标截止时间开始计算,其有效期与投标有效期一致;
条款5签订合同5个工作日内,招标人向未中标的投标人退还投标保证金和利息,中标人的投标保证金和利息在扣除招标代理费后退还不合理。
改正:应该是签订合同后5日内招标人向未中标人和中标人退还投标保证全及同期银行存款利息。
2.A代表基本直接费;B代表10.20;C代表0.82;D代表人工预算单价;E代表定额材料用量;F代表机械台时费;G代表1.24。
3.不妥之处一:初步设计无法确定准确价格,发包人以暂列金额方式在工程量清单中列出不妥;
理由:初步设计无法确定准确价格,发包人应以暂估价方式在工程量清单中列出。
不妥之处二:总承包单位参与投标,但未中标,发包人与中标人就管理设备确定合同。
理由:分包管理,应该是总承包单位与中标人签订合同。
4.条款1预留总额为工程价款结算总额的5%不合理。
理由:工程质量保证金的预留比例上限不得高于工程价款结算总额的3%;
条款3工程质量保修期满时,发包人将在30个工作日内核实后将剩余工程质量保证金及利息退回给承包人不合理。
理由:在工程质量保修期满时,发包人将在30个工作日内核实后将剩余质量保证金支付给承包人。


公路

1、题干:不是专项施工方案主要内容的是(  )。
A、劳动力计划
B、安全保证措施
C、计算书
D、施工报告



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:D

解析:此题考查实施与控制。
专项施工方案应包括:工程概况、编制依据、施工计划、施工工艺技术、施工安全保证措施、劳动力计划、计算书及图纸。因此应选择D。



2、题干:应急预案体系由(  )组成。
A、紧急应急预案
B、现场处置方案
C、分项应急预案
D、专项应急预案
E、综合应急预案



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:BDE

解析:此题考查应急预案体系。
应急预案体系由综合应急预案、专项应急预案和现场处置方案组成。



背景资料
某华北地区二级公路第四施工段地处山区,主要工程为路堑石方爆破开挖和一座高桥墩中桥施工。该标段实施过程中,发生如下事件:
事件1:石方路堑爆破时,正值雷雨季节,地面潮湿,由经过专业培训并获得钻孔操作合格证的人员作业,炮眼垂直布置,为保证安全,雷管采用电力起爆方式。
事件2:在K22+100~K23+000路段拟采用大型综合爆破进行石方路基施工。项目部编制了爆破设计书,并提交监理工程师审批后,成立了现场指挥机构并组织人员实施,在危险边界设置了明显标志,撤离了警戒区内人员,牲畜,并在警戒区四周安排警戒人员,最后成功完成了大型综合爆破。
事件3:桥墩高度平均为20m,张拉盖梁预应力钢绞线时,操作平台临边外侧下方是交通通道,施工人员设置了防护栏杆,人员随运载钢筋的物料提升机上下。
3、题干:问题
1.指出事件1中的错误之处并改正。
2.事件2中,项目部在K22+100~K23+000段施工时,是否符合爆破安全规程的相关要求?说明理由。
3.对高处作业的操作平台的高度和水平横挡的间距的要求是什么?
4.操作平台临边外侧下方是交通要道时,敞口立面必须如何处理才能满足高处安全作业相关要求?人员随运载钢筋的物料提升机上下是否符合高处作业的规定?说明理由。



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:

解析:1.(1)“由经过专业培训并获得钻孔操作合格证的人员作业”错误,应改为:由经过专门培训,并取得爆破操作合格证的专业人员进行作业。
(2)“炮眼垂直布置,为保证安全,雷管采用电力起爆方式”错误,应改为:雷雨季节,炮眼应尽量水平布置,雷管应采用非电起爆法。
2. 事件2不符合爆破安全操作规程的相关要求。因为石方爆破,必须征得当地县(市)以上公安部门同意后由专门成立的现场指挥机构组织人员实施,必须接受当地公安部门的监管。
3.防护栏杆的高度不应低于1.2m,水平横挡的间距不大于0.35m。
4.敞口立面必须设置安全立网作全封闭处理,并设置限高、限宽、限速的安全标示牌和防撞设施。人员随运载钢筋的物料提升机上下不符合高处作业规定,因为高处必须设置供作业人员上下的安全通道和扶梯。
此题主要考查安全施工,设计爆破施工的工程首先要征得当地县(市)以上公安部门同意后才能实施,在人员控制方面要做到,需经过专门培训,并取得爆破操作合格证的专业人员进行作业。防护栏杆、安全网等安全措施的设置要符合要求。
