2016年二级建造师《施工管理》第二章同步练习
2Z102000 施工成本管理
2Z102010 建设安装工程费用项目的组成与计算
本节同步练习
(一)单项选择题
1.按造价形成划分,建筑安装工程费由(C )组成。
A.人工费+材料费+施工机具使用费+措施项目费+规费+税金
B.人工费+材料费+施工机具使用费+其他项目费+规费+税金
C.分部分项工程费+措施项目费+其他项目费+规费+税金
D.分部分项工程费+措施项目费+其他项目费+利润+规费+税金
2.下列税费项目中,不属于企业管理费的是( C)。
A.旅差交通费 B.土地使用税
C.工程排污费 D.检验试验费
3.某施工企业的企业管理费费率以人工费为计算基础,其生产工人年平均管理费为4500元,年有效施工天数为300天,人工单价为80元/天,人工费占分部分项工程费的比例为25%,则该企业的企业管理费费率为(A )。
A.18.75% B.17.78%
C.15.00% D. 4.69%
4.某施工机械预算价格为80万元,折旧年限为10年,年平均工作250个台班,一次大修理费为18万元,大修次数为3次,则该台机械台班大修理费为( B)元。
A. 320 B. 216
C. 240 D. 264
5.某施工企业对已完工程及设备的保护费用属于(C)。
A.安全文明施工费 B. 财产保险费
C. 措施项目费 D. 其他项目费
6.某施工项目分部分项工程费为1200万元,其中人工费为450万元,机械费为300万元,可计量的措施项目费为400万元,该施工项目的安全文明施工费以人工费和机械费为计算基础,费率为2%,则该施工项目的安全文明施工费为(D )元。
A. 32 B. 24
C. 23 D. 15
7.某施工工程人工费为80万元,材料费为140万元,施工机具使用费为40万元,企业管理费以人工费和机械费合计为计算基础,费率为18%,利润以人工费为计算基础,费率为30%,规费30万元,综合计税系数为3.41%,则该工程的含税造价为( B)万元。
A. 316 B. 347
C. 360 D. 450
8.在施工过程中必须发生,但在投标时很难具体分项预测的二次搬运费和冬雨期施工费用的计价适宜采用( C)。
A.实物量法 B. 综合单价法
C. 参数法 D. 分包法
9.在招投标过程中,若出现招标文件中分部分项工程量清单特征描述与设计图纸不符,投标人应以( C)为准确定投标报价的综合单价。
A.设计图纸 B. 消耗量定额
C. 工程量清单的项目特征描述 D. 企业定额
10.某工程采用工程量清单计价招标,工程量清单中的挖方量为2800m3,,投标人根据地质资料和施工方案计算的挖方量为5200m3,,人工费为44000元,材料费为16000元,机械费为39000元,管理费以人、材、机费合计为计算基础,费率为17%,利润以人、材、机费与管理费合计为计算基础,费率为10%,则投标人填报的综合单价为(B )元/m3 。
A. 24.5 B. 45.5
C. 24.2 D. 44.9
11.编制分部分项工程量清单与计价表的核心是(C )。
确定企业定额 B. 计算工程量
C. 确定综合单价 D. 保持两者形式一致
12.招标文件中的工程量清单表明的工程量是( A)。
按施工图图示尺寸和清单工程量计算规则计算得到的工程净量
承包人在履行合同义务应予完成的实际工程量
设计文件结合不同施工方案确定的工程量均值
工程实体量和损耗量的合计
13.某施工企业按规定标准为职工购买防暑降温饮料的支出属于(C )。
A. 人工费里的补贴 B. 职工福利费
C. 劳动保护费 D. 企业管理费中的其他费用
14. 下面关于企业定额的说法,错误的是( B)。
A. 企业定额是施工企业根据本企业管理水平和技术装备水平编制的
B. 企业定额是建设单位对建设项目施工管理的标准
C. 企业定额是施工企业投标报价确定综合单价的依据之一
D. 没有企业定额时,施工企业可参照消耗量定额进行调整
15.根据《建筑安装工程费用项目组成》(建标【2013】44号),下列费用中,应计入措施项目费的是( D )。(2014真题)
A.检验试验费
B.总承包服务费
C.施工机具使用费
D.工程定位复测费
16.根据《建筑安装工程费用项目组成》(建标[2013]44号),下列税金组合中,应计入建筑安装企业管理费的是( D )。(2014真题)
A.营业税、房产税、车船使用税、土地使用税
B.城市维护建设税、教育费附加、地方教育附加
C.房产税、土地使用税、营业税
D.房产税、车船使用税、土地使用税、印花税
17.根据《建设工程工程量清单计价规范》(GB50500-2013),关于投标价编制原则的说法,正确的是( D )。(2014真题)
A.投标报价只能有投标人自行编制
B.投标报价可以另行设定情况优惠总价
C.投标报价高于招标控制价的必须下调后采用
D.投标报价不得低于工程成本
20.某施工企业采购一批材料,出厂价3000元/吨,运杂费是材料采购价的5%,运输材料的损耗率为1%,保管费率为2%,则该批材料的单价应为(A)元(2015真题)
A.3245.13 B.3244.50
C.3240.00 D.3150.00
31.根据《建设工程工程量清单计价规范》(GB50500-2013),关于投标人采用定额组价方法编制综合单价的说法,正确的是( A )(2015真题)
A.一个清单项目可能对应多个定额子目
B.清单工程量可以直接用于计价,因为与定额子目的工程量肯定相等
C.人、料、机的消耗量根据政府的消耗量定额确定,一般不能调整
D.人、料、机的单价按照市场价格确定,一般不能调整
(二)多项选择题
1. 下列选项中,属于建筑安装工程费中的人工费的有( AC)。
A. 按规定发放的生产工人物价补贴
B. 生产工人劳动保护费
C. 生产工人劳动竞赛奖金
D. 生产工人劳动保险和职工福利费
E. 企业为职工缴纳的工伤保险费
2. 下列属于建筑安装工程费用中施工机具使用费的有( BE)。
A. 采购及保管费 B. 安拆费及场外运费
C. 运杂费 D. 工具用具使用费
E. 燃料动力费
3. 建筑安装工程费中的措施项目费包括( ABCE)。
A. 大型机械进出场及安拆费 B. 二次搬运费
C. 工程定位复测费 D. 检验试验费
E. 已完工程及设备保护费
4. 下列费用中属于建筑安装工程费用中企业管理费的有( ABCD)。
A. 技术开发费 B. 投标费
C. 法律顾问费 D. 保险费
E. 安全施工费
5. 下列选项中,属于施工企业工程投标报价中需自主报价的项目有(ADE )。
A. 分部分项工程费 B. 安全文明施工费
C. 专业工程暂估费 D. 计日工
E. 总承包服务费
6. 发承包双方进行工程竣工结算时的工程量应(BCD )。
A. 与按施工图图示尺寸计算得到的工程净量相吻合
B. 按双方在合同中约定应予计量的工程量确定
C. 为实体工程量
D. 严格遵照清单工程量计算规则
E. 严格根据合同约定确定,不需严格遵照清单工程量计算规则
7. 某施工企业在施工过程中对具有合格证明的构件做破坏性试验的费用应属于( DE)
A. 检验试验费
B. 材料费
C. 措施项目费
D. 由建设单位在工程建设其他费用中列支的费用
E. 在检验不合格的情况下由施工企业支付的费用
8.根据«建筑安装工程费用项目组成»(建标2013,44号),按建造形成划分,属于措施项目费的有( ABCE )。(2014真题)
A.特殊地区施工增加费
B.工程定位复测费
C.安全文明施工费
D.仪器仪表使用费
E.脚手架工程费
88.根据《建设工程工程量清单计价规范》(GB 50500-2013),关于企业投标报价编制原则的说法,正确的有( ABCD )(2015真题)
A.投标报价由投标人自主确定
B.投标人必须按照招标工程量清单填报价格
C.投标人的投标报价高于招标控制价的应予废标
D.投标人应以施工方案,技术措施等作为投标报价计算的基本条件
E.为了鼓励竞争,投标报价可以略低于成本
2Z102020 建设工程定额
本节同步练习
(一)单项选择题
6.编制人工定额时,应计入定额时间的是( D )。(2012真题)
工人在工作时间内聊天时间 B.工人午饭后迟到时间
C.材料供应中断造成的停工时间 D.工作结束后的整理工作时间
7.编制标准砖砌体材料消耗定额时,砖的消耗量应按(B)确定。(2012真题)
净用量 B.净用量加损耗量 C.一次损耗量 D.损耗量加补损量
8.砂浆搅拌机工作时,由于工人没有及时供料而使机械空转的时间属于机械工作时间消耗中的(C)。(2012真题)
有效工作时间 B.非施工本身造成的停工时间 C多余工作时间 D.低负荷下工作时间
9.编制人工定额时,工人工作必须消耗的时间不包括(D)。(2013真题)
A有效工作时间 B休息时间 C不可避免中断时间 D 偶然工作时间
10.斗容量为1m3的反铲挖土机,挖三类土,装车,深度为3m内,小组成员4人,机械台班产量为3.84(定额单位100m3),则挖100m3的人工时间定额为(D)工日。(2013真题)
A. 3.84 B. 0.78 C. 0.26 D. 1.04
11.施工机械台班产量定额等于(B)。(2013真题)
A. 机械净工作生产率X工作班延续时间
B. 机械净工作生产率X工作班延续时间X机械利用系数
C. 机械净工作生产率X机械利用系数
D. 机械净工作生产率X工作班延续时间X机械运行时间
12.编制施工机械台班使用定额时,可计入定额时间的是( B )。(2014真题)
A.因技术人员过错造成机械降低负荷情况下的工作时间
B.机械使用过程中进行的必要的保养所造成的中断时间
C.操作机械的工人违反劳动纪律所消耗的时间
D.施工组织不当造成的机械停工时间
13.预算定额是编制概算定额的基础,是以( B )为对象编制的定额。(2014真题)
A.同一性质的施工过程
B.建筑物各个分部分项工程
C.扩大的分部分分项工程
D.整个建筑物和构筑物
施工定额的研究对象是同一性质的施工过程,这里的施工过程是指( A )(2015真题)
A.工序 B.分部工程 C.分项工程 D.整个建筑物
(二)多项选择题
3.关于施工定额的说法,正确的有(ABE )。(2012真题)
A.施工定额以同一性质的施工过程作为研究对象
B.施工定额属于企业定额的性质
C.施工定额是确定招标控制价的重要依据
D.施工定额能够反映行业施工技术和管理的平均水平
E.施工定额是建设工程定额的基础性定额
4.施工作业的定额时间,是在拟定基本工作时间和(BCDE)的基础上编制的。(2013真题)
A. 偶然时间
B. 辅助工作时间
C. 准备与结束时间
D. 不可避免的中断时间
E. 休息时间
5.编制人工定额时应计入工人有效工作时间的有( ABC )。(2014真题)
A.准备与结束工作时间
B.基本工作时间
C.辅助工作时间
D.不可避免的中断时间
E.休息时间
73.影响施工现场周转性材料消耗主要因素有( ABCE )(2015真题)
A.第一次制造时的材料消耗量
B.每周转使用一次材料的损耗
C.周转使用次数
D.材料损耗量的测算方法
E.周转材料的最终回收及其回收折价
2Z102030 合同价款约定与工程结算
本节同步练习
(一)单项选择题
1. 某工程项目采用单价合同,在施工过程中进行某分项工程计量时发现因工程变更,
承包人实际完成的工程量超过了工程量清单中的工程量,则进行该分项工程计量时(B)。
A 按照工程量清单中的工程量计算
B. 按承包人实际完成的工程量计算
C. 安承包人提交的已完工程量计算
D. 按发包人核准的工程量计算
2. 某工程施工期间,因承包人原因导致工期延误,且在延误期内国家相关政策发生变化,由此引起的合同价款调整,应该( C )。
A. 调增的和调减的钧予以调整 B. 调增的和调减的钧不予调整
C. 调增的不予调整,调减的予以调整 D. 调增的予以调整,调减的不予调整
3. 某混凝土工程招标清单工程量为200m3,综合单价为300元/m3。在施工过程中,由于工程变更导致实际完成工程量为250m3。合同约定当实际工程量增加超过15%时可调整单价,调价系数为0.9.。该混凝土工程的实际工程费用为(B)万元。
A. 6.00 B. 7.40 C. 7.50 D. 8.25
4. 某工程合同价为1000万元,合同约定:物价变化时合同价款调整采用价格指数法,其中固定要素比例为0.3,调价要素为人工费、钢材、水泥三类,分别占合同价的比例为0.2、0.15、0.35,结算时价格指数分别增长了20%、15%、25%,则该工程实际价款的变化值为( B )万元。
A. 125 B. 150 C. 175 D. 200
5. 由于承包人原因,导致合同工程发生误期,则( B )。
A. 承包人只需支付误期赔偿费
B. 承包人支付误期赔偿费还应承担合同约定的责任和义务
C. 承包人只需承担合同约定的责任和义务
D. 承包人和发包人共同承担损失
6. 某基础开挖工程,施工合同中约定的计日工费和窝工费的工资标准均为50元/工日,在基坑开挖过程中,由于业主未按合同约定履行与现场周边村民协调的职责,造成承包商7人窝工5天,而承包商由于劳动力计划安排不当导致5人窝工10天。承包商在基坑开挖中可提出的人工费索赔为(B)元。
A. 0 B. 1750 C. 2500 D. 4250
7. 某钢筋混凝土基础工程,施工合同约定采用商品混凝土方式浇筑。但在基础施工过程中,由于业主要求将商品混凝土临时变更为现场搅拌混凝土方式,致使工程延期3天,则承包商可索赔材料费的情况是( B )。
A. 材料损耗费 B. 材料超期储存 C. 材料被盗和损坏 D. 材料进货日期变化
8.某工程合同工期约定为6个月,签订的合同价为95万元,则该工程适宜采用(D)方式结算工程款。
A. 按月结算 B. 其他方式结算 C. 分段结算 D. 竣工后一次结算
9.某基础工程包含土方和混凝土两个子项工程,工程量清单中的土方工程量为4400 m3 ,混凝土工程量为2000 m3,合同约定:土石方工程综合单价为75元/ m3,混凝土工程综合单价为420元/ m3;工程预付款额度为合同价的15%,主要材料和构件所占比重为60%。则该工程预付款的额度及起扣点分别为( A )万元。
A. 17.55,87.75 B. 17.10,99.45 C. 17.10,87.75 D. 17.55,99.45
10.某土方工程,施工合同约定:工程无预付款,进度款按月结算,工程保留金从第一个月起按工程进度款5%的比例逐月扣留,监理工程师签发月度付款凭证的最低金额为25万元。经监理工程师计量确认,施工单位第一个月完成工程款23万元,第二个月完成工程款42万元,则第二个月监理工程师签发的实际付款凭证金额为(D)万元。
A. 25.00 B. 39.90 C. 42.00 D. 61.75
11.根据竣工结算的计价原则,措施项目中的总价项目除(A)外,其他应依据合同约定的项目和金额计算;如发生调整的,以发承包双方确认调整的额度金额计算。
A. 安全文明施工费 B. 夜间施工费 C. 二次搬运费 D. 冬雨期施工费
13.施工现场自有机械一台,台班单价1000元/台班,折旧费500元/台班,人工日工单价100元/工日。窝工补贴50元/工日,由于电网停电导致停工2天,人工窝工10工日,则施工企业可索赔(D)元。(2012真题)
A.0 B.500 C.1000 D.1500
14.根据《建设工程施工合同(示范文本)》(GF-99-0201),合同中有适用于变更工程的价格,则变更合同价款的确定方法是( A)。(2012真题)
直接按合同已有的价格确定
由发包人提供并经双方确认执行
参照已有价格并结合变更工程量大小综合确定
由承包人提出并经当地工程造价管理部门审查确定
15.根据《建筑工程工程量计价规范》(GB50500-2013)。,关于暂列金额的说法,正确的是( A )。(2014真题)
A.已签约合同中的暂列金额应由发包人掌握使用
B.已签约合同中的暂列金额应由承包人掌握使用
C.发包人按照合同规定将暂列金额作出支付后,剩余金额归承包人所有
D.发包人按照合同规定将暂列金额作出支付后,剩余金额由发包人和承包人共同所有
24、编制某施工机械台班使用定额,测定该机械工作1小时的生产率为6m3,机械利用系数平均为 80%。工作班延续时间为8小时,则该机械的台班产量定额为( D )(2015真题)
A.64 B.50 C.48 D.38.4
13、根据《建设工程工程量清单计价规范》(GB350500-2013),发包人进行安全文明施工费预付的时间和金额分别为( C )。(2015真题)
A.预付时间为工程开工后42天内,金额不低于当年施工进度计划的安全文明施工费总额的60%
B.预付时间为工程开工后42天内,金额不低于当年施工进度计划的安全文明施工费总额的50%
C.预付时间为工程开工后28天内,金额不低于当年施工进度计划的安全文明施工费总额的60%
D.预付时间为工程开工后28天内,金额不低于当年施工进度计划的安全文明施工费总额的50%
28.根据《建设工程工程量清单计价规范》(GB50500-2013),关于工程项目同类型选择的说法,正确的是( C )(2015真题)
A.对使用工程量清单计价的工程。必须采用单价合同,不适用于总价合同
B.采用单价合同时,工程量清单可以不作为合同的组成部分
C.对使用工程量清单计价工程,宜采用单价合同,但并不排斥总价合同
D.采用总价合同时,工程量清单中的工程量不具备合同约束力
54.某工程采用单价合同,施工过程中承包人向发包人提交了已完工程量报告,发包人决定时行工程计理,下列计量结果有效的是( A )(2015真题)
A.发包人在计量前24小时通知承包人,但计量时承包人没有在场
B.发包人在没有通知承包人的情况下到现场计量
C.发包人没有在预定的时间去现场计量,而在在方便的时候进行计量
D.发包人单独对承包人返工重做的分项工程计量
29.根据《建设工程工程量清单计价规范》(GB50500-2013)某工程签订了单价合同,在执行过程中,某分项工程原清单工程量为10002,综合单价为25元/m2,后因业主方原因实际工程量变更为1500m2,合同中约定,若实际工程量超过计划工程量15%以上,超过部分综合单价调整为原来的0.9,不考虑其他因素,则该分项工程的结算款应为( A )元(2015真题)
A.36625 B.35000 C.33750 D.32875
发包人对工程质量有异议,拒绝办理投工决算,但该工程已实际投入使用,其质量争议的解决方法是( C ) (2015真题)
A.就争议部分根据有资质的鉴定机构的检测结果确定解决方案
B.按工程质量监督机构的处理决定执行后办理竣工结算
C.按工程保修合同执行
D.采取诉讼的方式解决
(二)多项选择题
1.发生下列(ABCD)事项时,发承包双方应当按照合同约定调整合同价款。
A.工程变更 B.工程量清单缺项 C.现场签证 D.材料涨价 E.工程内容描述不符
2.在合同工程履行期间,因不可抗力事件导致的合同价款和工期调整,下列说法正确的有(CDE)。
A. 工程修复费用由承包人承担
B. 承包人的施工机械设备损坏由发包人承担
C. 工程本身损害由发包人承担
D. 发包人要求赶工的,赶工费用由发包人承担
E. 不可抗力解除后复工的,若不能按期竣工,应合理延长工期
3.在合同工程履行期间,由于承包人原因导致的误期赔偿,下列说法正确的有(BD)。
A. 发包人索取误期赔偿费,工期顺延
B. 发包人索取误期赔偿费,工期不顺延
C. 误期赔偿费应在进度款中扣除
D. 误期赔偿费应在结算款中扣除
E. 承包人支付误期赔偿费,可以免除相关责任和义务
4.某合同工程履行期间发生设计变更,导致已标价工程量清单中某分部分项工程的工程数量发生变化。关于该分部分项工程综合单价的调整,下列说法正确的有(ACD)。
A. 工程量偏差在15%以内,采用已标价项目的综合单价
B. 工程量偏差在15%以上时,增加部分的综合单价应予调高
C. 工程量偏差在15%以上时,增加部分的综合单价应予调低
D. 工程量偏差在15%以上时,减少后剩余部分的综合单价应予调高
E. 工程量偏差在15%以上时,减少后剩余部分的综合单价应予调低
5.某工程施工期间发生工程变更,导致措施项目费用调整,下列调整措施正确的有(ACDE).
A. 安全文明施工费按照实际发生变化的措施项目调整,不得浮动
B. 安全文明施工给按照实际发生变化的措施项目调整,可以浮动
C. 采用单价计算的措施项目费,按照已标价工程量清单项目的规定确定单价
D. 总价计算的措施项目费,按实际发生变化的措施项目调整
E. 承包人未事先将拟实施的方案提交给发包人,视为放弃调整
6.某桥梁工程在施工过程中,由于发包人修改桥梁设计,导致承包人暂停施工1个月,由此承包人可索赔的费用有(ABCE)。
A.窝工费 B.材料价格上涨费 C.机械台班上涨费 D.利润 E.现场管理费
7.下列有关工程预付款的说法中,正确的有(CD)。
A. 工程预付款是承包人预先垫支的工程款
B. 所有招标工程都必须实行工程预付款
C. 重大工程的预付款按年度工程计划逐年预付
D. 发包人应在签发支付证书后的7天内支付预付款
E. 工程预付款扣款方式由发包人决定
8.在竣工结算编制和复核过程中,关于其他项目的计价,下列说法正确的有(CD)。
A. 计日工按计价规范相关规定计算
B. 暂估价按实际签证确认的事项计算
C. 总承包服务费依据合同约定金额计算
D. 暂列金额余额归发包人所有
E. 现场签证费依据发承包双方确认的金额计算
10.根据《建设工程工程量清单计价规范》(GB50500—2013),关于计日工的说法,正确的有( ABCE )。(2014真题)
A.发包人通知承包人以计日工方式实施的零星工作,承包人应予执行
B.采用计日工计价的任何一项变更工作,承包人都应将相关报表和凭证送发包人复核
C.发包人在收到承包人提交现场签证报告后的2天内,应予以确认计日工记录汇总
D.计日工是承包人完成合同范围内的零星项目按合同约定的单价计价的一种方式
E.每个支付期末,承包人应向发包人提交本期间所有计日工记录的签证汇总表
2Z102040 施工成本管理与施工成本计划
本节同步练习
(一)单项选择题
5.关于编制施工项目成本计划时考虑预备费的说法,正确的是(C )。(2012真题)
只针对整个项目考虑总的预备费。以便灵活调用
在分析各分项工程风险基础上,只针对部分分项工程考虑预备费
既要针对整个项目考虑总的预备费,也要在分项工程中安排适当的不可预测费用
不考虑整个项目预备费用,由施工企业统一考虑

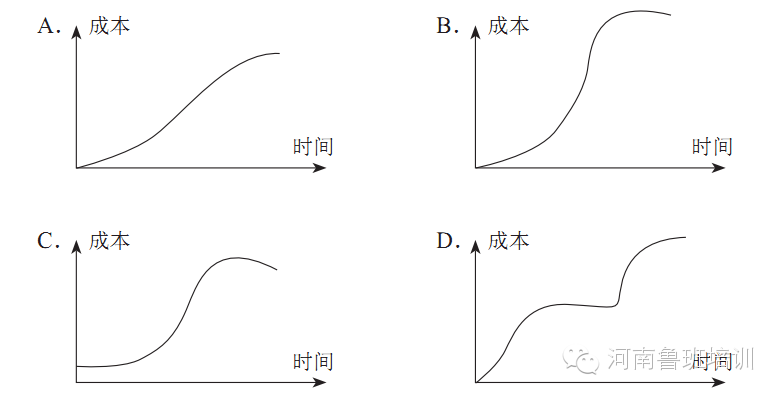

6.下列时间------成本累计曲线中,符合施工计划成本变化规律的曲线是(A)。(2012真题)
7.下列施工成本计划指标中,属于质量指标的是(A)。(2013真题)
A. 设计预算成本计划降低率
B. 单位工程成本计划额
C. 设计预算成本计划降低额
D. 材料计划成本额
8.通过加强施工定额管理和施工任务单管理,控制活劳动和物化劳动的消耗,这属于施工成本管理措施的(B)。(2013真题)
A. 技术措施 B.组织措施 C.经济措施 D.合同措施
9.施工项目现场设置专职安全员,是施工安全保证体系中的(A)保证措施。(2013真题)
A.组织 B.技术 C.制度 D.投入
9.关于竞争性成本计划、指导性成本计划和实施性成本计划三者区别的说法,正确的是( D )。(2014真题)
A.指导性成本计划是项目施工准备阶段的施工预算成本计划,比较详细
B.实施性成本计划是选派项目经理阶段的预算成本计划
C.指导性成本计划是以项目实施方案为依据编制的
D.竞争性成本计划是项目投标和签订合同阶段的估算成本计划,比较粗略
10.施工企业建立施工项目成本管理责任制、开展成本控制和核算的基础是( D )。(2014真题)
A.施工成本预测
B.施工成本分析
C.施工成本考核
D.施工成本计划
11.关于施工成本及其管理的说法,正确的是( B )。 (2013一建真题)
A.施工成本是指施工过程中消耗的构成工程实体的各项费用支出
B.施工成本管理就是在保证工期和满足质量要求的情况下,采取相应措施把成本控制在计划范围内,并最大限度的节约成本
C.施工成本预测是以货币形式编制施工项目在计划期内的生产费用、成本水平、成本降低 率及降低成本措施的书面方案
D.施工成本考核是在施工成本核算的基础上,对成本形成过程和影响成本升降的因素进行 分析,以寻求进一步降低成本的途径
12.下列施工成本管理的措施中,属于技术措施的是( D )。(2013一建真题)
A.加强施工任务单的管理
B.编制施工成本控制工作计划
C.寻求施工过程中的索赔机会
D.确定最合适的施工机械方案
13.下列施工成本管理的措施中,属于组织措施的是( D )。(2012一建真题)
A 确定最佳的施工方案
B 对施工成本管理目标进行风险分析,并制定防范性对策
C选用合适的合同结构
D 加强施工定额管理和施工任务单管理,控制活动和物化活动的消耗
14.某施工承包企业将其承接的高速公路项目的目标总成本,分解为桥梁工程,隧道工程成本,道路工程成本等子项,并编制相应的成本计划。这是按( B )编制施工成本计划。(2012一建真题)
A成本组成 B项目组成 C工程类别 D工程性质
15.编制施工项目成本计划的关键是确定( C )。(2012一建真题)
A.预算成本 B.平均成本 C.目标成本 D.实际成本
25.关于利用时间一成本累积曲线编制施工成本计划的说法,正确的是(C)(2015真题)
A.所有工作都按量迟开始时间,对节约资金不利
B.所有工作都按量早开始时间,对节约资金有利
C.所有工作都按量早开始时间,降低了项目按期竣工的保证率
D.项目经理通过调整关键工作的最早时间,将成本控制在计划范围之内
30.关于施工形象进度、产值统计、实际成本三者关系的说法,正确的是(A)(2015真题)
A.施工形象进度,产值统计、实际成本所依据的工程量应是相同的数值
B.施工形象进度与产值统计所依据的工程量是相同的,但与实际成本计算依据的工程量不同
C.施工形象进度、产值统计、实际成本所依据的工程量都是互不相同的
D.产值统计与实际成本所依据的工程量是相同的,但不同于形象进度计算所依据的工程量
(二)多项选择题
3.下列文件中属于施工成本计划编制依据的有(BCDE )。(2012真题)
A.招标文件 B.施工成本预测资料
C.已签订合同 D.施工组织设计或施工方案
E.企业定额、施工预算
4.按成本组成,施工成本分解为人工费,材料费和( AD )。(2013真题)
A. 企业管理费B. 措施费C. 暂估费D. 施工机械使用费E. 间接费
5.关于施工成本控制的说法,正确的有( ABDE )。(2014真题)
A.采用合同措施控制施工成本,应包括从合同谈判直至合同终结的全过程
B.施工成本控制应贯穿于项目从投标阶段直至竣工验收的全过程
C.现行成本控制的程序不符合动态跟踪控制的原理
D.合同文件和成本计划是成本控制的目标
E.成本控制可分为事先控制、事中控制和事后控制
7.按施工进度编制施工成本计划时,若所有工作均按照最早开始时间安排,则对项目目标控制的影响有( AC )。(2012一建真题)
A.工程按期竣工的保证率较高
B.工程质量会更好
C.不利于节约资金贷款利息
D.有利于降低投资
E.不能保证工程质量
86.某工程按月编制的成本计划如下图所示,若6月、7月实际完成的成本为700万和1000万元,其余月份的实际成本与计划相同,则关于成本偏差的说法,正确的有( BCD )(2015真题)
A.第7个月未的计划成本累计值为3500万元
B.第6个月未的计划成本累计值为2550万元
C.第6个月末的计划成本累计值为2650万元
D.第7个月末的实际成本累计值为3550万元
E.若绘制S型曲线,全部工作必须按照最早开工时间计算。
2Z102050 施工成本控制与施工成本分析
本节同步练习
(一)单项选择题
6.在施工成本控制的工作步骤中,“检查”的主要内容是(B )。(2012真题)
A.估计完成项目所需的总费用
B.了解工程进展情况及纠编措施的执行情况和效果
C.及时了解施工单位是否超支
D.分析成本偏差的原因
7.某钢门窗安装工程,工程经行到第三个月末时,已完成工作预算费用40万元。已完成工作实际费用为45万元,则该项目的成本控制效果是(A)。(2012真题)
费用偏差为-5万元,项目运行超出预算。
费用偏差为5万元,项目运行节支
费用偏差为5万元,项目运行超出预算
费用偏差为-5万元,项目运行节支
8.施工成本控制的步骤是(A)。(2013真题)
A. 比较--分析--预测--纠偏--检查
B. 预测--检查--比较--分析--纠偏
C. 检查--比较--分析--预测--纠偏
D. 分析--检查--比较--预测--纠偏
9.某工程某月计划完成工程桩100根,计划单价为1.3万元/根,实际完成工程桩110根,实际单价为1.4万元/根,则费用偏差(CV)为( D )万元。(2013真题)
A.11 B.13 C.-13 D. -11

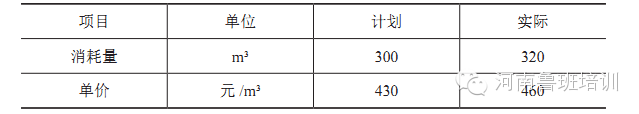

10.某分部工程商品混凝土消耗情况如下表:则由于混凝土量增加导致的成本增加额为( A )元。(2013真题)
A.8600 B.9200 C.9600 D.18200
11.下列施工成本控制的步骤,正确的是( A )。(2014真题)
A.比较→分析→预测→纠偏→检查
B.预测→比较→检查→分析→纠偏
C.预测→检查→比较→分析→纠偏
D.比较→预测→分析→检查→纠偏
12.关于分部分项工程成本分析的说法,正确的是( B )。(2014真题)
A.施工项目成本分析是分部分项工程成本分析的基础
B.分部分项工程成本分析的对象是已完成分部分项工程
C.分部分项工程成本分析的资料来源是施工预算
D.分部分项工程成本分析的方法是进行预算成本与实际成本的“两算”对比
13.施工成本偏差的控制,其核心工作是(B )。(2014真题)
A.成本分析
B.纠正偏差
C.成本考核
D.调整成本计划
14.某土方工程,月计划工程量2800m3,预算单价25元/m3:到月末时已完成工程量3000m3,实际单价26元/m3。对该项工作采用赢得值法进行偏差分析的说法,正确的是( D )。(2014真题)
A.已完成工作实际费用为75000元
B.费用绩效指标>1,表明项目运行超出预算费用
C.进度绩效指标<1,表明实际进度比计划进度拖后
D.费用偏差为-3000元,表明项目运行超出预算费用
16.下列施工成本分析方法中,可以用来分析各种因素对成本影响程度的是( A )。(2012一建真题)
A.连环置换法 B.相关比率法 C.比重分析法 D.动态比率法
18.施工项目年度成本分析的重点是( D )。(2013一建真题)
A.通过实际成本与目标成本的对比,分析目标成本落实情况
B.通过对技术组织措施执行效果的分析,寻求更加有效的节约途径
C.通过实际成本与计划成本的对比,分析成本降低水平
D.针对下一年度进展情况,规划切实可行的成本管理措施
19.分部分项工程成本分析“三算”对比分析,是指( A )的比较。 (2013一建真题)
A.预算成本、目标成本、实际成本
B.概算成本、预算成本、决算成本
C.月度成本、季度成本、年度成本
D.预算成本、计划成本、目标成本
26.对施工成本偏差进行分析的目的是为了有针对性的采取纠偏措施,而纠偏首先要做的工作是( B )(2015真题)
A.分析偏差产生的原因 B.确定纠偏的主要对象
C.采取适当的技术措施 D.采取有针对性的经济措施
51.施工成本的过程控制中,对于人工费和材料费都可以采用的控制方法是( A )(2015真题)
A.量价分离 B.包干控制
C.预算控制 D.跟踪检查
69.施工项目成本分析的基础是( D )成本分析(2015真题)
A.工序 B.单项工程 C.单位工程 D.分部分项
(二)多项选择题
3.用赢得值法进行成本控制,其基本参数有(ADE)。(2013真题)
A.已完工作预算费用 B.计划工作实际费用 C.费用绩效指数
D.计划工作预算费用 E.已完工作实际费用

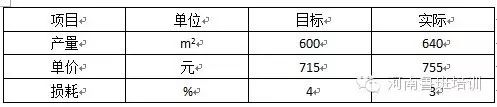

4.某商品混凝土目标成本与实际成本对比如下表,关于其成本分析的说法,正确的有( BCE )。(2014真题)
A.产量增加使成本增加了28600元
B.实际成本与目标成本的差额是51536元
C.单价提高使成本增加了26624元
D.该商品混凝土目标成本是497696元
E.损耗率下降使成本减少了4832元
答案:BCE
5.建设工程项目施工成本控制的主要依据有(ABCD )。(2012一建真题)
A. 工程承包合同 B. 进度报告 C. 施工成本计划
D. 工程变更 E. 施工成本预测资料
7.单位工程竣工成本分析的内容包括( ABCE )。(2013一建真题)
A.竣工成本分析
B.经济效果分析
C.主要资源节超对比分析
D.成本指标对比分析
E.主要技术节约措施分析
87.关于赢得值及其曲线的说法,正确的有( ABD )(2015真题)
A.最理想状态的已完工作实际费用,计划工作预算用和已完工作预算有费用三条曲线靠得很 近并平稳上升。
B.如果已完工作实际费用、计划工作预算费用和已完工作预逄费用三条曲线离散度不断增加,则预示着可能发生关系到项目成败的重大问题。
C.在费用、进度控制中引入赢得值可以克服将费用、进度分开控制的缺点
D.同一项目采用费用偏差和费用绩效指数进行分析,结论是一致的
E.进度偏差是相对值指标,相对值越大的项目,表明偏离程度越严重。
