鲁班培训-建筑执业培训领航者!

郑州 |洛阳 |新乡 |开封 |安阳 |南阳 |濮阳 |鹤壁 |加入收藏 |网校入口 |集团官网

复习备考
业务中心: 0371-55696552
18037153049

2016年二级建造师《施工管理》第一章同步练习

2Z101010施工方的项目管理

本节同步练习

(一)单项选择题

5.关于施工方项目管理目标和任务的说法,正确的是(C)(2013年真题)

A. 施工总承包管理方对所承包的工程承担施工任务的执行和组织的总的责任

B. 施工方项目管理服务于施工方自身的利益,而不需要考虑其他方

C. 由业主选定的分包方应经施工总承包管理方的认可

D. 建设项目工程总承包的主要意义是总价包干和“交钥匙”

6.在施工总承包管理模式下,分包单位一般与(C)签订合同。(2013年真题)

A. 工程总承包单位    B. 施工总承包单位

C. 业主              D. 业主,施工总承包管理单位三方共同

7.关于施工总承包方项目管理任务的说法,正确的是( D  )。(2014真题)

A.施工总承包方一般不承担施工任务,只承担施工的总体管理和协调工作

B.施工总承包方只负责所施工部分的施工安全,对业主指定分包商的施工安全不承担责任

C.施工总承包方不与分包商直接签订施工合同,均由业主方签订

D.施工总承包方应负责施工资源的供应组织

1、建设工程项目供货方的项目管理主要在(A)阶段进行。(2015年真题

  A. 施工                B.设计

  C. 决策                D.保修

43.施工总承包管理模式下,如施工总承包管理单位想承接该工程的施工任务,则其取得施工任务的合理途径应为(B)(2015年真题

A.监理单位委托                 B.投标竞争

C.施工总承包人委托             D.自行分配

2. 建设项目总承包的核心意义在于( )。(2015年真题

A. 合同总价包干降低成本                   B.总承包方负责“交钥匙”

C. 设计与施工的责任明确                   D.为项目建筑增值

(二)多项选择题

3.下列项目管理工作中,属于施工方项目管理任务的有( ABCE)。(2013年真题)
A.施工质量控制      B.施工成本控制  C.施工进度控制

D.分包单位人员管理  E.施工安全管理

4.下列关于项目参与各方项目管理的表述中,正确的是( ADE  )。

A.业主方项目管理的投资目标指的是项目的总投资目标

B.设计方的项目管理目标不包括项目的投资目标

C.施工方的项目管理不包括安全管理

D.供货方的项目管理工作主要在施工阶段,但也涉及准备阶段、设计阶段等

E.建设工程总承包方项目管理的目标包括项目的总投资目标等



        2Z101020施工管理的组织

本节同步练习

(一)单项选择题

10.编制项目投资项编码、进度项编码、合同编码和工程档案编码的基础是( )。(2012真题)

A.项目结构图和项目结构编码         B.组织结构图和组织结构编码

C.工作流程图和项目结构编码         D.工作流程图和组织结构编码

11.工作流程图反映一个组织系统中各项工作之间的( B )关系。(2012真题)

A.指令         B.逻辑         C.主次      D.合同

12.下列组织工具中,能反映项目所有工作任务的是( D )。(2013真题)

A. 组织结构图

B. 工作流程图

C. 工作任务分工表

D. 项目结构图

13.组织结构模式反应一个组织系统中各子系统之间或各工作部门之间的( A )关系。(2013真题)

A.指令    B.协作   C.监督   D.配合

14.工程施工项目经理部,根据项目特点制定了项目成本控制,进度控制,质量控制和合同管理等工作流程,这些工作流程组织属于( C )。(2013真题)

A. 信息处理工作流程组织

B. 物流流程组织

C. 管理工作流程组织

D. 施工作业流程组织

15.关于项目管理工作任务分工表特点的说法,正确的是( D  )。(2014真题)

A.每一个任务只能有一个主办部门

B.每一个任务只能有一个协办部门和一个配合部门

C.项目运营部应在项目竣工后介入工作

D.项目管理工作任务分工表应作为组织设计文件的一部分

16.关于线性组织结构的说法,错误的是(  B  )。(2014真题)

A.每个工作部门的指令源是唯一的

B.高组织层次部门可以向任何低组织层次下达指令

C.在特大组织系统中,指令路径会很长

D.可以避免相互矛盾的指令影响系统进行

20.下列影响建设工程项目管理目标实现的因素中,起决定性作用的是( D )。(2013一建真题)

A.人    B.方法   C.工具      D.组织

21.管理是由多个环节组成的过程,为了说明组成管理的这些环节可以使用( D  )。(2013一建真题)

A.项目组 织设计文件

B.项目任务分期表

C.工作任务分工表

D.管理职能分工描述书

编制项目合同编码的基础是( B )(2015真题)

A.项目合同文本和项目结构图    B.项目结构图和项目结构编码

C.项目结构编码和项目组织结构图  D.项目合同文本和项目组织结构图

项目管理任务分工表是( A )的一部分.(2015真题)

A.项目组织设计文件      B.项目结构分解

C. 项目工作流程图     D.项目管理职能分工

(二)多项选择题

2.关于项目结构分解的说法,正确的有(  ABD )。(2012真题)

 A.项目结构图通过树状图的方式对一个项目的结构进行逐层分解

 B.项目结构图能够反映组成该项目的所有工作任务

 C.同一个建设工程项目只能有一个项目结构分解方法

 D.项目结构的分解应和整个工程实施的部署相结合,并结合将采用的合同结构

 E.项目结构分解考虑到项目进展的总体部署,采用统一的分解方案

3.关于项目结构图和组织结构图的说法,正确的有(ADE)。(2013真题)

A.项目结构图中,矩形框表示工作任务

B.项目结构图中,用双向剪线连接矩形框

C.组织结构图中,用直线连接矩形框

D.组织结构图中,矩形框表示工作部门

E.项目结构图和组织结构图都是组织工具



4.根据工作流程图的绘制要求,下列工作流程图中,表达错误的有( ACDE )。(2014真题)

A.①    B.②    C.③    D.④     E.⑤

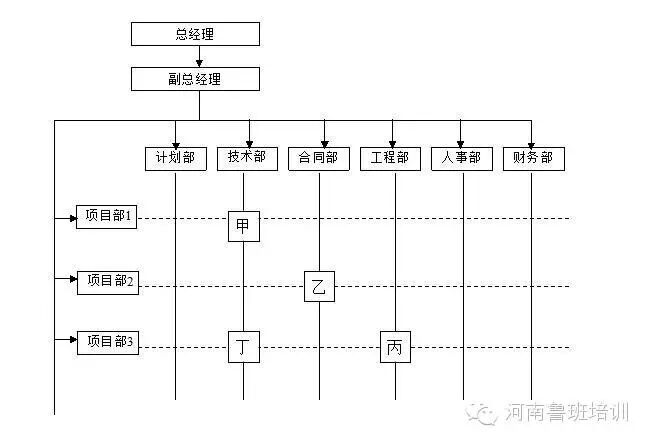

78.某施工单位的采用下图的组结构模式,则关天该组织结构的说法,正确的有( ABD (2015真题)

A.甲工作涉及的指令面有2个,即项目部1和技术部

B.该组织结构属于矩阵式

C.技术部可以对甲、乙、丙、丁直接下达指令

D.当总工作来自项目部3和合同部的指令矛盾时,必须以合同部指令为主

E.工程部不可以对甲、乙、丙、丁直接下达指令。



2Z101030 施工组织设计的内容和编制方法

本节同步练习

(一)单项选择题

3.下列分部(分项)工程中,需要编制分部(分项)工程施工组织设计的是(D)(2012真题)

A.零星土石方工程    B.场地平整   C.混凝土垫层工程     D.定向爆破工程



4.施工组织总设计包括如下工作:1.计算主要工种工程的工程量:2.编制施工总进度计划;3编制资源需求量计划;4.拟定施工方案,其正确的工作顺序是( B )。(2012真题)

A.1234    B.1423       C.1324    D.4123

5.下列施工组织设计内容中,应当首先确定的是( D )。(2013真题)

A施工平面图设计    B 机具设备需求计划

C施工进度计划      D 施工方案

6.某住宅小区建设中,承包商针对其中一栋住宅楼施工所编制的施工组织设计,属于( B )。(2013真题)

A. 施工组织设计

B. 单位工程施工组织设计

C. 单项工程施工组织设计

D. 分部工程施工组织设计

7.下列施工组织设计的基本内容中,可以反映现场文明施工组织的是( C )。(2014真题)

A.工程概况

B.施工部署

C.施工平面图

D.技术经济指标

8.某施工企业承接了某住宅小区中10#楼的土建施工任务,项目经理部针对该施工项目编制的施工组织设计属于( D  )。  (2012一建真题)

A. 施工组织总设计    B. 单项工程施工组织设计

C. 分部工程施工组织设计  D. 单位工程施工组织设计

5.编制施工组织总设计涉及下列工作:1.施工总平面图设计:2.拟定施工方案;3.编制施工

总进度计划;4.编制资源需求计划;5.计算主要工种的工程量。正确的编制程序是(D(2015真题)

A.5-1-2-3-4            B.1-5-2-3-4

C.1-2-3-4-5            D.5-2-3-4-1



(二)多项选择题

3.下列项目中,需要编制单位工程施工组织设计的是(DE )。

A.新开发的高档别墅社区               B.定向爆破工程

C.新建游泳馆的钢屋架工程            D.某发电厂的烟囱工程

E.某高速公路的一座桥梁工程

4.在编制施工组织设计文件时,施工部署及施工方案的内容应当包括( AB )。

A. 合理安排施工顺序

B. 通过技术经济评价,确定最佳施工方案

C. 编制资源需求计划

D. 绘制施工平面图

E. 选择主要的施工方法

5.施工组织设计的编制原则包括( ACDE  (2015真题)

A.重视工程施工的目标控制

B.采用国内外最先进的施工技术

C.合理部署施工现场

D.提高施工的工业化程度

E.提高施工的连续性和均衡性。

2Z101040   施工项目管理目标的动态控制

本节同步练习

(一)单项选择题

5.下面项目目标动态控制措施中,属于管理措施的是(  A  )。(2012真题)

A.强化合同管理    B.调整职能分工   C.优化组织结构    D.改进施工工艺

6.关于项目目标动态控的说法,错误的是( D  2013真题)

动态控制首先应将目标分解,制定目标控制的计划值

当目标的计划值和实际值发生偏差时应进行纠偏

在项目实施过程中对项目进行动态跟踪和控制

D目标的计划值在任何情况下都应保持不变

7.下列工作中,不属于施工项目目标动态控制程序中的工作是(  )。(2014真题)

A.目标分解

B.目标计划值搜集

C.目标计划值与实际值比较

D.采取措施纠偏

8.下列项目目标动态控制的纠偏措施中,属于组织措施的是( D  )。 (2012一建真题)

A. 调整进度管理方法  B. 改变施工管理方法  C.强化合同管理  D. 调整工作流程组织

11.某项目专业性强且技术复杂,开工后,由于专业原因该项目的项目经理不能胜任该项目, 为了保证项目目标的实现,企业更换了项目经理。企业的此项行为属于项目目标动态控制的 (  D  ) (2013一建真题)

A.管理措施  B.经济措施  C.技术措施  D.组织措施

6.在项目目标动态控制的纠偏措施中,调整管理职能分工属于( (2015真题)

A.组织措施    B.管理措施    C.经济措施    D.技术措施

7.项目进度跟踪和控制报告是基于进度的(B)的定量化数据比较的成果。(2015真题)

A.预测值与计划值    B.计划值与实际值

C.实际值与预测值    D.计划值与定额标准值

(二)多项选择题

1.关于运用动态控制原理控制施工成本的方法,正确的有( ADE)。(2012真题)

A.相对于工程合同价而言,施工成本规划的成本值是实际值

B.施工成本的计划值和实际值的比较,可以是定性的比较

C.如果原定施工成本目标无法实现则应采取特别措施及时纠偏,以免产生严重的不良后果

D.在进行成本目标分解时,要分析和论证其实现的可能性

E.成本计划值和实际值比较的成果是成本跟踪和控制报告

2.项目目标动态控制过程中,属于事前控制内容的有(AC)。(2013真题)

分析可能导致项目目标偏离的各种影响因素

定期进行目标计划值和实际值的比较

针对可能导致目标偏离的影响因素采取预防措施

发现目标偏离时采取纠偏措施

分析目标偏离生产的原因和影响

3.下列项目目标动态控制的纠偏措施中,属于技术措施的有( CD  )。  (2012一建真题)

A. 调整项目管理工作流程组织        B. 调整进度控制的方法和手段

C. 改进施工方法                   D. 选择高效的施工机具

E.调整项目管理任务分工

2Z101050  施工项目经理的任务和责任

本节同步练习

(一)单项选择题

2.某施工项目经理,在组织项目施工中,施工质量控制不严,造成工程反工,赔偿直接经济损失达30万元,则施工企业主要追究其(  B  )。(2012真题)

法律责任      B.经济责任       C.行政责任      D.领导责任

3.施工方项目经理在承担工程项目施工管理过程中,以( )身份处理与所承担的工程项目有关的外部联系。(2013真题)

A.施工企业决策者

B.施工企业法定代表人的代表

C.施工企业法定代表人

D.建设单位项目管理者

4.根据《建设工程项目管理规范》(GB/T50326-2006),项目管理目标责任书由(C)制定。(2013真题)

A、施工企业经营部门

B、建设单位和施工企业法定代表人协商

C、法定代表人或其授权人与项目经理协商

D、施工企业合同预算部门

5.项目经理在承担工程项目施工的管理过程中,其管理权力不包括(  )。(2014真题)

A.组织项目管理班子

B.指挥项目建设的生产经营活动

C.签署项目参与人员聘用合同

D.选择施工作业队伍

6.对建设工程项目施工负有全面管理责任的是(  B  )。(2014真题)

A.企业法定代表人

B.项目经理

C.项目总工程师

D.总监理工程师

7.根据《国务院关于取消第二批行政审批项目和改变一批行政审批项目管理方式的决定》(国发[2003]5号),取得建造师注册证书的人员是否担任工程项目施工的项目经理,由(  )决定。(2012一建真题)

 A. 建筑施工企业   B. 建设主管部门  C. 项目业主  D. 项目监理单位

8.根据《建设工程施工合同(示范文本)》(GF-2013-0201),项目经理确需离开施工现场时,应取得(D)书面同意。2015真题)

A.承包人    B.监理人  C.建设主管部门  D.发包人

9.根据《建设工程施工合同(示范文本)》(GF-2013-0201),项目经理因特殊情况授权其下属人员履行某项工作职责时,应至少提前(B)天书面通知监理人。2015真题)

A.5   B.7  C. 14  D.28

(二)多项选择题

2.关于施工项目经理任职条件的说法,正确的有( BD  )(2014真题)

A.通过建造师执业资格考试的人员只能担任项目经理

B.项目经理必须由承包人正式聘用的建造师担任

C.项目经理每月在施工现场的时间可自行决定

D.项目经理不得同时担任其他项目的经理

E.项目经理可以由取得项目管理师资格证书的人员担任

答案:BD

3.根据《建设工程项目管理规范》(GB/T503262006),施工项目经理应履行的职责有( ABCE)(2014真题)

A.对资源进行动态管理

B.建立各种专业管理体系

C.参与工程竣工验收

D.主持编制项目目标责任书

E.进行授权范围内的利益分配

4.根据《建设工程项目管理规范》(GB/T 503262006),项目经理的权限有(AC   )。(2012一建真题)

 A. 参与组建项目经理部   B. 签订工程施工承包合同

 C. 参与选择物资供应单位  D. 进行授权范围内的利益分配

 E. 参与工程竣工验收

82.根据《建设工程施工合同(示题文本)》(GF-2013-0201),施工合同签订后。承包人应向发包人提交的关于项目经理的有效证明文件包括(  CD   2015真题)

A.身份证  B.职称证书  C.劳动合同  D.缴纳社保证明  E.注册执业证书

83.根据《建设工程项目管理规范》(GB/T 50326-2006),关于项目经理权限的说法,正确的有(   ABCE   )2015真题)

A.参与项目招标。投标和合同签订  B.参与组建项目经理部

C.参与选择工程分包人  D.参与制订内部计酬办法

E.参与选择物资供应单位



2Z101060施工风险管理

本节同步练习

(一)单项选择题

5.某建设工程项目在基坑开挖阶段,遇到了不利的软弱土层。需要进行地基处理,使施工进度延迟、施工费用增加、该风险属于(C)。(2012真题)

A.组织风险   B.技术风险  C.工程环境风险 D.经济与管理风险

6.在施工风险管理过程中,属于风险识别工作的是( C )。(2012真题)

A.分析风险发生概率   B.制定风险管理目标

C.确定风险因素    D.预测风险成本

7.施工风险管理过程包括施工全过程的风险识别,风险评估,风险响应和(D)。(2013真题)

A. 风险转移  B. 风险跟踪  C. 风险排序  D. 风险控制

8.根据《建设工程项目管理规范》(GB/T50326--2006),对于预计后果为中度损失和发生可能性为中等的风险,应列为(D)等风险。(2013真题)

A. 2    B. 4    C. 5    D. 3

9.建设工程施工风险管理的工作程序中,风险响应的下一步工作是( B )。(2014真题)

A.风险评估 B.风险控制 C.风险识别 D.风险预测

12.项目风险管理过程包括:①项目风险响应;②项目风险评估;③项目风险识别;④项目风险控制,其正确的管理流程是(  A )。 (2013一建真题)

A.③一②一①一④

B.③一②一④一①

C.②一③一④一①

D.①一③一②一④

13.下列影响建设工程项目实施的风险因素中,属于技术风险的是( A  )。 (2013一建真题)

A.工程勘察资料  B.气象条件  C.公用防火设施的数量   D.人身安全控制计划

12、根据《建设工程项目管理规范》(GF/T503262006)的条文说明中所列风险等级,某工程的风险评估值为5,则表明该工程(  B  )。(2015真题)

  A.发生风险可能性很大、风险后果为轻度损失

  B.发生风险可能性很大、风险后果为重大损失

  C.发生风险可能性中等、风险后果为中度损失

D.发生风险可能性中等、随便网后果为重大损失

(二)多项选择题

2.若某事件经过风险评估,位于风险量区域图中的风险区A,则应采取适当措施,降低其(BE )。(2012真题)

A.发生概率,使它移位至风险区D         B.损失量,使它移位至风险区C

C.发生概率,使它移位至风险区C         D.损失量,使它移位至风险区B

E.发生概率,使它移位至风险区B

3.建设工程施工风险管理过程中,风险识别的工作有(ABE)。(2013真题)

A. 确定风险因素           B. 收集与施工风险相关的信息

C. 分析各种风险的损失量   D. 分析各种风险因素发生的概率

E. 编制施工风险识别报告



2Z101070 工程监理的工作任务和方法

本节同步练习

(一)单项选择题

5.对需要旁站监理的钢结构施工,施工企业至少应当在钢结构安装前(A)时,书面通知监理单位派驻工地的监理机构。(2012真题)

A.24    B.36       C.48      D.60

6.工程建设监理的“公正性”,要求监理方在处理业主和承包商之间的矛盾或者和业主利益发生冲突时应( )。(2012真题)

A.站在绝对公平的立场协调业主和承包商的利益

B.在维护承包商利益的同时,兼顾业主的利益

C.尽最大的可能同时维护业主和承包商的利益

D.在维护业主利益的同时,不损坏承包商的利益

7.根据《建设工程安全生产管理条例》,工程监理单位应当审核施工组织设计中的安全技术措施或者专项施工方案是否符合(  D )。(2013真题)

A工程建设设计文件    B工程建设施工合同

C工程建设技术规程    D工程建设强制性标准

8..工程建设监理规划编制完成后,必须经(C)审核批准。(2013真题)

A业主

B总监理工程师

C监理单位技术负责人

D专业监理工程师

9.我国推行建设工程监理制度的目的,不包括( B   )。(2014真题)

A.确保工程建设质量

B.加快工程建设速度

C.提高工程建设水平

D.充分发挥投资效益

10.根据现行《建设工程监理规范》要求,监理工程师对建设工程实施监理的形式包括( D  )。(2014真题)

A.旁站、巡视和班组自检

B.巡视、平行检验和班组自检

C.平行检验、班组互检和旁站

D.旁站、巡视和平行检验

11.下列建设市场主体中,其工作性质属于业主方项目管理范畴的是( C  )。(2012一建真题)

 A. 设备供货单位         B. 工程施工总承包单位

 C. 建设监理单位         D. 工程设计单位

12.根据《建设工程监理规范》(GB 50319-2000),属于施工阶段监理工作任务的是( B  )。  (2012一建真题)

A.检查施工单位专职安全生产管理人员的资格

B. 检查施工单位的测量、检测仪器设备定期检验的证明文件

C. 审核分包单位资质条件

D. 查验施工单位的施工测量定位放线成果

13.根据《建设工程监理规范》,对中型及以上或专业性比较强的工程项目,项目监理机构 应编制工程建设监理实施细则,并必须经( )批准后执行。 (2013一建真题)

A.监理单位技术负责人

B.总监理工程师

C.专业监理工程师

D.业主代表

42.根据现行《建设工程安全生产管理条例》,工程监理单位发现存在安全事故隐患情况严重的,应当要求施工单位暂时停止施工,并及时报告(  B  (2015真题)

A.工程总承包单位          B.建设单位

C.建设主管部门            D.质量监督站

根据现行《建设工程安全生产管理条例》,工程监理单位应当审查施工组织中的安全技术措施是否符合(A(2015真题)

A.工程建设强制性标准              B.建设工程承包合同

C.工程监理大纲                    D.设计文件



(二)多项选择题

3.根据《建筑工程质量管理条例》,在工程项目建设监理过程中,未经监理工程师签字,(  ABC  )。 (2013一建真题)

A.建筑材料、构配件不得在工程上使用

B.建筑设备不得在工程上安装

C.施工单位不得进行下一道工序的施工

D.建设单位不得进行竣工验收

E.施工单位不得更换施工作业人员

4.按照工程监理规范的有关要求,监理工程师在对建设工程实施监理时,应当采取的形式有( ACE)。

A.旁站    B.抽查取验  C.巡视    D.见证取样  E.平行检验





在线客服
郑:1991460761
孙:985206900
许:3236129661
杨:2841826762
赵:2381313085
