鲁班培训-建筑执业培训领航者!

郑州 |洛阳 |新乡 |开封 |安阳 |南阳 |濮阳 |鹤壁 |加入收藏 |网校入口 |集团官网

复习备考
业务中心: 0371-55696552
18037153049

2016年二级建造师《施工管理》第三章同步练习

2Z103000  施工进度管理

2Z103010   建设工程项目进度控制的目标和任务

本节同步练习题

单项选择题

3.建设工程项目总进度目标的控制是(A)项目管理的任务。(2013真题)

A.业主方   B.设计方 C.施工方 D.供货方

14.建设工程施工进度控制中,业主方的任务是控制整个项目( )的进度。(2013一建真题)

A.实施阶段

B.诀策阶段

C.项目全寿命周期

D.使用阶段

5.在进行建设工程项目总进度目标控制前,首先应( D   )(2014真题)

A.进行项目结构分析

B.确定项目的工作编码

C.编制各层进度计划

D.分析和论证目标实施的可能性

4.建设工程项目总进度目标论证的工作包括:①项目结构分析②编制各层进度计划③进度计划系统的结构分析④项目的工作编码。其正确的工作顺序是(B)。(2013真题)

A.①③②④    B.①③④②   C.③②①④   D.④①③②

13.根据建设工程项目总进度目标论证的工作步骤,在完成“项目结构分析”工作之后应立即进行的工作是( B  )。(2013一建真题)

A.调查研究和收集资料

B.进度计划系统的结构分析

C.项目的工作编码

D.编制各层进度计划

6.关于建设工程项目管理进度计划系统的说法,正确的是( C  )(2014真题)

A.由多个相互独立的进度计划组成

B.由项目各参与方共同参与编制

C.其建立是逐步完善的过程

D.一个特定项目的进度计划系统是唯一的



多项选择题

5.建设工程项目总进度纲要的主要内容包括( ACDE )。 (2012一建真题)

A. 项目实施的总体部署           B. 项目结构分析

C. 总进度规划                   D. 确定里程碑事件的计划进度目标

E. 总进度目标实现的条件

1.关于建设工程项目进度计划系统的说法,正确的有(ACDE )。(2012真题)

A.项目进度计划系统是项目进度控制的依据

B.项目进度计划系统在项目实施前应建立并完善

C.项目各参与方可以编制多个不同的进度计划系统

D.项目进度计划系统中各计划应注意联系与协调

E.项目进度计划系统可以有多个不同周期的进度计划完成

2.按计划的功能划分,建设工程项目施工进度计划分为(ACE)。(2013真题)

A.控制性进度计划    B.指示性进度计划    C.指导性进度计划

D.总结性进度计划    E.实施性进度计划

3.关于建设工程项目进度控制的说法,正确的是(   ADE  )。(2014真题)

A.各参与方都有进度控制的任务

B.各参与方进度控制的目标和时间范畴相同

C.项目实施过程中不允许调整进度计划

D.进度控制是一个动态的管理过程

E.进度目标的分析论证是进度控制的一个环节

在项目实施阶段,项目总进度计划包括(   ABDE  )(2015真题)

招标工作进度

设计工作进度

保修工作进度

工程施工进度

物资采购工作进度

2Z103020   施工进度计划的类型及其作用

本节同步练习题

单项选择题

20.施工企业的施工生产计划与建设工程项目施工进度计划的关系是(C)。(2013真题)

A. 施工生产计划是项目施工进度计划的集合

B. 属同一个计划系统,但范围不同

C. 属两个不同系统的计划,但两者紧密相关

D. 属两个不同系统的计划,两者之间没有关系

19.下列进度计划中,属于实施性施工进度计划的是(C)。(2012真题)

A.项目施工总进度计划    B.项目施工年度计划

C.项目月度施工计划      D.企业旬施工生产计划

设计进度计划主要是确定各设计阶段的( C    )(2015真题)

专业协调计划                B.设计工作量计划

C.出图计划                    D.设计人员配置计划

工程项目的施工总进度计划属于( )(2015真题)

项目的施工总进度方案        B项目的指导性施工进度计划

C.项目的施工年度施工计划      D.项目的控制性施工进度计划



(二)多项选择题

6.关于实施性施工进度计划作用的说法,正确的有 (  CD  )(2014真题)

A.作为编制单位工作施工进度计划的依据

B.论证施工总进度目标

C.确定一个月度的资源需求

D.确定施工作业的具体安排

E.确定里程碑事件的进度目标



2Z103030   施工进度计划的编制方法

本节同步练习题

单项选择题

29.关于横道图进度计划表的说法,正确的是( A  )。(2014真题)

A.可以将工作简要说明直接放到横道图上

B.计划调整比较方便

C.可以直观地确定计划的关键线路

D.工作逻辑关系易于表达清楚

25.某网络计划中,工作A的紧后工作是BC,工作B的最迟开始时间是14,最早开始时间是10;工作C的最迟完成时间是16,最早完成时间是14;工作A与工作B和工作C的间隔时间均为5天,工作A的总时差为()天。(2012真题)

A.3        B.7       C.8        D.10

26.某网络计划中,工作M的最早完成时间是第8天,最迟完成时间是13天,工作的持续时间是4天,与所有紧后工作的间隔时间最小值是2天,则该工作的自由时差为(A)天。(2012真题)

A.2       B.3       C.4      D.5

27.某工程网络计划中,工作N最早完成时间为17天,持续时间为5天,改工作有三项紧后工作,他们的最早开 始时间分别为第25天、第27天和第30天,则工作N的自由时差为(D)天。(2013真题)

A7    B2    C3    D8

28.双代号网络图中,工作是用(B)表示的。(2013真题)

A. 节点及其编号           B. 箭线及其两端节点编号

C. 箭线及其起始节点编号   D. 箭线及其终点节点编号



30.双代号网络计划中的关键线路是指( D  )。(2014真题)

A.总时差为零的线路

B.总的工作持续时间最短的线路

C.一经确定,不会发生转移的线路

D.自始至终全部由关键线路工作组成的线路

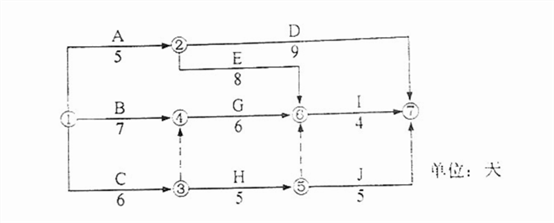

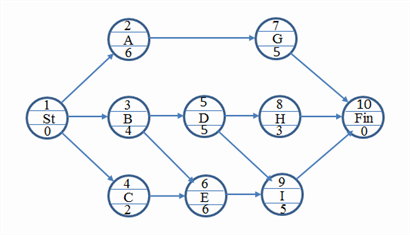

31.双代号网络计划如下图所示(时间单位:天)。,其计算工期是( B   )天。(2014真题)

A.16  B.17  C.18  D.20

32.单代号网络计划如下图所示(时间单位:天)工作C的最迟开始时间是( D  )。(2014真题)

A.0  B.1  C.3  D.4

33.关于双代号网络图绘图规则的说法,正确是(  C  )。(2014真题)

A.箭线不能交叉

B.关键工作必须安排在图面中心

C.只有一个起点节点

D.工作箭线只能用水平线

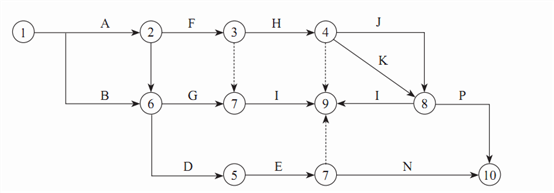

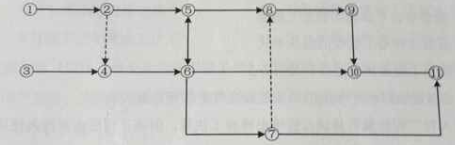

35.根据下列逻辑关系表绘制的双代号网络图如下图所示,其存在的错误是(   )。 (2012一建真题)

A有多个终点节点    B节点编号不对    C逻辑关系不对     D有多个起点节点

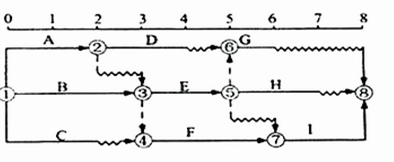

36.某工程双代号时标网络计划如下图所示(时间单位:周),工作A的总时差为(   D  )周。(2012一建真题)

A. 0     B. 2      C. 3      D. 1

37.由分部工程双代号网络计划如下图所示,则工作 C 的自由时差为( )天。(2013一建真题)

A.1 B.2 C.3 D.0

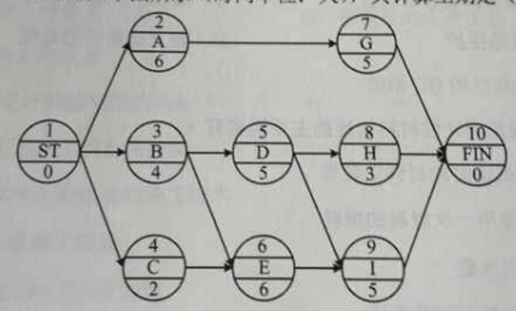

某单代号网络计划如下图所示(时间单位:天),其计算工期是(  A    )天(2015真题)

A.15   B.12  C.11   D10

根据双代号网络图绘规则,下列网络图中错误有(A)处(2015真题)

A.5   B.4   C.3   D.2

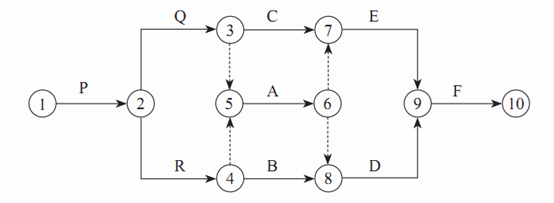

某双代号网络计划如下面所示(时间单位,天)其关键线路有( C)条。(2015真题)

A.4   B.3   C.2   D.1

某单代号网络计划如下图所示(时间单位,天)工作5的最迟完成时间是( )(2015真题)

A.10  B.9  C.8  D.7

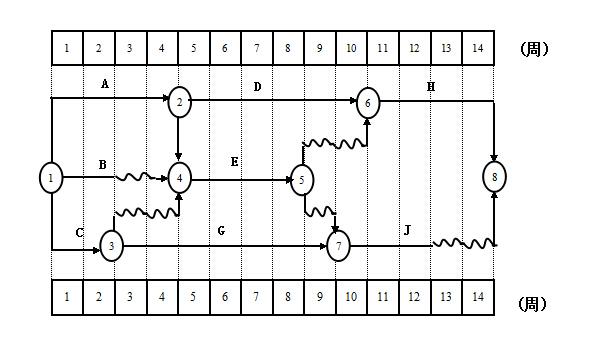

某工程双代号时标网络计划如下图所示,则工作B的自由时差和总时差()(2015真题)

A.均为2周  B.分别为2周和4周   C.均为4周  D.分别为3周和4

建设工程项目的实施性施工进度计划是指(   D  )(2015真题)

季度施工计划和月度施工计划

单位施工计划和月度施工计划

季度施工计划和单位工程施工计划

月度施工计划和旬施工作业计划

多项选择题

9.某工程施工进度计划如图所示,下列说法中,正确的有(ACDE)。(2012真题)

AR的紧后工作有AB            BE的紧前工作只有C

CD的紧后工作只有F             DP没有紧前工作

EAB的紧后工作都有D

10.关于双代号网络计划的说法,正确的有( BC)。(2012真题)

A.可能没有关键线路

B.至少有一条关键线路

C.在计算工期等于计划工期时,关键工作为总时差为零的工作

D.在网络计划执行工程中,关键线路不能转移

E.由关键节点组成的线路,就是关键线路

11.某双代号网络计划如下图所示,图中存在的绘图错误有(ABC)。(2013真题)



A.多个终点节点    B.节点编号重复    C.两项工作有相同的节点编号

D.循环回路        E.多个起点节点

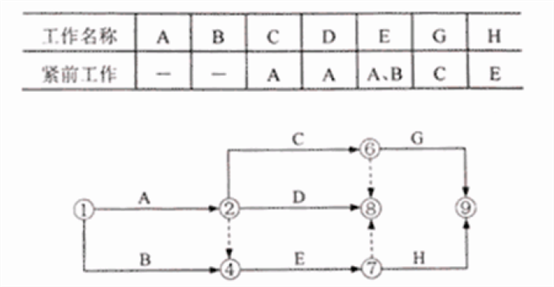

12.某分部工程的单代号网络计划如图所示(时间单位:天),正确的有( BCD )。(2014真题)

A.有两条关键线路

B.计算工期为15

C.工作G的总时差和自有时差均为4

D.工作DI之间的时间间隔为1

E.工作H的自由时差为2

13.某分部工程双代号网络计划如下图所示,其存在的绘图错误有(BCE  )。(2013一建真题)

A.多个终点节点

B.多个起点节点

C.节点编号有误

D.存在循环回路

E.有多余虚工作

某钢筋混凝土基础工程,包括支模板、绑扎钢筋、浇筑混凝土三道工序,每道工序安排一个专业施工队进行,分三段施工,各工序在一个施工段上的作业时间分别3天,2天、1天、关于其施工网络计划的说法,正确的有( BDE    )(2015真题)

节点⑤最早时间是5

工作-是关键工作

虚工作-⑤是多余

只有1条关键线路

工作⑤-⑥是非关键工作

79建设工程项目实施性施工计划的主要作用有(   ABC   )(2015真题)

确定施工用业的具体安排             B.确定计划期内的人、机、料需求

C.确定计划期内的资金需求             D.确定控制性进度计划的关健指标

E.确定里程碑计划节点

2Z103040   施工进度控制的任务和措施

本节同步练习题

(一)单项选择题

施工进度控制的主要工作环节包括:①编制资源需求计划;②编制施工进度计划;③组织进度计划的实施;④施工进度计划的检查与调整。其正确的工作程序是(B)。(2015真题)  A.①—②—③—④  B.②—①—③—④  C.②—①—④—③  D.①—③—②—④

38.下列进度控制措施中,属于管理措施的是(B)。(2012真题)

A.编制工程资源需求计划    B.应用互联网进行进度计划

C.制定进度控制工作流程    D.选择先进的施工技术

39.下列建设工程项目进度控制的措施中,属于技术措施的是(D)。(2013真题)

A确定各类进度计划的审批程序

B选择合理的合同结构

C选择工程承发包方式

优化项目的设计方案或施工方案

40.下列施工方进度控制的措施中,属于技术措施的是(  B  )(2014真题)

A.确定进度控制的工作流程

B.优化施工方案

C.选择合适的施工承发包方式

D.选择合理的合同结构

下列施工进度控制措施中,属于管理措施的是(  C     )(2015真题)

编制进度控制工作流程        B.优选施工方案

C.重视信息技术的应用          D.进行进度控制的会议组织设计



多项选择题

17.施工进度计划检查后,应编制进度报告,其内容有(ABDE)。(2013真题)

A.进度计划实施情况的综合描述

B.实际工程进度与计划进度的比较

C.前一次进度计划检查提出问题的整改情况

D.进度计划在实施过程中存在的问题的整改情况

E.进度的预测

18.施工方进度控制工作的主要环节包括( ABD )。(2014真题)

A.编制施工进度计划及相关资源需求计划

B.组织施工进度计划的实施

C.确定施工项目的进度目标

D.施工进度计划的检查与调整

E.论证施工项目的进度目标

19.下列进度控制措施中,属于经济措施的有(  CDE   )。(2012一建真题)

A.编制进度控制工作流程

B.选用恰当的承发包形式

C.按时支付工程款项

D.设立提前完工奖

E.拖延完工予以处罚

20.下列进度控制的措施中,属于组织措施的有( DE  )(2013一建真题)

A.选择承发包模式

B.进行工程进度的风险分析

C.落实资金供应的条件

D.编制项目进度控制的工作流程

E.进行有关进度控制会议的组织设计

施工方进度计划的调整内容有(   BCDE )2015真题)

合同工期目标的调整                  B.工程量的调整

C.工作起止时间的调整                  D.工作关系的调整

E资源提拱条件的调整




在线客服
郑:1991460761
孙:985206900
许:3236129661
杨:2841826762
赵:2381313085
