二级建造师每日一练(11.16)
B、总的工作持续时间最短的线路
C、经确定不会发生转移的线路
D、自始至终全部由关键工作组成的线路
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:D
解析:在各条线路中,有一条或几条线路的总时间最长,称为关键路线,一般用双线或粗线标注。其他线路长度均小于关键线路,称为非关键线路。网络计划中总时差最小的工作是关键工作。不一定总时差为零,总时差要看业主要求时间和计算时间之间的差额。A说法错误,要特别注意总时差的计算。自始至终全部由关键工作组成的线路为关键线路,或线路上总的工作持续时间最长的线路为关键线路。B说法错误,D说法正确。关键线路因为工作时间调整或者资源接续以及逻辑关系调整,关键线路可能产生变化。C项说法错误。因此本题正确选项为D。

B、1

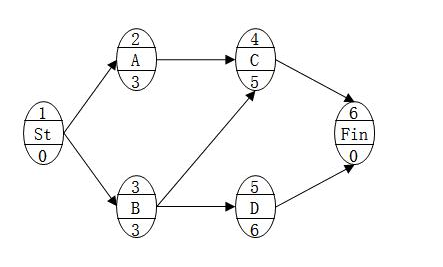

C、3
D、4
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:D
解析:本题考查的是单代号网络计划。工作C的最迟开始时间=工作C的最迟完成时间-持续时间=9-5=4天。
B、只有一个起点节点
C、关键工作必须安排在图面中心
D、工作箭线只能用水平线
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:绘制网络图时,箭线不宜交叉,当交叉不可避免时,可用过桥法或指向法,A选项说法不正确。双代号网络图中应只有一个起点节点,B选项说法正确;关键线路、关键工作一般安排在图面中心位置,但并非硬性要求,C选项说法不正确;网络图中的工作箭线宜画成水平线或斜线、折线,D选项说法不正确。故本题正确选项为B。
B、贷款人不得预先在本金中扣除利息
C、借款人应当按照约定的用途使用借款
D、对于未定期限且无法确定期限的借款合同,借款人可以随时偿还
E、订立借款合同,贷款人可以要求借款人提供担保
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:BCE
解析:本题考查的是借款合同当事人的权利义务。贷款人的主要义务是提供借款和不得预扣利息。借款人的主要义务是提供担保、提供真实情况、按照约定收取借款、按照约定用途使用借款、按期归还本金和利息。对借款期限没有约定或者约定不明确,可以协议补充;不能达成补充协议的,按照合同有关条款或者交易习惯确定。对于不能达成补充协议,也不能按照合同有关条款或者交易习惯确定的,借款人可以随时返还;贷款人可以催告借款人在合理期限内返还。故B、C、E正确。
B、向甲公司交付彩印机
C、向乙公司履行瑕疵担保义务
D、向甲公司履行瑕疵担保义务
E、甲公司履行维修义务
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:BDE
解析:本题考查的是融资租赁合同当事人的权利义务。出卖人的主要义务是向承租人交付标的物和标的物的瑕疵担保。
根据融资租赁合同,虽然出卖人是向出租人主张价金,但却需按照约定向承租人交付标的物。承租人享有与受领标的物有关的买受人的权利。由于出卖人是向承租人交付标的物,则承租人便享有与受领标的物有关的买受人的权利,包括出卖人应向承租人履行标的物的瑕疵担保义务。
承租人应当妥善保管、使用租赁物。承租人应当履行占有租赁物期间的维修义务。
B、委托人死亡
C、受托人丧失民事行为能力
D、受托人破产
E、委托人的继承人承受委托事务
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ABCD
解析:本题考查的是委托合同的终止。委托人或者受托人死亡、丧失民事行为能力或者破产的,委托合同终止,但当事人另有约定或者根据委托事务的性质不宜终止的除外。故A、B、C、D正确。
B、建设单位
C、城建档案馆
D、监督机构
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本题考查的是工程资料移交与归档。工程资料移交应符合下列规定:施工单位应向建设单位移交施工资料。故B正确。
B、项目部用章
C、建造师执业用章
D、企业印章
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:A
解析:本题考查的是竣工图的编制与审核的规定。当施工图没有变更时,可直接在施工图上加盖竣工图章形成竣工图。故A正确。
B、甲醛、苯、氨、总挥发性有机化合物(TVOC)浓度检测时,对采用自然通风的民用建筑工程,检测应在对外门窗关闭1h后进行
C、氡浓度检测时,对采用集中通风的民用建筑工程,应在通风系统正常运转的条件下进行
D、氡浓度检测时,对采用自然通风的民用建筑工程,检测应在对外门窗关闭24h后进行
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:A
解析:民用建筑工程室内环境中甲醛、苯、氨、甲苯、二甲苯、总挥发性有机化合物(TVOC)浓度检测时,对采用集中通风的民用建筑工程,应在通风系统正常运转的条件下进行;对采用自然通风的民用建筑工程,检测应在对外门窗关闭1h后进行。民用建筑工程室内环境中氡浓度检测时,对采用集中通风的民用建筑工程,应在通风系统正常运转的条件下进行;对采用自然通风的民用建筑工程,应在房间的对外门窗关闭24h以后进行。故B、C、D错误,A正确。
B、技术负责人
C、负责人
D、生产负责人
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本题主要考查的是施工准备阶段质量管理内容。项目技术负责人主持由有关人员参加的对设计图纸的学习与审核,认真领会设计意图,掌握施工设计图纸和相关技术标准的要求,并应形成会审记录。
B、返修
C、重新检验
D、让步接收
E、降级使用
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ABDE
解析:本题主要考查的是施工过程质量控制。不合格处置应根据不合格严重程度,按返工、返修,让步接收或降级使用,拒收或报废四种情况进行处理。
B、施工机械控制
C、分项工程控制
D、特殊过程控制
E、不合格产品控制
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:CDE
解析:本题主要考查的是施工过程质量控制。施工过程质量控制主要包括:①分项工程控制;②特殊过程控制;③不合格产品控制。
B、材料费索赔
C、施工机械费索赔
D、施工措施费索赔
E、管理费索赔
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ABCE
解析:一般分为四类,包括人工费索赔、材料费索赔、施工机械费索赔、管理费索赔。
B、费用索赔
C、延期索赔
D、施工加速索赔
E、道义索赔
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:CDE
解析:工程索赔中按索赔目的分类可分为工期索赔和费用索赔。按索赔发生的原因分:延期索赔、工程范围变更索赔、施工加速索赔和不利现场条件索賠。按索赔的合同依据分:合同内索赔、合同外索赔和道义索赔。
某安装公司承包2×200MW火力发电厂1号机组的全部机电安装工程,工程主要内容包括锅炉、汽轮发电机组、油浸式电力变压器、110kV交联电力电缆、化学水系统输煤系统、电除尘装置等安装。
安装公司项目部进场后,编制了施工组织设计制定项目考核成本。施工组织设计的主要内容有编制说明、工程概况。施工方案有油浸式电力变压器施工方案、电力电缆敷设方案、电力电缆交接试验方案等。油浸式电力变压器施工方案中的施工程序只有开箱检查、二次搬运、设备就位、吊芯检查。安装公司项目部重视施工技术交底工作,在各工程的开工前,技术人员对施工人员进行了施工技术交底。在油浸式电力变压器安装时,由于变压器附件到货晚,导致整体工期滞后,安装公司项目部协调5名施工人员到该项目支援工作,作业班长考虑到他们比较熟悉变压器安装且经验丰富,未通知技术人员进行交底,立即安排参加变压器的安装工作。
110kV电力电缆交接试验时,电气试验人员按照施工方案与《电气设备交接试验标准》要求,对110kV电力电缆进行了电缆绝缘电阻测量和交流耐压试验。
2油浸式电力变压器施工程序中还缺少哪些工序?
3.作业班长做法是否正确?写出施工技术交底的类型
4.110KV电力电缆交接试验时,还缺少哪几个试验项目?
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:
解析:1、本项目施工组织总设计的主要内容还应有:施工部著、施工进度计划及保证措施、施工准备与资源配置计划、主要分部分项工程施工工艺、施工总平面布置、主要施工管理措施。
2、油浸式电力变压器施工程序中还缺少的工序有:附件安装、滤油、注油、绝缘测试、交接试验、验收。
3、作业班长做法不正确。施工技术交底的类型有:设计交底、施工组织设计交底、施工方案、安全技术交底。
4、电力电缆交接试验还缺少:电缆导体直流电阻测量、电缆相位检查、直流泄漏电流测量、直流耐压试验。
B、县级以上人民政府
C、当地人民政府
D、国务院
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本题考查的是水工程建设许可要求。
未经水行政主管部门或者流域管理机构同意,擅自修建水工程,由县级以上人民政府水行政主管部门或者流域管理机构依据职权,责令停止违法行为,限期补办有关手续。
B、专业规划
C、总体规划
D、局部规划
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本题考查的是水工程建设许可要求。
专业规划,是指防洪、治涝、灌溉、航运、供水、水力发电、竹木流放、渔业、水资源保护、水土保持、防沙治沙、节约用水等规划。防洪规划是专业规划,故选B。
B、专业规划
C、综合规划
D、单项规划
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:A
解析:本题考查的是水工程建设许可要求。
《水法》第15条规定:“流域范围内的区域规划应当服从流域规划,专业规划应当服从综合规划。流域综合规划和区域综合规划以及与土地利用关系密切的专业规划,应当与国民经济和社会发展规划以及土地利用总体规划、城市总体规划和环境保护规划相协调,兼顾各地区、各行业的需要。故本题应选A。
B、中标通知书
C、已标价工程量清单
D、公路工程专用合同条款
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C
解析:除项目专用合同条款另有约定外,解释合同文件的优先顺序如下:
1.合同协议书及各种合同附件(含评标期间和合同谈判过程中的澄清文件和补充资料)。
2.中标通知书。
3.投标函及投标函附录。
4.项目专用合同条款。
5.公路工程专用合同条款。
6.通用合同条款。
7.工程量清单计量规则。
8.技术规范。
9.图纸。
10.已标价工程量清单。
11.承包人有关人员、设备投入的承诺及投标文件中的施工组织设计。
12.其他合同文件。
B、施工测量仪器
C、挂篮
D、滑模
E、爬模
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ACDE
解析:翻模、滑(爬)模等自升式架设设施,以及自行设计、组装或者改装的施工挂(吊)篮、移动模架等设施在投入使用前,施工单位应当组织有关单位进行验收,或者委托具有相应资质的检验检测机构进行验收,验收合格后方可使用。
B、公路工程专用合同条款的优先级高于项目专用合同条款
C、中标通知书的优先级高于合同协议书和通用合同条款
D、通用合同条款的优先级高于图纸和已标价工程量清单
E、技术规范优先级高于图纸和已标价工程量清单
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ADE
解析:除项目专用合同条款另有约定外,解释合同文件的优先顺序如下:
1.合同协议书及各种合同附件(含评标期间和合同谈判过程中的澄清文件和补充资料)。
2.中标通知书。
3.投标函及投标函附录。
4.项目专用合同条款。
5.公路工程专用合同条款。
6.通用合同条款。
7.工程量清单计量规则。
8.技术规范。
9.图纸。
10.已标价工程量清单。
11.承包人有关人员、设备投入的承诺及投标文件中的施工组织设计。
12.其他合同文件。
