二级建造师每日一练(11.17)
B、12
C、14
D、17
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B

解析:在4-6工作开始前,需要先完成工作1-2、1-3、2-4和3-4,选择1-2-4、1-2-3-4和1-3-4三条路线的最大值12天,故12天为4-6工作的最早开始时间。
B、2
C、3
D、4
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:通过模板1和钢筋2两项工作的比较,两者工作时间相差1天。由于钢筋2工作延误3天,关键线路会转移,变成1-2-4-5-6,总持续时间为15天(3天+6天+4天+2天),比原计划(13天)延长2天。
B、4
C、15
D、10
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C

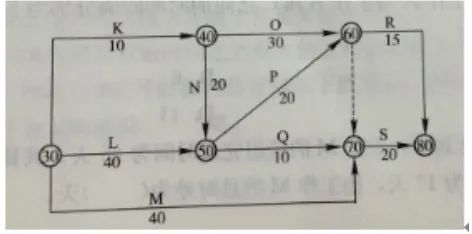

解析:原关键线路为L→P→S:40+20+20=80天;延误后关键线路为K-→N→p→S:35+20+20+20=95天,影响工期为增加15天。
B、乙应赔偿甲的损失
C、甲应对此承担损害赔偿责任
D、乙应赔偿丙的损失
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C
解析:本题考查的是多式联运合同。因托运人托运货物时的过错,造成多式联运经营人损失的,即使托运人已经转让多式联运单据,托运人仍然应当承担损害赔偿责任。因此,甲公司应承担损害赔偿责任。故C正确。
B、书面形式
C、默示形式
D、推定形式
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本题考查的是融资租赁合同的法律特征。融资租赁是三方主体参与的经济活动。为明确各自的权利和义务,《合同法》规定,融资租赁合同应当采用书面形式。
B、担保人
C、乙建筑工程公司
D、代理人
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C
解析:本题考查的是融资租赁合同当事人的权利义务。融资租赁合同中,出卖人不履行合同义务的,由承租人行使索赔权利。而答案A设备租赁公司为出租人,与题意不符;答案B、D分别为担保人和代理人,在题中没有出现。因此只有乙建筑工程公司为承租人,可以行使索赔的权利。
B、改建
C、扩建
D、临时
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:D
解析:本题考查的是竣工图的编制与审核的规定。新建、改建、扩建的建筑工程均应编制竣工图,故A、B、D错误;临时工程无需编制竣工图,故D正确。
B、监理
C、监督部门
D、总包
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C
解析:本题考查的是单位工程竣工验收。建设单位收到工程竣工报告后,应由建设单位项目负责人组织监理、施工、设计、勘察等单位项目负责人进行单位工程验收。故监督部门可以不参加竣工验收。正确答案为C。
B、幼儿园
C、学校教室
D、旅馆
E、老年照料房屋设施
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ABCE
解析:本题考查的是室内环境质量验收。
民用建筑根据控制室内环境污染的不同要求分为两类:I类民用建筑工程:住宅 、居住功能公寓、老年人照料房屋设施、幼儿园、学校教室、学生宿舍等;Ⅱ类民用建筑工程:办公楼、商店、旅馆、文化娱乐场所、书店、图书馆、展览馆、体育馆、公共交通等候室、餐厅、理发店等。故选A,B,C,E。
B、生产负责人
C、技术负责人
D、质量负责人
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:A
解析:本题主要考查的是施工准备阶段质量管理内容。项目负责人按质量计划中关于工程分包和物资采购的规定,经招标程序选择并评价分包方和供应商,保存评价记录。
B、分项工程(工序)控制
C、特殊过程控制
D、不合格产品控制
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:A
解析:本题主要考查的是施工过程质量控制。施工过程质量控制包括:分项工程(工序)控制、特殊过程控制、不合格产品控制。质量计划制定不属于施工过程质量控制,故答案选A。
B、生产负责人
C、技术负责人
D、质量负责人
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C
解析:本题主要考查的是施工准备阶段质量管理内容。单位工程、分部工程和分项工程开工前,项目技术负责人对承担施工的负责人或分包方全体人员进行书面技术交底。技术交底资料应办理签字手续并归档。
B、施工总承包单位
C、相关专业承包单位
D、监理单位
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:对于超过一定规模的危大工程,施工单位应当组织召开专家论证会对专项施工方案进行论证。实行施工总承包的,由施工总承包单位组织召开专家论证会。专家论证前专项施工方案应当通过施工单位审核和总监理工程师审查。
B、技术先进性比较
C、经济合理性比较
D、重要性比较
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:A
解析:施工方案的技术经济比较包括:(1)技术的先进性比较;(2)经济合理性比较;(3)重要性比较。
B、工程索赔程序
C、施工进度计划
D、费用控制措施
E、质量安全保证措施
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ACE
解析:编制内容包括工程概况、编制依据、施工安排、施工进度计划、施工准备与资源配置计划、施工方法及工艺要求、质量安全保证措施等基本内容。
B、有堤防和无堤防
C、项目防御洪涝的设防标准
D、堤防安全、河道行洪、河水水质的影响
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本题考查的是禁止性规定和限制性规定。
根据《防洪法》第二十一条的规定,河道管理范围按有堤防和无堤防两种情况而有所不同。故选B。
B、管理范围
C、保护范围
D、以上都是
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本题考查的是水工程的管理范围和保护范围。
水工程的管理范围和保护范围是不同的,管理范围是指为了保证工程设施正常运行管理的需要而划分的范围,如堤防工程的护堤地等。故选B。
B、非禁止性规定和限制性规定
C、禁止性规定和非限制性规定
D、禁止性规定和限制性规定
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:D
解析:本题考查的是禁止性规定和限制性规定。
《水法》从保持河道、运河、渠道畅通以及保证湖泊、水库正常发挥效益出发,针对各类生产建设活动的特点以及可能产生的危害,分别作出了禁止性规定和限制性规定。故选D。
B、已标价工程量清单中有适用于变更工作的子目的,采用该子目的单价
C、已标价工程量清单中无适用于变更工作的子目、但有类似子目的,可在合理范围内参照类似子目的单价,由监理工程师按合同约定商定或确定变更工作的单价
D、已标价工程量清单中无适用或类似子目的单价,可在综合考虑承包人在投标时所提供的单价分析表的基础上,由监理人按合同约定商定或确定变更工作的单价
E、如果本工程的变更指示是因双方过错或双方责任造成的,则发包人只承担50%这种引起的任何额外费用
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ABCD
解析:除专用合同条款另有约定外,因变更引起的价格调整按照如下约定处理:(1)如果取消某项工作,则该项工作的总额价不予支付。
(2)已标价工程量清单中有适用于变更工作的子目的,采用该子目的单价。
(3)已标价工程量清单中无适用于变更工作的子目、但有类似子目的可在合理范围内参照类似子目的单价,由监理工程师按合同约定商定或确定变更工作的单价。
(4)已标价工程量清单中无适用或类似子目的单价,可在综合考虑承包人在投标时所提供的单价分析表的基础上,由监理人按合同约定商定或确定变更工作的单价。
(5)如果本工程的变更指示是因承包人过错、承包人违反合同或承包人责任造成的,则这种违约引起的任何额外费用应由承包人承担。
B、开工受阻
C、气候影响
D、施工机械故障的停工
E、工程量的增减
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ABCE
解析:在分析引起索赔的众多因素中,比较普遍的因素是赶工、开工受阻、气候影响、工程量的增减、合同条款中与索赔密切相关的工程变更、增加工程及工程进度变化引起的工期与费用的索赔。
B、分包合同须事先征得监理人的审批
C、承包人可以在中标后的合同履行期间指定专业分包
D、若因非分包人原因造成分包人的损失,分包人有权向监理人提出索赔要求
E、分包人的违约行为承包人可以不需向发分包人承担责任
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ACDE
解析:分包合同是承包人将施工合同内对发包人承担义务的部分工作交给分包人实施。监理人只有与承包人有监理与被监理的关系,对分包人在现场施工不承担协调管理义务。只是依据施工合同对分包工作内容及分包人的资质进行审查,行使确认权或否定权;对分包人使用的材料、施工工艺、工程质量和进度进行监督。监理人就分包工程施工发布的任何指示均应发给承包人。分包合同履行过程中,当分包人认为自己的合法权益受到损害,无论事件起因于发包人、监理人,应是承包人,他都只能冋承包人提出索赔要求。承包人有权依据承包合同自主选择符合资格的分包人。任何单位和个人不得违规指定分包。故选项ACDE错误。
