二级建造师每日一练(11.15)
B、4
C、2
D、5
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C
解析:工作Q的总时差等于最迟开始时间减去最早开始时间,则本题的目标是求出Q的最迟开始时间。根据题意,工作Q的最迟完成时间为其紧后工作R、S的最迟开始时间的最小值,工作R的最迟开始时间为22-10=12天,工作S的最迟开始时间为20-5=15天,则工作Q的最迟完成时间为12天,Q的最迟开始时间为12-4=8天。因此Q的总时差为8-6=2天,因此答案选C。
B、3
C、4
D、5
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C

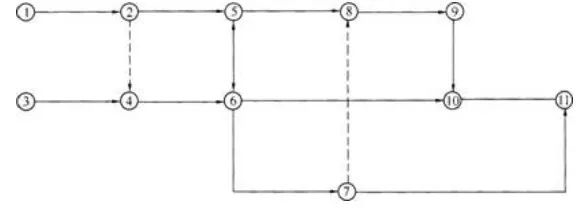

解析:绘图错误有四处:起始节点有两个,出现双向箭头,出现无方向箭头,当箭线交叉不可避免时,可用过桥法或指向法。故本题正确选项为C。
B、8
C、9
D、10
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C

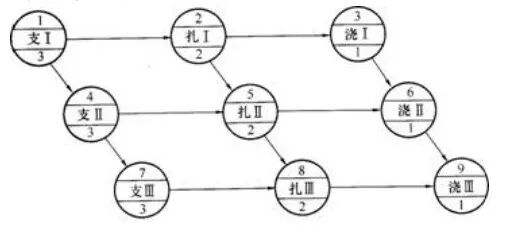

解析:工作5的最迟完成时间取决于工作6或者工作8的最迟开始时间,工作6和工作8的最迟完成时间取决于工作9的最迟开始时间。工作9的最迟完成时间即为计算工期12天(本题中关键线路为1-4-7-8-9),根据相关计算规则,可推知工作5的最迟完成时间为9。故本题正确选项为C。
B、支付租用钢模板租金
C、交付出租钢模板
D、按约定方法使用钢模板
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C
解析:本题考查的是融资租赁合同当事人的权利义务。租赁合同中,承租人的主要义务是支付租金、按照约定使用租赁物、妥善保管租赁物、有关事项通知、返还租赁物和损失赔偿。故选项C正确。
B、三分之一
C、四分之一
D、五分之一
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:D
解析:本题考查的是买卖合同的解除。分期付款的买受人未支付到期价款的金额达到全部价款的五分之一的,出卖人有权要求买受人支付全部价款或者解除合同。故选项D正确。
B、公证人
C、出卖人
D、所有人
E、承租人
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ACE
解析:本题考查的是融资租赁合同的法律特征。融资租赁是将融资与融物结合在一起的特殊交易方式。融资租赁合同涉及出租人、出卖人和承租人三方主体。故选项A、C、E正确。
B、建设单位
C、总承包单位
D、城建档案馆
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C
解析:本题考查的是工程资料移交与归档。工程资料移交应符合下列规定:实行施工总承包的,各专业承包单位应向施工总承包单位移交施工资料。故C正确。
B、抽检的房间应有代表性
C、房间内有2个及以上检测点时,各点检测值应取各点检测结果的平均值
D、氡浓度检测,对采用自然通风的工程,检测可在通风状态下进行
E、抽检不合格,再次检测时,应包含原不合格房间
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ABCE
解析:本题考查的是室内环境质量验收。
民用建筑工程及室内装修工程的室内环境质量验收,应在工程完工至少7d以后,工程交付使用前进行。
民用建筑工程验收时,应抽检每个建筑单体有代表性的房间室内环境污染物浓度,检测数量不得少于5%,并不得少于3间。房间总数少于3间时,应全数检测。
当房间内有2个及以上检测点时,应取各点检测结果的平均值作为该房间的检测值。
对采用自然通风的民用建筑工程,检测至少应在对外门窗关闭1h后进行,故D错。
当室内环境污染物浓度检测结果不符合规范规定时,应对不符合项目再次加倍抽样检测,并应包括原不合格的同类型房间及原不合格房间。
故选A,B,C,E。
B、施工段
C、变形缝
D、专业
E、工程部位
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ABC
解析:本题考查的是检验批的质量验收。分部工程可按专业性质、工程部位确定,故D、E错误;检验批可根据施工、质量控制和专业验收的需要,按工程量、楼层、施工段、变形缝进行划分,故A、B、C正确。
B、人员培训计划
C、技术措施
D、持续改进流程
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本题主要考查的是质量保证计划的内容。确定管理体系与组织机构包括:
(1)建立以项目负责人为首的质量保证体系与组织机构,实行质量管理岗位责任制。
(2)确定质量保证体系框图及质量控制流程图。
(3)明确项目部质量管理职责与分工。
(4)制定项目部人员及资源配置计划。
(5)制定项目部人员培训计划。
故答案选B。
B、监理
C、发包方
D、接管方
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C
解析:本题主要考查的是施工过程质量控制。进行不合格让步接收时,工程施工项目部应向发包方提出书面让步接收申请,记录不合格程度和返修的情况,双方签字确认让步接收协议和接收标准。
B、质量目标
C、质量
D、过程
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:A
解析:本题主要考查的是质量计划编制原则。质量保证计划应体现从工序、分项工程、分部工程到单位工程的过程控制,且应体现从资源投入到完成工程施工质量最终检验试验的全过程控制。故答案选A。
B、交易平台
C、公共服务平台
D、评审平台
E、行政监督平台
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:BCE
解析:电子招标投标系统根据功能的不同,分为交易平台、公共服务平台和行政监督平台。
B、工程范围控制
C、跟踪与调整
D、工程变更管理
E、资金控制
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ACD
解析:在工程实施的过程中要对合同的履行情况进行合同实施监督、跟踪与调整,并加强工程变更管理,保证合同的顺利履行。
某地方企业投资兴建一自动化程度较高的橡胶厂,安装单位单机无负荷试运转结束后,由于连锁、报警系统暂未到货,无法进行无负荷联动试运行。该地方企业投产心切,提出连锁、报警暂不投入使用,就这样在关键岗位操作人员尚不熟悉的情况下投料运行。运行过程中发生了火灾,因处置不当,五小时才扑灭大火,投料运行被迫中止。经事故调查组深入调查,认为事故直接原因是操作工误操作,造成输料管工作压力过大,导致一法兰口发生泄漏,高温易燃的物料泄露直接引起火灾。地方政府要求停产整顿,待条件完全成熟后,严格按试运转程序进行。
1.造成岗位工误操作的技术原因有哪些?应采取哪些措施?
2.进入投料运行后,是否可以解除连锁及报警系统?为什么?
3.通过本案例事故,在修复和今后生产运行过程中,重点应注意哪些?
4.试运转的程序有哪些?
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:
解析: 1.应从试运转前准备工作出发,分析误操作的技术原因,操作工技术技能低、对工艺流程和岗位工作不熟悉。
措施:(1)进行上岗前岗位培训,能熟练掌握工艺流程,本岗位操作维护技能及应急处理能力;(2)通过考核、持证上岗。
2.从分析试运转程序,尤其是联动无负荷试运转的重要性和考核重点以及本厂特点,从而确定本题不可以解除连锁及报警系统。连锁及报警是自动化生产线很关键的两个部分,本工程物料又属易燃物品,为保证产品质量和生产安全,投料运行务必要连锁及报警同时投入运行。
3.从本厂特点出发,安全是第一位的,故重点应注意温度较高部位,如热风管道、运转设备轴承及常发生摩擦的部位;同时应确保证物料流动过程的密闭性,严防泄漏;严禁明火。
4.从试运转程序分析:无负荷(部分设备需带负荷)单机试运行、无负荷联动试运行、带负荷联动试运行。
B、区域规划服从流域规划
C、两者均可独立执行
D、由主管部门协调一致
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本题考查的是水工程建设许可要求。
水资源规划的关系是:流域范围内的区域规划应当服从流域规划,专业规划应当服从综合规划。
所以区域规划服从流域规划,故选B。
B、管理范围
C、运用范围
D、法定范围
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:A
解析:本题考查的是水工程的管理范围和保护范围。
保护范围是指为了防止在工程设施周边进行对工程设施安全有不良影响的其他活动,满足工程安全需要而划定的一定范围。
管理范围是指为了保证工程设施正常运行管理的需要而划分的范围,如堤防工程的护堤地等,水工程管理单位依法取得土地的使用权,故管理范围通常视为水工程设施的组成部分。
水工程没有运用范围和法定范围的说法。
B、行政区划
C、分水线
D、历史遗留及人为划定
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C
解析:本题考查的是水工程建设许可要求。
流域是指地表水和地下水分水线所包围的集水区域。所以流域的划分依据为分水线,故选C。
B、特种设备维护保养记录
C、特种设备检查记录
D、特种设备运行故障和事故记录
E、不定期检验整改记录
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ABCD
解析:特种设备使用的相关记录:(1)特种设备日常使用状态记录(特种设备运行记录)。
(2)特种设备维护保养记录。
(3)特种设备检查记录。
(4)特种设备运行故障和事故记录。
(5)定期检验整改记录。
B、必须采用三级配电系统
C、必须采用二级保护系统口
D、必须采用优化配电线路的原则
E、用电设备使用坚持“一机一闸、一漏、一箱”
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ABCE
解析:(1)施工现场临时用电工程专用的低压电力系统,必须符合下列规定:
①采用三级配电系统。
②采用TN-S接零保护系统。
③采用二级保护系统。
(2)坚持“一机、一闸、一漏、一箱”。
B、安全带应低挂高用并应扣牢在牢固的物体上
C、安全带的安全绳不得打结使用,安全绳上不得挂钩
D、缺少或不易设置安全带吊点的工作场所宜设置安全带母索
E、安全带的各部件不得随意更换或拆除
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ACDE
解析:安全带使用除应符合现行《安全带》GB6095的规定外,还应符合下列规定:
①安全带除应定期检验外,使用前还应进行检查。织带磨损、灼伤、酸碱腐蚀或岀现眀显变硬、发脆以及金属部件磨损岀现明显缺陷或受到冲击后发生明显变形的,应及时报废。
②安全带应高挂低用,并应扣牢在牢固的物体上。选项B错误。
③安全带的安全绳不得打结使用,安全绳上不得挂钩。
④缺少或不易设置安全带吊点的工作场所宜设置安全带母索。
⑤安全带的各部件不得随意更换或拆除。
⑥安全绳有效长度不应大于2m,有两根安全绳的安全带,单根绳的有效长度不应大于1.2m
⑦严禁安全绳用作悬吊绳。严禁安全绳与悬吊绳共用连接器。新更换安全绳的规格及力学性能必须符合规定,并加设绳套。
