2014一级建造师机电工程综合测试题一(2)

  二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)

  1.与起重机最大起升高度相关的参数有( )。

  A.待吊设备高度 B.待吊设备直径或宽度

  C.索具高度 D.基础和地脚螺栓高度

  E.起重机回转中心距设备的距离

  2.管道进行压力试验前应将待试管道上的( )拆下成加以隔离。

  A.调节阀 B.安全阀

  C.闸阀 D.爆破板

  E.仪表组件

  3.变压器送电前的试验有( )。

  A.交流耐压试验 B.直流电阻测量

  C.铁芯绕组检査 D.机芯和组别测量

  E.调压装置检查

  4.保冷结构的具体组成有( )。

  A.保冷层 B.防潮层

  C.保护层 D.防锈层

  E.识别层

  5.设备安装允许有一定的偏差,需合理确定偏差及方向,当技术文件无规定时,确定的原则是( )。

  A.有利于抵消设备安装的积累误差已

  B.有利于抵消设备附属件安装后重量的影响

  C.有利于抵消设备运转时产生作用力的影响

  D.有利于抵消零部件摩擦的影响

  E.有利于抵消摩擦面间油膜的影响

  6.空调设备的自动监控系统中常用的温度传感器有( )等类型。

  A.1kΩ铜电阻 B.1kΩ铝电阻

  C.1kΩ镍电阻 D.1kΩ铂电阻

  E.1kΩ银电阻

  7.申请消防工程验收应提交的资料包括( )等。

  A.工程竣工验收报告

  B.建设工程消防验收申请表

  C.消防设施防火技术检测合格证明文件

  D.质量管理制度

  E.施工单位资质等级证明文件

  8.反特种设备安装、改造、维修的施工单位应当在施工前进行书面告知,书面告知应提交的材料有( )等。

  A.施工单位及人员资格证件

  B.工程合同

  C.三年内的经营财务状况

  D.安装改造维修监督检验约请书

  E.机电类特种设备制造单位的资质证件

  9.工业安装工程的特征是指有( )。

  A.固定的设计生产工艺流程 B.专门的生产线

  C.主车间 D.生活区

  E.辅助车间

  10.按《注册建造师执业管理办法(试行)》规定,不属于机电工程注册建造师执业工程范围的是( )等安装工程。

  A.火电设备 B.港口设备

  C.海洋石油 D.体育场地设施

  E.城市及道路照明

 三、案例题

  (案例1~队每题20分,案例4~5,每题30分,请根据背景材料,按要求作答)

  【案例1】

  某机电设备安装公同经邀请招标投标,获得某厂生产线的机电设备安装工程,并与业主签订了施工合同。合同规定了工程范围、工期、质量标准、安全环境要求。其中质量标准和要求按部颁标准执行,主要材料如钢材、电缆、φ50以上的管道阀门等由业主提供,安装现场的协调由安装公司负责等。施工过程中发生下列事件:

  事件一:由于安装公司任务饱和,人员机具调动不开,仅派十多名现场管理人员组成项目管理班子,把工程分车间分包给四个均有一定经验的施工队伍,且都有营业执照。其中主体部分分包给从本单位辞职的一名项目经理带着当年属于本单位的几名技术骨干组成的一个施工队伍。

  事件二:施工现场因道路、场地问题经常发生停工窝工,分包单位找安装公司解决,安装公司回复自行协商解决。

  事件三:厂区主电缆未按时到场,拖延工期5天,分包单位找安装公司索赔窝工费用和要求工期顺延,安装公司认为不是自己造成的,让分包单位直接找业主协商。

  事件四:分包单位为抢工期,将业主送至现场的电缆和管道阀门未经检査便施工。

  事件五:测量导线对地的绝缘电阻,以及缆忠间或相邻导线间的绝缘幢时,发现一回路的绝缘电阻值不符合规定,经找出原因,进行处理,达到合格。

  问题

  1.事件一中的分包存在哪些问题?

  2.事件二的施工现场道路和场地问题应该由谁负责解决?为什么?

  3.事件三中分包单位要求索赔窝工费和工期顺延是否合理?应怎样解决?

  4.事件四中分包单位对业主提供材料未经检查就用于施工的做法是否得当?材料进场验收有何要求?

  5.事件五中绝缘电阻值不符合规定是何原因?如何进行处理达到合格?

  【案例2】

  某安装公司分包一商务楼(1~5层为商场,6~30层为办公楼)的变配电工程,工程的主要设备(三相干式电力变压器、手车式开关柜和抽屉式配电柜)由业主采购,设备已运抵施工现场。其它设备、材料由安装公司采购,合同工期60天,并约定提前一天奖励5万元人民币,延迟一天罚款5万元人民币。

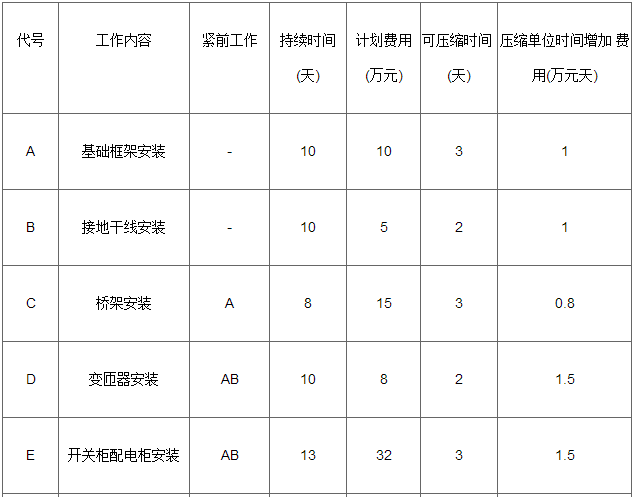

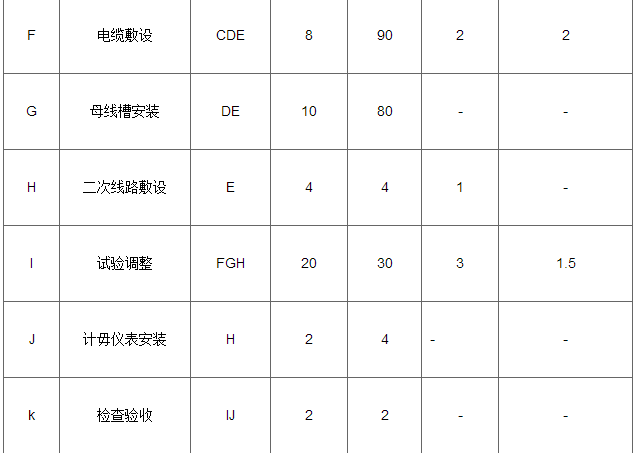

  安装公司项目部进场后,依据合同、施工图、验收规范及总承包的进度计划,编制了变配电工程的施工方案、进度计划、劳动力计划和计划费用。项目部施工准备工作用去了5天。当正式施工时,因商场需提前送电,业主要求变配电工程提前5天竣工。项目部按工作持续时间及计划费用(见下表)分析,在关键工作上,以最小的赶工增加费用,在试验调整工作前赶出5天。

  进入试验调整工作时,发现有2台变压器线圈因施工中保管不当受潮,干燥处理用去3天,并增加费用3万元,项目部又赶工3天。变配电工程最终按业主要求提前5天竣工,验收合格后,资料整理齐全,准备归档。



  问题

  1.项目部在哪几项工作上赶工了?并分别列出其赶工天数和增加的费用?

  2.原计划施工费用是多少?赶工后实际施工费用是多少?

  3.变压器线圈可采用哪种加热方法干燥?干燥后必须检査哪项内容合格后方可做耐压试验?

  4.变配电工程可按哪种工程划分类别竣工验收?竣工资料应何时归档?

  5.该工程质量验收相关记录表有哪些?

  【案例3】

  A公司承包某厂车间扩建机电安装工程,工程范围有桥式起重机安装,车间内通风空调风管安装,动力电气线路,消防管道安装等。桥式起重机安装高度为18m,通风空调风管和消防管道安装标高为24m,风管在现场制作,电气线路敷设于电缆沟,并与该厂变、配电房的指定配电柜相接。进场时土建工程已完工,为不影响该厂生产,施工全过程中不允许停电。A公司项目部针对桥式起重机的吊装制定了较完善的施工方案和安全队术措施。施工中,么公司将厂内的工艺设备运输任务分包给B公司。在运输重25t的设备时,A公司的代表曾提出过要用25t车运输此设备,但B公司却使用了在市场上购买报废的10t半挂运输车,设备装上车后没有采取固定措施。结果半挂车拐弯时,设备自车上摔下,除了保险公司赔偿外业主还直接损失65万元。经査,B公司没有制定设备运输方案,也没有安全技术交底记录。

  问题

  1.分析本工程在合同管理方面如何防范风险?

  2.针对本工程安全方面存在的主要风险因素,项目部应制定哪些安全技术措施?

  3.从B公司的角度分析,这次事故产生的原因有哪些?应负什么责任?

  4.A公司在这次事故中负有哪些责任?为什么?

  5.项目部进行设计变更的程序是什么?

  【案例4】

  某安装公司承担某市博物馆机电安装工程总承包施工,该工程建筑面积32000m2,施工内容包括:给排水、电气、通风空调、消防、建筑智能化工程。工程于2010年8月开工,2011年7月竣工,计划总费用2100万元。

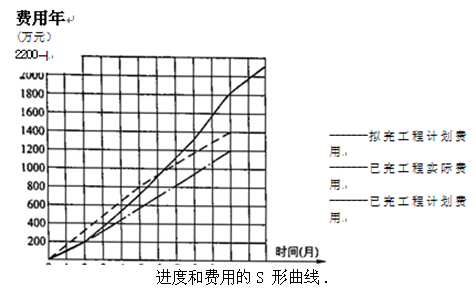

  施工过程中项目部绘制了进度和费用的S形曲线(见下图),对工程进度和费用偏差进行分析;通风空调工程于2011年6月进行系统调试,安装公司主要考核了室内空气温度是否达到设计要求,是否满足生产工艺和建筑环境要求,并做了10小时带冷源的试运转。


  工程竣工验收合格后,建设方立即向公安机关消防机构报送了工程竣工验收报告,有防火性能要求的建筑构件、建筑材料、室内装饰材料符合国家标准或行业标准的证明文件、施工和检测单位的合法身份证明及资质等级证明文件等资料,申请备案。

  消防设施检测单位对采用共享接地装置的消防控制室主机进行技术测试时,在柜体处实测接地电阻值为12Ω,在基础槽钢处实测接地电阻值为0.4Ω.由于测试时有不合格项,为此向A单位提出整改要求,项目部认真分析原因,并及时整改,顺利通过消防部门验收。

  问题

  1.计算工程施工到第10个月时,项目部的进度偏差和费用偏差。

  2.通风空调系统调试中还有哪些考核指标?

  3.建设方申请消防竣工验收备案是否正确?说明理由。

  4.消防竣工验收还应提交哪些资料?

  5.分析检测单位提出不合格项整改要求的原因,接地电阻测量可采用哪些方法?

  【案例5】

  某安装公司承包一演艺中心的空调工程,演艺中心地处江边(距离江边空调工程设备材料:双工况冷水机组(650Rt)、蓄冰槽、江水源热泵机组、燃气锅炉、低噪声冷却塔(650t/h)、板式热交换机、水泵、空调箱、风机盘管、各类阀门(DN20~DN700)公称压力1.6Mpa、空调水管(DN20~DN700)、风管、风阀及配件(卡箍、法兰)等由安装公司订立采购合同。

  安装公司进场后,针对工程中采用的新设备、新技术编制了施工方案,方案中突出了施工程序和施工方法,并明确了施工方法的内容,江水热源泵机组复用江水冷却,需敷设DN700冷却水管至江边,DN700冷却水管道的敷设路径上正好有一排千年古树,方案中选择非开挖顶管技术,并分包给A专业公司施工,空调水管需化学清洗并镀膜,分包给B专业公司施工。安装公司向专业公司提供了相关资料,负责现场的管理工作,确保专业公司按批准的施工方案进行施工。

  按施工迸度计划,安装公式及时与供货厂商联系,使设备材料运到现场时间与施工进度配合,以满足施工进度要求。设备材料达到施工现场,按规定对设备材料进行检验,其中对阀门重点检验,空调公车按施工程序实施,空调设备安装后,进行管道、风管及配件安装调试,空调工程按要求完工。

  问题

  1.安装公司项目部结合设备的实际,在审查潜在供货商的资质文件时,主要考虑哪些问题?

  2.A、B专业公司进场后,应向安装公司项目部提供哪些资料?

  3.本工程要编制哪几个新技术的施工方案?方案中的施工方法应有哪些主要内容?

  4.通风空调系统调试主要考核指标有哪些?

  5.空调供回水管主要需与哪些设备连接?DN100以上空调水管与设备可采用哪种连接方式?
