2015年一级建造师建筑工程考前绝密试卷四(3)
作者:鲁班培训 来源:鲁班培训 浏览: 添加日期:2015-09-08
参考答案
一、 单项选择题(共 20 题,每题 1 分,每题的备选项中,只有 1 个最符合题意。)
1.答案 C
解析
结构设计的主要目的是要保证所建造的结构安全适用,能够在规定的期限内满足各种预期的功能要求,并且要经济合理。具体说来,结构应具有以下几项功能:(1)安全性。(2)适用性。(3)耐久性。安全性、适用性和耐久性概括称为结构的可靠性。
2.答案 A
解析 见教材 P10
3.答案 A
解析
当柱一端固定一端自由时L0=2L,两端固定时L0=0.5L,一端固定一端铰支时L0=0.7L,两端铰支L0=L
4.答案 D
解析
震害调查表明,框架结构震害的严重部位多发生在框架梁柱节点和填充墙处;一般是柱酌震害重于梁,柱顶的震害重于柱底,角柱的震害重于内柱,短柱的震害重于一般柱。
5.答案 B
解析 通过观察四个选项,肯定是天然大理石的某项显著特性正好与某选项的部位发生冲突。既然都是室内,明显不用考虑防潮、防冻、防酸、耐碱等方面的性能。
选项 A、C 是立面,选项 B、D 是平面。我们知道,大理石的耐磨性相对是较差的,那么,选项B、D 就有问题了。
通过分析考试说明,每题的备选项中只有 1 个是最符合题意的,既然是“最符合”,那本题的正确项只能是“B.大堂地面”。
6.答案 B
解析 通常,已知点称为后视点,未知点称为前视点。
从图中可知,后视点高程 Hb+后视读数 a=前视点高程 Hb+前视读数 b。
则前视点(B 点)高程计算公式为:后视点高程 Ha+后视读数 a=前视读数 b
7.答案 A
解析
土的工程分类通常分为八类,其中一~四类为土,五~八类为石。粉质黏土为二类土;填土为二类土;潮湿的黄土为二类土,干黄土为三类土,坚硬密实的黏性土或黄土为四类土,只有砂土为一类土。
8.答案 C
解析
基坑验槽通常观察受力较大、易于发生不均匀沉降的部位,比如:柱基、墙角、承重墙下或其他受力较大部位。
9.答案 B
解析
木模板的优点是较适用于外形复杂或异形混凝土构件及冬期施工的混凝土工程;缺点是制作量大,木材资源浪费大等。木模板体系的导热系数最小,最适宜用于混凝土的冬期施工。
10.答案 B
解析
根据相关规范,不得在下列墙体或部位设置脚手眼:
(1)120mm 厚墙、清水墙、料石墙、独立柱和附墙柱;
(2)过梁上与过梁成 60。角的三角形范围及过梁净跨度 1/2 的高度范围内;
(3)宽度小于 1m 的窗间墙;
(4)门窗洞口两侧石砌体 300mm,其他砌体、200mni 范围内;转角处石砌体 600mm,其他砌体 450mm范围内;
(5)梁或梁垫下及其左右 500mm 范围内;
(6)设计不允许设置脚手眼的部位;
(7)轻质墙体;
(8)夹心复合墙外叶墙。
11.答案 A
解析 根据相关规范,普通螺栓的紧固:螺栓的紧固次序应从中间开始,对称向两边进行。螺栓的紧固施工以操作者的手感及连接接头的外形控制为准,对大型接头应采用复拧,即两次紧固方法,保证接头内各个螺栓能均匀受力。
12.答案 C
解析 根据《地下工程防水技术规范》GB 50108-2008 第 4.1.27 条,大体积防水混凝土的施工时,应采取保温保湿养护。混凝土中心温度与表面温度的差值不应大于 25℃,表面温度与大气温度的差值不应大于 20℃,温降梯度不得大于 3℃/d,养护时间不应少于 14d。根据《建筑室内防水工程技术规程》CECS196:2006 第 5.2.10 条,防水混凝土终凝后应立即进行养护,养护时间不得少于 14d。
13. 答案 C
解析 观察四个选项,选项 C 是安全玻璃,其他选项均为装饰或节能玻璃,通过排除法,很容易就找出正确选项。相关规范也明确规定:玻璃板隔墙应使用安全玻璃。
14.答案 B
解析
压缩直接费用率之和最小的工作组合,则赶工费用最低。如果压缩后工作可能变为非关键工作,则虽然压缩了该工作的持续时间,但却不一定能达到调整总工期的目的。
15.答案 A
解析
项目经理责任制的核心是项目经理承担实现项目管理目标责任书确定的责任。具体到项目职业健康安全管理方面,《建设工程项目管理规范》GB/T 50326-2010 中明确规定:项目经理应负责项目职业健康安全的全面管理工作。项目负责人、专职安全生产管理人员应持证上岗。也就是说,项目经理应该是项目安全管理的第一责任人,而不应该是项目技术负责人、安全总监或其他人。
16.答案 B
解析 关于施工现场的低压照明用电,主要有如下几个方面:(1)隧道、人防工程、高温、有导电灰尘、比较潮湿或灯具离地面高度低于 2.5m 等场所的照明,电源电压不得大于 36V。(2)潮湿和易触及带电体场所的照明,电源电压不得大于 24V。(3)特别潮湿场所、导电良好的地面、锅炉或金属容器内的照明喊电源电压不得大于 12V。
17.答案 B
解析 根据《建设工程施工合同(示范文本)》GF-2013-0201 的第 10.4.2 条规定:“因变更引起的价格调整应计入最近一期的进度款中支付”。
18.答案 A
解析
价值系数=功能系数/成本系数;
本题只需找出成本比重偏高的分部分项工程,也即是价值系数最低的项,并不需要精确计算,可用“功能评分/预算成本”进行估算。
主体工程估算结果 0.043、装饰装修工程估算结果 0.064、屋面工程估算结果 0.070、门窗工程估算结果 0.078,由此可见,相对于单位功能评分值主体工程的成本过高。
19.答案 A
解析 根据《建设工程文件归档整理规范》GB 50328--2001 第 7.0.3 条规定:列入城建档案馆(室)接收范围的工程,建设单位在工程竣工验收后 3 个月内,必须向城建档案馆(室)移交一套符合规定的工程档案。显然,应该由建设单位向城建档案馆移交档案。
20.答案 B
解析 火山灰质水泥干缩率大、易开裂,所以在刚性防水屋面上不得采用。矿渣硅酸盐水泥泌水性大、抗渗性能差,如选用时必须采用减少泌水的措施。普通硅酸盐水泥或硅酸盐水泥早期强度高、干缩性小、性能较稳定、耐风化,同时比用其他品种水泥拌制的混凝土碳化速度慢,所以宜在刚性防水屋面上使用。
二、 多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有一个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分)
21.答案 ABE
解析
采用砖、砌块和砂浆砌筑而成的结构称为砌体结构。
砌体结构有以下优点:砌体材料抗压性能好,保温、耐火、耐久性能好;材料经济,就地取材;施工简便,管理、维护方便。砌体结构的应用范围广,它可用作住宅、办公楼、学校、旅馆、跨度小于 15m 的中小型厂房的墙体、柱和基础。
砌体结构的缺点:砌体的抗压强度相对于块材的强度来说还很低,抗弯、抗拉强度则更低;黏土砖所需土源要占用大片良田,更要耗费大量的能源;自重大,施工劳动强度高,运输损耗大。
22.答案 ABCE
解析
根据相关规范的规定,常用水泥进场时,应复试检测凝结时间、体积安定性、强度等项目。其他技术要求包括标准稠度用水量、水泥的细度及化学指标,通常情况下,属于选择性指标。但对于国外进口的水泥,必须进行化学成分分析。
23. 答案 ABC
解析 和易性是指混凝土拌合物易于施工操作(搅拌、运输、浇筑、捣实)并能获得质量均匀、成型密实的性能,又称工作性。和易性是一项综合的技术性质,包括流动性、黏聚性和保水性等三方面的含义。
24.答案 ADE
解析
大体积混凝土裂缝控制的主要方法之一就是降低混凝土内外温差,分降低混凝土内部温度与提高表面温度两种。A 选项,选用低水化热的水泥可降低混凝土内部温度;B 选项,提高水灰比,即增大水泥用量,则增大了混凝土内部水化热的产生;C 选项,提高混凝土入模温度,提高了混凝土的初始温度,增大了混凝土的内部温度。D 选项,及时对混凝土进行保温、保湿养护,有助于提高混凝土的表面温度;E 选项,通过二次抹面工艺,减少表面收缩裂缝。
25.答案 ADE
解析 根据相关规范,不得在下列墙体或部位设置脚手眼:
(1)120mm 厚墙、清水墙、料石墙、独立柱和附墙柱;
(2)过梁上与过梁成 60。角的三角形范围及过梁净跨度 1/2 的高度范围内;
(3)宽度小于 1m 的窗间墙;
(4)门窗洞口两侧石砌体 300mm,其他砌体 200mm 范围内;转角处石砌体 600mm,其他砌体 450mm范围内;
(5)梁或梁垫下及其左右 500mm 范围内;
(6)设计不允许设置脚手眼的部位;
(7)轻质墙体;
(8)夹心复合墙外叶墙。
26. 答案 AE
解析
根据《屋面工程技术规范》GB 50345-2012 第 3.0.5 条规定,屋面防水工程应根据建筑物的类别、重要程度、使用功能要求确定防水等级,并应按相应等级进行防水设防;时防水有特殊要求的建筑屋面,应进行专项防水设计。屋面防水等级和设防要求应符合下表的规定。
27.答案 BCDE
解析
根据《建筑工程施工质量验收统一标准》GB 50300-2001,主体结构的子分部工程有:混凝土结构、劲钢(管)混凝土结构、砌体结构、钢结构、木结构、网架和索膜结构。A 选项的混凝土基础子分部工程属于地基与基础分部工程。
28.答案 BCDE
解析
根据《建筑施工组织设计规范》GB/T 50502-2009 第 4.6.1 条的要求,施工总平面布置应符合下列原则:(1)平面布置科学合理,施工场地占用面积少;(2)合理组织运输,减少二次搬运;(3)施工区域的划分和场地的临时占用应符合总体施工部署和施工流程的要求,减少互相干扰;(4)充分利用既有建(构)筑物和既有设施为项目施工服务,降低临时设施的建造费用;(5)临时设施应方便生产和生活,办公区、生活区和生产区宜分离设置;(6)符合节能、环保、安全和消防等要求;(7)遵守当地主管部门和建设单位关于施工现场安全文明施工的相关规定。
29.答案 BE
解析
评标委员会由招标人或其委托的招标代理机构熟悉相关业务的代表,以及有关技术、经济等方面的专家组成,成员人数为七人以上单数,其中技术、经济等方面的专家不得少于成员总数的 2/3。由此可见,评标委员会并不是由招标人任意指定人员组成,同时,成员中的技术、经济等方面的专家不得少于总数的 2/3。招标投标活动应当遵循公开、公平、公正和诚实信用的原则,很明显,同一个工程对不同的投标单位不能参照不同的标底。
30.答案 ABDE
解析
根据《危险性较大的分部分项工程安全管理办法》(建质[2009] 87 号),滑模、爬模、飞模等工具式模板工程,搭设高度 8m 及以上的模板工程,搭设高度 50m 及以上落地式钢管脚手架工程,架体高度 20m 及以上悬挑式脚手架工程,施工高度 50m 及以上的建筑幕墙安装工程等均需进行专家论证。
三、 案例分析题(共 5 题,(一)、(二)、(三)每题 20 分,(四)(五)题各 30 分)
(一)答案
1.事件一中存的不妥之处及理由分别如下:
不妥之一:采用热熔法施工;
理由:铺贴高聚物改性沥青卷材宜采用热熔法施工,但当卷材厚度小于 3mm 时,严禁采用热熔法,易烧穿卷材,影响防水效果。
不妥之二:均采用满粘法施工;
理由:底板垫层混凝土平面部位的卷材宜采用空铺法、点粘法或条粘法。
2.施工缝留设位置如下:
墙体与底板:墙体水平施工缝应留在高出底板表面不小于 300mm 的墙体上;
墙体与顶板:墙体水平施工缝应留在板与墙接缝线以下 150~300mm 处。
3.施工单位的说法:不正确;
理由:对采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥拌制的混凝土,其养护时间不得小于 7d,但本工程地下结构混凝土明显为有抗渗要求的混凝土,其养护时间不得小于 14d。
4.事件四中的不正确之处及相应正确做法分别如下:
不正确做法一:地下室顶板防水保护层厚度 50mm;
正确做法:顶板防水保护层厚度不应小于 70mm。
不正确做法二:厕浴间防水先施工墙面后施工地面:
正确做法:先做地面,再做四周立墙防水层。
不正确做法三:地面基层采用 1:2 混合砂浆找平;
正确做法:地面基层应采用 1:2.5 或 1:3 水泥砂浆找平。
(二)答案
1.本工程基坑工程属于一级基坑;
一级基坑的判定标准为:
①重要工程或支护结构做主体结构的一部分;
②开挖深度大于 lOm;
③与邻近建筑物,重要设施的距离在开挖深度以内的基坑;
④基坑范围内有历史文物、近代优秀建筑、重要管线等需严加保护的基坑。
2.适用于本工程的基坑支护及降水方案还有:
(1)基坑支护:地下连续墙、内支撑或锚杆;
(2)降排水:止水帷幕、降水井、疏干井或集水坑明排。
3.降排的地下水还可用于如下方面:(1)现场绿化;(2)道路洒水降尘;(3)冲洗厕所;(4)车辆冲洗;(5)基坑井点回灌等非生产性用水。
4. 事件二中存的不妥之处及正确做法如下:
不妥之一:混凝土浇筑从高处开始,沿短边方向自一端向另一端进行;
正确做法:混凝土浇筑从低处开始,沿长边方向自一端向另一端进行。
不妥之二:养护持续 7d;
正确做法:养护应连续 14d 及以上(含 14d)。
不妥之三:混凝土内部温度 70℃,混凝土表面温度 35℃,混凝土表里温差达 35℃;
理由:大体积混凝土养护期间,表里温差不得大于 25℃。
(三)答案
1.(1)监理工程师的说法不正确;
理由:搭设高度 8m 及以上的混凝土模板支撑工程施工方案才需要进行专家论证。
(2)本方案需要进行专家论证;
理由:搭设跨度 18m 及以上的混凝土模板支撑工程施工方案需要进行专家论证,本工程跨度 19.8m,故此方案需进行专家论证。
2.事件二中不妥之处和理由分别如下:
不妥之一:本单位总工程师,监理、设计单位技术负责人组成专家组;
理由:根据《危险性较大的分部分项工程安全管理办法》 建质[2009]项目参建各方的人员不得以专家身份参加专家论证会。
不妥之二:专家组提出口头论证意见后离开,论证会结束;.
理由:根据《危险性较大的分部分项工程安全管理办法》(建质[2009]案经论证后,专家组应当提交书面论证报告,-并在论证报告上签字确认。
3.(1)按造成直接经济损失严重程度,事件三中事故可划分为较大事故。
(2)凡具备下列条件之一者可判定为较大事故:
1)由于质量事故,造成 3 人以上 10 人以下死亡;
2)或者 10 人以上 50 人以下重伤;
3)直接经济损失 1000 万元以上 5000 万元以下。
4.建设工程生产安全事故发生后,报告事故应包括的内容主要有:
(1)事故发生单位概况;
(2)事故发生的时间、地点以及事故现场情况;
(3)事故的简要经过;
(4)事故已经造成或者可能造成的伤亡人数(包括下落不明的人数)和初步估计的直接经济损失;
(5)已经采取的措施;
(6)其他应当报告的情况。
(四)答案
1.事件一中项目经理的权限还应有:
(1)参与项目招标、投标和合同签订;
(2)参与组建项目经理部;
(3)主持项目经理部工作;
(4)制订内部计酬办法;
(5)参与选择并使用具有相应资质的分包人;
(6)参与选择物资供应单位;
(7)在授权范围内协调与项目有关的内、外部关系;
(8)法定代表食授予的其他权力。
2.施工成本=(人工费+材料费+机械费)+企业管理费+规费=(1508+2635+714)+1054+211=6122 万元
3.一般措施项目除施工降水、施工排水、已完工程及设备保护、安全施工、文明施工、夜间施工外,还应包含如下内容:(1)环境保护;(2)临时设施;(3)非夜间施工照明;(4)二次搬运;(5)冬、雨期施工;(6)大型机械设备进出场及安拆;(7)地上、地下设施,建筑物的临时保护设施。

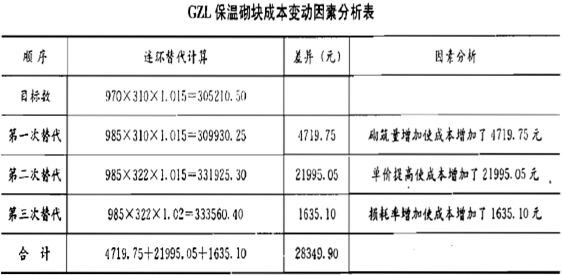

4.(1)该对比分析由砌筑量、单价、损耗率三个因素组成。
(2)三个因素的替代排序如下:砌筑量、单价、损耗率。
(3)以目标 305210.50 元(970×310×1.015)为分析替代的基础。
(4)运用因素分析法,各因素的变动对实际成本的影响计算过程见下表。
(5)除因素分析法外,施工成本分析的基本方法常用的还有:比较法、差额计算法、比率法等。
(五)答案
1.测量人员从进场测设到形成细部放样的平面控制测量成果需要经过的主要步骤有:
(1)先建立场区控制网;
(2)分别建立建筑物施工控制网;
(3)以平面控制网的控制点为基础,测设建筑物的主轴线;
(4)根据主轴线再进行建筑物的细部放样。
2.事件二中的不要之处和正确做法分别如下:
不妥之处一:编制防火设施平面布置图后立即交由施工人员按此施工;
正确做法:防火设施平面图应按照有关规定报公安监督机关审批或备案后,再交由施工人员按此施工。
不妥之处二:基坑上口周边四个转角处分别设置了临时消火栓;
正确做法:基坑东西向两侧各增设 1 个临时消火栓,任意两消火栓间间距不大于 120m。
不妥之处三:在 60m2 的木工棚内配备了 2 只灭火器及相关消防辅助工具;
正确做法:在 60m2 的木工棚内配备 3 只灭火器。
3.事件三中在节水方面应提出的主要技术要点有:
(1)施工中采用先进的节水施工工艺。
(2)现场搅拌用水、养护用水应采取有效的节水措施,严禁无措施浇水养护混凝土。
(3)现场机具、设备、车辆冲洗用水必须设立循环用水装置。
(4)项目临时用水应使用节水型产品,对生活用水与工程用水确定用水定额指标,并分别计量管理。
(5)保护地下水环境。
(6)采用隔水性能好的边坡支护技术。
(7)基坑降水尽可能少地抽取地下水,并视情况进行地下水回灌。
(8)避免地下水被污染。
4.事件四中,《施工升降机检查许分表》检查项目包括:(1)安全装置;(2)限位装置;(3)防护设施;(4)附墙架;(5)钢丝绳、滑轮与对重;(6)安拆、验收与使用;(7)导轨架;(8)基础;(9)电气安全;(10)通信装置。
5. 事件五中,导致地面局部下沉的原因有:
(1)土的含水率过大或过小;
(2)填方土料不符合要求;
(3)碾压或夯实机具能量不够,达不到影响深度要求;
(4)回填土每层铺筑厚度过大;
(5)回填后立即浇筑地面混凝土面层,未经历回填土稳定、沉降的过程。
处理方案中的主要步骤如下:
(1)凿开地面混凝土面层;
(2)将不合格的土料挖出,晾晒或掺入石灰(或水泥、碎石等);
(3)达到含水量要求后,重新分层务实;
(4)务实后间歇一段时间,待回填土稳定后,再次夯实;
(5)重新浇筑地面混凝土面层。
