三、 案例分析题(共 5 题,(一)、(二)、(三)每题 20 分,(四)(五)题各 30 分)
(一)
背景资料:
某写字楼项目,建筑面积 84540.4m2,两层连通整体地下室,地上为两栋塔楼,基础形式为筏板基础,结构体系为全现浇钢筋混凝土剪力墙结构,地下结构设计为 2mm+2mm 高聚物改性沥青卷材外防水。地下结构施工过程中,发生如下事件:
事件一:地下室底板外防水设计为两道,置于混凝土垫层上。施工单位拟采用热熔法、均满粘施工,监理工程师认为施工方法存在不妥,不予确认。
事件二:地下室单层面积较大,由于设备所需空间要求?地下二层层高达 6.6m,不便于一次施工,故底板、竖向墙体及顶板分次浇筑。监理要求提前上报施工缝留置位置。
事件三:底板施工完后,浇水养护 10d 后监理工程师提出应继续浇水,施工单位认为采用普通硅酸盐水泥拌制的混凝土,其养护时间不少于 7d 即可,现养护 10d 已完全满足规范。
事件四:地下室防水层保护层做法:顶板与底板一致,采用 50mm 厚细石混凝土;侧墙为聚苯乙烯泡沫塑料。室内厕浴间防水做法:采用聚氨酯防水,先施工四周墙面,然后施工地面;基层采用 1:2 混合砂浆找平并压光后施工防水层,再做防水保护层。监理对此做法提出诸多不同意见。
问题:
1.指出事件一中的不妥之处,分别写出理由。
2.事件二中,地下二层墙体与底板、顶板的施工缝分别应留置在什么位置?
3.事件三中,施工单位说法是否正确,为什么?
4.指出事件四中各做法的不正确之处,并分别给出正确做法。
(二)
背景资料:
某办公楼工程,建筑面积 82000m2,地下 2 层,地上 22 层,钢筋混凝土框架剪力墙结构,距邻近六层住宅楼 7m。地基土层为粉质黏土和粉细砂,地下水为潜水,地下水位-9.5m,自然地面-0.5m。基础为筏板基础,埋深 14.5m,基础底板混凝土厚 1500m,水泥采用普通硅酸盐水泥,采取整体连续分层浇筑方式施工。基坑支护工程委托有资质的专业单位施工,降排的地下水用于现场机具、设备清洗。主体结构选择有相应资质的 A 劳务公司作为劳务分包,并签订劳务分包合同。
合同履行过程中,发生下列事件:
事件一:基坑支护工程专业施工单位提出基坑支护降水采用“排桩十锚杆十降水井”的方案,施工总承包单位要求多提出几种方案进行比选。
事件二:底板混凝土施工中,混凝土浇筑从高处开始,沿短边方向自一端向另一端进行。在混凝土浇筑完 12h 内对混凝土表面进行保温养护,养护持续 7d。养护至 72h 时,测温显示混凝土内部温度 70℃,混凝土表面温度 35℃。
问题:
1.本工程基坑工程属于几级基坑?并写出该安全等级基坑的判定标准。
2.事件一中,适用于本工程的基坑支护及降水方案还有哪些?
3.降排的地下水还可直接用于施工现场哪些方面(至少列出三项)以
4.指出事件二中底板大体积混凝土浇筑及养护的不妥之处,并分别写出正确做法。
(三)
背景资料:
某市大学城园区新建音乐学院教学楼,其中中庭主演播大厅层高 5.4m,双向跨度19.8m,设计采用现浇混凝土井字梁。施工过程中发生如下事件:
事件一:模架支撑方案经施工单位技术负责人审批后报监理签字.监理工程师认为其支撑高度超过 5m,需进行专家论证。
事件二:按监理工程师提出的要求,施工单位组织成立以企业总.工程师、监理、设汁单位技术负责人、同时还聘请了外单位相关专业专家共计七人组成专家组,对模架方式进行论证。专家组提出口头论证意见后离开,论证会结束。
事件三:在演播大厅屋盖混凝土施工过程中,因西侧模板支撑系统失稳,发生局部坍塌,使东侧刚浇筑的混凝土顺斜面往西侧流淌,致使整个楼层模架全部失稳而相继倒塌。
整个事故未造成人员死亡,重伤 9 人,轻伤 14 人,估计直接经济损失达 1300 万元。事故发生后,施工单位立刻向相关部门报告事故发生情况。
问题:
1.事件一中.监理工程师说法是否正确?为什么?该方案是否需要进行专家论证?为什么?
2.指出事件二中不妥之处,并分别说明理由。
3.事件三中,按造成损失严重程度划分应为什么类型事故?并给出此类事故的判定标准。
4.生产安全事故发生后,报告事故应包括哪些主要内容(至少列出四条)?
(四)
背景资料:
某公司承接一座钢筋混凝土框架结构的办公楼,内外墙及框架间墙采用 GZL 保温砌块砌筑。
在签订施工合同后,发生了如下事件:
事件一:施工总承包单位任命李某为该工程的项目经理,并规定其有权决定授权范围内的项目资金投入和使用。
事件二:施工总承包单位项目部对合同造价进行了分析,人工费为 1508 万元,材料费 2635 万元,机械费 714 万元,企业管理费 1054 万元,利润 293 万元,规费 211 万元,税金 251 万元。
事件三:造价员填报一般措施项目一览表包含施工降水、施工排水、已完工程及设备保护、安全施工、文明施工、夜间施工等项目。造价工程师汇总时认为措施项目存在缺项,提出本工程不适用的项目单价填 0,但项目名称不能漏项,责令补充齐全措施条目:

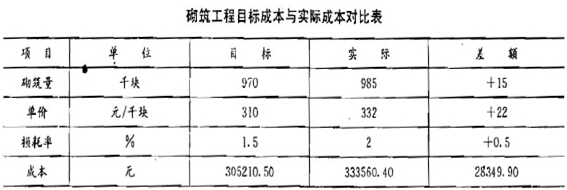

事件四:该项目的 GZL 保温砌块砌筑工程目标成本为 305210.50 元,实际成本为 333560.40 元,比目标成本超支了 28349.90 元,施工单位运用成本分析的基本方法对 GZL 保温砌块砌筑工程施工成本进行分析:采用因素分析法,分析砌筑量、单价、损耗率等因素的变动对实际成本的影响程度,有关对比数据见下表。
问题:
1.根据《建设工程项目管理规范》,事件一中的项目经理除“项目资金投入和使用”外都还应该有哪些权限(至少列出五项)?
2.事件二中,按照“完全成本法”核算,施工总承包单位的施工成本是多少万元?
3.造价工程师提出的一般措施项目还应补充哪些(至少列出四项)?
4.用因素分析法分析各因素对成本增加的具体影响。除因素分析法外,施工成本分析的基本方法常用的还有哪些(至少列出三项)?
(五)
背景资料:
某施工单位承接了两栋住宅楼,总建筑面积 65000m2,均为筏板基础(上反梁结构),地下 2 层,地上 30 层,地下结构连通,上部为两个独立单体,呈“一”字形设置。设计形式一致,地下室外墙南北向距离 40m,东西向距离 120m。
施工过程中发生以下事件:
事件一:项目经理部首先安排了测量人员进行平面控制测量定位,很快提交了测量成果,为工程施工奠定了基础。
事件二:项目经理部编制防火设施平面图后,立即交由施工人员按此进行施工。在基坑上口周边四个转角处分别设置了临时消火栓,在 60m2 的木工棚内配备了 2 只灭火器及相关消防辅助工具。消防检查时对此提出了整改意见。
事件三:基坑及土方施工时设置有降水井。项目经理部针对本工程具体情况制订了《××工程绿色施工方案》,对“四节一环保”提出了具体技术措施,实施中取得了良好效果。
事件四:结构施工至 12 层后,项目经理部按计划设置了外用电梯,相关部门根据《建筑施工安全检查标准》JGJ59-2011 中《施工升降机检查评分表》的内容逐项进行检查,二通过验收准许使用;
事件五:房心回填土施工时正值雨季,土源紧缺,工期较紧,..项目经理部在回填后立即浇筑地面混凝土面层。在工程竣工初验时,该部位地面局部出现下沉,影响使用功能,监理工程师要求项目经理部整改。
问题:
1.事件一中,测量人员从进场测设到形成细部放样的平面控制测量成果需要经过哪些主要步骤?
2.事件二中存在哪些不妥之处?并分别写出正确做法。
3.事件三中,结合本工程实际情况,《×××工程绿色施工方案》在节水方面应提出哪些主要技术要点(至少列出四项)?
4.事件四中,《施工升降机检查评分表》检查项目包括哪些内容(至少列出 5 项)?
5.事件五中,导致地面局部下沉的原因有哪些?在利用原填方土料的前提下,给出处理方案中的主要施工步骤。
