2015年一级建造师建筑工程考前绝密试卷三(3)

 参考答案

  一、 单项选择题(共 20 题,每题 1 分,每题的备选项中,只有 1 个最符合题意。)

  1.答案 B

  解析

  对于临时性结构,其设计使用年限为 5 年;对于易于替换的结构构件,其设计使用年限为 25 年;对于普通房屋和构筑物,其设计使用年限为 50 年;对于纠偏性建筑和特别重要的建筑结构,其设计使用年限为 100 年。

  2.答案 B

  解析

  现浇肋形楼盖中的板、次梁和主梁,一般均为多跨连续梁(板)。连续梁、板的受力特点是,跨中有正弯矩,支座有负弯矩。因此,跨中按最大正弯矩计算正筋,支座按最大负弯矩计算负筋。

  3.答案 B

  解析

  当柱一端固定一端自由时L0=2L,两端固定时L0=0.5L,一端固定一端铰支时L0=0.7L,两端铰支L0=L

  4.答案 B

  解析 我国规范抗震设防的基本思想和原则是以“三个水准”为抗震设防目标。简单地说就是“小震不坏、中震可修、大震不倒”。

  “三个水准”的抗震设防目标是:当遭受低于本地区抗震设防烈度的多遇地震影响时,建筑物一般不受损坏或不需修理仍可继续使用;当遭受相当于本地区抗震设防烈度的地震影响时,可能损坏,经一般修理或不需修理仍可继续使用;当遭受高于本地区抗震设防烈度预估的罕遇地震影响时,不会倒塌或发生危及生命的严重破坏。

  从本题可知,当建筑遭受 7 度地震时,可能损坏,经一般修理或不需修理仍可继续使用;当发生大于 7 度的地震时,建筑也不会倒塌或发生危及生命的严重破坏。

  5.答案 C

  解析

  氧:氧是钢中有害元素,会降低钢材的机械性能,特别是韧性。氧有促进时效倾向的作用。氧化物所造成的低熔点亦使钢材的可焊性变差。

  6.答案 D

  解析

  高聚物改性沥青防水卷材主要有弹性体(SBS)改性沥青防水卷材、塑性体(APP)改性沥青防水卷材、沥青复合胎柔性防水卷材、自粘橡胶改性沥青防水卷材、改性沥青聚乙烯胎防水卷材以及道桥用改性沥青防水卷材等。其中,SBS 卷材适用于工业与民用建筑的屋面及地下防水工程,尤其适用于较低气温环境的建筑防水。APP 卷材适用于工业与民用建筑的屋面及地下防水工程,以及道路、桥梁等工程的防水,尤其适用于较高气温环境的建筑防水。

  7.答案 C

  解析

  根据土方开挖的难易程度不同,将土石分为八类

  8.答案 A

  解析

  模板工程包括模板和支架系统两大部分。模板质量的好坏,直接影响到混凝土成型的质量;支架系统的好坏,直接影响到其他施工的安全。

  但模板工程并不是实体结构工程,只是一种施工技术措施,为临时性结构体系,所以,模板设计时只要求实用、安全,并且经济,但不要求其耐久性。

  9.答案 C

  解析

  大体积混凝土裂缝控制措施主要有:

  (1)优先选用低水化热的矿渣水泥拌制混凝土,并适当使用缓凝减水剂。

  (2)在保证混凝土设计强度等级前提下,适当降低水灰比,减少水泥用量。

  (3)降低混凝土的入模温度,控制混凝土内外的温差(当设计无要求时,控制在 25℃以内)。如降低拌含水温度(拌含水中加冰屑或用地下水);骨料用水冲洗降温,避免暴晒。

  (4)及时对混凝土覆盖保温、保湿材料。

  (5)可在混凝土内预埋冷却水管.通入循环水,强制降低混凝土水化热产生的温度。

  (6)在拌合混凝土时,还可掺入适量的微膨胀剂或膨胀水泥,使混凝土得到补偿收缩,减少混凝土的收缩变形。

  (7)设置后浇缝。当大体积混凝土平面尺寸过大时,可以适当设置后浇缝,以减小外应力和温度应力;同时,也有利于散热,降低混凝土的内部温度。

  (8)大体积混凝土可采用二次抹面工艺,减少表面收缩裂缝。

  10.答案 D

  解析 关于大体积混凝土施工,其温控指标宜符合下列规定:

  (1)混凝土入模温度不宜大于 30℃;混凝土最大绝热温升不宜大于 50℃;

  (2)混凝土结构构件表面以内 40~80mm 位置处的温度与混凝土结构构件内部的温度差值不宜大于 25℃:且与混凝土结构构件表面温度的差值不宜大于 25℃;

  (3)混凝土浇筑体的降温速率不宜大于 2.O℃/d;

  (4)混凝土浇筑体表面与大气温差不宜大于 20℃。

  11.答案 B

  解析 相关规范规定,对于后张预应力混凝土结构构件,侧模宜在预应为张拉前拆除;底模史架不应在结构构件建立预应力前拆除。

  选项 A 有一定迷惑性,根据相关规范,底模及其支架拆除时,同条件养护试块的抗压强度应符合设计要求;设计无要求时,应符合规范要求。也就是说,任何底模的拆除既要满足设计规定、

  又要满足规范要求,而不是符合设计或规范要求。

  选项 D 正确说法:拆模通常先拆非承重部分后拆承重部分。

  12.答案 D

  解析

  根据现场施工常规,隔墙安装的第一步肯定是弹线定位,然后在弹线处安装天地龙骨,再从天地龙骨引出竖龙骨、通贯龙骨,安装机电管线,再安装横撑龙骨,制作门窗洞口后,才能安装一侧罩面板,再填充岩棉,最后封闭另一倒罩面板。

  用流程表示就是:弹线→安装天地龙骨→安装竖龙骨→安装通贯龙骨→机电管线安装→安装横撑龙骨→门窗等洞口制作→安装罩面板(一侧)→安装填充材料(岩棉)→安装罩面板(另一侧)。

  13. 答案 A

  解析

  用排除法,逐一判断各选项:

  选项 B:确定实施计划所需要的资源数量。通常情况下,网络图不能、横道图也不能。

  选项 C:直观表示计划中各工作的逻辑关系。这是网络图的优势,横道图不具备此功能。

  选项 D:确定计划中的关键工作和时差。网络图能确定时间参数,横道图由于没有各工作间的逻辑关系,故无法确定关键工作和时差。

  选项 A:直观表示计划中各工作的持续时间。首先,横道图上能直观地体现各工作的起止及持续时间;其次,网络图中,只有时标网络图能直观体现各工作的起止及持续时间,其他网络图只能采取另外标注的方式来表示工作的持续时间,起止时间只能通过时间参数的计算来确定。

  14.答案 C

  解析 钢筋混凝土结构构件中,混凝土作为承受压力的主要部件,钢筋作为承受拉力的主要部件。所以,在钢筋混凝土结构中,对钢筋的保护(主要是防锈)至关重要。氯离子会降低混凝土钢筋周围的 pH 值,破坏了钢筋表面的 y-氧化铁保护膜,使得钢筋在氧和水的条件下发生电化学反应,造成钢筋腐蚀。另外,钢筋锈蚀时体积会膨胀,导致混凝土与钢筋的握襄力丧失,造成结构的严重破坏。

  所以,规范中规定:预应力混凝土结构、钢筋混凝土结构中,严禁使用含氯化物的水泥。预应力混凝土结构中严禁使刷含氯化物的外加剂:钢筋混凝土结构中.当使用含有氯化物的外加剂时,混凝土中氯化物的总含量必须符合现行国家标准的规定。也就是说,钢筋混凝土拌合物中允许少量的氯化物,所以允许使用含氯化物的外加剂,但对含量有严格限定,但严禁采用含氯化物的水泥。

  15.答案 A

  解析

  规范规定,在下列特殊场所应使用安全特低电压照明:

  (1)隧道、人防工程、高温、有导电灰尘、比较潮湿或灯具离地面高度低于 2.5m 等场所的照明,电源电压不应大于 36V;

  (2)潮湿和易触及带电体场所的照明,电源电压不得大于 24V;

  (3)特别潮湿场所、导电良好的地面、锅炉或金属容器内的照明,电源电压不得大干 12V。

  16.答案 D

  解析

  施工项目成本核算的方法主要有两种:制造成本法和完全成本法。

  17.答案 A

  解析 招标人可以对已发出的资格预审文件或者招标文件进行必要的澄清或者修改。澄清或者修改的内容可能影响资格预审申请文件或者投标文件编制的,招标人应当在提交资格预审申请文件截止时间至少 3 日前,或者投标截止时间至少 15 日前,以书面形式通知所有获取资格预审文件或者招标文件的潜在投标人;不足 3 日或者 15 日的,招标人应当顺延提交资格预审申请文件或者投标文件的截止时间。

  18.答案 D

  解析

  设计采购施工总承包(EPC)是指工程总承包企业按照合同约定,承担工程项目的设计、采购、施工、试运行服务等工作,并对承包工程的质量、安全、工期、造价全面负责。

  交钥匙总承包是设计采购施工总承包业务和责任的延伸,最终是向业主提交一个满足使用功能、具备使用条件的工程项目。

  19.答案 B

  解析

  根据《砌体结枸工程施工质量验收规范》GB 50203--2011 的规定:设计要求的洞口、沟槽、管道应于砌筑时正确留出或预埋.未经设计同意,不得打凿墙体和在墙体上开凿水平沟槽。宽度超过 300mm 的洞口上部,应设置钢筋混凝土过梁。

  20.答案 A

  解析

  根据“注册建造师执业工程规模标准(房屋建筑工程)”,其中园林古建筑工程主要包含三大类:(1)国家级重点文物保护单位的古建筑修缮工程;(2)省级重点文物保护单位的古建筑修缮工程;(3)其他园林古建筑工程。

  理解题意非常重要,仔细审题:C 虽是老建筑但并非文物或重点保护对象;D 在农村新建寺庙,突出了“新”字;A 突出了“仿古”二字,说明在建设中所采取的技术措施及费用结算均和一般工程不同,故选择 A。

  二、 多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有一个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分)

  21. 答案 ABC

  解析 梁的正截面破坏形式与配筋率、混凝土强度等级、截面形式等有关,影响最大的是配筋率。

  22.答案 ABC

  解析

  多层砌体结构材料脆性大,抗拉、抗剪、抗弯能力低,抵抗地震的能力差。在强烈地震作用下,多层砌体房屋的破坏部位主要是墙身,楼盖本身的破坏较轻。因此,必须采取相应的抗震构造措施。通常的措施有:(1)多层砖砌体房屋的构造柱;(2)多层砖砌体房屋现浇混凝土圈梁;(3)加强墙体的整体性;(4)楼梯间的整体性等。砌体结构抗震,主要是解决整体性,选项 D、选项 E 均不能实质性改善此问题。

  23.答案 AC

  解析

  根据常识,玻璃板隔墙应使用安全玻璃。仔细审题,夹丝玻璃、钢化玻璃满足安全要求。镀膜玻璃、中空玻璃的主要特性是节能,通常用于外门窗。磨砂玻璃通常用于室内,但并不是安全玻璃。玻璃板隔墙可以采取磨砂安全玻璃。

  24. 答案 BDE

  解析 深基坑土方开挖,当施工现场不具备放坡条件,放坡无法保证施工安全,通过放坡及加设临时支撑已经不能满足施工需要时,一般采用支护结构进行临时支挡,以保证基坑的土壁稳定。支护结构的选型有排桩、地下连续墙、水泥土墙、逆作拱墙或采用上述形式的组合等。

  (1)排桩支护适用条件:基坑侧壁安全等级为一级、二级、三级;适用于可采取降水或止水帷幕的基坑。

  (2)地下连续墙适用条件:基坑侧壁安全等级为一级、二级、三级;适用于周边环境条件复杂的深基坑。

  (3)水泥土桩墙适用条件:基坑侧壁安全等级宜为二、三级;水泥土桩施工范围内地基土承载力不宜大于 150kPa;基坑深度不宜大于 6m。

  (4)逆作拱墙适用条件:基坑侧壁安全等级宜为三级;淤泥和淤泥质土场地不宜采用;拱墙轴线的矢跨比不宜小于 1/8;基坑深度不宜大于 12m;地下水位高于基坑底面时,应采取降水或截水措施。

  25.答案 ABE

  解析

  钢结构的连接方法有焊接、普通螺栓连接、高强度螺栓连接和铆接。选项 C、D 明显是钢筋的连接方法。

  26. 答案 BDE

  解析 根据《建筑装饰装修工程质量验收规范》GB 50210-2001 第 5.1.3 条规定:建筑外墙金属窗、塑料窗的抗风压性能、空气渗透性能和雨水渗漏性能。

  27.答案 BCE

  解析

  根据《建筑装饰装修工程质量验收规范》GB 50210-2001 第 9.1.2 条规定,幕墙工程验收时应检查下列文件和记录:

  (1)幕墙工程的施工图、结构计算书、设计说明及其他设计文件;

  (2)建筑设计单位对幕墙工程设计的确认文件;

  (3)幕墙工程所用各种材料、五金配件、构件及组件的产品合格证书、性能检测报告、进场验收记录和复验报告;

  (4)幕墙工程所用硅酮结构胶的认定证书和检查合格证明,进口硅酮结构胶的商检证,国家指定检测机构出具的硅酮结构胶相容性和剥离粘结性试验报告,石材用密封胶的耐污染性试验报告;

  (5)后置埋件的现场拉拔强度检测报告;

  (6)幕墙的抗风压性能、,空气渗透性能、雨水渗漏性能及平面变形性能检测报告;

  (7)打胶、养护环境的温度、湿度记录,双组分硅酮结构胶的混匀性试验记录及拉断试验记录;

  (8)防雷装置测试记录;

  (9)隐蔽工程验收记录;

  (10)幕墙构件和组件的加工制作记录,幕墙安装施工记录。

  至于,选项 A,应该是幕墙验收通过后,才能绘制竣工图;选项 D 很明显与幕墙的验收无关。

  28. 答案 CE

  解析

  根据《建筑施工安全检查标准》JGJ 59-2011 第 3.1.2 奈、第 3.2.2 条、.第 3.13.2 条、第 3.14.2 奈、第 3.19.2 条的规定,除了“高处作业检查评分表”“施工机具检查评分表”不分保证项目、一般项目外,其他大部分项检查评定项目都分保证项目、一般项目。

  29.答案 BCD

  解析

  外墙金属窗安全与功能检测主要有三项试验: 抗风压性能、空气渗透性能、雨水渗漏性能”。 A 选项的硅酮结构胶相容性试验与 E 选项的后置埋件现场拉拔试验属幕墙工程的检测项目。

  30. 答案 ABCE

  解析 在《民用建筑工程室内环境污染控制规范》GB 50325-2010 中,民用建筑工程根据控制室内环境污染的不同要求,划分为以下两类:

  (1)Ⅰ类民用建筑工程:住宅、医院、老年建筑、幼儿园、学校教室等民用建筑工程;

  (2)Ⅱ类民用建筑工程:办公楼、商店、旅馆、文化娱乐场所、书店、图书馆、展览馆、体育馆、公共交通等候室、餐厅、理发店等民用建筑工程。

  三、 案例分析题(共 5 题,(一)、(二)、(三)每题 20 分,(四)(五)题各 30 分)

  (一)

  答案

  1.前视高程=后视高程+后视读数-前视读数=30.031+2.009-1.219 =30.821m

  2.基坑开挖时,应经常检查的项目有:(1)平面控制桩;(2)水准点;(3)基坑平面位置:(4)水平标高;(5)边坡坡度;(6)边坡稳定状况;(7)降排水情况。

  3.(1)监理工程师要求在基坑底普遍进行轻型动力触探不合理。

  (2)应在基坑底普遍进行轻型动力触探的情况有:

  1)持力层明显不均匀;2)浅部有软弱下卧层;3)有浅埋的坑穴、古墓、古井等,直接观察难以发现时;4)勘察报告或设计文件规定应进行轻型动力触探时。

  4.(1)事件三中不妥之处和理由分别如下:

  不妥之一:施工单位对软弱下卧层的处理程序不妥。

  理由:基坑槽底发现与原地质勘察报告、设计不符或其他的异常情况,应会同勘察、设计等有关单位共同研究处理,不能施工单位自行拟订方案后组织实施。

  不妥之二:由项目总工程师组织基坑验槽。

  理由:应由总监理工程师或建设单位项目负责人组织。

  不妥之三:参加验槽的单位仅有施工单位和监理单位。

  理由:施工、设计、勘察等单位的项目和技术质量负责人共赴现场,按设计、规范要求进行验槽。

  (2)基坑验槽时应重点观察的部位有:柱基、墙角、承重墙下或其他受力较大部位。

  (二)答案

  1.(1)施工总承包单位提交的施工总进度计划的工期是 18 个月;

  (2)该工程总进度计划的关键线路(节点表示):①→②→④→⑥→⑧→⑨→⑪→⑫。

  2.施工总承包单位选择土方施工机械的依据还应有:开挖深度、地质、地下水情况、土方量、运距、工期要求。

  3. 施工总承包单位项目经理组织基础工程验收:不妥当:

  理由:应由总监理工程师组织地基基础分部工程验收。

  本工程地基基础分部工程验收还应参加的人员:总监理工程师(建设单位项目负责人),勘察、设计、施工单位项目负责人,施工单位项目技术、质量负责人,以及施工单位技术、质量部门负责人。

  4.(1)施工机械停工损失费 13000 元的索赔:成立;

  理由:由设计变更引起的,应由建设单位承担责任。

  (2)施工机械操作人员窝工费 2000 元的索赔:不成立 5

  理由:施工机械操作人员窝工费已包括在施工机械停工损失费中。

  (3)延期 2 个月的工期索赔:不成立;

  理由:工作 B 有 2 个月的总时差,延长 2 个月并不会影响总工期。

  (三)答案

  1 (1)需要开动火证。(2)属三(Ⅲ)级动火作业。(3)审批程序:三级动火作业由所在班组填写动必申请表,经项目责任工程师(工长)和项目安全管理部门(安全员)审查批准后,方可动火。

  2.事件二中存在的不妥和正确做法分别如下:

  不妥一:安全总监为第一责任人的项目安全管理领导小组;

  正确做法:项目经理为第一责任人的项目安全管理领导小组。

  不妥二:安全总监向项目有关人员进行安全技术交底;

  正确做法:由项目经理部的技术负责人向项目有关人员进行安全技术交底。

  不妥三:交项目经理部安全部门备案;

  正确做法:交项目经理部技术部门备案。

  3.(1)深基坑专项施工方案由专业分包单位组织编制:妥当;

  理由:建筑工程实行总承包的.专项方案应当由施工总承包单位组织编制,其中:深基坑工程,

  其专项方案可由专业承包单位组织编制。

  (2)深基坑专项施工方案由专业分包单位组织专家论证:不妥当;

  理由:超过-是规模的危险性较大的分部分项工程专项方案应当由施工单位组织召开专家论证会。实行施工总承包的,由施工总承包单位组织召开专家论证会。

  (3)深基坑专项施工方案由总承包单位项目总工、总监理工程师签批后组织实施:不妥当;

  理由:实行施工总承包的,专项方案应当由总承包单位技术负责人及相关专业承包单位技术负责人签字。故本案例中深基坑专项方案应由专业分包单位技术负责人、总承包单位技术负责人、总监理工程师共同签批后组织实施。

  4. 基坑工程检查评定的保证项目应包括:施工方案、基坑支护、降排水、基坑开挖、坑边荷载、安全防护。

  (四)

  答案

  1.工程预付款:2100×15%=315 万元

  预付款起扣点:=2100-315/65% =1615.38 万元。

  2.事件一中不妥之处和理由分别如下:

  不妥一:按等强度折算后进行钢筋代换。

  理由:当构件按最小配筋率配筋时,或同钢号钢筋之间的代换,按钢筋代换前后面积相等的原则进行代换。

  不妥二:征得监理单位和建设单位同意后,按此组织钢筋代换。

  理由:钢筋代换时,一定要征得设计单位的同意。

  3.事件二中不妥之处和理由分别如下:

  不妥一:保证每一构件底模表面在同一个平面上,无凹凸不平问题。

  理由:对于跨度不小于 4m 的现浇钢筋混凝土梁、板,其模板应按设计要求起拱。当设计无具体要求时,起拱高度应为跨度的 1/1000~3/1000。

  不妥二:浇筑完毕 20 小时后覆盖并浇水养护。

  理由:应在混凝土浇筑完成、终凝前(通常为混凝土浇筑完毕后 8~12h 内)开始进行养护。

  不妥三:从标准养护室取出一组送检试压后强度判断拆除底模与架体支撑。

  理由:应该用同条件养护试块试压后强度判断拆除底模与架体支撑。

  4. (1)监理工程师不同意变更估价:合理。

  理由:承包人应在收到变更指示后 14 天内,向监理人提交变更估价书请。若承包方未提出或未在规定时间内提出变更估价,视为该项变更不涉及合同价款的变动。

  (2)除专用合同条款另有约定外.变更估价按照本款约定处理:

  ①已标价工程量清单或预算书有相同项目的?按照相同项目单价认定;

  ②已标价工程量清单或预算书中无相同项目,但有类似项目的,参照类似项目的单价认定;

  ③变更导致实际完成的变更工程量与已标价工程量清单或预算书中列明的该项目工程量的变化幅度超过 15%的,或已标价工程量清单或预算书中无相同项目及类似项目单价的,按照合理的成本与利润构成的原则,由合同当事人商定或确定变更工作的单价。

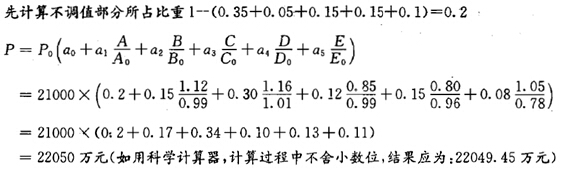

  5.动态结构调值公式及计算过程如下:



  (五)答案

  1.临时用水总用水量计算需要考虑如下用水量:

  (1)现场施工用水量;

  (2)施工机械用水量;

  (3)施工现场生活用水量;

  (4)生活区生活用水量;

  (5)消防用水量;

  (6)漏水损失。

  2.在节能与能源利用方面的技木要点:

  (1)制定合理施工能耗指标,提高施工能源利用率;

  (2)充分利用太阳能、地热等可再生能源;

  (3)临时设施宜采用节能材料,墙体、屋面使用隔热性能好的材料;

  (4)临时用电优先选用节能电线和节能灯具;

  (5)照明设计以满足最低照度为原则;

  (6)合理配置采暖、空调、风扇数量,规定使用时间,实行分段分时使用,节约用电;

  (7)施工现场分别设定生产、生活、办公和施工设备的用电控制指标,定期进行计量、核算、对比分析,并有预防与纠正措施。

  3.事件三中不妥之处和正确做法分别有:

  不妥之一:组建 10 人义务消防队;

  正确做法:义务消防队人数不少于施工总人数的 10%(项目部组建至少 15 人的义务消防队。)

  不妥之二:消防水龙带长度 20m;

  正确做法:每盘消防水带长度不小于 25m。

  4.(1)监测点的选取数量:合理;

  理由:房屋建筑面积介于 l00~500m2 时,检测点数不少于 3 处即可,背景材料中选取 4 个点,故合理。

  (2)甲醛监测值:(0.08+0.06+0.05+0.05)/4=0.06;

  氨监测值:(0.25+0.15+0.15+0.14)/4=0.16。

  (3)甲醛监测结果:合格;

  氨监测结果:合格。

  5.建设单位还应补充:勘察、设计、施工、工程监理等单位分别签署的质量合格文件。
