您的当前位置:鲁班培训-一建培训,二建培训,监理,注册安全工程师等 > 复习备考 > 模拟试卷 >
2015年一级建造师建筑工程考前绝密试卷三(2)
作者:鲁班培训 来源:鲁班培训 浏览: 添加日期:2015-09-08
三、 案例分析题(共 5 题,(一)、(二)、(三)每题 20 分,(四)(五)题各 30 分)
(一)
背景资料:
某工程整体地下室 1 层、主楼地上 12 层、裙房地上 4 层,钢筋混凝土全现浇框架-剪力墙结构,填充墙为小型空心砌块砌筑。
基础为整体筏板,地下室外墙为整体剪力墙混凝土刚性防水,外侧设计二道 SBS 卷材防水层。
施工过程中,发生如下事件:
事件一:进场后即进行场地高程测量,已知后视点高程是 30.030m,测量时后视读数为 2.009m,前视点读数为 1.219m。接着根据设计图纸进行平整场地,结束后,施工单位立即进行了工程定位和测量放线,然后即进行土方开挖工作,整个基坑采取大放坡开挖。
事件二:土方开挖至设计标高时,在勘察报告和设计文件都没有要求的前提下,监理工程师为确保工程质量,捉出在基坑底普遍进行轻型动力触探的检测要求,触探检查发现基坑内裙房部位存在局部软弱下卧层。
事件三:针对软弱下卧层,项目总工程师召集所有技术人员开现场会议,决定采取灌浆补强并立即组织实施。灌浆后,项目总工程师组织现场监理进行基坑验槽,并形成验槽记录。
问题:
1.列式计算事件一中前视点高程。
2.事件一中,基坑土方开挖时应经常检查的内容有哪些(至少列出四项)?
3.事件二中,监理工程师要求在基坑底普遍进行轻型动力触探是否合理?哪些情况下应在基坑底普遍进行轻型动力触探?
4.指出事件三中的不妥之处,并分别说明理由。并写出基坑验槽的重点观察的部位有哪些?
(二)
背景资料:

某办公楼工程,建筑面积 l8500m2,现浇钢筋混凝土框架结构,筏板基础。该工程位于市中心,场地狭小,开挖土方须外运至指定地点。建设单位通过公开招标方式选定了施工总承包单位和监理单位,并参照《建设工程施工合同(示范文本)》GF-2013-0101 签订了施工总承包合同,施工总承包单位进场后按合同要求提交了总进度计划,如下图所示(时间单位:月),并经过监理工程师审查和确认。
合同履行过程中,发生了下列事件:
事件一:施工总承包单位依据基础形式、工程规模、现场和机具设备条件以及土方机械的特点,选择了挖土机、推土机、自卸汽车等土方施工机械,编制了土方施工方案。
事件二:基础工程施工完成后,在施工总承包单位自检合格、总监理工程师签署“质量控制资料符合要求”的审查意见的基础上,施工总承包单位项目经理组织施工单位质量部门负责人、监理工程师进行了分部工程验收。
事件三:当施工进行到第 5 个月时,因建设单位设计变更导致工作 B 延期 2 个月,造成施工总承包单位施工机械停工损失赞 13000 元和该施工机械操作人员窝工费 2C00 元,施工总承包单位提出一项工期索赔和两项费用索赔。
问题:
1.施工总承包单位提交的施工总进度计划的工期是多少个月?指出该工程总进度计划的关键线路(用节点表示)。
2.事件一中,施工总承包单位选择土方施工机械的依据还应有哪些?
3.根据《建筑工程施工质量验收统一标准》GB50300-2001,事件二中,施工总承包单位项目经理组织基础工程验收是否妥当?说明理由。本工程地基基础分部工程验收还应包括哪些人员?
4.事件三中,施工总承包单位的三项索赔是否成立?并分别说明理由。
(三)
背景资料:
某施工总承包单位承担一项建筑基坑工程的施工,基坑开挖深度 12m,基坑南侧距基坑边 6m 处有一栋/层既有住宅楼。其中:基坑工程为专业分包工程。
在施工过程中,发生了如下事件:
事件一:为宣传企业形象,总承包单位在现场办公室前空旷场地竖立了悬挂企业旗帜的旗杆,旗杆与基座预埋件焊接连接。
事件二:为确保施工安全,总承包单位委派一名经验丰富的同志到项目担任安全总监。项目经理部建立了施工安全管理机构,设置了以安全总监为第一责任人的项目安全管理领导小组。在工程开工前,安全总监向项目有关人员进行了安全技术交底。基坑专业分包单位进场后,编制了相应的施工安全技术措施,报批完毕后交项目经理部安全部门备案。
事件三:施工总承包单位督促专业分包单位针对深基坑组织编制了专项施工方案,井指示基坑分包单位组织了专家论证,定稿后由总承包单位项目总工、总监理工程师签批后组织实施。
事件四:基坑在开挖过程中,总承包单位按照《建筑施工安全检查标准》JGJ59-2011标准要求对深基坑支护安全进行检查,重点检查保证项目,并形成书面检查记录。
问题:
1.事件一中,旗杆与基座预埋件焊接是否需要开动火证?若需要,请说明动火等级并给出相应的审批程序。
2.指出事件二中存在哪些不妥?并分别给出正确做法。
3.事件三中,深基坑专项施工方案编制、签批、专家论证是否妥当?分别说明理由。
4.按照《建筑施工安全检查标准》基坑工程检查评分表的要求,针对本基坑工程,总承包单位应检查的保证项目有哪些(至少列出四项)?
(四)
背景资料:
某钢筋混凝土框架结构标准厂房建筑,高两层,无地下室,框架柱柱距 7.6m。通过公开招标程序,某施工单位与建设单位参照《建设工程施工合同(示范文本)》GF-2013-0201签订的承包合同部分内容如下:
工程合同总价 2100 万元,工程价款采用调值公式动态结算;该工程的人工费可调,占工程价款的 35%;材料有 4 种可调:材料 l 占 5%,材料 2 占 15%,材料 3 占 15%,材料 4占 10%。建设单位在开工前向承包商支付合同价的 15%预付备料款,主要材料及构配件金额占合同总额的 65%。竣工前全部结清。开工前,施工单位制定了完整的施工方案,采用预拌混凝土,钢筋现场加工,采用覆膜多层板作为结构构件模板,模架支撑采用碗扣式脚手架。施工工序安排框架柱单独浇筑,第二步梁与板同时浇筑。施工过程发生如下事件:
事件一:结构设计按最小配筋率配筋,设计中有采用 HPB235 级 Φ12mm 钢筋,间距200mm。由于当地建材市场 HPB235 级直径 12mm 钢筋被淘汰,施工单位征得监理单位和建设单位同意后,按等强度折算后,用 HRB335 级直径 12mm(间距 250mm)的钢筋进行代换,保证整体受力不变,并按此组织实施。
事件二:二层梁板施工阶段天气晴好,气温 16~27℃。梁板模板安装拼接整齐、严密并验收完毕后,进行钢筋的安装,且钢筋绑扎经验收符合规范要求。在混凝土浇筑前,用水准仪抄平,保证每一构件底模表面在同一命平面上,无凹凸不平问题,开始浇筑混凝土;并现场制作混凝土试件。浇筑完毕 20 小时覆盖并浇水养护。10 天后从标准养护室取出一组试件送检试压,其强度达设计强度的 80%,施工单位认为已超过设计强度 75%,向监理提出拆除底模与架体支撑的申请。
事件三:某分项工程 20%的工程量改变质量标准,采用其他做法施工,在合同专用条款中未对该项变更价款有约定。施工单位按变更指令施工,在施工结束后的下一个月上报工程款申请的同时,还上报了该设计变更的变更估价申请,监理工程师不同意变更估价。

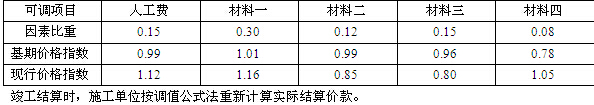

事件四:合同中约定,根据人工费和四项主要材料和价格指数对总造价按调值公式法进行调整。各调值因素的比重、基准和现行价格指数如下表:
问题:
1.列式计算该工程预付备料款和起扣点各是多少?
2.指出事件一中的不妥之处,并分别说明理由。
3.指出事件二中的不妥之处,并分别说明理由。
4.事件三中,监理工程师不同意变更估价是否合理?并说明理由。合同专用条款中未约定变更价款的情况下,变更估价应根据什么原则进行处理?
5.事件四中,列式计算经调整后的实际结算价款是多少万元(保留两位小数)?
(五)
背景资料:
某教学楼工程,建筑面积 1.7 万 m2,地下一层,地上六层,檐高 25.2m,主体为框架结构.砌筑及抹灰刚砂浆采用现场拌制。施工单位进场后,项目经理组织编制了《某教学楼施工组织没汁》,经批准后开始施工。在施工过程中,发生了如下事件:
事件一:根据现场条件,场区内设置了办公区、生活区、木工加工区等生产辅助设施。临时用水进行了设计与计算。
事件二:为了充分体现绿色施工在施工过程中的应用,项目部在临建施工及使用方案中提出了在节能和能源利用方面的技术要点。
事件三:结构施工期间,项目有 150 人参与施工,项目部组织了 10 人的义务消防队,楼层内配备了消防立管和消防箱,消防箱内消防水龙带长度达 20m;在临时搭建的 95m2 钢筋加工棚内配备了 2 只 10L 灭火器。
事件四:工程验收前,相关单位对一间 240m2 的公共教室选取 4 个监测点,进行了室内环境污染物浓度的检测,其中两个主要指标的检测数据如下:
2015年一级建造师建筑工程考前绝密试卷及答案
事件五:建设单位在工程竣工验收后,向备案机关提交的工程竣工验收报告包括工程报建日期、施工许可证号、施工图设计审查意见等内容和验收人员签署的竣工验收原始文件。备案机关要求补充。
问题:
1.事件一中,《某教学楼施工组织设计》在计算临时用水总用水量时,根据用途应考虑哪些方面的用水量?
2.事件二的临建施工及使用方案中,在节能和能源利用方面可以提出哪些技术要点(至少列出四项)?
3.指出事件三中有哪些不妥之处,并分别写出正确方法。
4.事件四中,该房间监测点的选取数量是否合理?说明理由。该房间两个主要指标的报告监测值为多少,分别判断该两项检测指标是否合格?
5.事件五中,建设单位还应补充哪些单位签署的质量合格文件?
