参考答案(试卷二)
一、 单项选择题(共 20 题,每题 1 分,每题的备选项中,只有 1 个最符合题意。)
1.答案 B
解析 对于临时性结构,其设计使用年限为 5 年;对于易于替换的结构构件,其设计使用年限为25 年;对于普通房屋和构筑物,其设计使用年限为 50 年;对于纠偏性建筑和特别重要的建筑结构,其设计使用年限为 100 年。
2.答案 C
解析 对于民用建筑的主要构造要求中,对建筑物用房的室内净高有如下要求:室内净高应符合专用建筑设计规范的规定。室内净高应按楼地面完成面至吊顶或楼板或梁底面之间的垂直距离计算;当楼盖、屋盖的下悬构件或管道底面影响有效使用空间者,应按楼地面完成面至下悬构件下缘或管道底面之间的垂直距离计算。地下室、局部夹层、走道等有人员正常活动的最低处的净高不应小于 2m。
3.答案 A
解析 混合结构房屋一般是指楼盖和屋盖采用钢筋混凝土或铜木结构,而墙和柱采用砌体结构建造的房屋,大多用在住宅、办公楼、教学楼建筑中。因为砌体的抗压强度高而抗拉强度很低,所以住宅建筑最适合采用混合结构,一般在 6 层以下。
4. 答案 A
解析 水泥的凝结时间分初凝时间和终凝时间。初凝时间是从水泥加水拌合起至水泥浆开始失去可塑性所需的时间;终凝时间是从水泥加水拌.合起至水泥浆完全失去可塑性并开始产生强度所需的时间。国家标准规定,六大常用水泥的初凝时间均不得短于 45min,硅酸盐水泥的终凝时间不得长于 6.5h,其他五类常用水泥的终凝时间不得长于 1Oh。
5.答案 B
解析 建筑石膏的技术性质主要有如下几方面:(1)凝结硬化快。(2)硬化时体积微膨胀。(3)硬化后孔隙率高。(4)防火性能好。(5)耐水性和抗冻性差。
6.答案 B
解析
高聚物改性沥青防水卷材当厚度小于 3mm 时,很容易被烧穿孔,所以规范规定严禁采用热熔法施工。
7.答案 D
解析 内摩擦角:土体中颗粒间相互移动和胶合作用形成的摩擦特性,其数值为强度包线与水平线的夹角。内摩擦角,是土的抗剪强度指标,土力学上很重要的一个概念,是工程设计的重要参数。土的内摩擦角反映了土的摩擦特性。内摩擦角在力学上可以理解为块体在斜面上的临界自稳角,在这个角度内,块体是稳定的;大于这个角度,块体就会产生滑动。利用这个原理,可以分析边坡的稳定性。
8.答案 C
解析 遇到下外情况之一时,应在基坑底普遍进行轻型动力触探:
(1)持力层明显不均匀;
(2)浅部有软弱下卧层;
(3)有浅埋的坑穴、古墓、古井等,直接观察难以发现时;
(4)勘察报告或设计文件规定应进行轻型动力触探时。
9.答案 A
解析 关于钢筋代换的原则,主要分如下几种情况:
①当构件配筋受强度控制时,按钢筋代换前后强度相等的原则进行代换;
②当构件按最小配筋率配筋时,或同钢号钢筋之间的代换,按钢筋代换前后面积相等的原则进行代换;
③当构件受裂缝挠度控制时,代换前后应进行裂缝宽度和挠度验算。
另,钢筋代换时,一定要征得设计单位的同意,其代换程序才合法。
10. 答案 A
解析 当采用冷拉调直时,必须控制钢筋的伸长率。对 HPB300 级钢筋的冷拉伸长率不宜大于 4%;对于 HRB335 级、HRB40C 级和 RRB400 级钢筋的冷拉伸长率不宜大于 1%。
11.答案 B
解析 根据相关规范,普通螺栓连接紧固应符合下列要点:
(1)普通螺栓紧固应从中间开始,对称向两边进行,大型接头宜采用复拧。
(2)普通螺栓作为永久性连接螺栓时,紧固时螺栓头和螺母侧应分别放置平垫圈,螺栓头侧放置的垫圈不多于 2 个,螺母侧放置的垫圈不多于 1 个,
3)永久性普通螺栓紧固应牢固、可靠,外露丝扣不应少于 2 扣。对于承受动力荷载或重要部位的螺栓连接,设计有防松动要求时,应采取有防松动装置的螺母或弹簧垫圈,弹簧垫圈放置在螺母侧。
12.答案 B
解析 卷材防水屋面工程施工过程中,针对成品保护方面的考虑,当铺贴连续多跨的屋面卷材时,应按先高跨后低跨、先远后近的次序进行施工。
13.答案 D
解析 玻璃幕墙主要有如下几种,其组成分别如下:
(1)框支承玻璃幕墙:玻璃面板周边由金属框架支承的玻璃幕墙。
(2)全玻幕墙:由玻璃肋和玻璃面板构成的玻璃幕墙。
(3)点支承玻璃幕墙:由玻璃面板、点支承装置和支承结构构成的玻璃幕墙。:
14.答案 D
解析 规范规定:同一生产厂家、同一等级、同一品种、同一批号且连续进场的水泥,袋装不超过 200t 为一批,散装不超过 500t 为一批检验.至少进行一次材料复试检验。
15. 答案 C
解析 采用扣件式钢管作高大模板支架的立杆时,支架搭设应完整,立柱接长严禁搭接,必须采用对接扣件连接,相邻两立柱的对接接头不得在同步内,且对接接头沿竖向错开的距离不宜小于 500mm。严禁将上段的铜管立柱与下段钢管立柱错开固定在水平拉杆上。
16. 答案 B
解析
一级动火作业由项目负责人组织编制防火安全技术方案,填写动火申请表,报企业安全管理部门审查批准后,方可动火。
二级动火作业由项目责任工程师组织拟定防火安全技术措施,填写动火申请表,报项目安全管理部门和项目负责人审查批准后,方可动火。
三级动火作业由所在班组填写动火申请表,经项目责任工程师和项目安全管理部门审查批准后,方可动火。
17. 答案 B
解析 根据《中华人民共和国招标投标法》第十七条:招标人采用邀请招标方式的,应当向三个以上具备承担招标项目的能力、资信良好的特定的法人或者其他组织发出投标邀请书。
18.答案 B
解析

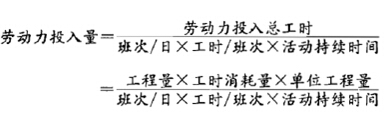

劳动力投入量=任务量/(工效×工期)=2700/(4.5×15)=40(人)
19.答案 D
解析
诚信行为记录由各省、自治区、直辖市建设行政主管部门在当地建筑市场诚信信息平台上统一公布。其中,不良行为记录信息的公布时间为行政处罚决定做出后 7 日内,公布期限一般为 6 个月至 3 年;良好行为记录信息公布期限一般为 3 年,法律、法规另有规定的从其规定。公布内容应与建筑市场监管信息系统中的企业、人员和项目管理数据库相结合,形成信用档案,内部长期保留。
20.答案 C
解析 检查防水隔离层应采用蓄水方法,蓄水深度最浅处不得小于 10mm,蓄水时间不得少于 24h;检查有防水要求的建筑地面的面层应采用泼水方法。
二、 多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有一个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分)
21.答案 BCE
解析 对耐久性影响较大的因素有:混凝土结构的环境类别、:混凝土保护层厚度,最大水灰比、最小水泥用量、最低混凝土强度等级、最大氯离子含量以及最大碱含量等。
22.答案 CDE
解析 震害调查表明,框架结构震害的严重部位多发生在框架梁柱节点和填充墙处;一般是柱的震害重于梁,柱顶的震害重于柱底,角柱的震害重于内柱,短柱的震害重于一般柱。
23.答案 BC
解析 模板及其支架的拆除时间和顺序必须按施工技术方案确定的顺序进行,一般是后支的先拆,先支的后拆;先拆非承重部分,后拆承重部分。
24.答案 ABC
解析 大体积混凝土浇筑时,为保证结构的整体性和施工的连续性,采用分层浇筑时,应保证在下层混凝土初凝前将上层混凝土浇筑完毕。浇筑方案根据整体性要求、结构大小、钢筋疏密及混凝土供应等情况,可以选择全面分层、分段分层、斜面分层等方式之一。
25.答案 ACD
解析 流水施工参数分三种:
(1)工艺参数,指组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两个参数。
(2)空间参数,指组织流水施工时,表达流水施工在空间布置上划分的个数,可以是施工区(段),也可以是多层的施工层数。
(3)时间参数,指在组织流水施工对,用以表达流水施工在时间安排上所处状态的参数,主要包括流水节拍、流水步距和流水施工工期三个方面。
26.答案 ABE
解析
安全管理检查评定保证项目应包括:安全生产责任制、施工组织设计及专项施工方案、安全技术交底、安全检查、安全教育、应急救援。
一般项目应包括:分包单位安全管理、持证上岗、生产安全事故处理、安全标志。
27. 答案 ACE
解析 脚手架及其地基基础应在下列阶段进行检查与验收:(1)基础完工后及脚手架搭设前;(2)作业层上施加荷载前;(3)每搭设完 6~8m 高度后;(4)达到设计高度后;(5)遇有六级强风及以上风或大雨后,冻结地区解冻后;(6)停用超过一个月。
28.答案 ABCE
解析 民用建筑工程室内环境中甲醛、苯、氨、总挥发性有机化合物(TVOC)浓度检测时,对采用自然通风的民用建筑工程,检测应在对外门窗关闭 1h 后进行;氡浓度检测时,对采用自然通风的民用建筑工程,应在房间的对外门窗关闭 24h 以后进行。D 选项错误。
29. 答案 ABC
解析 根据《建设工程质量管理条例》(国务院令[2000]第 279 号)第七十八条规定:
(1)本条例所称肢解发包,是指建设单位将应当由一个承包单位完成的建设工程分解成若干部分发包给不同的承包单位的行为。
(2)本条例所称违法分包,是指下列行为:
1)总承包单位将建设工程分包给不具备相应资质条件单位的;
2)建设工程总承包合同中未有约定,又未经建设单位认可,承包单位将其承包的部分建设工程交由其他单位完成的;
3)施工总承包单位将建设工程主体结构的施工分包给其他单位的;
4)分包单位将其承包的建设工程再分包的。
(3)本条例所称转包,是指承包单位承包建设工程后,不履行合同约定的责任和义务,将其承包的全部建设工程转给他人或者将其承包的全部建设工程肢解以后以分包的名义分别转给其他单位承包的行为。
30. 答案 BCDE
解析 根据《注册建造师执业工程规模标准(试行)》的规定,大中型工程项目负责人必须由本专业注册建造师担任,也就是说小型工程的项目负责人可以由其他相关专业的注册建造师担任。
三、案例分析题(共 5 题,(一)、(二)、(三)每题 20 分,(四)(五)题各 30 分)
(一)
答案
1.除国家标准发生重大修改的情况外,也需要修改施工组织设计并重新审批的情况还有:
(1)工程设计有重大修改;(2)主要施工方法有重大调整; (3)主要施工资源配置有重大调整(或施工部署有重大调整);(4)施工环境有重大改变(或施工条件有重大改变)。
2.根据时标网络图上进度前锋线,可知: (1)6 月底检查结果:工作 E 进度超前一个月,工作C 进度滞后一个月,工作 D 进度滞后一个月。 (2)11 月底检查结果:工作 E 进度滞后一个月,工作 I 进度与原计划一致,工作 J 进度滞后三个月。
3.(1)风雨结束后对脚手架再次进行检查验收:正确;
理由:符合规范“遇有 6 级及以上大风与大雨后应进行检查和验收奠的规定。
(2)需对脚手架及其地基基础进行检查验收的情况还有:
1)基础完工后及脚手架搭设前;
2)作业层上施加荷载前;
3)每搭设完 6~8m 的高度后;
4)达到设计高度后;
5)寒冷地区土层开冻后;
6)停用超过一个月的,在重新投入使用之前。
4.事件四中错误之处及正确做法分别如下:
错误一:电梯工程验收总承包单位未参加;
正确做法:总承包单位应(派人)参加。
错误二:电梯工程有关资料移交给建设单位;
正确做法:应移交给总承包单位。
错误三:单位工程质量验收时只有建设、监理、设计、总承包单位参加(或电梯安装单位未参加);
正确做法:单位工程质量验收时.(电梯)分包单位也应参加。
(二)
答案
1.本工程基坑工程属于一级基坑;
一级基坑的判定标准为:
①重要工程或支护结构做主体结构的一部分;
②开挖深度大于 1Om;
③与邻近建筑物,重要设施的距离在开挖深度以内的基坑;
④基坑范围内有历史文物、近代优秀建筑、重要管线等需严加保护的基坑。
2.适用于本工程的基坑支护及降水方案还有:
(1)基坑支护:地下连续墙、内支撑或锚杆;
(2)降排水:止水帷幕、降水井、疏干井或集水坑明排。
3.【参考答案】
降排的地下水还可用于如下方面:
(1)现场绿化;
(2)道路洒水降尘;
(3)冲洗厕所;
(4)车辆冲洗;
(5)基坑井点回灌等非生产性用水。
4. 事件二中存的不妥之处及正确做法如下:
不妥之一:混凝土浇筑从高处开始,沿短边方向自一端向另一端进行;
正确做法:混凝土浇筑从低处开始,沿长边方向自一端向另一端进行。
不妥之二:养护持续 7d;
正确做法:养护应连续 14d 及以上(含 14d)。
不妥之三:混凝土内部温度 70℃,混凝土表面温度 35℃,混凝土表里温差达 35℃;
理由:大体积混凝土养护期间,表里温差不得大于 25℃。
(三)
答案
1. 事件一中,砂石地基采用的原材料:正确。
砂石地基还可采用的原材料有:碎石、卵石、角砾、圆砾、砾砂、粗砂、中砂或石屑。砂石地基施工过程还应检查:夯实时加水量、压实遍数、压实系数。
2.(1)出现裂缝的原因还可能有:1)水灰比过大;2)坍落度偏大;3)和易性差;4)浇筑振捣差;5)养护不及时;6)养护差。
(2)防治方法:1)调整合适的配合比;2)确保搅拌质量;3)浇筑振捣密实;4)初凝前进行二次抹压;5)及时养护;6)保证养护质量。
3.(1)建筑外墙铝合金窗的三性试验是指:抗风压性能、空气渗透性能和雨水渗漏性能。
(2)事件三中错误做法有:
1)不能采取“先立后砌”或“边立边砌”的做法,应“先砌后立”;
2)在砌体上安装门窗严禁用射钉固定。
4.工程资料修改的正确做法:应实行划改(或杠改),并由划改人签署;使用复印件的正确做法:提供单位应在复印件上加盖单位印章,并应有经办人签字及日期;提供单位应对资料的真实性负责(或注明原件存放处)。
(四)
答案
1.测量人员从进场测设到形成细部放样的平面控制测量成果需要经过的主要步骤有:(1)先建立场区控制网;(2)分别建立建筑物施工控制网;(3)以平面控制网的控制点为基础,测设建筑物的主轴线;(4)根据主轴线再进行建筑物的细部放样。
2.事件二中的不要之处和正确做法分别如下:
不妥之处一:编制防火设施平面布置图后立即交由施工人员按此施工;
正确做法:防火设施平面图应按照有关规定报公安监督机关审批或备案后,再交由施工人员按此施工。
不妥之处二:基坑上口周边四个转角处分别设置了临时消火栓;
正确做法:基坑东西向两侧各增设 1 个临时消火栓,任意两消火栓间间距不大于 120m。
不妥之处三::在.60m2 的木工棚内配备了 2 只灭火器及相关消防辅助工具;
正确做法:在 60m2 的木工棚内配备 3 只灭火器。
3.事件三中在节水方面应提出的主要技术要点有:
(1)施工中采用先进的节水施工工艺。
(2)现场搅拌用水、养护用水应采取有效的节水措施,严禁无措施浇水养护混凝土。
(3)现场机具、设备、车辆冲洗用水必须设立循环用水装置。
(4)项目临时用水应使用节水型产品,对生活用水与工程用水确定用水定额指标,并分别计量管理。
(5)保护地下水环境。
(6)采用隔水性能好的边坡支护技术。
(7)基坑降水尽可能少地抽取地下水,并视情况进行地下水回灌。
(8)避免地下水被污染。
4.事件四中,《施工升降机检查许分表》检查项目包括:(1)安全装置;(2)限位装置;(3)防护设施;(4)附墙架;(5)钢丝绳、滑轮与对重;(6)安拆、验收与使用;(7)导轨架;(8)基础;(9)电气安全;(10)通信装置。
5.事件五中,导致地面局部下沉的原因有:
(1)土的含水率过大或过小;
(2)填方土料不符合要求;
(3)碾压或夯实机具能量不够,达不到影响深度要求;
(4)回填土每层铺筑厚度过大;
(5)回填后立即浇筑地面混凝土面层,未经历回填土稳定、沉降的过程。
处理方案中的主要步骤如下:
(1)凿开地面混凝土面层;
(2)将不合格的土料挖出,晾晒或掺入石灰(或水泥、碎石等);
(3)达到含水量要求后,重新分层务实;
(4)务实后间歇一段时间,待回填土稳定后,再次夯实;
(5)重新浇筑地面混凝土面层。
(五)
答案
1.大学城建设单位直接将展览馆项目委托给某公司:合法。
理由:在建工程追加的附属小型工程,原中标人仍具备承包能力的,可以不进行施工招标。
2.(1)该工程采用固定总价合同模式:妥当。
(2)固定总价模式适用的条件:
1)工程量小、工期短,估计在施工过程中环斑因素变化小,工程条件稳定并合理;
2)工程设计详细,图纸完整、清楚,工程任务和范围明确;
3)工程结构和技术简单,风险小;
4)投标期相对宽裕,承包商可以有充足的时间详细考察现场、复核工程量、分析招标文件、拟订施工计划。
(3)常用的合同计价模式还有:
1)变动总价合同(可调总价合同);
2)固定单价合同;
3)变动单价合同(可调单价合同);
4)成本加酬金合同(成本补偿合同)。
3.校史展览馆工程临时用电管理中的不妥之处及正确做法分别如下:
不妥一:施工单位仅编制了安全用电和电气防火措施。
正确做法:铣工现场临时用电设备在 5 台及以上者,应编制《用电组织设计》(或临时用电专项施工方案)。
不妥二:临时用电设备从分配电箱连接供电。
正确做法:用电设备从开关箱取电,开关箱再从分配电箱取电(或“一机一闸一漏”设置或“总
—分—开”模式或“三级配电”模式)。
不妥三:机械工进行用电管理。
正确做法:应由持上岗证的电工进行管理。
4.女儿墙卷材根部开裂的可能原因:山墙或女儿墙与屋面板缺乏牢固拉结,转角处没有做成钝角,垂直面卷材与屋面卷材没有分层搭槎,基层松动(如墙外倾或不均匀沉陷)。
治理措施:(1)将转角处开裂的卷材割开;(2)旧卷材烘烤后分层剥离;(3)清除旧胶结料;(4)将新卷材分层压入旧卷材下,并搭接粘贴牢固;(5)再在裂缝表面增加一层卷材,四周粘贴牢固。
5.施工单位对竣工验收日期提出异议:合理。
理由:建设单位提前投入使用的工程,其合理的竣工日期应为施工单位提交工程验收报告之日。
合理竣工日期为:2013 年 9 月 18 日。
