2015年一级建造师建筑工程考前绝密试卷二(2)
作者:鲁班培训 来源:鲁班培训 浏览: 添加日期:2015-09-08
三、 案例分析题(共 5 题,(一)、(二)、(三)每题 20 分,(四)(五)题各 30 分)
(一)
背景资料:
某高校新建一栋办公楼和一栋实验楼,均为现浇钢筋混凝土框架结构。办公楼地下一层、地上十一层,建筑檐高 48m;实验楼六层,建筑檐高 22m。建设单位与某施工总承包单位签订了施工总承包合同。合同约定,电梯安装工程由建设单位指定分包。
施工过程中,发生了如下事件:
事件一:在主体结构施工前,与主体结构施工密切相关的某国家标准发生重大修改并开始实施,现场监理机构要求修改施工组织设计,重新审批后才能组织实施。

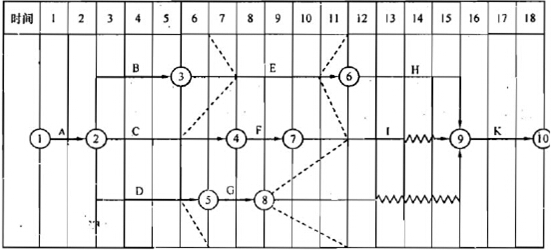

事件二:针对某分部工程,施工单位编制如下进度计划时标网络图,并在第 6 个月底和第11 个月底对实际进度进行检查,绘制进度计划前锋线如下图(单位:月)。
事件三:办公楼主体结构施工至六层时,工程所在地发生了持续两小时的暴雨,并伴有短时 6 至 7 级大风。风雨结束后,施工项目负责人组织有关人员对现场脚手架再次进行检查验收,排除隐患后恢复了施工生产。
事件四:办公楼电梯安装工程早于装饰装修工程施工完,提前由总监理工程师组织验收,总承包单位未参加。验收后电梯安装单位将电梯工程有关资料移交给建设单位。整体工程完成时,电梯安装单位已撤场。由建设单位组织,监理、设计、总承包单位参与进行了单位工程质量验收。
问题:
1.事件一中,除了国家标准发生重大修改的情况外,还有哪些情况发生后也需要修改施工组织设计并重新审批?
2.根据事件二中时标网络图进度前锋线,分析 6 月、11 月底各被检查工作的实际进度情况。
3.事件三中,是否应再次对脚手架进行检查验收?说明理由。还有哪些情况需对脚手架及其地基基础进行检查验收?
4.指出事件四中错误之处,并分别给出正确做法。
(二)
背景资料:
某办公楼工程,建筑面积 82000m2,地下 2 层,地上 22 层,钢筋混凝土框架剪力墙结构,距邻近六层住宅楼 7m。地基土层为粉质黏土和粉细砂,地下水为潜水,地下水位-9.5m,自然地面-0.5m。基础为筏板基础,埋深 14.5m,基础底板混凝土厚 1500m,水泥采用普通硅酸盐水泥,采取整体连续分层浇筑方式施工。基坑支护工程委托有资质的专业单位施工,降排的地下水用于现场机具、设备清洗。主体结构选择有相应资质的 A 劳务公司作为劳务分包,并签订劳务分包合同。
合同履行过程中,发生下列事件:.
事件一:基坑支护工程专业施工单位提出基坑支护降水采用“排桩十锚杆十降水井”的方案,施工总承包单位要求多提出几种方案进行比选。
事件二:底板混凝土施工中,混凝土浇筑从高处开始,沿短边方向自一端向另一端进行。在混凝土浇筑完 12h 内对混凝土表面进行保温养护,养护持续 7d。养护至 72h 时,测温显示混凝土内部温度 70℃,混凝土表面温度 35℃。
问题:
1.本工程基坑工程属于几级基坑?并写出该安全等级基坑的判定标准。
2.事件一中,适用于本工程的基坑支护及降水方案还有哪些?
3.降排的地下水还可直接用于施工现场哪些方面(至少列出三项)?
4.指出事件二中底板大体积混凝土浇筑及养护的不妥之处,并分别写出正确做法。
(三)
背景资料:
内外采用金属门。
在施工过程中发生了如下事件:
事件一:砂石地基施工中,施工单位采用细砂(掺入 30%的碎石)进行铺填。监理工程师检查发现其分层铺设厚度和分段施工的上下层搭接长度不符合规范要求,令其整改。
事件二:二层的现浇混凝土楼板出现收缩裂缝,经项目经理部分析认为原因有:混凝土原材料质量不合格(骨料含泥量大)、水泥和掺合料用量超出规范规定:同时提出了相应的防治措施:选用合格的原材料,合格控制水泥和掺合料用量。监理工程师认为项目经理部的分析不全面,要求进一步完善原因分析和防治方法。
事件三:监理工程师对门窗工程检查时发现:外窗未进行三性检查,内门采用“先立后砌”安装方式,外窗采用射钉固定安装方式。监理工程师对存在的问题提出整改要求。
事件四:建设单位在审查施工单位提交的工程竣工资料时,发现工程资料有涂改、违规使用复印件等情况,要求施工单位进行整改。
问题:
1.事件一中,砂石地基采用的原材料是否正确?砂石地基还可以采用哪些原材料?除事件一列出的项目外,砂石地基施工过程中还应检查哪些内容?
2. 事件二中?出现裂缝原因还可能有哪些?并补充完善其他常见的防治方法。
3.事件三中,建筑外墙铝合金窗的三性试验是指什么?分别写出事件三中错误做法。
4.针对事件四,分别写出工程竣工资料在修改以及使用复印件时的正确做法。
(四)
背景资料:
某施工单位承接了两栋住宅楼,总建筑面积 65000m2,均为筏板基础(上反梁结构),地下2 层,地上 30 层,地下结构连通,上部为两个独立单体,呈“一”字形设置。设计形式一致,地下室外墙南北向距离 40m,东西向距离 120m。
施工过程中发生以下事件:
事件一:项目经理部首先安排了测量人员进行平面控制测量定位,很快提交了测量成果,为工程施工奠定了基础。
事件二:项目经理部编制防火设施平面图后,立即交由施工人员按此进行施工。在基坑上口周边四个转角处分别设置了临时消火栓,在 60m2 的木工棚内配备了 2 只灭火器及相关消防辅助工具。消防检查时对此提出了整改意见。
事件三:基坑及土方施工时设置有降水井。项目经理部针对本工程具体情况制订了《××工程绿色施工方案》,对“四节一环保”提出了具体技术措施,实施中取得了良好效果。
事件四:结构施工至 12 层后,项目经理部按计划设置了外用电梯,相关部门根据《建筑施工安全检查标准》JGJ59-2011 中《施工升降机检查评分表》的内容逐项进行检查,二通过验收准许使用。
事件五:房心回填土施工时正值雨季,土源紧缺,工期较紧,项目经理部在回填后立即浇筑地面混凝土面层。在工程竣工初验时,该部位地面局部出现下沉,影响使用功能,监理工程师要求项目经理部整改。
问题:
1.事件一中,测量人员从进场测设到形成细部放样的平面控制测量成果需要经过哪些主要步骤?
2.事件二中存在哪些不妥之处?并分别写出正确做法。
3.事件三中,结合本工程实际情况,《×××工程绿色施工方案》在节水方面应提出哪些主要技术要点(至少列出四项)?
4.事件四中,《施工升降机检查评分表》检查项目包括哪些内容(至少列出 5 项)?
5.事件五中,导致地面局部下沉的原因有哪些?在利用原填方土料的前提下,给出处理方案中的主要施工步骤。
(五)
背景资料:
某公司承建某大学办公科研综合楼项目,在装饰装修阶段,大学城建设单位追加新建校史展览馆,紧临在建办公科研综合楼。总建筑面积 2160m2,总造价 408 万元,工期 10 个月。屋面设女儿墙,屋面防水材料采用 SBS 卷材。
考虑到工程较小、某公司也具备相应资质,建设单位经当地建设相关主管部门批准后,未通过招投标直接委托给该公司承建。展览馆项目设计图纸已齐全,结构造型简单,且施工单位熟悉周边环境及现场条件,甲乙双方协商采用固定总价计价模式签订施工承包合同。
施工过程中发生如下事件:
事件一:考虑到展览馆项目紧临办公科研综合楼,用电负荷较小,且施工组织仅需 6 台临时用电设备,某公司依据《施工组织设计》编制了《安全用电和电气防火措施》,决定不单独设置总配电箱,直接从综合楼项目总配电箱引出分配电箱。施工现场临时用电设备直接从分配电箱连接供电。项目经理安排了一名有经验的机械工进行用电管理。监理工程师认为不妥,指令整改:
事件二:屋面淋水试验时,发现女儿墙根部漏水,经查,主要原因是转角处卷材开裂,施工总承包单位进行了整改。
事件三:展览馆各阶段验收合格,施工单位于 2013 午 9 月 18 日提交工程验收报告,建设单位于当天投入使用。建设单位以工程质量问题需在使用中才能发现为由,将工程竣工验收时间推迟到 11 月 18 日,与综合楼一并进行验收.并要求《工程质量保修书》中竣工日期以 11 月18 日为准。施工单位对竣工日期提出异议。
问题:
1.大学城建设单位将展览馆项目直接委托给某公司是否合法?说明理由。
2.该工程采用固定总价合同模式是否妥当?给出固定总价合同模式适用的条件?除背景材料中固定总价合同模式外,常用的合同计价模式还有哪些(至少列出三项)?
3.指出事件一中校史展览馆工程临时用电管理中的不要之处,并分别给出正确做法。
4.试从施工的角度分析事件二中女儿墙卷材根部开裂的原因,并写出治理的措施。
5.事件二中,施工单位对竣工日期提出异议是否合理?说明理由。写出本工程合理的竣工日期。
