您的当前位置:鲁班培训-一建培训,二建培训,监理,注册安全工程师等 > 复习备考 > 历年真题 >
2014年一级建造师通信与广电真题(三)
作者:鲁班培训 来源:鲁班培训 浏览: 添加日期:2015-08-11
(二)、总承包一级资质的 A 公司,承担了 500 个基站的施工任务,内容包括基站设备安 装调测和部分基站的机房装修,合同工期 20 天,经建设单位同意,项目经理将机房装修任 务分包给了具有建筑装饰专业承包三级资质的 B 公司,100 个郊区基站分包给了具有通信用 户管线资质的 C 公司。
施工过程如下:
1.省通管局质监人员到了现场检查施工质量,项目经理以现场有监理工程师及工期紧为由 拒绝接受检查。
2.某天,小雨,A 公司项目经理对郊区基站质量巡检,发现塔上有人穿着拖鞋施工,塔下 人员未戴安全帽,项目经理叮嘱队长“注意安全,明天必须佩戴齐全安全防护用具”后离开, 收工阶段,2 人下塔时滑落,导致 1 死,1 重伤。本事故的调查报告内容包括了施工发生单 位的概况,施工救援情况,施工造成的人员伤亡和直接经济损失,事故责任认定,事故防范 和整改措施。
3.监理工程师审核施工资料时发现提供的基站站点参数仅包括,站名、站号、配置基站类 型、参数信息,要求补充完善。
问:
1.A 公司的分包行为是否合法,理由 答:根据相关规定,建筑装饰专业承包三级资质可承担单项合同额不高于 300 万的建筑装饰 装修工程,所以 A 公司将机房装修(经建设单位同意)分包给 B 公司(三级资质)是否合法 关键在合同额是否在 300 万以内,若合同额小于 300 万,则合法,反之则不合法。
而 A 公司将 100 个郊区基站分包给 C 公司(只具有通信用户管线资质)是不合法的,因 为其资质不能从事基站设备安装等工作,这类工作应由具备电信工程专业承包资质或通信信 息网络系统集成资质的企业,在其资质允许承包工程范围内分包。
2.事件一中,项目经理做法是否妥当,说明理由。 答:项目经理做法不妥当,因为省通管局质监人员到现场检查施工质量,是其法定职责和权 利,监督主要内容包括参与工程建设各方主体(包括监理单位)的质量行为以及执行强制性 标准的情况,施工单位应积极配合其检查工作。
3.指出事件二相关人员违规之处 答:相关人员违规之处如下:
①项目部在雨天最好不要进行铁塔上施工作业,因为易出现滑倒、漏电事故;
②高空作业人员应持证上岗,作业时应佩戴工作帽、工作带,穿工作服、工作鞋。而此 处工作人员穿拖鞋在塔上作业严重违规;
③高空作业应划定工作禁区,塔下无关人员严禁进行工作禁区,必须进入的工作人员应 注意安全,佩戴好安全帽等安全保护设备。而此处塔下工作人员未戴安全帽
④对于铁塔类高空作业,应属于存在事故隐患和容易发生安全事故处,专职安全员应亲 临施工现场进行指挥、监督。而此处未见安全员。
⑤项目经理发现了安全隐患未采取行动立即制止,只是叮嘱队长;项目部对安全隐患跟 踪检查存在问题。
4.判定事故等级,补充事故调查报告还应包含的内容。
答:根据造成 3 人以下死亡,或者 10 人以下重伤属于一般安全事故,所以一死一重伤事故 等级应属于 一般安全事故。
事故调查报告还应包括:
①事故发生经过;
②事故发生的原因和事故性质;
③对事故责任者的处理建议。
5.补充基站站点参数表缺少的参数。 答:基站站点参数表缺少的参数有:
①基站经纬度;
②天线高度;
③天线增益;
④天线半功率角;
⑤天线方位角;
⑥仰俯角。
(三)、某施工单位承接了一次架空光缆线路工程,其中一段经过闹市区,开工前项目经理 组织参与项目的所有操作人员召开了技术交底会,会上专职安全员对本项目的作业特点和危 险因素,应该的安全注意事项进行了交底,交底人和被交底人在交底记录上签字,光缆敷设 完毕后,项目部抽调了经验丰富的操作人员实施接续工作,在过程中,操作人员采用了光纤 熔接机的显示值作为接头损耗值,加快了工作进度。
测试时发现光缆接续损耗过大,项目部组织了相关人员进行了分析和整改,工程如期完 成。
问:
1. 指出安全技术交底的不妥之处,并说明理由。 答:安全技术交底不妥之处有:
①专职安全员进行交底不妥,应由技术负责人进行交底;
②项目的所有操作人员参加交底不妥,参加人员应是全体工程管理人员和操作人员;
③除了对本项目作业特点和危险因素,应该的安全注意事项进行交底外,交底内容还 应包括针对危险因素制定的具体预防措施、相应的安全生产操作规程和标准、发生事故后应 采取的应急措施。
2. 指出本工程需要持证上岗的人员及证件名称。 答:①项目经理应取得《建造师注册证书》(通信与广电专业)和《通信工程施工管理人员 安全生产考核合格证书》;
②专职安全员应取得《通信工程施工管理人员安全生产考核合格证书》;
③监理工程师应取得《通信建设监理工程师资格证书》;
④工程概、预算人员应取得《通信建设工程概、预算人员资格证书》;
⑤从事电工作业、金属焊接作业及登高架设作业人员应取得各专业《特种作业操作证》;
⑥施工企业主要负责人应取得《通信工程施工管理人员安全生产考核合格证书》。
3.在闹市区人行道上拉线应采取哪些防护措施。 答:应采取如下防护措施:
①应在距地面垂直距离不小于 2M 的地方根据设计规定加装绝缘子;
②人行道上的拉线宜用塑料保护管、竹筒或木桩保护。
4.指出工程光缆接续中错误之处,说明正确做法。 答:操作人员采用了光纤熔接机的显示值作为接头损耗值是错误的,因为熔接机显示值是采 用纤芯对准程度来模拟接续损耗,并不是真正的接头损耗。
正确的做法是现场采用 OTDR 监测接续质量,并及时做好损耗和长度记录,观察被接 光纤是否出现损伤或断纤,在工程中应推广远程环回监测法,光纤接头损耗应以该接头双向 测试损耗平均值为准。

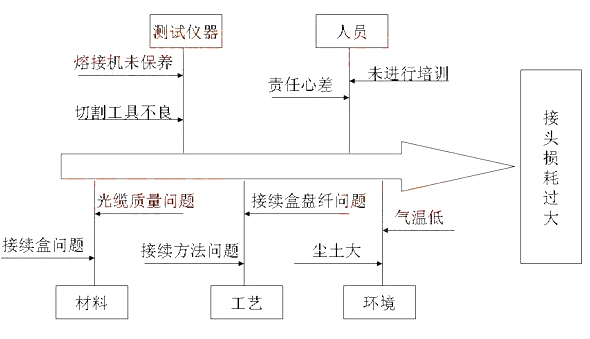

5.绘出接头损耗过大的因果分析图。
