2014一级建造师培训通信与广电讲义(八)

1L412030 移动通信系统的测试和优化
1L412031移动通信系统的测试内容
一、移动通信基站设备的测试
(一)基站侧的本机测试
1. 基站站点参数表: 包含站名、 站号、 配置、 基站经纬度、 天线高度、 天线增益、 天线半功
率角、天线方位角、俯仰角、基站类型等。
2. 基站测试:包含基站基带部分测试、基站本机单板测试和基站天馈线部分测试三部分。
(1) 基站基带部分测试包含基站发射机测试与接收机测试; 基站发射机测试需要对发射频率
偏差、相位误差、载波功率电平、功率/时间包络图、调制频谱及杂散辐射电平进行测试。
(3) 基站天馈线部分测试包括天馈线驻波比(VSWR) 测试及天馈线系统的增益计算。
(二)交换侧的测试:包含交换系统功能检验与交换子系统设备性能指标测量。
1. 交换系统功能检验包含13项内容:
2. 移动交换子系统设备性能指标测量
( 1 ) 接通率: 在开局前应用模拟呼叫器和人工拨打进行大话务测试, 包括对局内和局间(移
动局和本地局)接通率的测试。 局内接通率应达到99.96% ,局间接通率应达到 98%。
( 2 ) 局间中继测试:正常通话、久叫不应、中继忙、呼叫空号等性能应良好。
( 3 ) 同步检验:时钟基本功能、同步设备倒换功能及时钟频率偏移应符合工程设计要求。
( 4 )2Mbit 接口参数。
二、 移动通信设备的网络测试
移动通信设备的网络测试主要是针对网络性能进行验证测试, 测试内容包含网络性能统
计测量、路侧和拨打测试三项工作。
(一)网络性能统计测量:常用的重要指标包含话务掉话比、网络负荷、掉话率、话务量、
切换成功率、坏小区比例、拥塞率、系统接通率等。
(二)路测(DT) :通过收集信令消息,借此反映当前移动过程中的网络覆盖、信号质量、 接
通率等一系列问题。
(三) 拨打测试(CQT) (2007真题考点: 选点数目 , 教材变化) : CQT测试是在测试区域选择
多个测试点, 在每个点进行一定数量的呼叫, 通过呼叫接通情况及测试者对通话质量的评估,
分析网络运行质量和存在的问题。 选点原则:大型城市宜选50个测试点,中型城市宜选30
个测试点,小型城市选20个测试点。测试点应按照地理、话务、楼宇功能等因素综合考虑,
均匀分布。 市区内应选择机场(或火车站、 码头等交通枢纽) 、 商业娱乐中心、 宾馆以及高
话务密度地区10个室内测试点。 选点时, 应结合客户服务中心记录用户对网络质量的投诉情
况,城市已投入使用的最高层建筑、最大商业中心等多层建筑也应列入选点范围。
1L412032移动通信系统的网络优化要求
一、网络优化的概念
移动通信网络的特点决定了网络覆盖、容量、质量三者之间的矛盾(2007、 2010真题考
点) ,网络优化的方法之一就是平衡这三者之间的矛盾。
(2010)移动通信的网络优化是平衡( )之间矛盾的过程。
A.覆盖 B.容量
C.质量 D.安全 E.成本
参考答案: ABC
二、网络优化的分类
1 . 从网络的结构方面来划分,移动通信的网络优化可分为无线网络优化和交换网络优化两
个方面。 无线网络优化主要是对基站子系统无线资源参数及小区参数进行微调。 交换网络的
优化涉及调整交换侧的容量和参数两项内容。
2 . 网络建设过程中的突出矛盾就是覆盖和质量(2011真题考点) 的问题。随着网络的成熟,
覆盖问题得到解决,但用户不断地增加,网络表现为容量和质量之间的矛盾突出。
三、网络优化步骤: 1. 网络数据收集; 2 . 优化工具准备; 3. 网络话务统计分析; 4 . 路测
(DT) 及室内CQT测试,测试数据分析; 5. 参数修改及结果验证
四、网络优化的内容与性能指标(考试重点)
从NSS侧来看, 主要应提高交换的效率, 适当增加交换容量和调整中继数量; (2009、 2010
真题考点) 从BSS侧来看, 主要包含基站或天线的位置、 方位角或下倾角、 增加信道数、 小区
参数等。从移动终端感知来讲,网络指标主要包括掉话率、呼叫建立成功率、语音质量、 上
下行速率等。 (2007、 2013真题考点)
(2013)从移动终端可感知的移动通信网络指标主要有( )。
A.掉话率 B.呼叫建立成功率
C.语音质量 D.上下行速率 E.系统容量
参考答案: ABCD
网络优化应主要从掉话、无线接通率、切换、干扰四个方面来进行分析。 (2011、 2012
真题考点)
(2012) 移动通信系统的网络优化主要从( )方面来分析。
A 掉话 B 干扰
C 无线接通率 D 切换 E 拥塞率
参考答案: ABCD
1. 掉话分析: 找出掉话的原因是属于无线的掉话, 还是系统内部参数的设置不当引起系统内
部处理失败的系统掉话。 分析时, 可以通过了解参数设置如切换参数、 切换门限等找出掉话
的原因,有时还需要根据用户反映,进行路测初CQT呼叫质量测试等手段的配合,通过分析
信号场强、信号干扰、参数设置找出掉话原因。
2. 无线接通率分析: 影响接通率的主要因素是业务信道和控制信道的拥塞, 以及业务信道分
配中的失败。解决办法是进行话务的均衡和话务分担,或者增加该站的容量资源。
3. 切换分析: 应首先检查定义的邻区关系的准确程度, 接下来要检查目标小区是否由于硬件
问题、 拥塞或传输及交换故障导致无法指派; 还需要检查无线环境是否可能导致干扰, 使得
切换的信令不畅, 手机无法占用系统所分配的信道; 还需检查是否与切换参数和相邻小区参
数的定义有关。
4. 干扰分析: GSM是干扰受限系统,干扰会增加误码率,降低语音质量。严重超过门限的,
还会导致掉话。一般规定误码率应在3%以内,大于10%将无法正常解码还原声音。 CDMA和
TD-SCDMA是自干扰系统, 具有较强的抗多径干扰和抗窄带干扰的能力。 CDMA和TD-SCDMA系统,
干扰会降低系统的容量,很强的多径干扰和窄带干扰会严重影响网络的指标。 WCDMA也是干
扰受限系统,网络的质量与容量与背景噪声有关。对于上述干扰,可以通过话务统计分析、
用户反映及采用扫频仪等实际路测跟踪来排查。
1L412040 微波通信和卫星通信系统调测
1L412041 SDH微波设备及系统调测
二、 中继段测试项目 : 中频幅频特性和中频群时延响应特性测试、 收信接收场强、 分集接收
系统绝对时延差的测试和调整、交叉极化改善度测试和调整。
三、系统测试
(一)保护倒换功能的验证:包括人工模式保护倒换功能的验证、自动倒换功能的验证和波
道倒换优先级的验证三项内容。
1L412042卫星通信系统测试及入网验证测试
地球站测试分为单机测试、分系统测试、卫星链路开通测试等几项测试内容。
一、 单机测试: 测试内容包括高功率放大器测试、 输出功率和增益测试、 输出噪声和杂散试、
低噪声放大器测试、增益一频率特性测试、互调失真测试、变频器测试、幅频特性测试、 群
时延特性测试、相位噪声测试等。 (2006真题考点)
二、地球站天线系统测试:分为馈源系统测试和天线入网验证测试。
四、卫星链路开通测试: 一个地球站的卫星链路开通测试的测试方法共有3种: 1. FLU完全
测试; 2. ELU存在载频测试; 3. ALU简略测试。
六、 验证测试项目 : 分为天线测试和站内测试两大部分。 一般先进行站内测试, 再进行天线
系统测试。
1L412050 电源施工技术
1L412051电源施工安装工艺和技术要求
一、 配电设备的安装: 各种电源设备的规格、 数量应符合工程设计要求。 配电设备的安装位
置应符合工程设计图纸的规定。 柜式设备机架安装时与地面加固, 机架顶部应与走线架上梁
加固。 设备工作地线要安装牢固, 防雷地线与机架保护地线安装应符合工程设计要求。 设备
安装必须按抗震要求加固。
二、电池架的安装: 位置应符合设计图纸规定。防腐处理。抗震加固。
三、 蓄电池安装: 电池单体如不平整,应用油毡垫实。安装固定型铅酸蓄电池时,电池标
志、比重计、温度计应排在外侧(维护侧) 。安装阀控式密封铅酸蓄电池时,应用万用表检
查电池端电压和极性(2009真题考点) ,保证极性正确连接。
(2009) 安装阀控式密封铅酸蓄电池时,应使用万用表检查电池端( ),以保证正确连接。
A.电压和极性 B.电流和电阻
C.电压和电阻 D.电阻和极性
参考答案: A
安装蓄电池组时,应根据馈电母线(汇流条)走向确定蓄电池正、负极的出线位置。 酸
性蓄电池不得与碱性蓄电池安装在同一电池室内。
五、柴油发电机组安装
(四) 管路涂漆。 气管: 天蓝色或白色; 水管: 进水管浅蓝色, 出水管深蓝色; 油管: 机油管
黄色, 燃油管棕红色; 排气管: 银粉色。 在管路分支处和管路的明显部位应标红色的流向箭
头。
1L412052电源系统加电检验和电池充放电要求
三、 直流配电设备通电检验内容包括: 输入、 输出电压、 电流测试值应符合指标要求。 可接
入两组蓄电池, “浮一均” 充电转换性能应符合指标要求。过压、过流保护电路和输出端
浪涌吸收装置功能应符合指标要求, 电压过高、 过低、 熔断器熔断等声、 光告警电路应工作
正常。配电设备内部电压降应符合指标要求。
五、 逆变设备通电测试检验, 内容包括: 输入直流电压、 输出交流电压、 稳压精度、 谐波含
量、 频率精度、 杂音电流应符合技术指标要求; 市电与逆变器输出的转换时间应符合技术指
标要求;输入电压过高、过低、输出过压、欠压、过流、短路等保护电路动作应可靠,声、
光告警电路工作正常。
六、开关整流设备通电测试检验
(三) 其他性能的检查: 功率因数、 效率和设备噪声应满足技术指标要求(2007、 2012真题考
点) 。应能提供满足“三遥” 性能要求的本地和远地监控功能接口。
(2012) 功率因数、效率、噪声是( )的技术指标。
A 蓄电池 B 直流配电设备
C 交流配电设备 D 开关整流设备
参考答案: D
1L412060 通信线路施工技术
1L412061线路工程施工通用技术
一、光(电)缆线路路由复测
(一)光(电)缆线路路由复测的主要任务:根据设计核定光(电)缆(或硅芯管)的路由
走向及敷设方式、 敷设位置、 环境条件及配套设施的安装地点; 核定和丈量各种敷设方式的
地面距离, 核定光(电) 缆穿越铁路、 公路、 河流、 湖泊及大型水渠、 地下管线以及其他障
碍物的具体位置及技术措施; 核定三防(防雷、 防白蚁、 防腐) 地段的长度、 措施及实施的
可能性;核定沟坎保护的地点和数量;核定管道光(电)缆占用管孔位置;根据环境条件,
初步确定接头位置;为光(电)缆的配盘、光(电)缆分屯及敷设提供必要的数据资料; 修
改、补充施工图。
(二) 路由复测的原则: 复测时应严格按照批准的施工图设计进行; 如遇特殊情况或由于现场
条件发生变化等其他原因,必须变更施工图设计选定的路由方案或需要进行较大范围(500m
以上范围) 变动时,应与设计、建设(或监理) 单位协定,并按建设程序办理变更手续;市区
内光(电) 缆埋设路由及在规划线内穿越公路、 铁路位置如发生变动时, 应报当地相关部门审
批后确定。
(三)路由复测的工作内容:路由复测小组由施工单位组织,小组成员由施工、监理、建设
(或维护) 和设计单位的人员组成。 绘图时应核实复测的路由与施工图设计有无差异, 路由
变动部分应按施工图的比例绘出路由位置及路由两侧50m以内的地形和主要建筑物; 绘出“三
防” 设施的位置和保护措施、 具体长度等。 穿越较大的障碍物时, 如位置变更应测绘出新的
断面图。
二、光缆的单盘检验与配盘(考试重点)
(一)光缆的单盘检验:单盘光(电)缆检验主要进行外观检查和光(电)特性测试。
1 . 外观检查:检查光(电)缆盘有无变形,护板有无损伤,各种随盘资料是否齐全。外观
检查工作应请供应单位一起进行。 开盘后应先检查光(电) 缆外表有无损伤; 对经过检验的
光(电)缆应作记录,并在缆盘上做好标识。
2. 光缆的光电性能检验(2009、 2010、 2012真题考点) : 包括光缆长度的复测、 光缆单盘损耗
测量、光纤后向散射信号曲线观察和光缆护层的绝缘检查等内容。
( 1 ) 光缆长度复测应100%抽样,按厂家标明的折射率系数用光时域反射仪(OTDR ) 测试光
纤长度;按厂家标明的扭绞系数计算单盘光缆长度。
( 2 ) 光缆单盘损耗应用后向散射法(OTDR法)测试。测试时,应加1〜2km的标准光纤(尾
纤),以消除OTDR的盲区,并做好记录。
( 3 ) 光纤后向散射曲线用于观察判断光缆在成缆或运输过程中,光纤是否被压伤、断裂或
轻微裂伤,同时还可观察光纤随长度的损耗分布是否均匀,光纤是否存在缺陷。
( 4 ) 光缆护层的绝缘检查除特殊要求外,施工现场一般不进行测量。但对缆盘的包装以及
光缆的外护层要进行目视检查。
(2012) 光缆线路施工中,光缆单盘检验必须进行的测试项目有( ) 。
A 光纤长度 B 光纤损耗
C 光纤护层耐压 D 光纤后向散射曲线
E 光缆护层的绝缘检查
参考答案: ABDE
(二)光缆配盘
1 . 光缆配盘要求精致准确。光缆配盘要在路由复测和单盘检验后,敷设之前进行。配盘时
应按规定长度预留,避免浪费,且单盘长度应选配合理,尽量做到整盘配置,减少接头。
2 . 配盘时应考虑光缆接头点尽量安排在地势平坦、稳固和无水地带。管道光缆接头应尽量
避开交通道口; 埋式与管道交界处的接头, 应安排在人(手) 孔内; 架空光缆接头尽可能安
排在杆旁或杆上。
3 . 光缆端别应按顺序配置,一般不得倒置。分支光缆的端别应服从主干光缆的端别。
4 . 光缆配盘时, 如在中继段内有水线防护要求的特殊类型光缆,应先确定其位置,然后从
特殊光缆接头点向两端配光缆。
三、电缆单盘检验与配盘
(一) 电缆单盘检验: 外观检查、环阻测试、不良线对检验、绝缘电阻检验和电缆气闭性能
检验。
(二)电缆配盘
1 . 根据制造长度配盘:在一定的地段配设一定长度的电缆,以避免任意截断电缆,避免增
加接头, 浪费材料。 管道电缆配盘前, 应仔细测量管道长度, 根据实际测量长度进行配盘(全
塑电缆严禁在管道中间接头) , 合理计算电缆在人(手) 孔中的迂回长度、 电缆接头的重叠
长度和接续的操作长度。
2 . 根据电缆结构配盘: 同一地段应布放同一类型的电缆,并根据自然地势等情况,在必要
的地段按设计配置不同结构的电缆。
四、光(电) 缆的曲率半径。 2 . 电缆曲率半径必须大于其外径的15倍。
五、光(电)缆的敷设: 光(电)缆敷设时,应按照A 、 B端敷设;敷设时应考虑缆的牵引
力必须满足设计要求。
六、光(电)缆接续、测试(考试重点)
(一)光缆的接续
1 . 光缆接续的一般要求:光纤接续前应核对光缆端别、光纤纤序,并对端别及光纤纤序作
识别标志。固定接头光纤接续应采用熔接法。
2 . 光纤接续时,现场应采取OTDR监测光纤连接质量,并及时作好光纤接续损耗和光纤长度
记录。 直埋光缆接续前后应测量光缆金属护层的对地绝缘电阻, 以确认单盘光缆的外护层是
否完好和接头盒安装密封是否良好; 光缆加强芯在接头盒内必须固定牢固, 金属构件在接头
处一般应电气断开。 预留在接头盒内的光纤应保证足够的盘绕半径。 带状光缆的光纤带不得
有“ S” 弯。
(二) 光缆测试(2007、 2010、 2011、 2013真题考点)
光缆测试包括单盘光缆测试、光缆接续现场监测及光缆中继段测试。
1 . 在实际工程中,光纤连接损耗的现场监测普遍采用OTDR监测法。该方法在精确测量接头
损耗,还能测试光纤单位长度的损耗和光纤的长度,观测被接光纤是否出现损伤和断纤。 在
工程中应推广使用远端环回监测法, 光纤接头损耗的评价应以该接头的双向测试的算术平均
值为准。
2 . 光缆中继段测试内容包括中继段光纤线路衰减系数及传输长度、光纤通道总衰减、光纤
后向散射信号曲线、偏振模色散(PMD) 和光缆对地绝缘(直埋部分) 。
( 1 ) 中继段光纤线路衰减系数(dB/km ) 及传输长度的测试:在完成光缆成端和外部光缆接
续后,应采甩OTDR测试仪在ODF架上测量。光纤衰减系数应取双向测量的平均值。
( 2 ) 光纤通道总衰减:光纤通道总衰减包括光纤线路自身损耗、光纤接头损耗和两端连接
器的插入损耗三部分, 测试时应使用稳定的光源和光功率计经过连接器测量, 可取光纤通道
任一方向的总衰减。
( 3 ) 光纤后向散射曲线:用OTDR测试仪进行测试。 光纤后向散射曲线应有良好线形且无明
显台阶,接头部位应无异常。
( 4 ) 偏振模色散PMD测试:按设计要求测量中继段的PMD。
( 5 ) 光缆对地绝缘测试:光缆对地绝缘测试应在直埋光缆接头监测标石引出线测量金属护
层的对地绝缘。测量时一般使用高阻计,若测试值较低时应采用500伏兆欧表测量。
(2013)使用 OTDR 可以测试的项目有( ) 。
A 光纤衰减系数 B 散射
C PMD 测试 D 传输长度
参考答案: ABCD
(三)电缆的接续与测试
1 . 全塑电缆芯线接续必须采用压接法。全色谱电缆必须按色谱、色带对应接续。
2 . 电缆测试包括单盘电缆测试和电缆竣工测试。电缆竣工测试内容有:环路电阻、工作电
容、屏蔽层电阻、绝缘电阻、接地电阻、近端串音衰耗。
1L412062架空线路工程施工技术
一、立杆
(三)立电杆的基本要求
1 . 直线线路的电杆位置应在线路路由中心线上。
二、拉线
1 . 拉线程式的决定因素:拉线程式由杆路的负载、线路负荷、角深的大小、拉线的距高比
等因素决定。
3. 拉线安装的基本要求
( 4 ) 靠近电力设施及热闹市区的拉线,应在距地面垂直距离不小于2m的地方根据设计规定
加装绝缘子;人行道上的拉线宜以塑料保护管、竹筒或木桩保护。
三、避雷线及地线。
四、架空吊线
2 . 线路与其他设施的最小水平净距、与其他建筑物的最小垂直净距以及交越其他电气设施
的最小垂直净距应符合《通信线路工程验收规范》 要求。
3 . 吊线在电杆上的坡度变更大于杆距的20%时, 应加装仰角辅助装置或俯角辅助装置。 辅助
装置的规格应与吊线一致。
4 . 吊线原始垂度应符合设计或规范要求。 在20° C以下安装时, 允许偏差不大于标准垂度的
10%; 在20° C以上安装时,允许偏差不大于标准垂度的5%。
5 . 吊线在终端杆及角深大于15m的角杆上, 应做终结; 相邻杆档电缆吊线负荷不等或在负荷
较大的线路终端杆前一根电杆应按设计要求做泄力杆,吊线在泄力杆应做辅助终结。
五、架空光(电)缆敷设
3 . 架空光(电)缆敷设后应自然平直,并保持不受拉力、无扭转、无机械损伤状态。
六、架空光(电)缆的保护
光(电) 缆线路与强电线路平行、 交越或与地下电气设备平行、 交越时, 其隔距应符合
设计要求; 光(电) 缆线路进入交接设备时, 可与交接设备共用一条地线, 接地电阻应满足
设计要求。 若强电线路对光(电) 缆线路的感应纵电动势以及对电缆和含铜芯线的光缆线路
干扰影响超过允许值时, 应采取防护措施。 光(电) 缆线路在郊区、 空旷地区或雷击区敷设
时,应按设计规定采取防雷措施。光(电) 缆线路毎隔2km左右,应将金属屏蔽层与吊线做
保护地线。 在雷害严重地带敷设架空光(电) 缆时, 应装设架空地线, 分线设备及用户终端
应安装保护装置。
七、敷设墙壁光(电)缆
1L412063直埋线路工程施工技术
一、挖填光(电)缆沟
4. 光缆沟的质量要求为五个字:直、弧、深、平、宽。即以施工单位所画灰线为中心开挖
缆沟, 光缆线路直线段要直, 不得出现蛇行弯; 转角点应为圆弧形, 不得出现锐角; 按土质
及地段状况, 缆沟应达到设计规定深度; 沟底要平坦, 不能出现局部梗阻、 塌方或深度不够
的问题;为了保证附属设施的安装质量,必须按标准保证沟底的宽度。
5 . 光(电) 缆沟回填土时, 应先回填300mm厚的碎土或细土, 并应人工踏石质沟应在敷设前、
后铺100mm厚碎土或细土;待安装完其他配套设施(排流线、红砖、盖板等)后,再继续回
填土, 每回填300mm应人工踏平一次; 第一次回填时, 严禁用铁锹、 镐等锐利工具接触光缆,
以免损伤光缆; 回填土应高出地面100〜150mm; 农田内下层多石质的缆沟, 其耕作层应回填
原土。
二、直埋光(电)缆敷设安装及保护
1 . 同沟敷设的光(电)缆不得重叠或交叉。 布放光(电)缆时应防止缆在地上拖放,应采
取措施防止光 (电) 缆外护层摩擦破损; 应保证光(电)缆全部贴到沟底, 不得有背扣; 光
缆在各类管材中穿放时,管材内径应不小于光缆外径的1.5倍(2011案例真题考点) 。
2 . 穿越允许开挖路面的公路或乡村大道时,光缆应采用钢管或塑料管保护;穿越有动土可
能的机耕路时, 应采用铺红砖或水泥盖板保护; 通过村镇等动土可能性较大的地段时, 可采
用大长塑料管、 铺红砖或水泥盖板保护; 穿越有疏浚、 拓宽规划或挖泥可能的沟渠、 水塘时,
可采用半硬塑料管保护,并在上方覆盖水泥盖板或水泥砂浆袋。
3 . 光(电)缆线路在下列地点应采取保护措施:
( 1 ) 高低差在0.8m及以上的沟坎处,应设置护坎保护。
( 2 ) 穿越或沿靠山涧、溪流等易受水流冲刷的地段,应设置漫水坡、挡土墙。
( 5 ) 当光(电)缆线路无法避开雷暴严重地域时,应采用消弧线、避雷针/排流线等防雷措
施。
三、光(电)缆线路标石的埋设(考试重点)
1 . 埋设光(电)缆标石地点:光缆接头处、转弯点、预留处;适于气流法敷设的长途塑料
管的开断点及接续点(直埋光缆的接头处应设置监测标石);穿越障碍物或直线段落较长,
利用前后两个标石或其他参照物寻找光缆有困难的地方; 敷设防雷排流线、 同沟敷设光(电)
缆的起止地点;

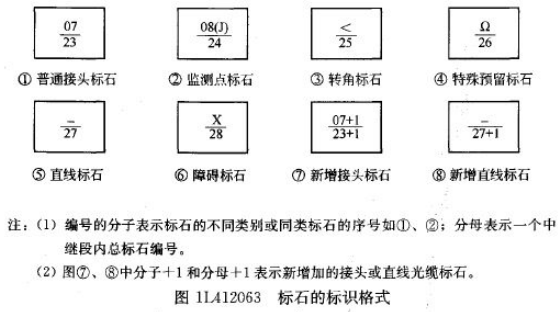

2 . 标石埋设应符合规范要求; 标石的标识格式(2006、 2007、 2011、 2012、 2013案例真题考
点)
(2012) 下列标识中,用于表示光纤线路工程障碍标石的是( ) 。
参考答案: C
(2013 案例第 5 题) 新增的直线标石为:
四、光缆线路对地绝缘
1 . 直埋光缆线路对地绝缘测试, 应在光缆回填300mm后和光缆接头盒封装回填后进行。 光缆
线路对地绝缘监测装置应与光缆的金属护层、金属加强芯及接头盒进水检测电极相连接。
2 . 直埋光缆线路对地绝缘电阻测试,应根据被测试对地绝缘电阻值的范围,按仪表量程确
定使用高阻计或兆欧表。
1L412064管道线路工程施工技术
一、 管孔选用原则: 先下后上, 先侧后中, 大对数电缆、 干线光缆一般应敷设在靠下靠边的
管孔。管孔必须对应使用。同一条光(电) 缆所占用的孔位,在各个人(手) 孔应尽量保持
不变。
四、 管道光(电)缆敷设
1 . 敷设管道光(电) 缆时, 应在管道进、 出口处采取保护措施, 避免损伤光(电) 缆外护层。
4 . 光缆接头处两侧光缆预留的重叠长度应符合设计要求,接续完成后的光缆余长应按设计
规定的方法,盘放并固定在人(手)孔内。
5 . 光(电)缆和接头在人孔内的排列规则如下:
(2) 电缆接头应平直安放在托架中间,并考虑留有今后维护中拆除接头包管的移动位置;
6. 人(手)孔内的光(电)缆应有醒目的识别标识或标志吊牌。
1L412065综合布线工程施工技术
一、 综合布线系统
综合布线系统由不同系列的部件组成, 其中包括传输介质(铜线或者光纤) 、 线路管理
及相关连接硬件(比如配线架、 连接器、 插座、 插头、 适配器等) 、 传输电子线路和电器保
护设备等硬件。 (2010、 2013真题考点)
(2013) 综合布线系统中不包括( )。
A.配线架 B.交换设备
C.电器保护设备 D.传输设备
参考答案: B
综合布线系统可以划分为6个子系统,从大范围向小范围依次为: 建筑群子系统、干线
(垂直)子系统、设备间子系统、管理子系统、水平布线子系统、工作区(终端) 子系统。
(2011真题考点)
四、线缆的布放要求
(一)线缆的布放要求
线缆布放前应核对其规格、 程式、 路由及位置是否与设计规定相符; 布放的线缆应平直,
不得产生扭绞、打圈等现象,不应受到外力挤压和损伤;在布放前,线缆两端应贴有标签,
标明起始和终端位置以及信息点的标号; 信号电缆、 电源线、 双绞线缆、 光缆及建筑物内其
他弱电线缆应分离布放;线缆布放过程中为避免受力和扭曲,应制作合格的牵引端头。
五、 线缆测试: 包括接线图测试、 布线链路长度测试、 衰减测试、 近端串扰测试、 衰减串扰
比测试、传播时延测试、回波损耗测试等。
1L412066气流敷设光缆技术
―、硅芯管道的敷设
二、硅芯管道光缆敷设— 气流吹放光缆
1L412070 通信管道施工技术
1L412071通信管道施工技术
常用的管材有水泥管、 钢管、 塑料管。 通信管道的施工顺序一般分为划线定位、 开凿路
面、 开挖管道沟槽、 制作管道基础、 管道敷设、 管道包封、 制作人(手) 孔及管道沟槽回填
等工序。
二、开凿路面与开挖管道沟槽: 开槽时,遇不稳定土壤、挖深超过2m或低于地下水位时,
应进行必要的支护。
三、管道基础
(一)基础类别: 天然基础、素混凝土基础和钢筋混凝土基础。把原土整平、夯实后直接作
为管道基础称为天然基础。 在土质均勻、 坚硬的情况下, 铺设钢管管道和塑料管道时可采用
天然基础(2010真题考点) 。 在土质均勻、 坚硬的情况下, 一般采用素混凝土基础。 在土质松
软、 不均匀、 有扰动等土壤不稳定的情况下, 或与其他市政管线交叉跨越频繁的地段, 一般
采用钢筋混凝土基础。
四、管道敷设(考试重点)
(一)水泥管道敷设
1 . 水泥管道的组合结构应构筑在坚实可靠的地基上。 基础坡度系数一般应在3‰〜5‰或按
设计要求。
5 . 并排及上下层管块的接头位置均应错开二分之一管长。
6 . 水泥管道进入人孔处应使用整根水泥管块。
10 . 当日未敷设完的管道, 应用砖砲体进行封堵, 进人人孔的管道应用塑料管堵塞好, 以防
杂物、泥沙进入管孔。
11 . 管道单段长度不宜超过150m。弯管道的曲率半径应不小于36m。
12 . 整体管道敷设完成,在回填后应进行试通。
(二)钢管管道敷设
2 . 钢管管道可采用天然地基。管道沟挖成后,应对沟底进行夯实,抄平,保证沟槽顺直。
坡度系数一般应在3‰〜5‰或按设计要求。
6 . 管道敷设时,两相邻钢管应错口连接。
9 . 管道的单段长度不宜超过150m。
10 . 使用有缝钢管时,钢管管缝应置于上方。
(三)塑料管道敷设(2007、 2009、 2010、 2011真题考点:基础、长度) : 塑料管道分双壁波
纹管、栅格管、梅花管、硅芯管、 ABS管管道。
1. 双壁波纹管管道
( 1 ) 按设计要求,选用同材质的双壁波纹管组成孔群,应敷设在平整、坚实、可靠的混凝
土基础上,基础坡度系数一般在3‰〜5‰或按设计要求。
( 5 ) —般情况下,双壁波纹管管道需要做混凝土包封保护。
( 6 ) 管道单段长度不宜超过150m。
2. 栅格管管道
( 1 ) 敷设栅格管管道时,应铺设在天然地基上,地基坡度系数在3‰〜5‰或按设计要求。
( 3 ) 管群铺设要平直,不能出现局部起伏。跨越障碍时,可敷设弯管道。管材在外力的作
用下自然弯曲,曲率半径一般不得小于15m。
( 4 ) 顺向管道连接应采用套管插接, 接口处抹专用胶水, 菅群层间接口应错开不小于 300mm。
( 5 ) 管道单段长度不宜超过150m。
3. 梅花管管道
( 1 ) 敷设梅花管管道时,应按设计要求选用同材质的梅花管组成孔群,敷设在平整、坚实、
可靠的混凝土基础上,基础坡度系数一般在3‰〜5‰或按设计要求。
( 2 ) 梅花管可与其他管材合并使用,可敷设在水泥管道上,或与其他塑料管混合组成孔群。
( 5 ) 梅花管管道需要做混凝土包封保护时。
( 6 ) 管道单段长度不宜超过150m。
4. ABS管管道
(1) ABS管可代替钢管使用,直接敷设在天然地基上,坡度系数一般在3‰〜5‰或按设计要
求敷设。
( 2 ) 敷设方法同双壁波纹管。敷设完毕后可直接回填,不必做包封。
( 3 ) 管道单段长度不宜超过150m。
5. 硅芯管
( 1 ) 硅芯管可直接敷设在天然地基上。
( 2 ) 在布放前应先检查两端口上的塑料端帽是否封堵严密;布放过程中,严禁有水、土、
泥及其他杂物进入管内。
( 7 ) 管道单段长度不宜超过1000m。
(2009) 下列管材用于工程师,管道单段长度不宜超过 150m 的是( )。
A.双壁波纹管 B.栅格管
C.梅花管 D.硅芯管 E. ABS 管
参考答案:
(2010)塑料管道施工中,可直接敷设在天然地基上的管材有( )。
A.双壁波纹管 B.栅格管
C.梅花管 D. ABS 管 E.硅芯管
参考答案:
五、 管道包封: 在管道敷设完毕后, 若管道埋深较浅或管道周围有其他管线跨越时, 应对管
群采取包封加固措施。
六、 管道沟槽回填: 要从沟槽对应的两侧同时进行, 以避免做好的管道受到过大的侧压力而
变形移位。 管道回填土时, 首层应用细土填至管道顶部500mm处后进行夯实; 管道沟槽回填后,
要做必要的管孔试通。
1L412072人(手)孔与通道施工技术
一、人(手)孔、通道的位置选择(2013真题考点)
1 . 人(手)孔位置应符合通信管道的使用要求。在机房、建筑物引入点等处,一般应设置
人(手)孔。
2 . 管道长度超过150m时,应适当增加人(手)孔。
3 . 管道穿越铁路、河道时,应在两侧设置人(手)孔。
4 . 小区内部的管道、简易塑料管道、分支引上管道宜选择手孔。
5 . 一般大容量电缆进局所,汇接处宜选择通道。
6 . 在道路交叉处的人(手)孔应选择在人行道上,偏向道路边的一侧;人(手)孔位置不
应设置在建筑或单位的门口、低洼积水地段。
(2013)人孔不可以在( )位置设置。
A 单位门口 B 低洼地
C 铁道两侧 D 河道两侧 E 进入建筑物前
参考答案: AB
二、人(手)孔、通道的开挖(2011案例真题考点)
1 . 人(手)孔的开挖应严格按照设计图纸标定的位置进行,开挖宽度应等于人(手)孔基
础尺寸+操作宽度+放坡宽度,开挖工作应自上而下进行。
2 . 高低型人孔,高台部分的地基原土不得扰动。遇不稳定土壤时,应全部开挖后再重新回
填,并做人工处理,方能进入下道工序。
3 . 开槽时, 遇不稳定土壤、挖深低于地下水位时,应进行必要的支护。
1L412080 广播电视专业工程施工技术
1L412081广播电视中心工艺系统施工技术
一、广播电视中心设备机房的要求(考试重点)
(一) 不间断电源系统: UPS 具有整流、 滤波、 稳压等功能。 放置UPS的房间应采用隔声材料,
以用来降低UPS所发出的噪声。
1. UPS系统主要功能(2009、 2010、 2012真题考点)
( 1 ) 交流稳压功能,不需要增加交流稳压器。
( 2 ) 瞬间电网断电的保护功能,尤其是在线式UPS不存在逆变转换时间。
( 3 ) 后备直流供电的功能,可保障用电设备在断电期间的电源供给,维持设备正常工作。
( 4 ) 有一定的滤波功能,能够滤除一些电网干扰信号,起着净化电源的作用。
(2012) 、 UPS系统主要有交流电压、外电瞬断保护和( )等功能。
A 提高供电效率 B 净化电源
C 防止雷击 D 保护人身安全
参考答案: B
2. UPS系统的基本要求
( 1 ) 必须是在线式。 ( 2 ) 没有任何干扰信号的漏放。 ( 3 ) 有较高的可靠性和稳定性。 ( 4 )
配备一定的后备蓄电池组,延长有效供电时间。
(二)空调通风系统:出风口的位置不能正放在设备机架的上方,以防止出风口的冷凝水滴
落损坏设备。
(三)地线系统:接地有两种结构, 网状接地、树状接地。网状结构接地有着解决干扰、避
免计算机误动作的优点,集中一点接地。
1L412082广播电视发射工程施工技术
二、天馈线系统安装
安装天馈线系统时, 在超过5m及以上高空进行施工作业者, 应具备髙空作业证, 无作业
证者严禁上岗作业。 钢塔、 桅杆、 天线及馈线等工程的施工和验收所使用的测量工具、 仪器
必须经计量部门检定合格并在有效期内;施工中使用的主要工具应为检验合格的产品。
以塔基为圆心, 以塔高为半径的范围划为施工区, 并应设有明显的标志, 必要时应设围
栏;施工区不得有高空输电线路,否则必须采取安全防护措施;未经现场指挥人员许可, 非
施工人员不得进入施工区。 以塔基为圆心, 以塔高三分之一为半径的范围应划为施工严禁区,
其内不得设置起重装置及临时设施, 未经现场指挥人员许可, 并未通知塔上停止作业, 任何
人不得进入施工严禁区。
有下列情况之一,不得高空作业:
(1) 当气温低于-15° C或高于37° C时。特殊情况需要施工,应有完备的安全保护措施。
(2) 如遇五级以上大风、大雾、雪、沙暴,塔上裹冰、附霜,施工现场或附近地区有风沙、
雷雨。
(3) 无救护汽车和救护(医务)人员。
(4) 夜间或能见度极差的情况时。特殊情况需要施工,灯光照明应保证施工安全和要求,并
应有具体的安全保障措施。
(5) 在射频感应区内。特殊情况需要施工,应有完备的安全保护措施。
四、 发射机的防雷与接地: 接地时, 要防止由于多点接地造成地电位不同所形成的“跨步电
压” 。 在接地上要避免“分散的、 独立的” 接地方式, 集中力量将主要的接地点的接地电阻
降为最低,并保证足够的接地面积。
1L412083广播电视有线传输工程施工技术
1L412084广播电视卫星传输工程施工技术
一、 卫星电视接收系统的组成: 天线、 馈源、 高频头、 功率分配器和数字卫星电视接收机等。
二、接收天线的安装
(一)场址的选择:应避开风口和地质松软不坚固的地方,以避免强风袭击造成天线损坏或
基座沉陷。
(二)与机房之间的距离:接收天线最好与前端机房建在一起。如果不在一起,两者距离应
小于30m,衰减不超过12dB。
(三)视野:接收天线前方的视野应开阔,尽量避开山坡、树林、高层建筑、铁路、高压输
电线等对信号电磁波的阻挡。 一般要求以天线基点为参考点, 对障碍物最高点所成的夹角小
于30° 。
(四)干扰电平:应尽量避开雷达和高压线等强电磁场干扰源。
1L412085广播电视建筑声学施工技术
一、专用录音场所(考试重点)
1. 录音室的声学要求:录音室必须进行特殊的声学处理,一是应有适当的混响时间,并且
房间中的声音扩散均匀,二是应能隔绝外面的噪声。
为满足第一个要求, 录音室的墙壁和顶棚上应布置适当的吸声材料, 在地面上要铺上地
毯, 以控制各种频率的声音在录音室中的扩散程度, 使录音室的混响时间符合要求。 (2010、
2013真题考点)
(2010)有利于录音室混响时间适当、声音扩散均匀的措施是( A)。
A.铺地毯 B.设双层门
C.采用厚墙 D.配置音频处理设备
参考答案: A
为满足第二个要求,录音室应采取一定的隔声措施,一般应设在振动和噪声小的位置,
墙壁、 门、 窗应做隔声处理, 如墙体采用厚墙或双层墙, 采用密封式的双层窗, 录音室与控
制室之间的观察窗应由不平行的三层玻璃制成,录音室入口采用特制的双层门,并留出3m2
以上的空间,即“声闸” 。录音室顶棚与上一层楼的地面之间,以及录音室地面与下一层
褛的顶棚之间, 需要用弹性材料隔开, 与其他房间的地基间不应有刚性连接, 采取浮筑式结
构, 形成“房中房” , 隔绝噪声和振动。 同时, 对录音室的通风、 采暖和制冷也要采取措施,
消除发出的噪声。
2. 演播室的声学要求: 大型演播室既要隔绝外界的噪声与振动的干扰, 又应妥善处理室内可
能产生的噪声和振动。应满足以下要求:
( 1 ) 要求尽可能短的混响时间和平直的频率特性。
( 2 ) 良好的隔声与减振措施。
( 3 ) 没有声学缺陷。
室内的地面也可铺塑料地板或地毯, 以减小室内噪声, 并对空调等设备所产生的噪声采
取相应的隔声措施。 控制室与演播室之间的观察窗也是需要进行隔声处理的关键部位, 常用
的方法是采用双层玻璃, 两层玻璃不能平行必要时另加一层斜放玻璃, 玻璃要有一定的厚度。
3. 录音控制室和审听室的声学要求:控制室也要求有一定的空间和一定的混响时间。录音
控制室应满足以下具体要求:
( 1 ) 混响时间足够短,通常在0.25〜0.4s。
( 2 ) 声学处理应左右对称。
( 3 ) 在监听的位置上应有平直的频率响应。
二、常见的声学处理措施
1. 隔声和吸声处理
(1) 隔声和吸声材料: 吸声材料用于音质和噪声控制, 吸声材料可分成多孔材料吸声、 薄板
共振吸声和空腔共振吸声。 按照声学要求, 除了吸声外, 还有反射、 扩散声场和利用腔体共
振吸收相关的低频声能的装置。
(2) 主要的措施:室内的地面也可铺塑料地板或地毯,以减小室内噪声,并对空调等设备所
产生的噪声采取相应的隔声措施。 控制室与演播室之间的观察窗也是需要进行隔声处理的关
键部位, 常用的方法是采用双层玻璃, 夹层空间不要造成两玻璃平行的腔体, 玻璃要有一定
的厚度。
2. 声学施工要求
( 5 ) 双层墙和浮筑套房的双层结构之间避免刚性连接,必不可少的管道要在缝隙处断开,
并做软连接。
( 6 ) 隔声门窗的边沿与墙体、楼板之间的缝隙一定要堵严,免得漏声。
三、录音室和演播室的空调和给排水的声学要求
1. 空调专业的施工要求
( 1) 空调设备严格按照要求做好减振与消声。
( 2 ) 空调设备安装不仅要求设备与基础之间减振,而且在基础与机房地面之间也要采取减
振措施,即双级减振措施。
( 3 ) 空调管道在穿越各类录音室、演播室的墙体处,需做隔声的穿墙套管。
( 4 ) 广播电视中心的各类录音室、演播室的送、回风口宜采用风口消毒器或消声静压箱,
同时风口与消声静压箱之间采用一段软接风道,防止管道的附加噪声与振动。
( 5 ) 吊装的空调设备及管道均应采用减振支架和吊架。
2. 给排水和消防系统专业的施工要求
( 1 ) 凡穿越录音室、演播室的给排水及消防系统的管道均应采取隔振措施,防止管道固体
传声。 (2006真题考点)
(2006) 穿越录音室、演播室的给排水及消防系统的管道均应采取( )措施,防止管道
固体传声。
A.消声 B.软连接
C.隔振 D.双级减振
参考答案: C
( 2 ) 为防止给排水和消防系统设备的噪声和振动传入广播电视中心噪声标准高的房间, 管
道和设备应做隔声、隔振处理。
1L412086演播室灯光施工技术
一、演播室灯光
演播室灯光系统主要包括: 悬吊装置:灯具、光源及灯用电器附件(2009真题考点) ; 灯
光控制系统; 灯光专用供电设备;电缆和电缆桥架。
二、灯具的支撑悬吊装置: 常用悬吊装置有滑轨式、吊杆式和行车式。
三、配电设施
(一)电源要求
2 . 重视三相交流配电中心线的接零、接地和导线的截面积。一是中心线具备一定的载流截
面,最小也不能小于相线负载的1/3载流截面,使中心线上没有过大的电阻。二是中心线要
良好接零。
3 . 要考虑电源的相位问题。
1L412087广播电视工程供配电要求
一、电视中心供配电特点
(一)负荷分类:动力负荷分为中心工艺负荷、照明及电热负荷、空调及水泵等动力负荷三
类。
