一级建造师每日一练(12.02)


经济
1、题干:利润表的内容不包括下列()。
A、营业利润
B、利润总额
C、净利润
D、预收款



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:D

解析:本题考查的是利润表的内容和结构。
利润表是反映企业在一定会计期间的经营成果的财务报表。通常,利润表主要反映以下几方面的内容:
1.构成主营业务利润的各项要素。从主营业务收入出发,减去为取得主营业务收入而发生的相关费用、税金后得出主营业务利润。
2.构成营业利润的各项要素。营业利润在主营业务利润的基础上,加其他业务利润,减营业费用、管理费用、财务费用后得出。
3.构成利润总额(或亏损总额)的各项要素。利润总额(或亏损总额)在营业利润的基础上加(减)投资收益(损失)、补贴收入、营业外收支后得出。
4.构成净利润(或净亏损)的各项要素。净利润(或净亏损)在利润总额(或亏损总额)的基础上,减去本期计人损益的所得税费用后得出。



2、题干:()能够反映企业在某一特定日期所拥有的各种资源总量及其分布情况,可以分析企业的资产构成。
A、资产负债表
B、利润表
C、现金流量表
D、所有者权益变动表



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:A

解析:本题考查的是资产负债表的作用。资产负债表能够反映企业在某一特定日期所拥有的各种资源总量及其分布情况,可以分析企业的资产构成。



3、题干:当期财务报表的列报,至少应当提供所有列报项目上一可比会计期间的比较数据,以及与理解当期财务报表相关的说明。这是会计的()。
A、重要性
B、相关性
C、可比性
D、不得相互抵消性



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:C

解析:本题考查的是财务报表列报的基本要求。当期报表列报项目与上期报表列报项目应当具有可比性。当期财务报表的列报,至少应当提供所有列报项目上一可比会计期间的比较数据,以及与理解当期财务报表相关的说明。


法规
1、题干:关于依法必须进行招标的项目公示中标候选人的说法,正确的()。
A、投标人或者其他利害关系人对评标结果有异议的,应当在中标候选人公示期间提出
B、招标人应当自收到评标报告之日起5日内公示中标候选人
C、公示期不得少于5日
D、招标人应当自收到异议之日起3日内作出答复,作出答复前,招标投标活动继续进行



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:A

解析:依法必须进行招标的项目,招标人应当自收到评标报告之日起3日内公示中标候选人,公示期不得少于3日,故B、C均错;作出答复前,应当暂定招投标活动,故D错。



2、题干:依法必须进行招标的项目,自招标文件开始发出直至投标文件截止最短不得少于()日。
A、15
B、20
C、25
D、30



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:B

解析:本题考查的是招标基本程序。招标人应当确定投标人编制投标文件所需要的合理时间;但是,依法必须进行招标的项目,自招标文件开始发出之日起至投标人提交投标文件截止之日止,最短不得少于20日。



3、题干:关于开标的说法,正确的是()。
A、开标可以在招标文件确定的提交投标文件截止时间之后公开进行
B、开标地点可以不在招标文件预先确定的地点,但招标人须在开标前5日书面通知所有获取招标文件的潜在投标人
C、开标应当由招标代理机构主持,邀请所有投标人参加
D、投标人少于3个的,不得开标



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:D

解析:本题考查的是开标。《招标投标法》规定,开标应当在招标文件确定的提交投标文件截止时间的同时间公开进行;开标地点应当为招标文件中预先确定的地点。开标由招标人主持,邀请所有投标人参加。


管理
1、题干:建设工程项目总进度目标论证的步骤中,紧排在“进度计划系统的结构分析”之后进行的是( )。
A、调查研究和收集资料
B、项目的工作编码
C、项目结构分析
D、编制各层进度计划



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:B

解析:本题考查项目总进度目标论证的工作步骤。总进度目标论证的步骤按照:分析、编码、编计划。



2、题干:将一个子项目进度计划分解为若干个工作项的进度计划,属于项目总进度目标论证工作的( )。
A、项目的结构分解
B、进度计划系统的结构分析
C、项目的工作编码
D、各层进度计划的关系协调



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:B

解析:本题考查项目总进度目标论证的工作内容。



3、题干:建设工程项目总进度目标论证的工作包括:①编制各层进度计划;②项目结构分析;③编制总进度计划;④项目的工作编码。其正确的工作步骤是()。
A、④一③一②一①
B、②一④一①一③
C、④一②一①一③
D、②一④一③一①



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:B

解析:本题考查项目总进度目标论证的工作步骤。
建设工程项目总进度目标论证的工作步骤如下:(1)调查研究和收集资料;(2)项目结构分析;(3)进度计划系统的结构分析;(4)项目的工作编码;(5)编制各层进度计划;(6)协调各层进度计划的关系,编制总进度计划;(7)若编制的总进度计划不符合项目的进度目标,则设法调整;(8)若经过多次调整,进度目标无法实现,则报告项目决策者。所以B正确。


机电
背景资料
A公司以施工总承包方式承接了某医疗中心机电工程项目,工程内容:给水、排水、消防、电气、通风空调等设备材料采购、安装及调试工作。
A公司经建设单位同意,将自动喷水灭火系统(包括消防水泵、稳压泵、报警阀、配水管道、水源和排水设施等)的安装、调试分包给B公司。
为了提高施工效率,A公司采用BIM四维(4D)模拟施工技术,并与施工组织方案结合,按进度计划完成了各项安装工作。
在自动喷水灭火系统调试阶段,B公司组织了相关人员进行了消防水泵、稳压泵和报警阀的调试,完成后交付A公司进行系统联动试验。但A公司认为B公司还有部分调试工作未完成;自动喷水灭火系统末端试水装置(见下图)的出水方式和排水立管不符合规范规定。B公司对末端试水装置进行了返工,并完成相关的调试工作后,交付A公司完成联动试验等各项工作。系统各项性能指标均符合设计及相关规范要求,工程质量验收合格。 图片
1、题干:1.A公司采用BIM四维(4D)模拟施工的主要作用有哪些?
2.末端试水装置(上图)的出水方式、排水立管有哪些质量问题?末端试水装置漏装哪个管件?
3.B公司还有哪些调试工作未完成?
4.联动试验除A公司外,还有哪些单位参加?



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:

解析:1.(1)在BIM三维模型的基础上融合时间概念可实现四维模拟,避免施工延期。
(2)可以直观地体现施工的界面、顺序,使总承包与各专业施工之间的施工协调变得清晰明了。
(3)通过四维施工模拟与施工组织方案的结合,使设备材料进场、劳动力配置、机械排版等各项工作的安排变得更为有效、经济。设备吊装方案及一些重要的施工步骤,都可以用四维模拟的方式很明确地向业主、审批方展示出来。
2.(1)末端试水装置不得直接与排水管连接,应通过排水漏斗接入排水管道;
排水立管管径不符合要求,管径不应小于75mm;
排水立管应设置伸顶通气管,并在管端设置排水管透气帽。
(2)末端试水装置漏装了试水接头、排水漏斗、压力表表弯、排水通气管及管帽。
3. B公司还应完成水源测试、排水设施的调试工作。
4. 还应有B单位、建设单位、监理单位、相关设备供应商参加。





某安装公司承接一商业中心的建筑智能化工程的施工。工程包括:建筑设备监控系统、安全技术防范系统、公共广播系统、防雷与接地和机房工程。
安装工程项目部进场后,了解商业中心建筑的基本情况,建筑设备安装位置、控制方式和技术要求等。依据监控产品进行深化设计,再依据商业中心工程的施工总进度计划,编制了建筑智能化工程施工进度计划(见下表),该进度计划在安装公司审批时被否定,要求重新編制。项目部根据施工图纸和施工进度编制了设备、材料供应计划,在材料送达施工现场时,施工人员按验收工作的规定,对设备、材料进行验收,还对重要的监控部件进行复检,均符合设计要求。
项目部依据工程技术文件和智能化建筑工程质量验收规范,编制建筑智能化系统检测方案,该检测方案经建设单位批准后实施,分项工程、子分部工程的检测结果均符合规范规定。检测记录的填写及签字确认符合要求。

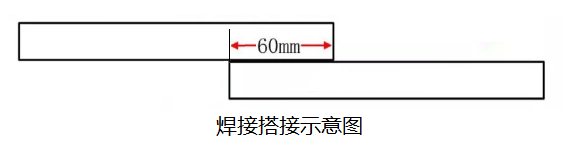

在工程的质量验收中,发现机房和弱电井的接地干线搭接不符合施工质量验收规范要求,监理工程师对40×4镀锌扁钢的搭接(见下图)提出整改要求,项目部返工后,通过验收。 图片



2、题干:1.写出建筑设备监控系统深化设计的紧前工序,深化设计应具有哪些基本的要求?
2.项目部编制的建筑智能化工程施工进度计划为什么被安装公司否定?这种表达方式的施工进度计划有哪些缺点?
3.材料验收有哪些要求?验收工作应按哪些规定进行?
4.画出40×4镀锌扁钢正确的焊接搭接方式,扁钢需要多少面焊接?
5.该智能化工程有多少个子分部工程?子分部工程的验收结果由哪些单位填写,记录表签字人有哪些?



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:

解析:1.(1)紧前工序是设备供应商的确定。
(2)深化设计的要求:
①自动监控系统的深化设计应具有开放结构,协议和接口都应标准化。首先了解建筑物的基本情况、建筑设备的位置、控制方式和技术要求等资料,然后依据监控产品进行深化设计。
②施工深化中还应做好与建筑给水排水、电气、通风空调、防排烟、防火卷帘和电梯等设备的接口确认,做好与建筑装修效果的配合工作。
2.(1)系统检测应在系统试运行合格后进行。
(2)横道图施工进度计划不能反映工作所具有的机动时间,不能反映影响工期的关键工作和关键线路,也就无法反映整个施工过程的关键所在,因而不便于施工进度控制人员抓住主要矛盾,不利于施工进度的动态控制。
3.材料进场验收要求
(1)进场验收、复检。在材料进场时必须根据进料计划、送料凭证、质量保证书或产品合格证,进行材料的数量和质量验收;要求复检的材料应有取样送检证明报告。
(2)按验收标准、规定验收。验收工作按质量验收规范和计量检测规定进行。
(3)验收内容应完整。包括品种、规格、型号、质量、数量、证件等。
(4)做好记录、办理验收。验收要做好记录、办理验收手续。
(5)不符合、不合格拒绝接收。

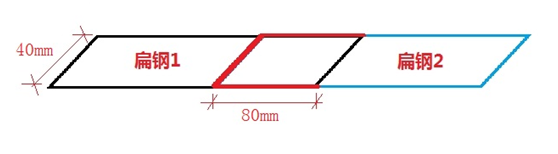

4.正确焊剂搭接方式:

扁钢需要至少3面焊接。
5.该智能化工程有四个子分部工程:建筑设备监控系统、安全技术防范系统、公共广播系统、机房工程。
验收结论由建设单位或监理单位填写。
记录表签字人:建设单位项目负责人、建设单位项目技术负责人,总监理工程师,施工单位项目负责人、施工单位项目技术负责人,设计单位项目负责人。





某项目建设单位与A公司签订了氢气压缩机厂房建筑及机电工程施工总承包合同。工程包括:设备及钢结构厂房基础,配电室建筑施工,厂房钢结构制造、安装。一台20t通用桥式起重机安装,一台活塞式氢气压缩机及配套设备。氢气管道和自动化仪表控制装置安装等。经建设单位同意,A公司将设备及钢结构厂房基础、配电室建筑施工分包给B公司。
A公司编制的压缩机及工艺管道施工程序:压缩机临时就位→□→压缩机固定与灌浆→□→管道焊接…→□→氢气管道吹洗→□→中间交接。
B公司首先完成压缩机基础施工,与A公司办理中间交接时,共同复核了标注在中心标板上的安装基准线和埋设在基础边缘的标高基准点。
A公司编制的起重机安装专项施工方案中,采取两根钢丝绳分别单股捆扎起重机大梁。用单台50t汽车起重机吊装就位,对吊装作业进行危险源辨识,分析其危险因素,制定了预防控制措施。
A公司依据施工质量管理策划的要求和压力管道质量规定,对焊接过程的六个质量控制环节(焊工、焊接材料、焊接工艺评定、焊接工艺、焊接作业、焊接返修)设置质量控制点,对质量控制实施有效的措施。
电动机试运行前,A公司与监理单位、建设单位对电动机绕组绝缘电阻、电源开关、启动设备、控制设备进行了检查,结果符合要求。



3、题干:1.结合A公司编制的施工程序,分别写出压缩机固定与灌浆、氢气管道吹洗的紧前和紧后工序。
2.标注的安装基准线包括哪两个中心线?测试安装标高基准线一般采用哪种测量仪器?
3.在焊接材料的质量控制环节中,应设置哪些质量控制点?
4.公司编制的起重机吊装专项方案中,针对吊装钢丝绳断脱和汽车起重机翻车,应采取哪些控制措施?
5.电动机试运行前,对电动机的安装和保护接地还需要做哪些检查?



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:

解析:1.压缩机固定与灌浆的紧前工作为安装精度调整与检测,紧后工作为(压缩机)设备装配;
氢气管道吹洗的紧前工作为管道试压,紧后工作为防腐保温。
2.包括纵向中心线和横向中心线;一般采用水准仪。
3.①焊材的采购;
②验收及复检;
③保管;
④烘干及恒温存放;
⑤发放与回收。
4.针对吊装钢丝绳断脱应采取的控制措施:
做好吊索、吊具安全系数核算,严格控制吊装设备重量。对于细长、大面积设备采用多吊点吊装。
针对汽车起重机翻车应采取的控制措施:
严禁超载、严格机械检查、打好支腿并用道木和钢板垫实和加固,确保支腿稳定。
5.①检查电动机安装是否牢固,地脚螺栓是否全部拧紧;
②检查电动机与传动机械的联轴器是否安装良好;
③通电检查电动机的转向是否正确;
④绕线型电动机还应检查滑环和电刷;
保护接地还需要检查:电动机的保护接地线必须连接可靠,接地线(铜芯)的截面不小于4mm2,有防松弹簧垫圈。


建筑
1、题干:可以进行防水工程卷材防水层施工的环境是()。
A、雨天
B、夜间
C、雪天
D、六级大风



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:B

解析:本题考查地下防水工程的一般要求。铺贴卷材严禁在雨天、雪天、五级及以上大风中施工;冷粘法、自粘法施工的环境气温不宜低于5℃,热熔法、焊接法施工的环境气温不宜低于-10℃。施工过程中下雨或下雪时,应做好已铺卷材的防护工作。



2、题干:关于地下防水工程中卷材防水施工的说法,正确的有()。
A、卷材防水层应铺贴在混凝土结构的背水面上
B、铺贴卷材时可以在五级大风中施工
C、底板垫层部分的卷材应满粘
D、外防外贴卷材时,应先铺平面,后铺立面



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:D

解析:本题考查的是地下工程防水卷材的施工。A的正确说法为:卷材防水层应铺贴在混凝土结构的迎水面上;B的正确说法为:铺贴卷材严禁在雨天、雪天、五级及以上大风中施工;C的正确说法为:底板垫层部分的卷材可采用空铺或点粘法。所以本题选D。



3、题干:关于室内卷材防水层施工说法正确的是()。
A、采用水泥基胶粘剂的基层应先充分湿润,但不得有明水
B、采用冷粘法施工不应低于5℃,热熔法施工不应低于-10℃。低于规定要求时应采取技术措施
C、以粘贴法施工的防水卷材,其与基层应采用满粘法铺贴
D、接缝部位应进行密封处理,密封宽度不应小于10mm,搭接缝位置距阴阳角应大于300mm
E、防水卷材施工宜先铺平面,后铺立面



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:ABCD

解析:本题考查卷材防水层施工。卷材防水层施工:
(1)基层应平整牢固,表面不得出现孔洞、蜂窝麻面、缝隙等缺陷;基面必须干净、无浮浆,基层干燥度应符合产品要求。采用水泥基胶粘剂的基层应先充分湿润,但不得有明水。
(2)卷材铺贴施工环境温度:采用冷粘法施工不应低于5℃,热熔法施工不应低于-10℃。低于规定要求时应采取技术措施。
(3)以粘贴法施工的防水卷材,其与基层应采用满粘法铺贴。
(4)各种卷材最小搭接宽度应符合表1A413053的要求。
(5)卷材接缝必须粘贴严密。接缝部位应进行密封处理,密封宽度不应小于10mm。搭接缝位置距阴阳角应大于300mm。
(6)防水卷材施工宜先铺立面,后铺平面(同外防内贴法)。防水层施工完毕验收合格后,方可进行其他层面的施工。


市政
1、题干:现浇预应力混凝土梁,采用悬臂浇筑的主要设备是一对能行走的挂篮,挂篮质量与梁段混凝土质量比值一般控制在 (  )之间。
A、0.1- 0.2
B、0.2 – 0.3
C、0.3 – 0.5
D、0.5 – 0.7



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:C

解析:本题主要考查的是悬臂浇筑法施工。现浇预应力混凝土梁,采用悬臂浇筑的主要设备是一对能行走的挂篮,挂篮质量与梁段混凝土质量比值一般控制在0.3 – 0.5之间,特殊情况不得超过0.7。



2、题干:钢管混凝土墩柱应采用(  )混凝土,一次连续浇筑完成。
A、高强度
B、高性能
C、微收缩
D、补偿收缩



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:D

解析:本题主要考查的是钢管混凝土墩柱施工。钢管混凝土墩柱应采用补偿收缩混凝土,一次浇筑完成。



背景材料:
某公司中标承建城市高架桥,主桥12跨,上部结构全部采用30m预制T形梁,先简支后连续。项目部在施工方案确定后,便立即开始了预制场地建设。由于某种原因,延误了工期;为在后阶段弥补损失的工期,项目部加大调度力度,加快T形梁的预制进度。在质量安全控制方面发生下列事件:
事件一,后补的预制台座基础发生沉降,需要加固。
事件二,为加快台座的周转率,把张拉后T形梁吊移到存梁区压浆。
事件三,在龙门吊移梁范围内,梁底下有工人在继续绑扎钢筋。
3、题干:问题:
(1)应如何避免预制台座基础发生沉降?
(2)事件二做法正确吗?为什么?
(3)事件三表明项目部哪些方面管理存在问题?



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:

解析:(1)预制场台座基础处理必须满足梁体承重要求。当地基承载力足以满足梁体承重要求时,可直接在地基上做台座基础;如果地基达不到承载力要求,则必须对地基进行加固处理,以保证处理后的地基的承载力满足规范或设计要求,然后在上面浇筑混凝土基础。另外,做好预制场场地排水工作也至关重要,以防止雨水浸泡地基。只有这样,才能保证台座基础不发生沉降。
(2)不正确。因为按照相关规范的规定,T形梁在台座上张拉压浆后,孔道内的水泥浆强度达到设计要求后方可吊移预制构件;设计未要求时,应不低于设计强度的75%。否则,容易发生锚具破损、钢绞线断丝现象,从而导致安全质量事故发生。
(3)首先是安全管理存在管理不到位问题,按照起重设备安全技术操作规范要求,当龙门吊作业时,作业范围下面不能有人;其次,对龙门吊司机和钢筋工也存在安全技术教育不到位问题;项目部安全生产负责人应采取有效措施纠正。


水利
1、题干:()应当向施工单位提供施工现场及施工可能影响的毗邻区域内地下管线资料,并保证有关资料的真实。对可能影响施工报价的资料,应当在招标时提供。
A、勘测设计单位
B、建筑设计单位
C、项目法人
D、建设行政主管部门



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:C

解析:项目法人应当向施工单位提供施工现场及施工可能影响的毗邻区域内供水、排水、供电、供气、供热、通信、广播电视等地下管线资料, 气象和水文观测资料,拟建工程可能影响的相邻建筑物和构筑物、地下工程的有关资料,并保证有关资料的真实、准确、完整,满足有关技术规范的要求。对可能影响施工报价的资料,应当在招标时提供。



2、题干:事故调查组提出的事故调查报告经( )同意后,调查工作即告结束。
A、项目法人
B、主持单位
C、项目主管部门
D、省级以上水行政主管部门



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:B

解析:事故调查组提出的事故调 报告经主持单位同意后,调查工作即告结束。



3、题干:施工单位要推行全面质量管理,就必须( )。
A.提高资质等级 B.建立健全质量保证体系
C.制定和完善岗位质量规范 D.质量责任及考核办法
E.落实质量责任制



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:BCDE

解析:施工单位要推行全面质量管理,建立健全质量保证体系,制定和完善岗位质规范、质量责任及考核办法,落实质量责任制。在施工过程中要加强质量检验工作,认真执行“三检制”,切实做好工程质量的全过程控制。


公路
1、题干:膨胀土的自由膨胀率一般超过()。
A、0.1
B、0.2
C、0.3
D、0.4



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:D

解析:膨胀土的工程特性及主要特征:具有较大吸水膨胀、失水收缩特性的高液限粘土称为膨胀土。膨胀土粘性成分含量很高,其中0.002mm的胶体颗粒一般超过20%,粘粒成分主要由水矿物组成。土的液限WL>40%,塑性指数Ip>17,多数在22~35之间。自由膨胀率一般超过40%。按工程性质分为强膨胀土、中等膨胀土、弱膨胀土三类。



2、题干:抛石挤淤法处理软基,当抛投片石露出水面后,宜用重型压路机反复碾压,然后在其上面铺(),再行填土。
A、垫层
B、透层
C、反滤层
D、封层



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:C

解析:抛石挤淤法处理软基,当抛投片石露出水面后,宜用重型压路机反复碾压,然后在其上面铺反滤层,再行填土。



3、题干:插设塑料排水板可采用的设备是(  )。
A、潜孔钻机
B、动力螺旋钻机
C、喷粉桩机
D、袋装砂井打设机



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:D

解析:塑料排水板是用插板机或与袋装砂井打设机共用(将圆形套管换成矩形套管)打设。按整平原地面→摊铺下层砂垫层→机具就位→塑料排水板穿靴→插入套管→拔出套管→割断塑料排水板→机具移位→摊铺上层砂垫层的施工工艺程序进行。振动打设工艺、锤击振力大小,根据每次打设根数、导管断面大小、入土长度和地基均匀程度确定。



鲁班培训简介



  一级建造师培训、二级建造师培训,BIM监理工程师培训,造价工程师培训,造价实操碳排放管理师安全工程师培训等,鲁班培训是建筑业证书考试培训基地。

  必选我们龙本教育鲁班培训,全国连锁,无论你到哪里都能找到我们,热烈欢迎您的光临!鲁班培训河南地区官网:http://www.luban123.com/。


在线客服
郑:1991460761
孙:985206900
许:3236129661
杨:2841826762
赵:2381313085
