一级建造师每日一练(12.01)
B、利润表
C、现金流量表
D、所有者权益变动表
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本题考查的是利润表的作用。利润表能反映企业在一定期间的收入和费用情况以及获得利润或发生亏损的数额,表明企业投入与产出之间的关系。
B、利润表
C、现金流量表
D、所有者权益变动表
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本题考查的是利润表的作用。利润表能反映企业在一定期间的收入和费用情况以及获得利润或发生亏损的数额,表明企业投入与产出之间的关系。
B、多步式利润表
C、混合式利润表
D、收付实现制
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本题考查的是利润表的内容和结构。我国采用的是多步式利润表,通过对当期的收入、费用、支出项目按性质加以归类,按利润形成的主要环节列示一些中间性利润指标,如营业利润、利润总额、净利润,分步计算当期净损益。
B、以他人名义投标或者以其他方式弄虚作假,骗取中标的
C、不按照与招标人订立的合同履行义务,情节严重的
D、将承包的工程转包或者违法分包的
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:A
解析:资质不良行为认定标准:(1)末取得资质证节承揽工程的,或超越本单位资质等级承揽工程的;(2)以欺骗手段取得资质证节承揽工程的;(3)允许其他单位或个人以本单位名义承揽工裎的;(4)未在规定期限内办理资质变更手续的;(5)涂改、伪造、出借、转让《建筑业企业资质证节》的;(6)按照国家規定需要持证上岗的技术工种的作业人员来经培训、考核,来取得证书上岗,情节严重的。
B、项目的可行性研究单位不得作为项目管理单位
C、项目的工程设计施工或者监理单位不得作为项目管理单位
D、项目管理单位不得与工程总承包单位具有利害关系
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:D
解析:建设单位根据自身资源和能力,可以自行对工程总承包项目进行管理,也可以委托项目管理单位,依照合同对工程总承包项目进行管理,故A错﹔项目管理单位可以是本项目的可行性研究、方案设计或者初步设计单位,也可以是其他工程设计、施工或者监理等单位,但项目管理单位不得与工程总承包企业具有利害关系,故B、C均错。
B、专业承包单位将其承包工程中的劳务作业发包给劳务分包单位的
C、施工总承包合同中未有约定,又未经建设单位认可,施工总承包单位将其承包的部分建设工程交由其他单位完成的
D、施工总承包单位将建设工程主体结构的施工分包给其他单位的
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:B选项属于合法分包。违法分包的情形:(1)承包单位将其承包的工程分包给个人的;(2)施工总承包单位或专业承包单位将工程分包给不具备相应资质单位的;(3)施工总承包单位将施工总承包合同范围内工程主体结构的施工分包给其他单位的,钢结构工程除外;(4)专业分包单位将其承包的专业工程中非劳务作业部分再分包的;(5)专业作业承包人将其承包的劳务再分包的;(6)专业作业承包人除计取劳务作业费用外,还计取主要建筑材料款和大中型施工机械设备、主要周转材料费用的。
B、业主的需求和法律法规的要求,是决定建设工程项目质量目标的主要依据
C、建设工程项目质量目标的具体定义过程为建设工程设计阶段
D、建设工程项目质量目标实现的最重要和最关键的过程是在施工阶段
E、建设工程项目质量目标的识别属于项目所有参与单位的职能
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ABD
解析:本题考查项目质量控制的目标与任务。项目的质量形成由决策阶段到实施阶段,其中重点控制是实施阶段的质量,因为实施阶段直接涉及实体质量的形成。质量控制的重点参考文件是合同文件和建设强制性标准,二者分别属于业主的要求和法律法规的规定。
B、风险的种类
C、风险的因素
D、损失量
E、风险承担的责任方
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ABCD
解析:本题考查质量风险评估。风险评估表的评估内容包括:风险种类、风险因素、风险事件描述、发生概率、损失量、风险等级、备注。E选项属于风险识别报告的内容。
B、风险的种类
C、促发风险的因素
D、风险承担的责任方
E、发生的概率
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ABCD
解析:本题考查质量风险识别。质量风险识别报告没有固定格式,通常采用列表形式,其内容包括风险编号、风险的种类、促发风险的因素、可能发生的风险事故的简单描述以及风险承担的责任方。E选项发生的概率属于风险评估表的内容。
B、消防灯具应具有认证标志
C、灯具内部接线应为铜芯绝缘导线
D、灯具的绝缘电阻值不应小于0.5MΩ
E、灯具内绝缘导线的绝缘层厚度不应小于0.6mm
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ABCE
解析:本题考查的是电气照明装置施工技术要求。选项D错误,灯具的绝缘电阻值不应小于2MΩ。
B、漏出声衰减
C、播放警示信号
D、设备信噪比
E、语音响应时间
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ABD
解析:本题考查的是建筑智能化工程调试检测。检测公共广播系统的声场不均匀度、漏出声衰减及系统设备信噪比符合设计要求。
某安装公司承接一大型商场的空调工程。工程内容有:空调风管、空调供回水、开式冷却水等系统的钢制管道与设备施工,管材及配件由安装公司采购。设备有:离心式双工况冷水机组2台,螺杆式基载冷水机组2台,24台内融冰钢制蓄冰盘管,146台组合式新风机组,均由建设单位采购。

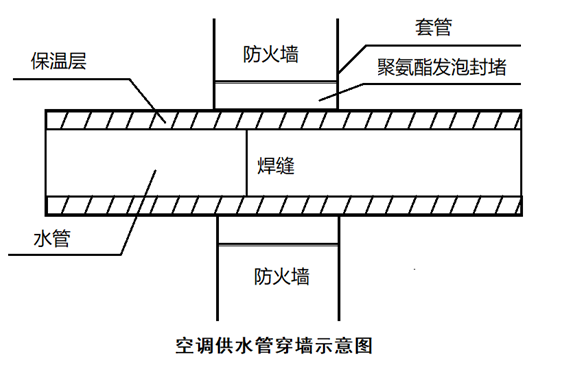

项目部进场后,编制了空调工程的施工技术方案,主要包括施工工艺与方法,质量技术要求和安全要求等,方案的重点是隐蔽工程施工,冷水机组吊装,空调水管的法兰焊接,空调管道的安装及试压,空调机组调试与试运行等操作要求。质检员在巡视中发现空调供水管的施工质量(见下图)不符合规范要求,通知施工作业人员整改。 空调供水管及开式冷却水系统施工完成后,项目部进行了强度和严密性试验,施工图中注明空调供水管的工作压力为1.3MPa,开式冷却水系统工作压力为0.9Mpa。
在试验过程中,发现空调供水管个别法兰连接和焊缝处有渗漏现象,施工人员进行返修后,重新试验未发现渗漏。
2.图中存在的错误有哪些?如何整改?
3.计算空调供水管和开式冷却水管道的试验压力。试验压力最低不应小于多少MPa?
4.试验中发现有泄漏现象时,有哪些禁止的操作。
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:
解析:1.技术交底应分层次展开,直至交底到施工操作人员。交底必须在作业前进行,并有书面交底资料。
对于重要项目的技术交底文件,应由项目技术负责人审核或批准,交底时技术负责人应到位。
2.图中存在的错误:
①穿越防火墙套管的设置(未明确钢制套管)错误;
②管道焊缝布置在了套管内错误;
③聚氨酯发泡材料封堵错误。
整改:
①穿越防火墙应设置钢制套管;
②管道焊缝不得设置在套管内,应避开穿墙套管位置;
③管道穿越防火分区时,应采用不燃材料进行防火封堵。
3. 空调供水管试验压力为:1.3MPa+0.5MPa=1.8MPa,试验压力最低不应小于1.8MPa;
冷却水管试验压力为:0.9MPa×1.5=1.35MPa,试验压力最低不应小于1.35MPa。
4.如发现渗漏现象,禁止继续试验,严禁带压紧固螺栓、补焊或修理。
B、不得在施工环境温度低于5℃及高于35℃时施工
C、有机防水涂料基层应先浇水湿润
D、料应分层刷涂时,每遍涂刷应交替改变涂层的涂刷方向
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C
解析:本题考查涂料防水层施工。选项C的正确做法是:有机防水涂料基层表面应基本干燥,不应有气孔、凹凸不平、蜂窝麻布等缺陷。
B、P4、0.2
C、P6、0.1
D、P6、0.2
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:D
解析:本题考查防水混凝土施工。防水混凝土可通过调整配合比,或掺加外加剂、掺合料等措施配制而成,其抗渗等级不得小于P6。其试配混凝土的抗渗等级应比设计要求提高0.2MPa。
B、水胶比不得大于0.45
C、泵送时入泵坍落度宜为120~160mm
D、预拌混凝土的初凝时间为4.5~10h
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C
解析:本题考查防水混凝土施工。防水混凝土胶凝材料总用量不宜小于320kg/m3,在满足混凝土抗渗等级、强度等级和耐久性条件下,水泥用量不宜小于260kg/m3;砂率宜为35%~40%,泵送时可增至45%;水胶比不得大于0.50,有侵蚀性介质时水胶比不宜大于0.45;防水混凝土宜釆用预拌商品混凝土,其入泵坍落度宜控制在120~160mm,坍落度每小时损失值不应大于20mm,总损失值不应大于40mm;掺引气剂或引气型减水剂时,混凝土含气量应控制在3%~5%;预拌混凝土的初凝时间宜为6~8h。
B、14d
C、21d
D、28d
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本题主要考查的是装配式梁(板)的安装。湿接头混凝土的养护时间不应少于14d。
B、20m
C、25m
D、30m
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C
解析:本题主要考查的是吊运方案相关技术要点。预应力简支梁,梁长25m以上的预应力简支梁应验算裸梁的稳定性。

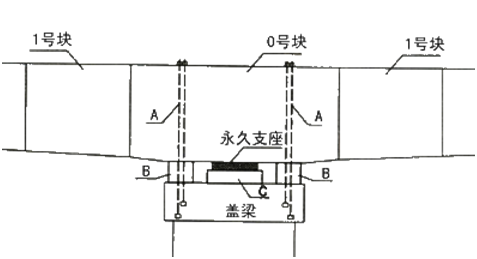

某市政H公司承接了一座多跨预应力箱梁桥。该桥为斜拉桥,索塔采用裸塔形式,跨河流段宽度60m。桥梁基础采用钻孔灌注桩形式,双柱式桥墩,柱高18m,桥梁上部结构采用普通钢筋混凝土盖梁。上部结构0号块采用墩顶混凝土现浇施工,临时固结构造示意图如下图。 施工中发生如下事件:
事件一:项目部编制了施工方案如下:
(1)索塔施工时宜用劲性骨架挂模提升法。
(2)悬臂浇筑混凝土时,宜从悬臂后端开始,最后浇筑悬臂前端模板处。
(3)预应力混凝土连续梁合龙顺序一般是先边跨、后次跨、再中跨。
(4)合龙前应按设计规定,将两悬臂端合龙口予以临时连接,并将合龙跨一侧墩的临时锚固放松或改成活动支座。
(5)合龙宜在一天中中午时分进行。
(6)梁跨体系转换时,支座反力的调整应以反力为主。
事件二:项目部通过测量挂篮前端的垂直变形值以及施工中已浇筑段的实际高程确定了悬臂浇筑段前段高程。
事件三:施工单位编写了挂篮悬臂浇筑安全专项施工方案,制定了详细的安全技术措施,设置了合格的登高梯道、高处作业平台及护栏,做好个人安全防护,施工前组织有关人员进行了安全技术交底。
事件四:安全检查时,由项目部安全员对施工现场每日巡检。
事件五:工程完工后,建设单位组织有关人员进行检查评定,整改完成后提交工程竣工验收报告,由施工单位负责人组织相关单位进行工程验收工作。
2.事件二中项目部考虑的因素不完整,请补充。
3.请写出在事件三中应设置的人行登高梯道形式,另列出从事挂篮悬臂浇筑的施工作业人员应该采取的主要高处作业个人安全防护措施。
4.事件四中的安全检查属于哪种形式?除此以外,安全检查还有哪些形式?
5.事件五中有何错误?
6.请写出临时固结示意图中A、B、C的名称。
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:
解析:1.(1)索塔施工时宜用爬模法。
(2)悬臂浇筑混凝土时,宜从悬臂前端开始合龙。
(3)合龙宜在一天中气温最低时段进行。
(4)梁跨体系转换时,支座反力的调整应以高程控制为主,反力作为校核。
2.(1)温度影响;(2)预拱度设置。
3.之字形人行梯道。安全帽、安全带、防滑鞋。
4.日常检查。还有定期检查.专项检查.季节性检查。
5.单位工程完工后应该由施工单位自行组织有关人员进行检查评定,总监理工程组织专业监理工程师对工程质量进行竣工与验收,对存在的问题由施工单位及时整改,整改完毕后,由施工建设单位提交竣工报告,建设单位收到竣工报告后,由建设单位负责人组织各单位负责人进行单位工程验收。
6.A为临时锚固钢筋(或钢绞线)、B为临时支座、C为支座垫石(或支座垫块)。
B、监理单位
C、质量监督单位
D、施工单位
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:分部分项工程验收签证,应在施工单位进行一次系统的整体检查验收的基础上,由监理单位组织进行联合检查验收。设计、运行等单位均应在分部分项工程验收签证上签字或签署意见,监理单位签署验收结论。
B、间接责任
C、直接责任
D、直接责任
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C
解析:施工单位对所承包项目的施工质量负责,在监理单位验收前对施工质量负全部责任,在监理单位验收后,对其隐瞒或虚假部分负直接责任。
B、资格评审标准
C、施工组织设计评审标准
D、项目管理机构评审标准
E、投标报价评审标准
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:AB
解析:初步评审标准分为形式评审标准、资格评审标准 、响应性评审标准。
B、湿陷性黄土地基应采取拦截、排除地表水的措施,防止地表水下渗
C、填方路堤发生的滑坡,可采用反压土方或修建挡土墙等方法处理
D、在膨胀土地区,路堤会出现路基沉陷、边坡溜塌、路肩坍塌和滑坡的等变形破坏
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:A
解析:本题考核的是特殊路基施工技术。抛石挤淤法是指在路基底部抛投一定数量片石,将淤泥挤出基底范围,以提高地基的强度,这种方法施工简单、迅速、方便。
B、1.5m
C、2m
D、1m
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C
解析:膨胀土地区路基碾压施工时,在路堤与路堑交界地段,应采用台阶方式搭接,其长度不应小于2m,并碾压密实。
B、弱膨胀土可以不经过加工、改良处理就作为填料
C、弱膨胀土可根据当地气候、水文情况及道路等级加以利用
D、填筑膨胀土路堤时,应及时对边坡及顶部进行防护
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本题考核的是膨胀土。强膨胀土不得作为路堤填料。中等膨胀土经处理后可作为填料,用于二级及二级以上公路路堤填料时,改性处理后胀缩总率应不大于0.7%。胀缩总率不超过0.7%的弱膨胀土可直接填筑。
鲁班培训简介
一级建造师培训、二级建造师培训,BIM,监理工程师培训,造价工程师培训,造价实操,碳排放管理师,安全工程师培训等,鲁班培训是建筑业证书考试培训基地。
必选我们龙本教育鲁班培训,全国连锁,无论你到哪里都能找到我们,热烈欢迎您的光临!鲁班培训河南地区官网:http://www.luban123.com/。
- 上一篇:一级建造师每日一练(11.30)
- 下一篇:一级建造师每日一练(12.02)
