鲁班培训-建筑执业培训领航者!

郑州 |洛阳 |新乡 |开封 |安阳 |南阳 |濮阳 |鹤壁 |加入收藏 |网校入口 |集团官网

新闻资讯
业务中心: 0371-55696552
18037153049

无锡:严禁利用塔吊吊运软管进行混凝土浇筑!

来源:无锡市住建局


各市(县)、区建设质安监机构,各建设、施工、监理单位:

近年来,我市及周边省、市建筑工地混凝土泵送作业过程中发生多起生产安全事故,造成人员伤亡,为认真吸取事故教训,根据省、市房屋市政工程安全生产治理行动实施方案要求,现就进一步加强我市建设工程施工现场混凝土泵送作业安全管理的有关要求通知如下:

一、压紧压实各方履职责任,保证安全管理到位。

(一)建设单位要高度重视混凝土泵送过程安全管理工作,切实督促施工、监理单位加强对项目现场混凝土泵和泵车的使用管理,定期组织参建各方对混凝土泵车进场登记、验收、作业过程等各项管理要求的落实情况进行检查。

(二)施工单位应建立完善的混凝土泵及泵车的使用管理流程,施工前与混凝土泵或泵车出租单位签订安全生产管理协议,明确安全生产管理职责和安全生产措施,作业过程中指定安全管理人员巡查监督,同时,加强管理人员、作业班组培训教育和安全技术交底,切实将施工现场混凝土泵及泵车管控到位。

(三)监理单位要严格落实监理检查责任,在混凝土泵及泵车进入施工现场时,严格审查设备资料信息和混凝土施工方案,加强施工作业过程中旁站工作,关注混凝土泵车支撑稳定环节的验收,发现混凝土泵和泵车存在安全隐患的,及时采取相应措施。

(四)施工、监理、混凝土泵或泵车出租单位要配备现场专职人员跟踪检查,加强泵送、浇筑等施工环节的安全管理,核验混凝土泵操作工特种作业操作资格证有效性,认真落实各项操作规程,及时制止作业人员违章指挥、违章作业和违反劳动纪律等“三违”行为。

二、落实施工现场技术管控,确保泵送过程安全。

(一)当采用泵车送料时,施工单位、监理单位应核验泵车停放位置地基承载力,并保证支撑地面硬化、水平,非硬化支撑场地需配配置足够钢板钢板尺寸应不小于2000mm×1500mm×20mm

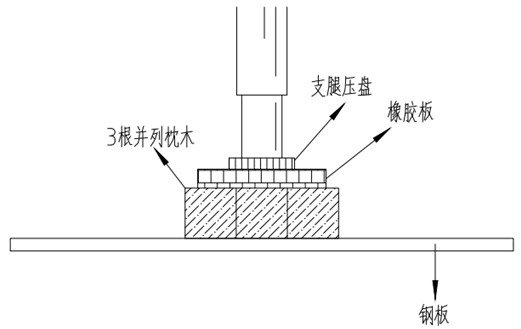

(二)泵车就位后,无论泵车采取何种支撑方式,作业侧的支腿必须完全伸展到位,泵车四个支腿压盘下方需加垫橡胶板,尺寸不应小于500mm×500mm×15mm,每个支腿橡胶板下方需加垫3根并列枕木,每根枕木尺寸不应小于800mm×200mm×200mm,必要时在枕木下方加垫钢板(如图1所示)。


图1枕木配置

(三)泵送作业前,泵车应试运转并确认无沉降和异常后方可进行作业。泵车布料杆大臂下严禁站人,机身倾斜度不得超过设备说明书要求。泵送过程中,施工单位应设专人监测各支腿的地基变化和机身倾斜情况,混凝土进料处和出料处的操作人员应保持畅通联系,当开始或停止泵送时,应与在端部软管处的操作人员取得联系,动态监控混凝土进出料情况。出料处严禁混凝土超载堆放,发现异常情况,立即停止操作,撤离作业人员,以防泵车倾覆或模板坍塌事故的发生。

(四)泵送作业时,任何人不得在端部软管所能达到的区域内逗留,以防软管摆动伤人,不得让端部软管弯曲,不得插入混凝土中,防止因堵塞并引发事故危险。严禁在端部软管出料口部位加装输送管或软管,严禁利用塔吊吊运软管进行混凝土浇筑严禁在雷雨、六级以上大风天气进行混凝土泵送作业。

无锡市建设工程管理服务中心

2022年9月5日



声明:转载此文是出于传递更多信息之目的,不为商业用途。文字和图片版权归原作者所有,若有来源标注错误或侵犯了您的合法权益,请作者与我们联系,我们将及时更正、删除,谢谢。


鲁班培训简介

  一级建造师培训二级建造师培训BIM监理工程师培训造价工程师培训造价实训班工程测量实训班碳排放管理师安全工程师培训等,鲁班培训建筑业证书考试培训基地。

  必选我们龙本教育鲁班培训建造师培训全国连锁,无论你到哪里都能找到我们,热烈欢迎您的光临!鲁班培训河南地区建造师培训官网:www.luban123.com


在线客服
郑:1991460761
孙:985206900
许:3236129661
杨:2841826762
赵:2381313085
