2015年一级建造师《建筑工程》点题二(二)

    二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意。至少有 1 个错误选项。错选,本题不得分;少选,所选的每个选项得 O.5 分)

  21.以承受轴向压力为主的结构有()。

  A.拱式结构

  B.悬索结构

  C.网架结构

  D.桁架结构

  E.壳体结构

  22.在混凝土工程中,根据使用场合、条件的不同,可选择不同种类的水泥。厚大体积混凝土施工优先选用()。

  A.矿渣水泥

  B.普通水泥

  C.复合水泥

  D.火山灰水泥

  E.硅酸盐水泥

  23.混凝土中掺入引气剂,可以()等指标表示。

  A.改善混凝土拌合物的和易性

  B.减少泌水离析

  C.提高混凝土的抗压强度

  D.提高混凝土的抗渗性和抗冻性

  E.提高混凝土的抗裂性

  24.防水卷材是温度稳定性常用()。

  A.耐热度

  B.低温弯折性

  C.耐热性

  D.脆性温度

  E.柔性

  25.下列关于钢筋连接和加工的描述中,错误的是()。

  A.直接承受动力荷载的结构构件中,纵向钢筋不宜采用焊接接头

  B.钢筋机械连接允许钢筋最小直径为 18mm

  C.当受拉钢筋直径大于 25mm 时,不宜采用绑扎搭接

  E.钢筋加工宜在常温状态下进行

  26.屋面防水工程中,下列屋面卷材铺贴做法中,正确的是()。

  A.距屋面周边 800mm 范围内应满贴

  B.同一层相邻两幅卷材短边搭接接缝错开不应小于 300mm

  C.上下层卷材不得相互垂直

  D.屋面找平层设分格缝时,纵横缝间距不宜大于 12m

  D.钢筋除锈工作不得在冷拉过程中进行

  E.屋面坡度大于 25%时,卷材应采取满粘和钉压固定措施

  27.在暗龙骨吊顶施工中,有关主龙骨及纸面石膏板的施工工艺做法,正确的是()。

  A.主龙骨间距为 900~1000mm

  B.主龙骨平行房间短向布置

  C.跨度大于 15m 以上的吊顶,每隔 15 米在主龙骨上加一道大龙骨

  D.主龙骨的接长应采取对接,相邻龙骨的对接接头要平齐

  E.安装双层石膏板时,面层板与基层板的接缝应对齐

  28.基坑(槽)施工安全控制要点中,关于基坑(槽)土方开挖与回填安全技术措施的说法,不正确的是()。

  A.基坑(槽)开挖时,两人操作间距应大于 2m

  B.多台机械开挖基坑时,挖土机间距应大于 10m

  C.施工中在基坑周边应设排水沟,防止地面水流入坑内

  D.基坑周边严禁超堆荷载

  E.在坑边堆放弃土时,堆放高度不能超过 1m

  29.建设单位在办理工程竣工验收备案应当提交的文件包括()。

  A.工程竣工验收备案表

  B.合同协议书

  C.工程竣工验收报告

  D.施工单位签署的工程质量保修书

  E.设计、施工、工程监理等单位共同签署的质量合格文件

  30.依据《危险性较大的分部分项工程安全管理办法》规定,下列需要单独编制专项施工方案但不需要专家论证的是()。

  A.搭设高度 8m 的混凝土模板支撑工程

  B.采用非常规起重设备,且单件起吊重量 12KN 的起重吊装工程

  C.架体高度 20m 的悬挑式脚手架工程

  D.搭设高度 20m 的落地式钢管脚手架工程

  E.跨度为 30m 的钢结构安装工程

    三、案例分析题(共 5 题,(一)(二)(三)各 20 分;(四)(五)各 30 分。)

  (一)

  【背景资料】某民用建筑工程,经公开招标,某施工总承包单位中标,建设单位与施工总单位根据《建设工程施工合同(示范文本)》签订了合同。经总监理工程师批准的总施工进度计划如图所示(时间单位:天),各项工作均按最早开始时间安排且匀速施工。

  在招投标和施工过程中发生如下事件:

  事件一:由于施工单位人员及材料组织不到位,工程开工后第 33 天上班时工作 D 才开始。为了确保按合同工期竣工,施工单位决定调整施工总进度计划。经分析,各项未完成工作的赶工费率及可缩短时间见下表。

  事件二:施工过程中,进场验收合格的某型号钢筋在焊接时发现存在焊接性能不良的问题,监理工程师暂停该批钢筋使用,要求增加原材检测项目。

  事件三:施工单位在进行施工质量自检时发现,卫生间墙体采用轻骨料小型空心砌块,墙体从地面砌起。监理工程师要求整改。

  问题:

  1.施工总承包单位在投标时,哪此费用不得作为竞争性费用?

  2.指出施工总进度计划图的关键线路(用工作法表示)和总工期。

  3.事件一中为使赶工费最少,施工单位应如何调整施工总进度计划(写出分析与调整过程)? 赶工费总计多少万元?

  4..事件二中,按监理工程师的要求应增加哪些钢筋原材检测项目?钢筋进场时正常情况下应进行的检验?

  5.针对事件三,简述施工单位应如何整改?

  (二)

  基础埋深 12.4m,地下水丰富。该工程采用工程量清单计价模式,报价执行《建设工程工程量清单计价规范》,公开进行行招标,共有 A、B、C、D 四家施工单位通过资格预审进行投标,最终 A 施工单位中标。双方签订了施工总承包合同。

  在招投标及施工过程中,发生如下事件:

  事件一:在招投标过程中,B 施工单位在投标有效期内书面通知招标人,要求撤回投标文件及其已提交的投标保证金。

  事件二:基坑开挖完成后,由于降水措施不利,基坑发生泡水事故,施工单位及时采取了治理措施后,总监理工程师组织勘查、设计单位的项目负责人进行验槽。

  事件三:施工现场现浇混凝土工程中,搭设模板支撑系统时,施工人员随手采用现场砌筑用的砖和砌块铺垫在支撑系统立柱的底部。监理工程师要求整改。

  事件四:办公楼一楼大厅支模高度为 9m,施工单位编制了模架施工专项方案并经审批后,及时进行专项方案专家论证。论证会由总监理工程师组织,在行业协会专家库中抽出 5 名专家,其中 1 名专家是该工程设计单位的总工程师。建设单位没有参加论证会。

  问题:

  1.建筑工程施工中,地下水的控制方法有哪些?

  2.事件一中,B 施工单位的做法是否妥当?请说明理由。

  3.事件二中,基坑泡水的治理措施有哪些?验槽的程序是否妥当?正确的验槽程序是什么?

  4.事件三中,施工单位的做法是否正确?说明理由。

  5.分别指出事件四中的错误做法,并说明理由。

  (三)

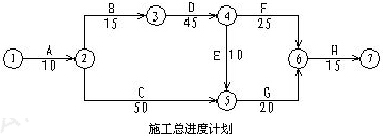

  【背景资料】某办公楼工程,建筑面积18500m2 ,现浇钢筋混凝土框架结构,筏板基础。该工程位于市中心居民密集区,场地狭小,开挖土方需外运至指定地点,建设单位通过公开招标方式选定了施工总承包单位和监理单位,并按规定签订了施工总承包合同和监理委托合同,施工总承包单位进场后按合同要求提交了总进度计划,如图所示(时间单位:周),并经过监理工程师审查和确认。

  合同履行过程中,发生了下列事件:

  事件一:施工总承包依据基础形式、工程规模、现场和机具设备条件以及土方机械的特点,选择了挖土机、

  推土机、自卸汽车等土方施工机械,编制了土方施工方案。

  事件二:基坑施工过程中,因工期较紧,施工单位夜间连续施工。挖掘机、桩机等施工机械噪音较大,附近居民意见很大,到有关部门投诉。有关部门责成总承包单位严格遵守文明施工作业时间段规定。

  事件三:当施工进行到第 5 周时,因建设单位设计变更导致工作 B 延期 2 周,造成施工总承包单位施工机械停工损失费 8 万元和人员窝工费 12 万元,施工总承包单位提出一项工期索赔和两项费用索赔。

  事件四:E 工作施工时,遇见了罕见的暴风雨,造成 E 工作停工 5d。在这次暴风雨中,施工单位发生如下情况:①人员伤亡和机械损失 5000 元;②工程清理恢复费用 3000 元;③已运至施工现场用于工程的材料损失 2000元。施工单位就工期及费用损失分别提出了索赔。

  问题:

  1.施工总承包单位提交的施工总进度计划的工期是多少?指出该工程总进度计划的关键线路(以节点编号表示)。

  2.事件一中,施工总承包单位选择土方施工机械的依据还应有哪些?

  3.事件二中,根据文明施工要求,在居民密集区进行强噪音施工,作业时间段有什么具体规定?特殊情况需要昼夜连续施工,需做好哪些工作?

  4.事件三中,施工总承包单位的三项索赔是否成立?并分别说明理由。

  5.事件四中,施工总承包单位的工期及三项费用索赔是否成立?并分别说明理由。

  (四)

  【背景资料】某写字楼工程,建筑面积 20000m2,地下两层,地上 12 层。某施工总承包单位与建设单位签订施工总承包合同,合同工期为 24 月。

  施工过程中发生了如下事件:

  事件一:经建设单位同意,总承包方将消防工程分包给了 C 公司。施工过程中,由于赶工期,经总承包方同意,C 公司将消防工程部分工作分包给了 D 公司,经查 D 公司具有相应的资质。

  事件二:根据合同约定,材料进场时要对其进行质量验证,同时工程所用主要建筑结构及装修材料要进行复验,其中包括水泥、钢筋、室内用花岗岩及外墙陶瓷面砖等。

  事件三:由于赶工期,项目部进行了夜间施工,在距离地面高约 2.2m 位置处采用电源电压 220v 进行夜间照明。施工现场两台临时用电设备共用一个开关箱。

  事件四:在厕浴间防水层完工后,施工单位进行了 12h 的一次性蓄水试验,确认无渗漏和排水通畅后,在其上做保护层及面层,并通过质量验收。

  问题:

  1.事件一中,C 公司的做法是否妥当?说明理由。简述违法分包的情形有哪些?

  2.事件二中,主要材料复试的内容分别有哪些?

  3.事件三中,项目部做法是否合理?说明理由。

  4.事件四中,施工单位的做法是妥当?如不妥写出正确的做法。

  (五)

  【背景资料】某学校工程,钢筋混凝土框架结构,地下一层,地上 10 层,建筑面积 22000m2。结构垂直运输采用塔吊,装饰装修采用外用电梯,结构施工外脚手架采用扣件式钢管落地脚手架。建设单位与总承包单位签订了施工总承包合同。

  在工程施工及交付期间发生了下列事件:

  事件一:项目部对施工过程中可能存在的重大危险源进行了系统的分析评价,包括辨识各类危险因素及其原因与机制;以及评价已辨识的危险事件发生的概率等。

  事件二:施工中采用的施工电梯安装调试后,监理单位验收中发现底笼周围 2.0m 范围内设置牢固的防护栏杆并搭设了防护棚。施工电梯与建筑物各层均设有通道或接料平台。

  事件三:脚手架工程施工中,项目部规定对脚手架杆件的设置和连接,连墙件、支撑、门洞桁架的构造,地基是否有积水,底座是否松动,立杆是否悬空等内容进行定期重点检查。

  事件四:项目部的质量管理人员在项目经理的领导下,负责项目的质量管理工作。

  事件五:由于学校开学在即,建设单位要求施工总承包单位在完成室内装饰装修工程后立即进行室内环境质量验收,并邀请了具有相应检测资质的机构到现场进行检测。检测结果不达标,施工单位经整改后再次检测达到相关要求。

  问题:

  1.事件二中,项目部对重大危险源的分析评价还应包括哪些内容?

  2.指出事件二中的不妥之处,写出正确做法。施工电梯与建筑物各层的通道或接料平台如何进行安全防护?

  3.事件二中,脚手架工程定期检查应重点检查的内容还有哪些?

  4.项目部的质量管理应遵循哪些程序?

  5.建设单位的做法是否妥当?说明理由。室内环境污染物浓度再次检测时,应如何取样?
