一级建造师《建筑工程》点题一(二)
作者:鲁班培训 来源:鲁班培训 浏览: 添加日期:2016-06-04
二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意。至少有 1 个错误选项。错选,本题不得分;少选,所选的每个选项得 O.5 分)
21.影响砖砌体抗压强度的主要因素有( )。
A.砖砌体的截面尺寸
B.砖的强度等级
C.砂浆的强度等级及厚度
D.砖的截面尺寸
E.操作人员的技术水平
22.水泥的强度等级是根据胶砂法测定水泥3d和28d的( )来确定的。
A.抗拉强度
B.抗压强度
C.抗剪强度
D.抗折强度
E.抗弯强度
23.混凝土拌合物的和易性包括( )。
A.保水性
B.耐久性
C.黏聚性
D.流动性
E.抗冻性
24.下列属于安全玻璃的有()。
A.夹层玻璃
C.钢化玻璃
B.夹丝玻璃
D.真空玻璃
E.中空玻璃
25.下列关于主体结构混凝土工程施工缝留置位置的说法,正确的有()。
A.柱留置在基础、楼板、梁的顶面
B.单向板留置在平行于板的长边位置
C.有主次梁的楼板,留置在主梁跨中 1/3 范围内 D.墙留置在门洞口过梁跨中 1/3 范围内
E.与板连成整体的大截面梁(高超过 1m),留置在板底面以下 20~30mm 处
26.关于砌体结构施工的说法,正确的有()。
A.砌体基底标高不同处应从低处砌起
B.砌体墙上不允许留置临时施工洞口
C.宽度为 500mm 的洞口上方应设置加筋砖梁
D.配筋砌体施工质量控制等级分为 A、B 二级
E.无构造柱的砖砌体的转角处可以留置直槎
27.地基与基础工程验收可以由()组织。
A.施工单位项目经理
C.专业监理工程师
E.建设单位项目专业技术负责人
B.总监理工程师
D.建设单位项目负责人
28.针对性危险性较大的建设工程,建设单位在()时,应当提供危险性较大的分部分项工程清单和安全管理措施。
A.申领施工许可证
C.办理安全监督手续
E.申领建设工程规划许可证
B.申领安全生产许可证
D.办理竣工备案手续
29.下列分部分项工程中,其专项方案必须进行专家论证的有()。
A.爆破拆除工程
B.人工挖孔桩工程
C.地下暗挖工程
D.顶管工程
E.水下作业工程
30.根据《建筑工程施工质量验收统一标准》的规定,单位工程质量验收合格应符合()等规定。
A.所含分部工程的质量均验收合格
B.所含分部工程有关安全和主要使用功能的检测资料完整
C.建设、设计、勘察、监理和施工单位已签署质量合格文件
D.主要使用功能的抽查结果应符合相关专业验收规范的规定
E.主控项目和一般项目的质量经抽样检验合格
三、案例分析题(共 5 题,(一)(二)(三)各 20 分;(四)(五)各 30 分。)
(一)
【背景资料】某商业中心项目共有 4 栋不同的综合楼工程,某施工总承包单位承接了该商业中心工程的施工总承包任务。该施工总承包单位进场后,立即着手进行施工现场平面布置:
(1)在临市区主干道的南侧采用 1.6m 高的砖砌围墙作围挡;
(2)为节约成本,施工总承包单位决定直接利用原土便道作为施工现场主要道路;
(3)为满足模板加工的需要,搭设了一间 60m2的木工加工间,并配置了一只灭火器。
在施工过程中,发生了如下事件:

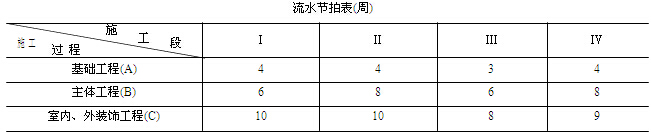

事件一:每栋综合楼的各个施工过程的持续时间见下表;其中主体工程与室内外装饰工程之间存在组织间歇2 周。
事件二:基础底板大体积混凝土施工中,混凝土浇筑从高处开始,沿短边方向自一端向另一端进行,在混凝土浇筑完 12h 内对混凝土表面进行保温保温养护,养护持续 7d。养护至 72h 时,测温显示混凝土内部温度 70℃,混凝土表面温度 35℃。
问题:
1.施工总承包单位现场布置是否妥当?说明理由。
2.事件一中,根据本工程的特点,适合采用何种形式的流水施工?并计算流水步距。
3.计算流水工期并绘制横道图。
4.指出事件二中底板大体积混凝土浇筑及养护的不妥之处,并说明正确做法。
(二)
【背景资料】某办公楼工程,钢筋混凝土框架结构,地下一层,地上八层,层高 4.5m。工程桩采用泥浆护壁钻孔灌注桩,墙体采用普通混凝土小砌块;工程外脚手架采用双排落地扣件式钢管脚手架,位于办公楼顶层的会议室,其框架柱间距为 9m×9m。项目部按照绿色施工要求,收集现场施工废水循环利用。
在施工过程中,发生了下列事件:
事件一:项目部完成灌注桩的泥浆循环清孔工作后,随即放置钢筋笼,下导管及桩身混凝土灌筑,混凝土浇筑至桩顶设计标高。
事件二:会议室顶板底模支撑拆除前,实验员从标准养护室取一组试件进行试验,试验强度达到设计强度的90%,项目部据此开始拆模。
事件三:因工期紧,砌块生产 7 天后运往工地进行砌筑,砌筑砂浆采用收集的循环水进行现场拌制,墙体一次砌筑至梁底以下 200mm 位置,留待 14d 后砌筑顶紧。监理工程师进行现场巡视后责令停工整改。
事件四:施工总承包单位对项目部进行专项安全检查时发现:①安全管理检查评分表内的保证项目仅对“安全生产责任制”、“施工组织设计及专项施工方案”两项进行检查;②外架立面剪刀撑间距 12m,由底至顶连续设置;③电梯井口处设置活动的防护栅门,电梯井内每隔四层设置一道安全平网进行防护。检查组下达了整改通知单。
问题:
1.分别指出事件一中的不妥之处,并写出正确做法。
2.事件二中,项目部的做法是否正确?说明理由,当设计无规定时,通常情况下模板拆除顺序的原则是什么?
3.针对事件三中的不妥之处,分别写出相应的正确做法。
4.事件四中,安全管理检查评分表的保证项目还应检查哪些?写出施工现场安全设置需整改项目的正确做法。
(三)
【背景资料】某医院门诊楼和住院楼的总建筑面积为 24600m2,其中住院楼地上 7 层,地下两层。 建筑基坑深度为 7.2m。采用钢筋混凝土平板式筏形基础。住院楼土方开挖时,南、北、西侧均采用土钉墙,东侧与门诊楼土方工程挖通。按计划基坑土方施工时间为 2013 年 7 月 20 日~2013 年 8 月 20 日,处于雨期施工季节。
在施工过程中发生如下事件:
事件一:经项目监理机构审核和建设单位同意,施工总承包单位将深基坑工程分包给了具有相应资质的某分包单位,深基坑工程开工后,分包单位项目技术负责人组织编写了深基坑工程专项施工方案。经该单位技术部门组织审核、技术负责人签字确认后,报项目监理机构审批。
事件二:公司季度检查时发现,基坑外未设置截水、排水设施;土方由挖掘机分层开挖至设计高程。
事件三:雨季施工期间,由于预控措施不到位,基坑发生坍塌事故。施工单位在规定时间内,按事故报告要求的内容向有关单位及时进行了上报。
事件四:工程竣工验收后,建设单位指令设计、监理等参建单位将工程档案资料交施工单位汇总,施工单位把汇总资料提交给城建档案管理机构进行工程档案预验收。
问题:
1.分别列出事件一中专项施工方案编制、审批程序的不妥之处,并写出正确做法。
2.指出事件二中的不妥之处,分别说明理由。
3.写出事件三中事故报告的主要内容。
4.分别指出事件四中的不妥之处,并写出相应的正确做法。
(四)
【背景资料】某写字楼工程,建筑面积 120000m2,地下二层,地上 22 层,钢筋混凝土框架剪力墙结构,合同工期 780 天。基础采用桩基础加箱形基础。工程桩为泥浆护壁钻孔灌注桩基础,桩径 1000mm,桩长 35m,共260 根。基础底板厚度为 2000mm,采用 C40P8 抗渗混凝土,施工环境温度 29℃。写字楼顶层设计有一大会议厅,层高为 5.4m,会议厅框架柱柱间距为 8m×8m。
某施工总承包单位按照建设单位提供的工程量清单及其他招标文件参加了该工程的投标,并以 34263.29 万元的报价中标,双方依据《建设工程施工合同(示范文本)》签订了工程施工总承包合同。
合同约定:本工程采用固定单价合同计价模式;当实际工程量增加或减少超过清单工程量的 5%时,合同单价予以调整,调整系数为 0.95 或 1.05,投标报价中的钢筋、土方的全费用综合单价分别为 5800.00 元/吨,32.003
合同履行过程中,发生了下列事件:
事件一:根据工程进度安排,每天施工 10 根灌注桩,项目部根据每天浇筑的混凝土量,计划留置标养试件6 组,共留置 156 组试件。
事件二:施工总承包单位项目部对合同造价进行了分析,各项费用为:人工费 10507.29 万元,材料费 9193.88万元,机械费 3940.23 万元,措施费 2626.82 万元,管理费 4710.28 万元,利润 1308.41 万元,规费 945.58 万元,税金 1130.80 万元。
事件三:施工总承包单位项目部对清单工程量进行了复核。其中:钢筋实际工程量为 9600.00 吨,钢筋清单工程量为 10176.00 吨;土方实际工程量为 30240.00m3,土方清单工程量为 28000.00m3,施工总承包单位向建设单位提交了工程价款调整报告。
事件四:监理工程师在巡视大会议厅钢筋安装过程中,又发现主梁、次梁、楼板交叉处的钢筋摆放上下位置不符合要求,责令整改。
事件五:大会议厅屋顶梁板模板支设时,框架梁起拱设计无明确要求,施工单位根据自身经验按 3cm 起拱。混凝土浇筑完成后正好是国庆节三天放假,节后复工后,施工单位立即安排开始混凝土养护。
问题:
1.指出事件一中的不妥之处,说明理由。
2.事件二中,施工总承包单位的总成本是多少万元?其中直接成本和间接成本分别是多少?(保留两位小数)?项目部的成本管理应包括哪些方面内容?
3.事件三中,施工总承包单位钢筋和土方工程价款是否可以调整?为什么?列表计算调整后的价款分别是多少万元?(保留两位小数)
4.事件四中,写出大会议厅主梁、次梁、楼板交叉处钢筋正确的摆放位置。
5.指出事件五中的不妥之处,分别说明正确做法。
(五)
【背景资料】某大厦工程框架—剪力墙结构。该工程地下 3 层,为超市和停车场,采用防水设计及防水施工。程分包给了某专业分包单位,建设单位委托了工程监理。
施工中发生如下事件:
事件一:由于该工程基础基坑开挖深度达 12m,且地下水丰富,周围条件比较复杂,分包单位决定采用支护结构,并在基坑开挖前制定了系统的开挖监控方案,在施工过程中加强了监测工作。
事件二:地下室混凝土工程施工过程中,由于工程量大,施工单位拟在底板与侧墙连接处留设水平施工缝;垂直施工缝与变形缝相结合;混凝土终凝后即进行养护,时间为 7 天。
事件三:该施工总承包单位决定将砌筑作业发包给具有相应资质和能力的劳务分包企业,施工单位收集了劳务分包单位的资源信息,并进行了资格预审。
事件四:施工进行到地上 12 层时,施工单位进行安全生产大检查,重点检查了高处作业的安全控制。检查结束后检查组进行了讲评,并宣布部分检查结果如下:
(1)该工程《文明施工检查评分表》、《基坑工程检查评分表》、《施工机具检查评分表》等分项检查评分表(按百分制)实得分分别为 80 分、85 分和 80 分(以上分项中的满分在汇总表中分别占 15 分、10 分和 5分)。
(2)《起重吊装安全检查表》实得分为 0 分。
(3)汇总表得分值为 80 分。
问题:
1.深基坑支护的结构有哪几种?施工过程中的监测工作包括哪些内容?
2.事件二中,施工单位的做法有何不妥之处?说明理由。
3.事件三中,施工单位对劳务分包单位的资格预审内容有哪些?
4.事件四中,简述高处作业安全控制的主要内容有哪些?
5.事件四中,根据各分项检查评分表的实得分换算成汇总表中相应分项的实得分。本工程安全生产评定结果属于哪个等级?说明理由。
鲁班培训河南分校-河南鲁班培训主营:建造师培训、消防工程师培训、造价工程师、监理工程师、安全工程师等建筑人才及企业人才培训,建筑学历(郑州大学、电大),证书代办,技工证、八大员、中级职称代评等。
鲁班培训郑州分校-郑州鲁班培训官方唯一地址:郑州市金水路与文化路交叉口向东50米路南建达大厦808、810室(新通桥站下车);
联系电话:400-610-8299,0371-63281881,18137142639。
河南鲁班培训官网:www.luban123.com
微信公众号:henanlobn
- 上一篇:一级建造师《建筑工程》点题一(一)
- 下一篇:一级建造师《建筑工程》点题一(三)
