您的当前位置:鲁班培训-一建培训,二建培训,监理,注册安全工程师等 > 复习备考 > 模拟试卷 >
2015一级建造师《项目管理》第三章真题特训
作者:鲁班培训 来源:鲁班培训 浏览: 添加日期:2015-07-22
本章真题实训
一、单项选择题
1.【2014年真题】某双代号网络图如下图所示,正确的是( )。
A.工作C.D应同时完成
B.工作B的紧后工作只有工作C、D
C.工作C、D完成后即可进行工作G
D.工作D完成后即可进行工作F
【答案】C。
【解析】工作C、D为平行工作,不一定要同时完成。故选项A错误。工作B的紧后工作有工作C、D、E。故选项B错误。工作C、D为工作G的紧前工作,当两项工作均完成后即可进行工作G。故选项C正确。工作D完成后即可进行工作G。故选项D错误。
2.【2014年真题】关于建设工程项目总进度目标论证的说法,正确的是( )。
A.建设工程项目总进度目标指的是整个工程项目的施工进度目标
B.建设工程项目总进度目标的论证应分析项目实施阶段各项工作的进度和关系
C.大型建设工程项目总进度目标论证的核心工作是编制项目进度计划
D.建设工程项目总进度纲要应包含各子系统中的单项工程进度规划
【答案】A。
【解析】建设工程项目的总进度目标指的是整个工程项目的进度目标,它是在项目决策阶段项目定义时确定的,项目管理的主要任务是在项目的实施阶段对项目的目标进行控制。
3.【2013年真题】某分部工程双代号网络计划(单位:d)如下图所示,则工作C的自由时差为( )d。
A.1
B.2
C.3
D.0
【答案】D。
【解析】有紧后工作的工作,其自由时差等于本工作之紧后工作最早开始时间减去本工作最早完成时间所得之差的最小值。工作C的自由时差=min{7—6,6—6}=0。
4.【2012年真题】某工程网络计划中,工作M的自由时差为2d,总时差为5d。实施中进度检查时发现该工作的持续时间延长了4d,则工作M的实际进度( )。
A.既不影响总工期,也不影响其后续工作的正常进行
B.将使总工期延长4d,但不影响其后续工作的正常进行
C.不影响总工期,但将其紧后工作的最早开始时间推迟2d
D.将其后续工作的开始时间推迟4d,并使总工期延长1d
【答案】C。
【解析】工作M的延长时间小于总时差,不影响总工期,但其延长时间大于自由时差,因此会使其紧后工作的最早开始时间推迟2d。
5.【2012年真题】关于进度计划调整的说法,正确的是( )。
A.网络计划中某项工作进度超前,不需要进行计划的调整
B.非关键线路上的工作不需进行调整
C.当某项工作实际进度拖延的时间超过其总时差时,只需考虑总工期的限制条件
D.根据计划检查的结果在必要时进行计划的调整
【答案】D。
【解析】网络计划的调整,可以定期进行,也可根据计划检查的结果在必要时进行。
6.【2011年真题】已知工作A的紧后工作是B和C。工作B的最迟开始时间为第14天,最早开始时间为第10天,工作C的最迟完成时间为第16天,最早完成时间为第14天。工作A的自由时差为5d,则工作A的总时差为( )d。
A.0
B.5
C.9
D.7
【答案】D。
【解析】工作A的总时差=rain{(14—10),(16—14)}d+5d=7d。
二、多项选择题

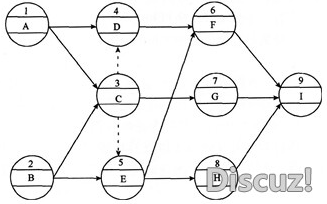

1.【2014年真题】某单代号网络图如下图所示,存在的错误有( )。
A.多个起点节点
B.有多余虚箭线
C.出现交叉箭线
D.没有终点节点
E.出现循环回路
【答案】AC。
【解析】绘制网络图时,箭线不宜交叉,当交叉不可避免时,可采用过桥法或指向法绘制。图中出现的交叉箭线未采用过桥法或指向法绘制。单代号网络图中只应有一个起点节点和一个终点节点。

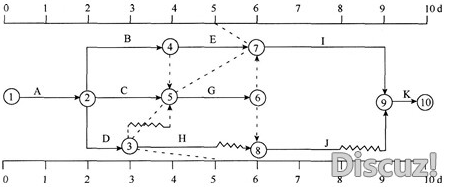

2.【2014年真题】某工程双代号时标网络计划,在第5天末进行检查得到的实际进度前锋线如下图所示,正确的有( )。
A.H工作还剩1d机动时间
B.总工期缩短1d
C.H工作影响总工期1d
D.E工作提前1d完成
E.G工作进度落后1d
【答案】DE。
【解析】第5周末检查时,H工作拖后2d,工作H的总时差为2d,没有剩余机动时问,也不影响总工期,故选项A、C错误。第5周末检查时,E工作提前1d,E工作为关键线路,故总工期提前1d。选项D正确。第5周末检查时,G工作进度落后1d,总工期拖后1d。选项E正确。由于工作E提前1d,工作G落后1d,两项工作均为关键工作,故总时差不受影响,选项C错误。
3.【2013年真题】关于建设工程项目进度控制的说法,正确的有( )。
A.进度控制的过程,就是随着项目的进展,进度计划不断调整的过程
B.施工方进度控制的目的就是尽量缩短工期
C.项目各参与方进度控制的目标和时间范畴是相同的
D.施工进度控制直接关系到工程的质量和成本
E.进度控制的目的是通过控制以实现工程的进度目标
【答案】ADE。
【解析】进度控制的过程是随着项目的进展,进度计划不断调整的过程。故选项A正确。在工程施工实践中,必须树立和坚持一个最基本的工程管理原则,即在确保工程质量的前提下,控制工程的进度。故选项B错误。项目各参与方进度控制的目标和时问范畴并不相同。故选项C错误。施工进度控制不仅关系到施工进度目标能否实现,它还直接关系到工程的质量和成本。故选项D正确。进度控制的目的是通过控制以实现工程的进度目标。故选项E正确。

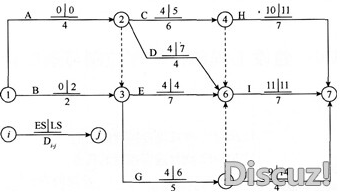

4.【2012年真题】某工程双代号网络计划如下图所示(时间单位:d),图中已标出各项工作的最早开始时问ES和最迟开始时间1S,该计划表明( )。
A.工作1—3的总时差和自由时差相等
B.工作2—6的总时差和自由时差相等
C.工作2—4和工作3—6均为关键工作
D.工作3—5的总时差和自由时差分别为2d和0d
E.工作5—7的总时差和自由时差相等
【答案】ABDE。
【解析】TF1_=min{4-2-0,6-2-0}d=2d,FF1—3=(4-2-0)d=2d,因此选项A正确;TF2—6=(11-4-4)d=3d,FF2—6=(11-4-4)d=3d,因此选项B正确;关键线路为①→②→③→⑥→⑦,关键工作为工作1—2、工作3—6、工作6—7,因此选项C错误;TF3—5=min{(14-5-4),(11-5-4)}d=2d,FF3—5=min{11-5-4,9-5-4}d=Od,因此选项D正确;TF5—7=(18-4-9)d=5d,FF5—7=(18-4-9)d=5d,因此选项E正确。

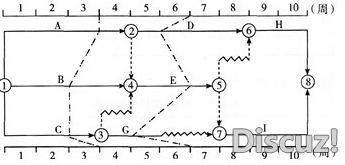

5.【2011年真题】某分部工程时标网络计划如下图所示,当计划执行到第3周末及第6周末时,检查得到的实际进度如图中的实际进度前锋线所示。该图表明( )。
A.工作A和工作D在第4周至第6周内实际进度正常
B.工作B和工作E在第4周至第6周内实际进度正常
C.第3周末检查时预计工期拖后1周
D.第6周末检查时工作G实际进度拖后1周
E.第6周末检查时预计工期拖后1周
【答案】CE。
【解析】工作A在第4周至第6周内实际进度正常;工作D在第4周至第6周内实际进度拖后1周。工作B在第4周至第6周内实际进度拖后1周;工作E在第4周至第6周内实际进度正常。第3周末检查时,关键工作8拖后1周,预计工期拖后1周。第6周末检查时工作实际进度拖后2周。第6周末检查时,关键工作D拖后1周,预计工期拖后1周。
