您的当前位置:鲁班培训-一建培训,二建培训,监理,注册安全工程师等 > 复习备考 > 模拟试卷 >
鲁班培训二级建造师《市政工程》冲刺试题1
一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1悬臂浇筑法施工时,悬浇的首要工序是( )。
A.在0号块段上安装悬臂挂篮
B.在墩顶托架或膺架上浇筑0号段并实施墩梁临时固结
C.在支架上浇筑边跨主梁合龙段
D.浇筑中跨合龙段形成连续梁体系
参考答案:B
2当设计无要求时,预制混凝土桩起吊时的混凝土强度应达到设计强度的( )以上。
A.85% B.70% C.80% D.75%
参考答案:D
3 浅埋暗挖法施工地下结构需采用喷锚初期支护,其主要支护结构形式不包括( )。
A.钢筋网喷射混凝土 B.钢拱架喷射混凝土
C.锚杆一钢筋网喷射混凝土 D.钢拱架一钢筋网喷射混凝土
参考答案:B
4城市污水处理设备及泵站负荷运行要求不包括( )。
A.检查、监视各构筑物负荷运行状况
B.用手动或自动启动负荷运行
C.不通水情况下运行4~6h,一切正常后停机
D.停机前应抄表一次
参考答案:C
5城镇( )的沥青面层不宜用粉煤灰作填充料。
A.快速路和主干路 B.主干路和次干路
C.快速路和次干路 D.支路和次干路
参考答案:A
6 市政公用工程施工组织设计的核心部分是( )。
A.施工质量保证计划 B.施工成本计划
C.施工方案 D.施工安全措施
参考答案:C
7 市政公用专业注册建造师的执业工程范围不包括( )。
A.机电设备安装工程 B.轨道铺设工程
C.园林绿化工程 D.城市供水工程
参考答案:B
8 小导管注浆加固工程中,改性水玻璃浆适用于( )地层。
A.粉土 B.黏性土 C.卵石 D.砂类土
参考答案:D
9符合填土路基施工技术要求的是( )。
A.填土内粒径超过50mm的土块应打碎
B.初碾压应采用不小于12t级的压路机
C.碾压顺序为先重后轻、先深后浅
D.填土至最后一层时,应按设计断面和高程控制填土厚度
参考答案:D
10重交通等级混凝土路面的基层材料宜选用( )。
A.水泥稳定粒料 B.石灰粉煤灰级配粒料 C.贫混凝土 D.沥青混凝土
参考答案:A
11喷锚暗挖法施工的地下结构防水措施中,属于主体防水措施的是( )。
A.可卸式止水带 B.中埋式止水带 C.喷锚初期支护 D.遇水膨胀止水条
参考答案:C
12机械摊铺沥青碎石混合料的松铺系数为( )。
A.1.15~1.35 B.1.25~1.50 C.1.15~1.30 D.1.20~1.45
参考答案:C
13利用道路桥梁跨越河流的燃气管道,其管道的输送压力不应大于( )MPa。
A.0.8 B.0.5 C.O.4 D.0.6
参考答案:C
14填土路基碾压前,应检查铺筑土层的宽度与厚度,合格后即可碾压,碾压顺序为( )。
A.先重后轻 B.先慢后快 C.先轻后重 D.先振后静
参考答案:C
15水下混凝土灌注时,导管采用( )接头宜加锥形活套。
A.焊接 B.法兰盘 C.承插 D.螺旋丝扣
参考答案:B
16水泥混凝土路面基层的特性不包括( )。
A.刚度较大 B.抗变形能力强 C.表面抗滑性能强 D.整体性好
参考答案:C
17沥青混凝土路面中,直接承受行车荷载较大的竖向力、水平力和冲击力作用的是( )。
A.垫层 B.基层 C.面层 D.底基层
参考答案:C
18箱涵顶进施工工艺流程中,吃土顶进后的正确施工顺序为( )。
A.铺设润滑隔离层→既有线加固→箱体就位→拆除加固设施→拆除后背及顶进设备→工作坑恢复
B.既有线加固→监控量测→拆除加固设施→拆除后背及顶进设备→工作坑恢复
C.监控量测→箱体就位→拆除加固设施→拆除后背及顶进设备→工作坑恢复
D.箱体就位→监控量测→拆除加固设施→拆除后背及顶进设备→工作坑恢复
参考答案:C
19下列补偿器中,适合在长距离架空管上安装的是( )。
A.套筒补偿器 B.方形补偿器 C.球形补偿器 D.自然补偿器
参考答案:C
20 下列浅埋暗挖施工方法中,( )主要适用于地层较差、岩体不稳定、且地面沉降要求严格的地下工程施工。
A.侧洞法 B.中隔壁法 C.洞桩法 D.交叉中隔壁法
参考答案:B
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21钢筋下料前,应核对钢筋( ),并应根据设计要求和钢筋长度配料。
A.接头连接方式 B.加工数量 C.品种 D.规格 E.等级
参考答案:B,C,D,E
22钻孔灌注桩基础施工中,有关水下混凝土灌注施工要点,错误的是( )。
A.导管轴线偏差不宜超过孔深的0.5%,且不宜大于15cm
B.开始灌注混凝土时,导管底部至孔底的距离宜为300~400mm
C.灌注水下混凝土须问断施工
D.场地为浅水时宜采用筑岛法施工
E.使用的隔水球应有良好的隔水性能,并应保证顺利排出
参考答案:A,B,C
23当发生下列的( )情况时,应立即停止挖土,查清原因并及时采取措施。
A.围护结构变形明显加剧
B.围护结构发生异常声响
C.支撑轴力突然减小
D.止水帷幕出现渗漏
E.边坡出现失稳征兆
参考答案:A,B,D,E
24高密度聚乙烯膜防渗层施工质量控制要点有( )。
A.拌和均匀度
B.施工人员的上岗资格
C.审查施工队伍资质
D.施工方案和技术交底
E.HDPE膜的进货质量
参考答案:B,C,D,E
25 侧式站台的派生形式有( )。
A.双鱼腹式 B.单端喇叭式 C.梯形式 D.曲线式 E.平行错开式
参考答案:B,D,E
26柔性排水管道的压实要求有( )。
A.采用重型压实机械压实或较重车辆在回填土上行驶时,管道顶部以上应有一定厚度的压实回填土
B.压实时,管道两侧应对称进行
C.分段回填压实时,相邻段的接茬应呈台阶形,且不得漏夯
D.采用重型压实设备时,应夯夯相连
E.采用压路机时,碾压的重叠宽度不得小于300mm
参考答案:A,B,C
27现浇钢筋混凝土支撑体系由( )和其他附属构件组成。
A.围檩 B.角撑 C.立柱 D.围檩托架 E.预应力设备
参考答案:A,B,C,D
28按成本项目进行的成本分析包括( )。
A.人工费分析
B.资金成本分析
C.材料费分析
D.施工索赔分析
E.企业管理费分析
参考答案:A,C,E
29 施工组织设计编制的基本规定包括( )。
A.施工组织设计是市政公用工程施工项目管理的重要内容
B.施工组织设计应经现场踏勘、调研,且在施工前编制
C.大中型市政公用工程项目应编制分部、分阶段的施工组织设计
D.施工组织设计必须经监理工程师批准
E.施工组织设计必须做到科学合理,技术先进,费用经济
参考答案:A,B,C,E
30有关钢筋加工说法正确的是( )。
A.箍筋弯钩的弯曲直径宜小于被箍主钢筋的直径
B.HPB300钢筋冷拉率不得大于1%
C.钢筋宜优先选用机械方法调直
D.钢筋宜在常温状态下弯制,不宜加热
E.钢筋应从两端逐步向中部弯制
参考答案:C,D
三、案例分析题(共4大题,每题20分。)
31某热力管线暗挖隧道,长3.4kin,断面有效尺寸为3.2m×2.8m,埋深3.5m。隧道穿越地层为砂土层和砂砾层,除局部有浅层滞水外,无需降水。
承包方A公司通过招标将穿越砂砾层段468m隧道开挖及初期支护分包给B专业公司。
B公司依据A公司的施工组织设计,进场后由工长向现场作业人员交代了施工做法后开始施工。
施工后,B公司在距工作竖井48m施工时,发现开挖面砂砾层间有渗水且土质松散,有塌方隐患。B公司立即向A公司汇报。经有关人员研究,决定采用小导管超前加固技术措施。B公司采用劈裂注浆法,根据以往经验确定注浆量和注浆压力,注浆过程中地面监测发现地表有隆起现象,随后A公司派有经验的专业技术人员协助B公司研究解决。
质量监督部门在工程竣工前例行检查时,发现A公司项目部工程资料中初期支护资料不全,部分资料保留在B公司人员手中。
问题
1.暗挖隧道开挖前的技术交底是否妥当?如有不妥,写出正确的做法。
2.B公司采用劈裂注浆法是否正确?如果不正确,应采取什么方法?哪些浆液可供选用?
3.分析注浆过程中地表隆起的主要原因,给出防止地表隆起的正确做法。
4.说明A、B公司在工程资料管理方面应改进之处。
参考解析:
1.暗挖隧道开挖前的技术交底不妥。
正确做法:技术交底由项目部技术负责人对分包方全体人员进行书面技术交底,技术交底资料应办理签字手续并归档。
2.(1)B公司采用劈裂注浆法不正确。
(2)砂卵石地层中宜采用渗透注浆法。
(3)浆液可选用水泥浆或水泥砂浆。
3.注浆过程中地表隆起的主要原因:注浆量和注浆压力不合适。
正确做法:注浆的主要参数不应根据以往经验确定,而应进行试验确定。
4.(1)A公司应负责汇集施工资料,整理所有的有关施工技术文件,并应随施工进度及时整理。
(2)B公司应主动移交分包工程的施工资料。
32 某城市新建主干道,长2.5km,设双向四车道,路面组成结构如下:20Cm石灰稳定碎石底基层,38Cm水泥稳定碎石基层,8Cm粗粒式沥青混合料底面层,6Cm中粒式沥青混合料中面层,4Cm细粒式沥青混合料表面层。
施工机械主要有挖掘机、铲运机、压路机、洒水车、平地机、自卸汽车。
底基层直线段由中问向两边,曲线段由外侧向内侧碾压,沥青混合料摊铺时随时对温度进行检查,轮胎压路机初压,碾压速度1.5~2.0km/h。
施工现场公示牌设置为:工程概况牌、安全生产牌、文明施工牌,安全纪律牌。

施工分为Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅴ5个部分,Ⅰ、Ⅱ作业时间见下表,Ⅲ、Ⅳ、Ⅴ作业均为1周。
ⅠⅡ作业时间表
问题
1.补充该工程施工机械种类。
2.底基层应采用哪种辗压方法?沥青混合料的初压设备包括哪些?
3.沥青混合料辗压温度的确定因素有哪些?
4.本案例中的施工现场公示牌还需补充设置哪些?
5.完善横道图,并计算工期。
参考解析:
1.补充的施工机械种类还有风钻、小型夯机、切割机、装载机、推土机、破碎机、摊铺机、沥青洒布车等。
2.底基层直线段和不设超高的平曲线段由两侧向中心碾压,设超高的平曲线段由内侧向外侧碾压。
沥青混合料的初压设备包括振动压路机、钢筒式压路机。
3.沥青混合料碾压温度的确定因素有:沥青混合料种类、压路机种类、气温、下面层厚度。
4.本案例中的施工现场公示牌还需补充设置:管理人员名单及监督电话牌、消防保卫牌。

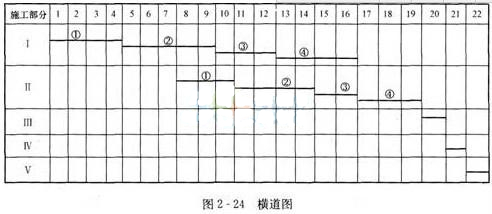

5.完善后的横道图如图2―24所示。
工期=[7+(3+4+2+3)+(1+1+1)]周=22周。
为了保证合同履约,对合同能有效控制,项目经理对合同实施了监督,做了以下这些工作:
(1)施工现场的安排,人工、材料、机械等计划的落实。
(2)对各工程小组和分包商进行工作指导。
(3)会同项目管理的有关职能人员检查、监督各工程小组和分包商的合同实施情况。
问题
1.为了保证合同履约,对合同能有效控制,对合同实施监督应做哪些工作?
2.本案例中项目经理对合同实施监督,所做工作符合要求吗?
参考解析:
1.项目经理应做以下一些主要工作:
(1)落实合同实施计划,为各工程小组、分包商的工作提供必要的保证。如施工现场的安排,人工、材料、机械等计划的落实,工序间的搭接关系的安排和其他一些必要的准备工作。
(2)在合同范围内协调业主、工程师、项目管理各职能人员、所属的各工程小组和分包商之间的工作关系,解决合同实施中出现的问题,如合同责任界面之间的争执,工程活动之间时间上和空间上的不协调。
(3)对各工程小组和分包商进行工作指导,作经常性的合同解释,使各工程小组都有全局观念。对工程中发现的问题提出意见、建议或警告。
(4)会同项目管理的有关职能人员检查、监督各工程小组和分包商的合同实施情况,保证自己全面履行合同责任。
2.本案例中项目经理对合同实施监督,所做工作尚未完全到位。
34 某工程基坑深8m,支护采用桩锚体系,桩数共计200根,基础采用桩筏形式,桩数共计400根,毗邻基坑东侧12m处有既有密集居民区,居民区和基坑之间的道路下1.8m处埋设有市政管道。项目实施过程中发生如下事件:
事件1:在基坑施工前,施工总承包单位要求专业分包单位组织召开深基坑专项施工方案专家论证会,本工程勘察单位项目技术负责人作为专家之一,对专项方案提出了不少合理化建议。
事件2:工程地质条件复杂,设计要求对支护结构和周围环境进行监测,对工程桩采用不少于总数1%的静载荷试验方法进行承载力检验。
事件3:基坑施工过程中,因为工期较紧,专业分包单位夜间连续施工。挖掘机、桩机等施工机械噪音较大,附近居民意见很大,到有关部门投诉,有关部门责成总承包单位严格遵守文明施工作业时间段规定,现场噪音不得超过国家标准《建筑施工场界环境噪声排放标准》的规定。
问题
1.事件1中存在哪些不妥?并分别说明理由。
2.事件2中,工程支护结构和周围环境监测分别包含哪些内容?最少需多少根桩做静载荷试验?
3.根据文明施工的要求,在居民密集区进行强噪声施工,作业时间段有什么具体规定?特殊情况需要昼夜连续施工,需做好哪些工作?
参考解析:
1.事件1中的不妥之处与理由。
(1)施工总承包单位要求专业分包单位组织召开专项施工方案专家论证会不妥。
理由:专项施工方案的专家论证会应由施工总承包单位组织召开。
(2)勘察单位技术负责人作为专家不妥。
理由:本项目参建各方的人员不得以专家身份参加专家论证会。
2.事件2中,工程支护结构应包含的内容:
(1)对围护墙侧压力、弯曲应力和变形的监测。
(2)对支撑锚杆轴力、弯曲应力的监测。
(3)对围檩轴力、弯曲应力的监测。
(4)对立柱沉降、抬起的监测。
事件2中,周围环境监测应包含的内容:
(1)坑外地形的变形监测。
(2)临近建筑物的沉降和倾斜监测。
(3)地下管线的沉降和位移监测等。
最少需4根桩做静载荷试验。
3.根据文明施工的要求,在居民密集区进行强噪声施工,作业时间段的具体规定:晚间作业时间不超过22时,早晨作业时间不早于6时。
特殊情况需要昼夜连续施工,需要做好的工作:应尽量采取降噪措施,并会同建设单位做好周围居民的工作,同时报工地所在地环保部门备案后方可施工。
鲁班培训郑州分校主营:一级建造师培训、二级建造师培训;BIM培训;消防工程师培训;造价工程师;监理工程师;安全工程师等建筑人才及企业人才培训;建筑学历(郑州大学、电大等);证书代注册;技工证;八大员;中级职称代评等。
鲁班培训郑州分校官方唯一地址:郑州市金水路99号南建达大厦808室(新通桥站下车);
郑州鲁班培训官网:www.luban123.com
