2014年一级建造师机电真题及答案六(解析版)

    34、 (四)

  某安装公司承包一商场的建筑电气施工。工程内容有变电所、供电干线、室内配线和电气照明。主要设备有电力变压器、配电柜、插接式母线槽(供电干线)、照明电器(灯具、开关、插座和照明配电箱)。合同约定设备、材料均由安装公司采购。

  安装公司项目部进场后,编制了建筑电气工程的施工方案、施工进度及劳动力计划。采购的变压器、配电柜及插接式母线槽在5月11日送达施工现场,经二次搬运到安装位置,施工人员依据施工方案制定的施工程序进行安装,项目部对施工项目动态控制,及时调整施工进度计划.使工程按合同要求完成。

  在施工过程中,曾经发生了以下两个事件:

  事件1:堆放在施工现场的插接式母线槽,因保管措施不当,母线槽受潮,安装前绝缘测试不合格,返回厂家干燥处理,耽误了工期,直到7月31日才完成供电干线的施工。项目部调整施工进度计划及施工人数,变电所及供电干线的送电验收调整到8月1日开始。

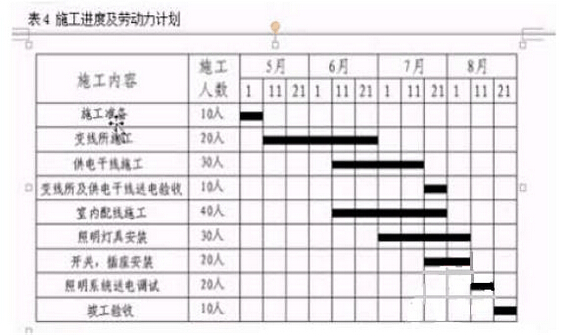

  事件2:因商业广告需要,在商场某区域增加了40套广告灯箱(荧光灯40W×3),施工人员把40套灯箱接到就近的射灯照明N4回路上(见图四),在照明通电调试时,N4回路开关跳闸。施工人员又将额定电流为16A开关调换为32A开关,被监理检查发现,后经整改才通过验收。


  问题

  1.配电柜试验调整前应完成哪些工序?

  2.为使工程按合同要求完成,如何调整后续工作?

  3.调整后续工作时,施工人员安排有哪些依据?

  4.针对事件1,提出母线槽施工的技术要求。

  5.针对事件2,提出照明配电箱的施工技术要求。

  参考答案:

  1、开箱检查,二次搬运,安装固定、母线安装、二次小线连接

  2、不延误工期,理由:变电所及供电设备安装验收有10天总时差  调整计划内容有工程量、工作起始时间、工作结束时间、持续时间、作业面衔接关系等

  3、调整后:干线施工30人、室内配电施工40人、照明灯具安装30人、开关插座安装20人,因此施工人员共计30+40+30+20=120人  劳动力配置依据:项目所需劳动力种类、数量,项目施工进度计划,项目劳动力资源供应环境

  4、母线槽的合理时间, 6月10日或者6月11日进场(2分) 插接式母线槽安装技术要求每节母线槽绝缘电阻不小于20兆欧,做耐压试验;母线槽水平安装不少于2个支架,转弯处增设支架,穿过楼板时装套管;安装时注意相位及接地是否良好(4分)

  5、(1)照明配电箱技术要求:电流不大于16A,灯具不超过25个;大型建筑组 合灯具每一单相回路电流不宜超过25A ,光源数量不宜超过60个  (2)如何整改:将32A开关换成16A开关,将40条回路按规定接在相应的N5 N6 出线上

    35、 (五)

  为响应国家“节能减排、上大改小”的环保要求,某水泥厂把原有的一条日生产1000t的湿法生产线,在部分设备不变动的基础上,改成日产1000t的干法生产线(改建工程),同时将前几年因资金困难中途停建的一条日产4000t干法生产线恢复建设(复建项目);另外征用土地,再独立建设一条日产8000t干法生产线(新建项目)。建设单位实施三项工程各自独立核算,分别管理,以PC承包形式分别招标投标。最终A、B、C公司分别承担了三种不同类型的工程,C公司还同时承担了全厂110kV变电工程。工程以固定综合单价计算,工程量按实调整,并明确施工场地、施工道路、100t以上大型起重机及其操作驾驶员由建设单位提供。施工过程中发生下列事件:
 事件1:A公司在设备采购时,在性价比方面对制造厂商进行了咨询,从中选择了备选厂商。进行了邀请招标。然而在制造过程中仍出现个别厂商因交通运输不便或生产任务过于饱和拖延了交货期;个别厂商因加工能力不足或管理不善满足不了质量要求。

  事件2:B公司在施工过程中,因设备延期交付,延误工期5d,并发生窝工费及其他费用5万元:150t起重机在吊装过程中因驾驶员操作失误致使起重机零部件部分损坏造成停工4d,发生窝工费2万元;因大暴雨成灾停工3d;设备安装工程量经核实增加费用4万元;因材料涨价,增加费用20万元;非标准件制作安装因设计变更增加费用16万元。

  事件3:C公司完成110kV变电站的施工后,编制了变压器送电试运行方案,变压器空载试运行12h,记录了变压器的空载电流和一次电压,在验收时没有通过。

  事件4:在球磨机基础验收时,未能对地脚螺栓孔认真检查验收,致使球磨机的地脚螺栓无法正常安装。

  问题

  1.按照机电工程项目建设的性质划分,本案例包括哪几类工程?

  2.针对事件1,在选择制造厂商时主要考虑哪几个方面的因素?

  3.分别计算事件2中B公司可向建设单位索赔的费用和工期。

  4.事件3中,变压器空载试运行应达到多少个小时?试运行中还应记录哪些技术参数?

  5.事件4中,地脚螺栓孔应检查验收哪些内容?

  参考答案:

  1、(1)改建项目  “原有的一条日产1000吨的湿法生产线,在部分设备不变动的基础上,改成日产1000吨的干法生产线” (2)复建项目  “ 因资金困难中途停建的一条日产4000吨干法生产线恢复建设” (3)新建项目   “独立建设一条日产8000吨的干法生产线”

  2、(1)供货商的地理位置 (2)技术能力、生产能力 (3)生产任务的饱满性 (4)供货商的信誉

  3、(1)“因设备交付延期,延误工期5天,并发生窝工费及其他费用5万元”不能索赔,因为是PC合同,施工单位负责采购设备;(2)“150吨吊车在吊装过程中因司机操作失误导致吊车零件部分损坏造成停工4天,发生窝工费2万元”,可以索赔工期和费用,因为100吨以上大型吊车及其操作司机由建设单位提供;(3)因大暴雨成灾停工3天,属于不可抗力,工期可以索赔;(4)设备安装工程量经复核增加费用4万元,可以索赔;(5)因材料涨价,增加费用20万元,不可以索赔;(6)非标准件制作安装因设计变更增加费用16万元,可以索赔 因此,可索赔费用为:2+4+16=22万;可索赔工期为:4+3=7天

  4、变压器空载试运行应达到24小时,  变压器空载试运行还应记录的项目有二次电压、温度,冲击电流

  5、应检查地脚螺栓孔的中心位置、深度和孔壁垂直度
