二级建造师每日一练(11.11)

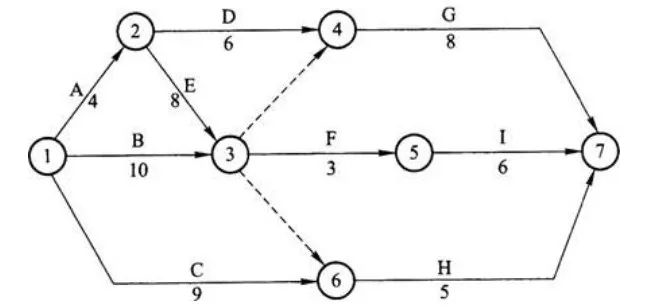

施工管理
B、1-2-3-6-7
C、1-2-3-5-7
D、1-3-6-7
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C
解析:经过计算各条线路的长度,确定关键线路为1-2-3-5-7,总工期为21天。故选项C正确。
B、18天和32天
C、18天和24天
D、24天和32天
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:D

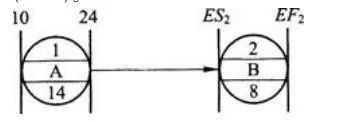

解析:工作B的最早开始时间(ES2)等于工作A最早完成时间(EF)为24天,工作B的最早完成时间(EF2)等于它的最早开始时间(ES2)加上持续时间为32天(24+8=32天),故选项D正确。
B、11
C、12
D、13
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C
解析:因为A、B两项工作的最早完成时间分别为6+4=10天、7+5=12天,则工作C的最早开始时间取10天和12天的最大值,故为12天。故选项C正确。
法规
B、劳动报酬为2000元/月
C、劳动合同试用期为3个月
D、每年参加培训时间不得少于10天
E、从事施工现场管理工作
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ABE
解析:本题考查的是劳动合同的基本条款。劳动合同应当具备以下条款:(一)用人单位的名称、住所和法定代表人或者主要负责人;(二)劳动者的姓名、住址和居民身份证或者其他有效身份证件号码;(三)劳动合同期限;(四)工作内容和工作地点;(五)工作时间和休息休假;(六)劳动报酬;(七)社会保险;(八)劳动保护、劳动条件和职业危害防护;(九)法律、法规规定应当纳入劳动合同的其他事项。故A,B,E选项正确。
B、业务员小钱,曾经受过伤,医疗期刚满
C、职工孙某,患职业病丧失劳动能力,卧病在家
D、工程师老李,在本单位已经连续工作20年,目前已经58岁
E、员工张某,刚与本公司签订了固定期限为1年的劳动合同,试用期尚未满
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ACD
解析:本题考查的是用人单位不得解除劳动合同的规定。为了保护一些特殊群体劳动者的权益,《劳动合同法》第42条规定,劳动者有下列情形之一的,用人单位不得依照该法第40条、第41条的规定解除劳动合同:
(1)从事接触职业病危害作业的劳动者未进行离岗前职业健康检查,或者疑似职业病病人在诊断或者医学观察期间的;
(2)在本单位患职业病或者因工负伤并被确认丧失或者部分丧失劳动能力的;
(3)患病或者非因工负伤,在规定的医疗期内的;
(4)女职工在孕期、产期、哺乳期的;
(5)在本单位连续工作满15年,且距法定退休年龄不足5年的;
(6)法律、行政法规规定的其他情形。用人单位违反《劳动合同法》规定解除或者终止劳动合同,劳动者要求继续履行劳动合同的,用人单位应当继续履行;劳动者不要求继续履行劳动合同或者劳动合同已经不能继续履行的,用人单位应当依法向劳动者支付赔偿金。赔偿金标准为经济补偿标准的2倍。
B、职工代表大会
C、股东大会
D、全体职工
E、董事会
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:BD
解析:本题考查的是集体合同。企业职工一方与用人单位通过平等协商,可以就劳动报酬、工作时间、休息休假、劳动安全卫生、保险福利等事项订立集体合同。集体合同草案应当提交职工代表大会或者全体职工讨论通过。
建筑
B、主控项目和一般项目
C、主控项目和偏小项目
D、基本项目和一般项目
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本题考查的是检验批的质量验收。
检验批质量验收合格应符合下列规定:1)主控项目的质量经抽样检验均应合格;2)一般项目的质量经抽样检验合格;3)具有完整的施工操作依据、质基验收记录。故B正确。
B、建设单位
C、总承包单位
D、工程安装单位
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本题考查的是消防工程竣工验收。对具备相应情形的特殊建设工程,建设单位必须向公安机关消防机构申请消防设计审核,并且在工程竣工后,向出具消防设计审核意见的公安机关消防机构申请消防验收。故B正确。
B、氡
C、氨
D、苯
E、游离甲醛
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:BCDE
解析:
受控制的室内环境污染物有氡( Rn-222 )、甲醛、氨、苯、甲苯、二甲苯和总挥发性有机化合物( TVOC ) 。
故A错误;B、C、D、E正确。
市政
B、水文、地质
C、设计图纸
D、技术规范
E、定额材料
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ABCE
解析:本题主要考查的是施工进度计划编制的依据。
施工进度计划编制依据:
(1)以合同工期为依据安排开、竣工时间;
(2)设计图纸、定额材料等;
(3)机械设备和主要材料的供应及到货情况;
(4)项目部可能投入的施工力量及资源情况;
(5)工程项目所在地的水文、地质等方面自然情况;
(6)工程项目所在地资源可利用情况;
(7)影响施工的经济条件和技术条件;
(8)工程项目的外部条件等。
故选择ABCE。
B、施工时间
C、作业过程相互协作方式的重新确认
D、合理交叉
E、施工空间
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:AC
解析:本题主要考查的是施工进度计划控制与实施。在施工进度计划调整中,工作关系的调整主要是指施工顺序的局部改变或作业过程相互协作方式的重新确认。故答案选AC。

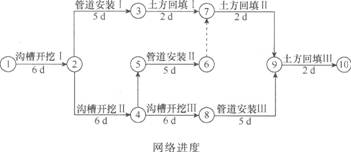

施工单位组织基槽开挖、管道安装和土方回填三个施工队流水作业,并划分了三个施工段,根据合同工期要求绘制网络进度图如下图所示。

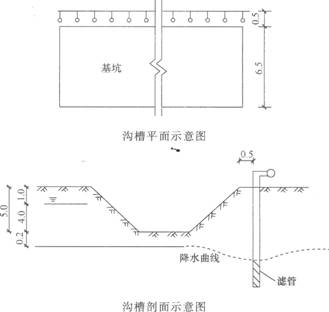

2.降水深度是否妥当,如不妥,请改正。
3.网络进度图上有两个不符合逻辑的地方,请在图上用虚线画出虚工作,让逻辑更合理。
4.计算本工程的总工期,并指出关键线路。
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:
解析:1.降水井点布置的不妥之处及正确的做法。
(1)不妥之处:采用单排井点降水。
正确做法:宜采用双排线状布置。
(2)不妥之处:井点管布置的位置。
正确做法:井点管应布置在基坑(槽)上口边缘外1.0~1.5 m。
2.降水深度不妥当。
改正:降水深度应大于0.5 m。
3.修改后的网络进度图如下图所示。
4.关键线路:①→②→④→⑧→⑨→⑩,总工期为6+6+5+5+2=25(天)。
机电
西南安装工程公司承建某商场机电安装工程,由于业主急于开业,经业主同意,西南安装工程公司在没有进行防排烟系统测定和调整,竣工验收后即投入使用。在保修期内,该工程的计算机房由业主供的风机盘管的附件(冷冻水柔性接管)发生断裂而漏水,使建筑装修及计算机均遭受损失。
为此,业主发生安装工程质量投诉,经查业主供的冷冻水柔性接管产品质量问题,西南安装工程公司安装时亦没有检查,为此双方经协商,确定各自的经济责任,由西南安装工程公司负责返工更换。经返工更换新型柔性接管后,运行正常。鉴于上述产品质量问题,业主向施工单位提出全部更换的要求。
1.接到用户投诉后,施工单位应怎样处理?
2.上述产品质量问题发生在保修期内,应怎样处理?用户提出全部更换要求,施工单位应如何响应?经济费用由谁承担?
3.防排烟系统如何测定和调整?
4.材料进场验收有何要求?
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:
解析:1. 施工单位接到用户投诉后应迅速研究,尤其是已造成经济损失的,尽快派出责任人到事故现场会同用户认真调查分析,调查要仔细、细致,分析要实事求是,尊重事实,不能主观臆测,态度要耐心、诚恳、不生硬。
2.按《建设工程施工质量管理条例》规定,施工单位安装使用时也有失察之责,为此应协商解决,确定各自的经济责任,由施工单位负责返工更换。业主因产品质量问题,向施工单位提出全部更换的要求,施工单位应接受用户提的要求,派出施工人员逐台进行风机盘管的柔性接管的返工更换。由于甲供设备的质量不合格,并未造成质量事件,所以经济费用应由甲方承担。
3.防排烟系统测定和调整要进行防排烟系统测定风量、风压及疏散楼梯间等处的静压差,并调整至符合设计与消防的规定。
4.材料进场验收要求:
(1)材料进场时必须根据进料计划、送料凭证、质量保证书或产品合格证,进行材料的数量和质量验收;
(2)验收工作按质量验收规范和计量检测规定进行;
(3)验收内容包括品种、规格、型号、质量、数量、证件等;验收要作好记录、办理验收手续;
(4)要求复检的材料应有取样送检证明报告;
(5)不论谁供应的材料,对不符合计划要求或质量不合格的材料,应拒绝接收。
此题主要以通风空调施工技术与回访、保修相结合的形式来进行考查,学员要能够根据背景资料,找出答题的关键点。其中包含了回访的实施、防排烟系统的测定,材料进场验收的相关要求。
某机电公司承建某四星级宾馆的机电安装工程任务。该工程的设计单位在设计中选用多项新材料(如卫生间节能灯、电气插销和照明开关、通风空调系统的通风配件和保温材料、热水管柔性接管等)和节能型燃气锅炉等。整个建筑物的接地系统(体)可能为防雷接地、工作接地、保护接地、抗干扰接地等所共用,也可能分别设置。根据实际由机电公司和设计院商定。该工程于2011年9月竣工,并投入使用。
该公司工程部编制了工程回访计划,定于2012年第一季度对业主采用电子信箱信息传递方式,将一份顾客满意度信息调查表给顾客。业主反馈回来的调查表中,反映卫生间的节能灯经常被烧坏,起不到节能效果,反而增加费用开支;冬季有几个房间通风空调送热风不稳定等意见,顾客评价为一般。
1.该工程竣工并投入使用后的服务工作有哪些?
2.以电子信箱信息传递方式是否适当?回访时机是否合适?
3.该工程回访的主要内容有哪些?
4.业主反馈信息中的意见应如何处理?
5.整个建筑物的接地系统(体)设置有何要求?
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:
解析:1.该工程竣工后的服务工作有:通风与空调系统的综合效能测定与调试,工程回访与保修。
2.采用电子信箱信息传递方式回访是适当的。而回访时机宜选定在保修期满前,即2012年第三季度进行。
3.该工程回访的主要内容有:
(1)了解使用后工程质量的变异。
(2)听取对工程质量和服务的意见。
(3)了解所采用新材料、新设备的使用效果。
(4)向业主提出维护和使用等方面的建议和注意事项。
4.该公司应尽快地派人前往检查,并会同业主作出鉴定、提出方案后,尽快派维修和试调人员进行修理或调试。
5.因为整个建筑物的接地系统(体)可能为防雷接地、工作接地、保护接地、抗干扰接地等所共用,也可能分别设置。所以,如为共用接地系统,则要审阅不同专业的相关图纸对接地装置接地电阻值的规定,以满足最小值要求为准;如为分别设置的,则在敷设时要保持不同接地体间的距离,更不能直接导通,以免相互干扰。
此题主要是工程的回访与保修的相关知识,要求大家熟练掌握保修的期限,回访的内容。此外此题涉及接地系统的相关施工要求,考生要能够根据背景材料灵活作答。
机电安装公司承建某火力发电厂机电安装工程。整个机电工程项目于2005年4月竣工验收完成后,建设单位立即组织进行负荷联动试运行。合同约定:负荷联动试运行期间,机电施工单位应派相应人员配合保驾。
在负荷联动试运行中,发生了冷却循环水系统5号电动阀门关闭时阀底被顶裂事件。
在电厂试生产期间,发生了冷却循环水系统1号主电动阀门开启时电动机出现冒烟现象。
上述两事件发生后,建设单位与施工单位一起组织原因调查和分析:先查竣工档案资料时,5号电动阀门单体调试记录中未发现开启和关闭的限位测定数据;对1号主电动阀门单体调试记录中未发现电动机过载电流保护装置测试数据,查值班人员操作情况,发现1号主电动阀门开启前,未先开启旁通阀门而造成主电动阀门过负荷情况。
1.机电施工单位将机电工程安装施工全部完成,何时发送保修证明书给建设单位?保修时间应从何时开始计算?
2.工程竣工验收投入使用后,机电施工单位对机电安装产品交付后服务应包括哪些方面的内容?
3.施工单位对5号电动阀门事件应如何处理?
4.1号主电动阀门事件谁应该承担责任,应如何处理?
5.安全阀的校验有何规定?
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:
解析:1.在工程竣工验收的同时,由施工单位向建设单位发送机电安装工程保修证明书,保修期自竣工验收合格之日起计算。
2.该工程竣工验收投入使用后,施工单位的服务工作应包括:进行工程回访。发现质量问题应按保修的责任范围负责修理,派相应人员配合建设单位组织的负荷联动试运行。
3.施工单位负责更换安装,并承担相应的经济费用。
4.是建设单位和施工单位双方的责任造成的,应协商解决,商定各自的经济责任,由施工单位负责修理或更换安装。
5.安全阀的校验应按照国家现行标准《安全阀安全技术监察规程》和设计文件的规定进行整定压力调整和密封试验。安全阀应做好记录、铅封,出具校验报告。
此题主要考查工程的回访与保修、机电工程索赔、工业管道阀门试验三部分内容,保修期限要求考生能够根据不同类型的工程掌握不同的保修期限。索赔的相对性是历年的一个常考点,需要准确对应承担人的责任。安全阀门的整定压力试验和密封实验也可以以选择题的形式出现,注意灵活应用。
水利水电
B、统一指挥负责制
C、分级分部门负责制
D、国务院负责制
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:A
解析:本题考查的是防汛抗洪的紧急措施。
《防洪法》第三十八条规定:“防汛抗洪工作实行各级人民政府行政首长负责制,统一指挥、分级分部门负责。”行政首长负责是指全国由国务院负责,省、市、县由省长、市长、县长负总责。
B、爆破与拆除
C、预拌商品混凝土
D、隧道
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:D
解析:本题考查的是水利水电工程注册建造师执业工程范围。
本题考查水利水电工程注册建造师执业工程范围不包括的专业为:隧道,故选D。
B、建设项目可能对防洪产生的影响
C、减轻或避免影响防洪的措施
D、建设项目对通航可能产生的影响
E、建设项目对水工程可能产生的影响
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ABC
解析:本题考查的是河道湖泊上建设工程设施的防洪要求。
洪水影响评价包括:洪水对建设项目可能产生的影响、建设项目可能对防洪产生的影响、减轻或避免影响防洪的措施等。
故选择ABC
公路
B、工序质量信息
C、质量控制关键点作业流程图
D、工程施工作业指导书
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:D
解析:质量控制关键点的文件:(1)质量控制关键点作业流程图;
(2)质量控制关键点明细表;
(3)质量控制关键点(岗位)质量因素分析表;
(4)质量控制关键点作业指导书;
(5)自检、交接检、专业检查记录以及控制图表;
(6)工序质量统计与分析;
(7)质量保证与质量改进的措施与实施记录;
(8)工序质量信息。
B、预应力钢筋伸长量控制
C、支架基底承载力确认
D、支架沉降量的控制
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C
解析:连续梁桥常见质量控制关键点:①支架施工:支架沉降量的控制。
②先简支后连续:后浇段工艺控制、体系转换工艺控制、后浇段收缩控制、临时支座安装与拆除控制。
③挂篮悬臂施工:浇筑过程中的线形控制、边跨及跨中合龙段混凝土的裂缝控制。
④预应力梁:张拉力及预应力钢筋伸长量控制。
在这里“支架基底承载力确认”不是控制关键点。
B、平面位置
C、压实度
D、顶面高程
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C
解析:浆砌挡土墙实测项目有:砂浆强度(△)、平面位置、墙面坡度、断面尺寸(△)、顶面高程、表面平整度。
