二级建造师每日一练(11.9)

施工管理

1、题干:下列双代号网络图中引入虚工作2-3是为了表示()。
A、工作A完成后、工作B才能开始
B、A、B两项工作不能同时结束
C、对A、B两项工作的代号加以区分
D、A、B两项工作必须同时结束



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:C

解析:双代号网络图中每一项工作都必须用一条箭线和两个代号表示,若A、B两项工作的代号相同时,应使用虛工作加以区分。1-2代表A工作,1-3代表B工作,故选C。



2、题干:双代号网络图的组成要素是指()。
A、时差、最早时间、最迟时间
B、总时差、局部时差、计算工期
C、工作、节点、线路
D、工作、节点、关键线路



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:C

解析:双代号网络图是以箭线及其两端节点的编号表示工作的网络图。(1)箭线(工作);(2)节点(又称结点、事件);(3)线路。故选C。

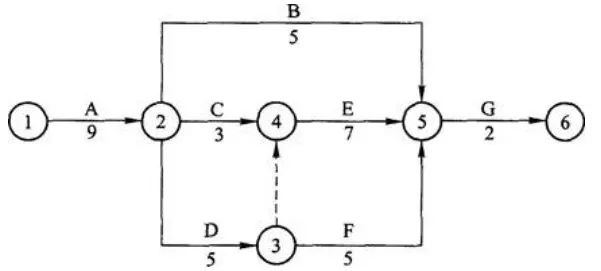

3、题干:下图为某工程双代号网络计划,其中的关键线路是()。
A、1-2-4-5-6
B、1-2-5-6
C、1-2-3-4-5-6
D、1-2-3-5-6



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:C

解析:关键线路是工作持续时间总和最长的线路。经计算可知,线路1-2-3--4-5-6上工作持续时间总和为23,数值最大。故选C。


法规

1、题干:韩某与施工企业订立了1年期的劳动合同,在合同履行过程中韩某不能胜任本职工作,企业给其调整工作岗位后,仍不能胜任工作,该施工企业决定解除劳动合同,下列做法正确的是(  )。
A、不能解除韩某的劳动合同
B、提前1周通知韩某解除劳动合同
C、与韩某的劳动合同期满后解除其劳动合同
D、额外支付韩某1个月工资后,解除劳动合同



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:D

解析:本题考查的是劳动合同的解除和终止。《劳动合同法》第40条规定,劳动者不能胜任工作,经过培训或者调整工作岗位,仍不能胜任工作的,用人单位提前30日以书面形式通知劳动者本人或者额外支付劳动者1个月工资后,可以解除劳动合同。故选项D正确。



2、题干:下列选项中,职工不缴纳的保险费有(    )。
A、基本养老保险
B、基本医疗保险
C、工伤保险
D、失业保险
E、生育保险



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:CE

解析:本题考查的是劳动者的社会保险与福利。1、职工应当参加基本养老保险,由用人单位和职工共同缴纳基本养老保险费。2、职工应当参加职工基本医疗保险,由用人单位和职工按照国家规定共同缴纳基本医疗保险费。3、职工应当参加工伤保险,由用人单位缴纳工伤保险费,职工不缴纳工伤保险费。4、《社会保险法》规定,职工应当参加失业保险,由用人单位和职工按照国家规定共同缴纳失业保险费。5、《社会保险法》规定,职工应当参加生育保险,由用人单位按照国家规定缴纳生育保险费,职工不缴纳生育保险费。



3、题干:有下列情形之一的,劳动者可以立即与用人单位解除劳动合同的是(  )。
A、用人单位违章指挥危及人身安全
B、在试用期内的
C、用人单位濒临破产
D、用人单位强令冒险作业
E、用人单位以暴力、威胁手段强迫劳动者劳动的



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:ADE

解析:本题考查的是劳动合同的解除和终止。劳动者解除劳动合同,应当提前30日以书面形式通知用人单位,试用期内提3日通知用人单位。但是,用人单位以暴力、威胁或者非法限制人身自由的手段强迫劳动者劳动的,或者用人单位违章指挥、强令冒险作业危及劳动者人身安全的,劳动者可以立即解除劳动合同,不需事先告知用人单位。故A、D、E正确。


建筑

1、题干:工程观感质量应由( )确认。
A、总监理工程师
B、建设单位项目负责人
C、政府质量监督部门
D、验收人员共同商定



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:D

解析:本题考查的是建筑工程验收管理的有关规定。工程的观感质量应由验收人员通过现场检查,并应共同确认。A、B、C的说法片面,正确答案为D。



2、题干:民用建筑工程验收时,关于环境污染物浓度现场检测的方法,正确的是( )。
A、检测点应距内墙面不小于1.0m
B、检测点应距楼地面高度1.5~2.0m
C、检测点应集中分布
D、避开通风道和通风口周边



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:D

解析:本题考查的是室内环境污染物检测方法的要求。民用建筑工程验收时,环境污染物浓度现场检测点应距内墙面不小于0.5m,故A错误;距楼地面高度0.8~1.5m,故B错误;检测点应均匀分布,避开通风道和通风口,故C错误、D正确。



3、题干:应编制竣工图的工程有( )工程。
A、抢险救灾
B、新建
C、改建
D、扩建
E、临时设施



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:BCD

解析:本题考查的是竣工图的编制与审核应符合的规定。新建、改建、扩建的建筑工程均应编制竣工图;竣工图应真实反映竣工工程的实际情况。故B、C、D正确。


市政

1、题干:
某市政工程网络计划图如下(单位为月),该工程的总工期是( )。
A、10
B、9
C、8
D、6



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:A

解析:此题考查了关键线路计算。该工程的关键线路为①→②→③→④→⑤→⑥,工期为3+3+4=10。故A正确。



2、题干:项目进度控制总目标可按单位工程分解为(  )分目标。
A、交工
B、时间
C、阶段
D、专业



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:A

解析:本题主要考查的是施工进度目标控制。施工进度目标控制按单位工程分解为交工分目标,制定子单位工程或分部工程交工目标。



背景资料:
某施工单位承接了某公路项目施工,工程内容含路基、路面及桥梁一座,合同工期220天。根据合同约定,土方工程实际完成最超过清单数量的25%之后,超出部分的土方工程单价由清单报价的20元/立方米下调为18元/立方米。按投标书附录规定,受价格上涨影响,人工、水泥和钢材按调值公式调价。该工程的人工费占全合同价的35%,水泥费用占25%,钢材费用占10%。合同签订后,项目部编制了施工组织设计,安排路基工程与桥梁工程平行施工;路基工程、路面工程分别组织顺序施工,由于施工桥台的钢模板只有一套,南、北桥台亦组织顺序施工。经监理工程师审查批准的网络计划见下图。征得业主同意,施工单位将桥台基础工程分包给了某基础工程专业公司。
 基础工程公司在进行北桥台扩大基础施工时,发现地质条件与设计条件不符,出现了较深的软基。通过设计变更,北桥台扩大基础改成了桩基础,由此导致北桥台基础施工时间延长30天,费用增加20万元。对此,基础公司向监理提出工期索赔30天,费用索赔20万元。
在路基施工过程中,由于设计变更,路基土方工程量由清单工程量15万立方米增加到21万立方米,工程进行到第4个月时,水泥价格较投标时涨价20%,人工、钢材价格未变,当月承包人完成的工程产值为145万元。
路基施工接近尾声时,业主要求承包人仍需按原合同工期完成施工。承包人拟采取将路面基层与路面面层间的顺序施工调整为分两个施工段组织无节拍流水施工的措施(路面基层在两个施工段上的持续时间均为20天,路面面层在两个施工段上的持续时间均为10天),以期在合同工期内完成施工。

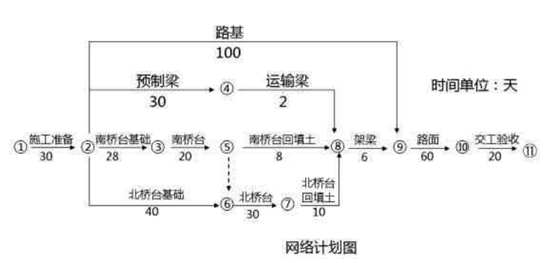

3、题干:1.指出图中“南桥台”与“北桥台”之间的逻辑关系是工艺关系还是组织关系。计算“北桥台”最早开始施工时间。指出关键线路。
2.计算路基土方工程的结算价。(保留两位小数)
3.计算第4个月调价后的结算款。(保留两位小数)
4.计算分析路面基层与面层施工组织方法调整的可行性。



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:

解析:1.组织关系。工作之间由于组织安排需要或资源(劳动力、原材料、施工机具等)调配需要而规定的先后顺序关系称为组织关系。最早开始时间:78天。关键线路:1-2-9-10-11(210天)。
2.按原单价结算的工程量:15×(1+25%)=18.75万立方米,按新单价结算的工程量:21-18.75=2.25万立方米总。结算价:18.75×20/m3+2.25×18/m3=415.50万元
3.结算款:145×[0.3+0.35+0.25×(1+20%)+0.1]=152.25万元
4.可行。原顺序施工时间是20+20+10+10=60天,如改为流水施工,前后搭接,工期=20+30=50,可节约10天工期,这样可在216天完成,因此,相对于220天的合同工期,是可行的。


机电

背景资料
某项目部总承包了一个制药车间的全部机电安装工程,除土建分包外,工程包括有机械设备安装、工艺管道安装、常压容器安装、电气安装、自动化仪表安装和给水排水安装等。其中管道3500m(其中DN100以上的蒸汽管道500m);设备有85台套/65t;非标制作23台/52t;室内洁净度为N7级。施工中,关键设备反应釜因焊接施工措施不当导致内搪的玻璃涂层发生严重灼伤,形成质量问题。工程竣工验收投入使用后,计算机房由甲供的风机盘管的冷冻水柔性接管发生断裂现象而漏水,施工单位采用新型柔性接管返修。
1、题干:问题
1.项目部对出现的质量问题,应如何进行原因分析?
2.对反应釜安装出现的质量问题应如何处理?理由是什么?
3.总承包单位应该怎样策划该工程质量检验和验收?
4.施工单位采用新型柔性接管返修运行正常后,应进行什么性质的回访?为什么?



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:

解析:1.质量问题的原因分析要建立在对质量问题情况充分调查的基础上,避免情况不明就主观分析推断质量问题的原因。对人、机、料、法、环的五大影响因素进行原因分析,从中找出发生质量问题的主要因素,以利整改。
2.由于发生焊接灼伤的部位在反应釜内衬涂层上,是与药品原料直接接触的部位,不进行处理势必影响生产药品的质量,也就是说不能满足生产工艺要求,因而要进行返工,具体做法是将反应釜运回制造厂,重新搪玻璃涂层。
3.这是一个工业项目,由于包括土建工程和机电安装工程,应该按照土建工程和机电安装工程单独划分单位工程、分部分项工程的划分,单独进行质量控制和验收。机电安装工具工程又包括建筑机电安装工程和工业机电安装工程,应该根据不同的质量检查和验收标准进行检验和验收。
4.应进行技术性回访,因为返修使用的是新型柔性接管,要了解其技术性能和使用后的效果,发现问题及时加以补救和解决,同时也便于总结经验,不断改进完善,以利推广应用。
此题是施工质量类考题,主要包含质量问题的处理方式、相关回访的类型及技术要求。考生要能根据案例背景进行总结提炼,并结合教材知识点作答。一般质量问题是考试的热点内容,需要重点掌握。



背景
中联机电安装公司承建某四星级宾馆的机电安装工程任务。该工程的设计单位在设计中选用多项新材料(如卫生间节能灯、电气插销和照明开关、通风空调系统的通风配件和保温材料、热水管柔性接管等)和节能型燃气锅炉等。整个建筑物的接地系统(体)可能为防雷接地、工作接地、保护接地、抗干扰接地等所共用,也可能分别设置。根据实际由中联机电安装公司和设计院商定,中联机电安装公司将热力管道工程分包给业主指定的富达管道工程公司,其管材和阀门由中联机电安装公司采购供应。
富达管道工程公司承建的热力管网安装完毕后,于2010年8月向业主提出竣工验收,并通过;中联机电安装公司承建的工程于2011年3月竣工验收合格。
事件一:2012年冬季供暖时,发现热力管网阀门漏水严重,业主要求中联机电安装公司对热力管网阀门进行修理,并承担经济费用,但中联机电安装公司以业主指定分包并直接验收工程为由,拒绝修理。
事件二:2013年冬季供暖时,其中有一栋楼暖气管道多处裂纹漏水。经查证是项目经理通过关系购进的廉价劣质有缝钢管。
2、题干:问题:
1.回访计划宜安排在什么时间合适?该采暖工程的保修期限到什么时候?
2.整个建筑物的接地系统(体)设置有何要求?
3.针对事件一:A公司的做法是否合适?为什么?
4.针对事件二:采暖工程已过了保修期限,A公司是否应对该质量问题负责?为什么?
5.热力管网阀门按规范要求应进行哪些试验?



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:

解析:1.宜采用季节性回访,回访计划宜安排在2010年12月进行。该采暖工程的保修期限到2012年春季的供暖期结束。
2.因为整个建筑物的接地系统(体)可能为防雷接地、工作接地、保护接地、抗干扰接地等所共用,也可能分别设置。所以,如为共用接地系统,则要审阅不同专业的相关图纸对接地装置接地电阻值的规定,以满足最小值要求为准;如为分别设置的,则在敷设时要保持不同接地体间的距离,更不能直接导通,以免相互干扰。
3.中联机电安装公司的做法是不合适的。因为中联机电安装公司与富达管道工程公司是总分包关系,《建设工程施工质量管理条例》规定了总包单位对分包单位的施工质量有连带责任;同时阀门是中联机电安装公司采购供应的,不能排除其产品质量问题,所以中联机电安装公司应对该质量问题负责。
4.中联机电安装公司应对暖气管道的质量问题负全部责任。《建设工程施工质量管理条例》规定,材料、设备采购质量应由采购方负责,不应受保修期限制。
5.热力管网阀门按规范要求应进行强度和严密性试验,试验应在每批(同牌号、同型号、同规格)数量中抽查10%,且不少于一个。安装在主干管上起切断作用的闭路阀门,应逐个做强度试验和严密性试验。



背景资料
某施工单位承接一项200MW火力发电厂全部机电安装工程,工程内容包括:锅炉机组、汽轮发电机组、厂变配电站、化学水车间、制氢车间、空气压缩车间等。其中锅炉汽包重102t,安装位置中心标高为52. 7m;发电机定子158t(不包括两端罩),安装在标高+10. 00m平台上。且汽机车间仅配置一台75/20t桥式起重机;压力容器和管道最高工作压力为13. 73MPa。由于工期紧和需要节约成本,水冷壁安装第一次采用地面组合整体柔性吊装新工艺。由于该项目经理部注重项目成本各阶段的控制,对成本控制的内容责任落实,重点突出,方法得当,并定期开展三同步检查活动,因此工程竣工后取得了较好的经济效益。
3、题干:1.在施工过程中如何对项目人工成本进行控制?本工程项目中应以哪项成本内容为主要控制内容?
    2.按施工项目成本构成如何对材料费成本进行分析?
    3.汽机间热力管线钢管用量大,编制两套工艺管线安装施工方案,两套方案的计划用工日数均为2500个,预算日平均工资为50元,计划用钢材500t,计划价格为7000元/t。方案甲为买现货,价格为7100元/t,方案乙为第15天后取货,价格为6 800元/t。如按方案乙实行,则工人窝工150工日,机械台班费需增加20000元,现场管理费需增加15000元。通过进度分析,方案甲和方案乙两种情况均不影响工期。试用因素分析法分析最低工程成本。该施工单位决定采用哪种工艺管线方案?
    4.本工程应对哪些施工方案进行技术经济比较?



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:

解析:1.本项目在施工过程中人工成本从严格劳动组织,合理安排生产工人进出场时间;严格劳动定额管理,实行计件工资制;强化生产工人技术素质,提高劳动生产率进行控制。
 本项目应以材料成本、施工机械费控制为主要控制内容。
    2.按施工项目成本构成对材料费成本进行以下分析:量差,材料实际耗用量与预算定额用量的差异;价差,即材料实际单价与预算单价的差异,包括材料采购费用的分析。
    3.本案例分析计算:
    (1)计划成本=50×2500+7000×500=3625000元;
    (2)因素1(方案甲),购买现货的实际成本=50×2500+7100×500=3675000元;
    (3)因素2(方案乙),购买期货的实际成本=50×(2500+150)+6800×500+20000+15000=3567500元
    结论:在不影响工期的前提下,方案乙成本最低,比计划成本低57500元,方案甲的成本最高,比计划成本高50000元。方案乙的成本比方案甲的成本低1075000元。施工单位决定采用方案乙,从经济角度是正确的。
   4. 本工程中需作经济分析的主要施工方案有:发电机定子设备吊装运输、锅炉锅筒吊装、锅炉钢结构焊接安装、高压管道(如主蒸汽、主给水)焊接、水冷壁的整体柔性吊装、整套负荷试运转和无损检测等工作内容。


水利

1、题干:为适应建筑市场发展需要,有利于建设工程项目与施工管理,人事部办公厅对建造师资格考试《专业工程管理与实务》科目的专业类别进行了调整,调整后二级建造师资格考试科目设置为( )个专业类别。
A、6
B、7
C、8
D、9



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:A

解析:本题考查的是关于建造师专业划分的说明。为适应建筑市场发展需要,有利于建设工程项目与施工管理,人事部办公厅对建造师资格考试《专业工程管理与实务》科目的专业类别进行了调整,调整后二级建造师资格考试科目设置为6个专业类别。



2、题干:工程设施需要占用河道、湖泊管理范围内土地,跨越河道、湖泊空间或者穿越河床的,建设单位应当经( )对该工程设施建设的位置和界限审查批准后,方可依法办理开工手续。
A、省级以上人民政府
B、国务院
C、有关水行政主管部门
D、防洪行政部门



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:C

解析:本题考查的是倒虹吸管的构造和作用。
工程设施需要占用河道、湖泊管理范围内土地,跨越河道、湖泊空间或者穿越河床的,建设单位应当经有关水行政主管部门对该工程设施建设的位置和界限审查批准后,方可依法办理开工手续。



3、题干:注册建造师执业工程规模标准是按照建造师的( )个专业分别进行划分的。
A、10
B、11
C、13
D、14



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:D

解析:本题考查的是注册建造师执业工程规模标准。《注册建造师执业工程规模标准是按照建造师的14个专业分别进行划分的。


公路

1、题干:钢筋笼接头质量如果存在问题将会对()施工质量产生影响。
A、扩大基础
B、钻孔桩
C、挖孔柱
D、沉井



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:B

解析:钻孔桩质量控制关键点:桩位坐标与垂直度控制;护筒埋深;泥浆指标控制;护筒内水头高度;孔径的控制,防止缩径;桩顶、桩底标高的控制;清孔质量;钢筋笼接头质量;导管接头质量检查与水下混凝土的灌注质量。



2、题干:沥青混凝土面层验收时实测项目不包括()。
A、弯拉强度
B、厚度
C、平整度
D、摩擦系数



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:A

解析:沥青混凝土面层和沥青碎(砾)石面层的实测项目:压实度(△)、平整度、弯沉值、渗水系数、摩擦系数、构造深度、厚度(△)、中线平面偏位、纵断高程、宽度、横坡、矿料级配(△)、沥青含量(△)、马歇尔稳定度。水泥混凝土面层实测项目有:弯拉强度(△)、板厚度(△)、平整度、抗滑构造深度、横向力系数SFC、相邻板高差、纵横缝顺直度、中线平面偏位、路面宽度、纵断高程、横坡、断板率。



3、题干:施工技术交底通常应分三级进行,属于第三级交底的内容有()。
A、总工期
B、作业标准
C、施工规范及验收标准
D、工程质量要求
E、监理办法



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:BCD

解析:第三级交底主要内容为分部分项工程的施工工序等。包括作业标准、施工规范及验收标准,工程质量要求;施工工艺流程及施工先后顺序;施艺细则、操作要点及质量标准;质量问题预防及注意事项;施工技术措施和安全技术措施;重大危险源、岀现紧急情况下的应急救援措施、紧急逃生措施等。总工期和监理办法属于第一级交底。
