鲁班培训-建筑执业培训领航者!

郑州 |洛阳 |新乡 |开封 |安阳 |南阳 |濮阳 |鹤壁 |加入收藏 |网校入口 |集团官网

复习备考
业务中心: 0371-55696552
18037153049

二级建造师每日一练(11.7)


施工管理

1、题干:关于自由时差和总时差的说法,正确的有()。
A、自由时差为零,总时差必定为零
B、总时差为零,自由时差必为零
C、不影响总工期的前提下,工作的机动时间为总时差
D、不影响紧后工作最早开始的前提下,工作的机动时间为自由时差
E、自由时差总是不大于总时差



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:BCDE

解析:总时差(TFij),是指在不影响总工期的前提下,工作i-j可以利用的机动时间。自由时差(FFij)是指在不影响其紧后工作最早开始的前提下,工作i-j可以利用的机动时间。

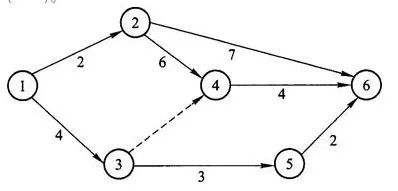

2、题干:已知某基础工程经过调整的双代号网络计划如下图,其表达的正确信息有()
A、该计划的工期为12天
B、工作4-6最早开始时间为4天
C、关键线路为1-3-5-6
D、工作2-6为非关键工作
E、工作3-4为虚工作



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:ADE

解析:在本题的双代号网络计划中,关键线路为1-2-4-6(最长的线路);工作2一6不在关键线路上,因此,为非关键工作;关键线路的长度即为该计划的工期12天;工作4-6最早开始时间为2-4工作和1-3工作最早完成时间的最大值,即8天,而不是4天;从图中可以看出,工作3-4用虚线表示,是虚工作。故选A、D、E.



3、题干:某分部工程的单代号网络计划如图所示(时间单位:天),正确的有()。


A、计算工期为15
B、有两条关键线路
C、工作H的自由时差为2
D、工作G的总时差和自由时差均为4
E、工作D和I之间的时间间隔为1



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:ADE

解析:网络计划的起点节点的最早开始时间为零。工作最早完成时间等于该工作最早开始时间加上持续时间,相邻两项工作i和j之间的时间间隔LAGi-j等于紧后工作j的最早开始时间ESj和本工作的最早完成时间EF之差,即:LAGi-j=ESj-EFi。其他工作i的总时差TFi等于该工作的各个紧后工作j的总时差TFj加该工作与其紧后工作之间的时间间隔LAGi-j之和的最小值,即:TFi=min{TE+LAGi-j}。当工作i有紧后工作j时,其自由时差FFj等于该工作与其紧后工作j之间的时间间隔LAGi--j的最小值,即:FFi=min{LAGi-j}。因此本题正确选项为ADE。


法规

1、题干:2015年2月1日小李经面试后合格并与某建筑公司签订了为期5年的用工合同,并约定了试用期,则试用期最迟至(  )。
A、2015年2月28日
B、2015年5月31日
C、2015年8月1日
D、2016年2月1日



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:C

解析:本题考查的是订立劳动合同应当注意的事项。劳动合同期限3个月以上不满1年的,试用期不得超过1个月;劳动合同期限1年以上不满3年的,试用期不得超过2个月;3年以上固定期限和无固定期限的劳动合同,试用期不得超过6个月。同一用人单位与同一劳动者只能约定1次试用期。以完成一定工作任务为期限的劳动合同或者劳动合同期限不满3个月的,不得约定试用期。试用期包含在劳动合同期限内。劳动合同仅约定试用期的,试用期不成立,该期限为劳动合同期限。故C正确。



2、题干:甲施工企业因项目专业施工急需,聘用了一名未与乙施工企业解除劳动合同的高级专业工人丙,由此给乙施工企业造成了重大经济损失。对于乙企业的经济损失,下列说法正确的是(  )。
A、由丙承担赔偿责任
B、由甲承担赔偿责任
C、甲不承担任何责任
D、由甲和丙承担连带赔偿责任



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:D

解析:本题考查的是劳务派遣单位违法行为应承担的法律责任。《劳动合同法》规定,用人单位招用与其他用人单位尚未解除或者终止劳动合同的劳动者,给其他用人单位造成损失的,应当承担连带赔偿责任。故选项D正确。



3、题干:用人单位不得解除劳动合同的情形有(    )。
A、女职工在孕期产假、哺乳期内的
B、患病或者非因工负伤,在规定的医疗期内的
C、劳动者在试用期被证明不符合录用条件的
D、劳动合同订立时所依据的客观情况发生重大变化,致使原劳动合同无法履行
E、在本单位患职业病或者因工负伤并被确认丧失或者部分丧失劳动能力的



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:ABE

解析:本题考查的是劳动合同的解除和终止。为了保护一些特殊群体劳动者的权益,《劳动合同法》第42条规定,劳动者有下列情形之一的,用人单位不得依照该法第40条、第41条的规定解除劳动合同:
(1)从事接触职业病危害作业的劳动者未进行离岗前职业健康检查,或者疑似职业病病人在诊断或者医学观察期间的;
(2)在本单位患职业病或者因工负伤并被确认丧失或者部分丧失劳动能力的;
(3)患病或者非因工负伤,在规定的医疗期内的;
(4)女职工在孕期、产期、哺乳期的;
(5)在本单位连续工作满15年,且距法定退休年龄不足5年的;
(6)法律、行政法规规定的其他情形。用人单位违反《劳动合同法》规定解除或者终止劳动合同,劳动者要求继续履行劳动合同的,用人单位应当继续履行;劳动者不要求继续履行劳动合同或者劳动合同已经不能继续履行的,用人单位应当依法向劳动者支付赔偿金。赔偿金标准为经济补偿标准的2倍。


建筑

1、题干:下列参数中,不属于流水施工参数的有(  )。
A、技术参数
B、空间参数
C、工艺参数
D、时间参数



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:A

解析:本题考查的是流水施工参数。流水施工参数包括:工艺参数、空间参数、时间参数。故选A。



2、题干:

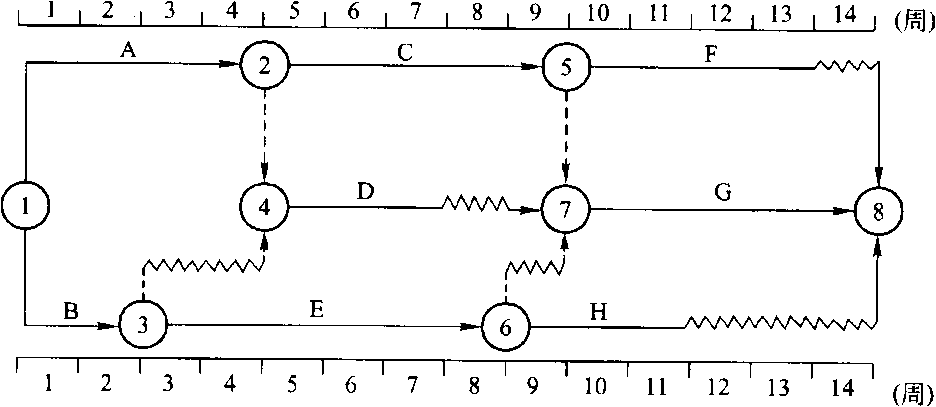

已知某基础工程施工双代号时标网络计划如下图所示,如果工作E实际进度延误了4周,则施工进度计划工期延误( )周。
A、2
B、3
C、4
D、5



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:B

解析:本题考查的是网络计划方法的应用。
从时标网络图中工作E后面直至终点的2条线路来看,E工作的总时差为1周。如果工作E实际进度延误了4周,则会对原基础工程施工进度计划的工期影响3周(4-1=3周)。故B正确。



3、题干:关于外用电梯安全控制要点的说法,正确的有( )。
A、外用电梯梯笼乘人载物时,严禁超载使用
B、取得监理单位核发的《准用证》后方可投入使用
C、暴风雨过后,应组织对电梯各有关安全装置进行一次全面检查
D、外用电梯底笼周围2.0m范围内必须设置牢固的防护栏杆
E、外用电梯与各层站过桥和运输通道,进出口处尚应设置常闭型的防护门



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:ACE

解析:本题考查的是外用电梯安全控制要点。
外用电梯的安装和拆卸作业必须由取得相应资质的专业队伍进行,安装完毕经验收合格,取得政府相关主管部门核发的《准用证》后方可投入使用,故B错误;
外用电梯底笼周围2.5m范围内必须设置牢固的防护栏杆,进出口处的上部应根据电梯高度搭设足够尺寸和强度的防护棚,故D错误;
外用电梯梯笼乘人、载物时,应使载荷均匀分布,防止偏重,严禁超载使用,故A正确;
外用电梯在大雨、大雾和六级及六级以上大风天气时,应停止使用。暴风雨过后,应组织对电梯各有关安全装置进行一次全面检查,故C正确;
外用电梯与各层站过桥和运输通道,除应在两侧设置安全防护栏杆、挡脚板并用安全立网封闭外,进出口处尚应设置常闭型的防护门,故E正确。


市政

1、题干:项目经理部应及时进行施工进度控制总结的时间节点为在施工(  )后。
A、进度计划完成
B、分项工程完成
C、分部工程完成
D、分部工程进度计划完成



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:A

解析:本题主要考查的是施工进度控制总结。在工程施工进度计划完成后,项目部应编写施工进度控制总结;以便企业总结经验,提高管理水平。



2、题干:季度施工进度计划是在年度施工进度计划的基础上,按照(  )施工原则编制。
A、分部
B、分项
C、顺序
D、均衡



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:D

解析:本题主要考查的是进度计划控制与实施。编制年度施工进度计划,并在此基础上按照均衡施工原则,编制各季度施工进度计划。



背景资料:
某项目部针对一个施工项目编制网络计项目部对按上述思路编制的网络计划图进一步检查时发现有一处错误:C2工作必须在B2工作完成后,方可施工。经调整后的网络计划图由监理工程师确认满足合同工期要求,最后在项目施工中实施。
A3工作施工时,由于施工单位设备事故延误了2天。

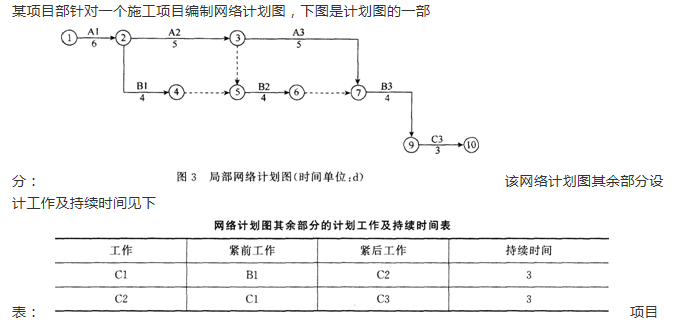

3、题干:1、按背景资料给出的计划工作及持续时间表补全网络计划图的其余部分。
2、2、发现C2工作必须在B2工作完成后施工,网络计划图应如何修改?
3、3、给出最终确认的网络计划图的关键线路和工期。
4、A3工作(设备事故)延误的工期能否索赔?说明理由。



向下滑动查看参考答案

↓↓
↓↓↓↓

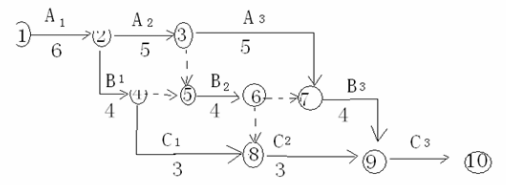

答案:

解析:1.
2.

3、关键线路:(1)→(2)→(3)→(7)→(9)→(10)。工期=6+5+5+4+3=23天。
4、不能索赔。因为这是施工单位原因造成的。


机电

1、题干:采用邮件、电话、传真或电子信箱等进行回访,属于工程回访的方式中的(  )。
A、技术性回访
B、信息传递方式回访
C、季节性回访
D、巡回式回访



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:B

解析:工程回访的方式
工程回访的方式(1)季节性回访。(2)技术性回访。(3)保修期满前的回访。一般是在保修即将届满前进行回访。(4)信息传递方式回访。采用邮件、电话、传真或电子信箱等。(5)座谈会方式回访。组织座谈会或意见听取会。(6)巡回式回访。察看机电安装工程使用或生产后的运转情况。



背景资料
某机电安装公司承建一幢写字楼机电安装工程,工程内容包括建筑电气、给水排水、通风空调、电梯等安装。电梯安装后进行运行试验不理想,该工程于2012年6月通过竣工验收后投入使用。
该公司工程部计划在当年11月对此工程进行回访。然而8月份接到业主电话:通风空调机房的新风风管保温接缝处滴水,要求尽快处理。
2、题干:问题:
1.机电安装工程的工程回访一般采用哪些性质的回访?本工程宜采用什么回访?本工程的回访计划宜安排在什么时间较合适?
2.接到业主电话投诉后应怎样处理?
3.电梯安装后应如何进行运行试验?
4.建筑管道工程应进行的试验包括哪些?



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:

解析:1.机电安装工程的回访一般采用季节性回访和技术性回访。本工程宜采用季节性回访。本工程的回访计划宜安排在第二个夏季(即2013年)进行工程回访。
2.接到业主电话投诉后,应迅速派出责任人员到事发现场调查分析,友好地进行答复,并进行返修,使风管的保温紧贴风管壁。
3.电梯安装后应进行运行试验,轿厢分别在空载、额定载荷工况下,按产品设计规定的每小时启动次数和负载持续率各运行1000次(每天不少于8h),电梯应运行平稳、制动可靠、连续运行无故障。
4.建筑管道工程应进行的试验包括:承压管道和设备系统压力试验、非承压管道灌水试验、排水干管通球、通水试验、消火栓系统试射试验等。
此题主要考查回访、电梯施工技术以及建筑管道试验的相关内容。要求考生能够准确识记回访的方式。电梯的施工技术属于历年的重要考点,要能够灵活运用。建筑管道试验要能够与工业管道试验类型相区分。



背景资料
    某机电工程施工进入试运行阶段,该工程包括A、B两个单位工程,单位工程A办理了中间交接,单位工程B完成了系统试验,大部分机械设备进行了单机试运行。
   联动试运行由建设单位组织,试运行操作人员刚经培训返回工厂,还未熟悉工艺流程和操作程序,为使工程尽快投产,建设单位认为联动试运行的条件已基本具备,可以进行联动试运行,建设单位决定在联动试运行中,对单位工程B未进行单机试运行的机械设备一并进行运行和考核,待联动试运行完成后,再补办B工程的中间交接手续,联动试运行开始后,发生了如下事件:
    事件一:单位工程B一台整体安装的进料离心泵振动值超标,轴承密封处泄漏,一条合金钢管道焊缝多处泄漏,中断试运行后经检查确认,未查到该泵的开箱检查记录和有关安装施工记录,管道焊缝未达到标准要求的抽检比例,存在焊缝漏检现象,根据事件的影响和程度,认定为工程质量事故。
    事件二:单位工程A中,一台换热设备封头法兰发生严重泄漏,经检测是法兰垫片损坏,需要隔断系统,更换垫片,致使联动试运行中断3h,事后经检查分析,认定是操作工人误操作,致使系统工作压力超过了设计的规定限值。
3、题干:问题
1.建设单位把未办理中间交接的B单位工程直接进行联动试运行的行为是否正确?中间交接时建设单位有什么作用?
2.事件一中离心泵的质量问题是由于在施工存在哪些问题引起的?
3.常见工程质量缺陷界定为质量问题的依据有哪些?事件一中出现质量问题的原因有哪些?
4.从试运工人出现误操作分析,试运人员应具备哪些基本条件?



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:

解析:1.(1)建设单位把未办理中间交接的B单位工程直接进行联动试运行的行为是不正确的。
(2)中间交接是施工单位向建设单位办理工程交接的一个必要程序,它标志着工程施工安装结束,由单体试运行转入联动试运行。中间交接只是装置保管、使用责任(管理权)的移交,移交后建设单位即可进行联动试运行。
2.(1)振动超标由于基础未进行验收或验收不完全,可能由于基础表面平整度不够,垫铁设置不合理,地脚螺栓未紧固。
(2)安装完成和管道连接后,未对整体进行找平找正,未对安装精度进行校核和调整。
(3)施工管理混乱,未进行开箱验收和安装前验收,未进行必要的设备检验,施工过程未记录,无详细施工记录和质量控制记录。
(4)未按施工程序和顺序施工,不懂工艺流程,违反操作规程。
(5)选择测量器具和测量标准失控。
3.(1)凡是工程质量不合格,必须进行返修、加固或报废处理,造成直接经济损失不大的,为质量问题,由企业自行处理。
(2)事件一中出现质量问题的原因:①离心泵未经验收合格就交付安装②管道焊缝未按要求比例进行抽检,存在焊缝漏检。③管道未试压。④违背施工程序,管理混乱。
4.试运行操作人员应具备的基本条件:
(1)熟悉设备的构造、性能和设备的技术文件;
(2)已接受技术交底,熟悉试运行方案,熟悉工艺流程,掌握操作规程;
(3)已接受安全交底,经培训,参加安全考试并合格;
(4)岗位分工明确,掌握要领,会排除故障;
(5)达到“三懂六会”(懂原理、懂结构、懂方案规程;会识图、会操作、会维修、会计算、会联系、会排除故障)的要求,严格遵守操作规程、服从指挥。
(6)参加联动试运行的人员应掌握开车、停车、事故处理和调整工艺条件的技术。

水利

1、题干:防汛抗洪工作实行各级人民政府( ),统一指挥、分级分部门负责。
A、常委分工负责制
B、行政执法责任制
C、省长负责制
D、行政首长负责制



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:D

解析:本题考查的是防汛抗洪的紧急措施。
《防洪法》第三十八条规定:“防汛抗洪工作实行各级人民政府行政首长负责制,统一指挥、分级分部门负责。



2、题干:根据《水工建筑物地下开挖工程施工技术规范》DL/T 5099-2011,单向开挖隧洞,安全地点至爆破工作面的距离,应不少于( )m。
A、50
B、100
C、150
D、200



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:D

解析:本题考查的是《水工建筑物地下开挖工程施工技术规范》。根据《水工建筑物地下开挖工程施工技术规范》DL/T 5099-2011,单向开挖隧洞,安全地点至爆破工作面的距离,应不少于200m。



3、题干:在蓄滞洪区内的建设项目投入生产或使用时,其防洪工程设施应当经( )验收。
A、水利部
B、建设行政主管部门
C、国务院
D、水行政主管部门



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:D

解析:本题考查的是河道湖泊上建设工程设施的防洪要求。
在蓄滞洪区内的建设项目投入生产或使用时,其防洪工程设施应当经水行政主管部门验收。本题考查蓄滞洪区内防洪工程的验收部门为水行政主管部门,故选D。


公路

1、题干:图纸会审先由()组织技术和相关人员结合踏勘情况对施工图纸进行初审。
A、设计单位
B、建设单位
C、监理单位
D、项目总工



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:D

解析:图纸会审原则上应在设计交底之后进行,先由承包人项目总工程师组织技术及相关人员结合现场踏勘情况对施工图纸进行初审,并向驻地监理书面提出需设计澄清的问题。



2、题干:下列属于公路工程中空间参数的有()。
A、施工段
B、流水节拍
C、施工层
D、工作面
E、技术间歇



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:ACD

解析:空间参数包括施工段、工作面、施工层。



3、题干:流水施工可以分为()。
A、全等节拍流水
B、无节拍流水
C、等步距异节拍流水
D、等节拍异步距流水
E、异步距异节拍流水



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:ABCE

解析:按节拍的流水施工分类:(1)有节拍(有节奏)流水
①全等节拍(等节奏)流水,所有的流水节拍相同且流水步距=流水节拍,是理想的流水施工。
②异节拍(异节奏)流水,可进一步分为成倍流水(等步距异节拍)和分别流水(异步距异节拍)。
(2)无节拍(无节奏)流水:流水节拍一般不相同,用累加数列错位相减取大差的方法求流水步距。


   一级建造师培训、二级建造师培训,BIM,监理工程师培训造价工程师培训造价实操安全工程师培训等建筑业证书考试培训等,必选我们龙本教育鲁班培训,全国连锁,无论你到哪里都能找到我们,热烈欢迎您的光临!鲁班培训河南地区官网:http://www.luban123.com/



在线客服
郑:1991460761
孙:985206900
许:3236129661
杨:2841826762
赵:2381313085
