您的当前位置:鲁班培训-一建培训,二建培训,监理,注册安全工程师等 > 复习备考 > 备考指南 >
二级建造师每日一练(11.2)
B、主要性能参数指标的确定
C、机械设备制造要求
D、使用操作要求
E、机械没备运输方式
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ABD
解析:施工机械设备的质量控制就是使施工机械设备的类型、性能、参数等与施工现场的实际条件、施工工艺、技术要求等因素相匹配,满足施工生产的实际要求。其质量控制主要从机械设备的选型、主要性能参数指标的确定和使用操作要求等方面进行。
B、分工合理
C、生产上适用
D、经济上合理
E、节省原料
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ACD
解析:机械设备的选择,应按照技术上先进、生产上适用、经济上合理、使用上安全、操作上方便的原则进行。选配的施工机械应具有工程的适用性,具有保证工程质量的可靠性,具有使用操作的方便性和安全性。
B、特殊过程的质量控制
C、工序施工质量控制
D、进行技术交底
E、成品的保护控制
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:BCDE
解析:施工过程的质量控制包括:①技术交底;②测量控制;③计量控制;④工序施工质量控制;⑤特殊过程的质量控制;⑥成品保护的控制。
B、2
C、3
D、6
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:D
解析:本题考查的是无固定期限劳动合同根据《劳动合同法》的规定,无固定期限劳动合同可以约定试用期,但试用期最长不得超过6个月。
B、因盗窃罪被判刑
C、在外出执行任务时负伤,失去左腿
D、非工作时间酗酒摔伤,治疗后不能从事原工作也拒不从事单位另行安排的工作
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:D
解析:本题考查的是劳动合同的解除和终止。《劳动合同法》第40条规定,有下列情形之一的,用人单位提前30日以书面形式通知劳动者本人或者额外支付劳动者1个月工资后,可以解除劳动合同:
(1)劳动者患病或者非因工负伤,在规定的医疗期满后不能从事原工作,也不能从事由用人单位另行安排的工作的;
(2)劳动者不能胜任工作,经过培训或者调整工作岗位,仍不能胜任工作的;
(3)劳动合同订立时所依据的客观情况发生重大变化,致使劳动合同无法履行,经用人单位与劳动者协商,未能就变更劳动合同内容达成协议的。故选项D正确。在试用期间被证明不符合录用条件的,以及被依法追究刑事责任的,用人单位可以随时解除劳动合同,故A、B错误。在本单位患职业病或者因工负伤并被确认丧失或者部分丧失劳动能力的,用人单位不得解除劳动合同,故C错误。
B、业务员小赵曾经受过伤,医疗期刚满
C、职工孙某患职业病丧失劳动能力,卧病在家
D、58岁的工程师老李在本单位已经连续工作20年
E、刚与公司签订固定期限为1年劳动合同的张某试用期尚未满
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ACD
解析:本题考查的是劳动合同的解除和终止。经济性裁员是指用人单位由于经营不善等经济原因,一次性辞退部分劳动者的情形。经济性裁员仍属用人单位单方解除劳动合同。依据《劳动合同法》第42条规定,劳动者有下列情形之一的,用人单位不得依照该法第40条、第41条的规定解除劳动合同:女职工在孕期、产期、哺乳期的;在本单位患职业病或者因工负伤并被确认丧失或者部分丧失劳动能力的;患病或者非因工负伤,在规定的医疗期内的;在本单位连续工作满15年,且距法定退休年龄不足5年的。故选项A、C、D正确。
B、完全成本法将企业在生产经营活动中所发生的费用分为制造成本及期间费用两部分
C、间接成本是指构成工程实体的各项费用
D、直接成本与间接成本之和构成工程项目的全费用成本
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:D
解析:本题考查的是工程施工成本的构成。
制造成本作为产品成本进行归类,而期间费用在发生的合计期间直接计入当期损益的减项,故A错误;完全成本法将企业在生产经营过程所发生的全部费用(包括企业管理费用)都计人产品成本,制造成本法将企业在生产经营活动中所发生的费用分为制造成本及期间费用两部分,故B错误;间接成本是指非构成工程实体的各项费用,故C错误;直接成本与间接成本之和构成工程项目的全费用成本,故D正确。
B、自由时差为零
C、总时差等于自由时差
D、自由时差不超过总时差
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:D
解析:本题考查的是双代号时标网络计划。自由时差一定不会超过总时差,故选D。B选项容易误选,一般情况下工作箭线上没有波形线,则该工作自由时差为零。但如果该工作的几个紧后工作都是虚工作,那么此时该工作也有自由时差。如下图的E工作。本身是没有波形线的,但是紧后工作全部为虚工作,这时它是有自由时差的。为波形线的最小值。要记住这个特例。
B、法律行政法规的变化
C、开发及设计变更
D、不可抗力发生
E、市场材料价格有微小变动
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ABCD
解析:本题考查的是合同价款的调整。引起工程合同价款的调整因素是多种多样的,例如国家政策调整、法律法规变化、市场价格波动、不可抗力发生、开发及设计变更、承建双方未尽责任与义务等,故A、B、C、D正确。
B、施工机械种类多
C、作业过程中容易伤害现场以外的人员
D、保护环境、美化市容
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本题主要考查的是施工现场封闭的原因。施工现场封闭原因:未封闭管理施工现场的作业条件差,不安全因素多,在作业过程中既容易伤害作业人员,也容易伤害现场以外的人员。因此,施工现场必须实施封闭式管理,将施工现场与外界隔离,同时保护环境、美化市容。
B、办公设施
C、生活设施
D、辅助设施
E、生产设施
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:BCDE
解析:本题主要考查的是临时设施的种类。临时设施的种类:(1)办公设施,(2)生活设施, (3)生产设施,(4)辅助设施。
B、会议室
C、阅览娱乐室
D、卫生保健室
E、保卫传达室
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ABE
解析:本题主要考查的是施工现场办公设施。办公设施包括办公室、会议室、保卫传达室。
B、组织绿色施工的全面实施
C、制定绿色施工管理制度
D、建立工程项目绿色施工的协调机制
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:D
解析:本题考查的是绿色施工职责。
施工单位:
(1)施工单位是建筑工程绿色施工的实施主体,组织绿色施工的全面实施。
(2)总承包单位对绿色施工负总责。
(3)总承包单位应对专业承包单位的绿色施工实施管理,专业承包单位应对工程承包范围的绿色施工负责。
(4)施工单位应建立以项目经理为第一责任人的绿色施工管理体系,制定绿色施工管理制度,负责绿色施工的组织实施,进行绿色施工教育培训,定期开展自查、联检和评价工作。
(5)绿色施工组织设计、绿色施工方案或绿色施工专项方案编制前,应进行绿色施工影响因素分析,并据此制定实施对策和绿色施工评价方案。
某机电安装公司总承包了一大型化工车间的机电安装工程,工程内容包括:本车间范围内的静置设备安装(包括两台整体到货的钢制立式压力容器现场安装)、工艺和系统管道工程和电气仪表工程施工任务。并把管道工程分包给了B专业施工单位。业主对工期要求很严,合同约定了重罚工期拖延的条款。
合同规定除整装工艺设备由建设单位订货外,所有材料均由施工单位(机电安装公司)采购。为了减少施工单位的协调负担,业主负责对地方相关单位的沟通与协调。但与施工质量直接相关的还要施工单位参与协调与沟通。
施工单位成立了协调小组,负责整个施工任务的协调工作并与相关方进行了很好的协调;由于工期特别紧张,施工单位制订了详细的、符合工程实际的进度计划,并把材料供应工作当作工程协调管理的一项重点,较好地完成了任务。
2.为确保工程进度,机电安装公司应编制哪些进度计划?
3.机电安装公司在进度计划协调方面的内容有哪些?
4.为了保证施工材料按时、按质、按量供应而又不增加项目成本,施工单位与材料供应单位沟通与协调的内容是什么?
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:
解析:1.内部协调的对象包括:机电安装公项目部设置的各个管理部门,专业施工队;分包单位。需外部协调的是与施工质量直接相关的方面,包括:(1)业主(建设单位)、设计单位、监理单位等;(2)设备及材料的供货单位;(3)土建单位、其他安装承包商;(4)特种设备监督检验机构、安全监察部门。
2.本化工车间的机电安装工程为一个单位工程,应编制单位工程施工进度计划。若机电安装公司承包的,工程项目包括多个单位工程,则机电安装公司应编制施工总进度计划。在计划实施过程中,还应编制工程项目施工作业进度计划。
3.进度计划的协调,包含各专业施工活动。应通过内部协调沟通的有:
(1)施工进度计划的编制和实施中,各专业之间的搭接关系和接口的进度安排;
(2)计划实施中相互间协调与配合,工作面交换甚至交叉作业、工序衔接;
(3)各专业管线的综合布置等。
4.施工单位与材料供应单位沟通协调的内容主要有:交货顺序与交货期;批量材料订购价格;设备或材料质量;相关技术文件、出厂验收资料;现场技术指导等。
某机电设备安装公司中标一长输管道支线工程某标段,中标工程管道长度为30km。该公司中标签订合同后,拟把工程中的施工作业带清理、修筑施工运输便道、管沟开挖、管沟回填分包给A工程公司,把管道现场防腐和热收缩套(带)补口分包给B专业公司,把管道焊口无损检验分包给C无损检测公司。机电安装公司召集各分包单位,约定了下述事项:
1.各分包单位自行编制分包工程施工组织设计或施工方案,单位内部完成审批程序后交监理审批,将监理审批后的方案报总包单位项目部备案。
2.施工过程中发生的与沿途村民的临时占地、青苗赔偿等沟通协调事项由总包方授权A工程公司负责进行。
根据建设单位的要求,管道工程按照绿色施工的理念组织施工,实现“四节一环保”,总包单位编制了绿色施工方案,把机械设备、机具的节能作为一个重点内容。施工中,发生下述事件:
事件一:施工中检查发现,部分管段准备下沟时,B专业公司已将管段的全部热收缩套(带)补口完成,然而部分管口焊口还未进行检验,造成部分返工。
事件二:长输管道支线路经一个110kV变电站时,施工单位考虑施工方便,将变电站的一片绿地作为施工用地和管段临时堆放场地,受到电力管理部门的处罚。
总包单位加强了内、外部沟通和协调,使工程得以顺利进展。
2.总承包单位项目部对分包单位管理的要求有哪些?C无损检测公司承担长输管道焊口无损检验工作应具备什么资格许可和条件?
3.绿色施工的四节一环保具体是什么?机械设备、机具的节能措施有哪些?
4.事件一造成返工的原因是什么?长输管道从管口组对到管道下沟之间的一般施工程序是什么?
5.施工单位占用变电站的一片绿地为什么会受到电力管理部门的处罚?电力管理部门对施工单位处罚的内容是什么?
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:
解析:1.“各分包单位自行编制分包工程施工组织设计或施工方案,单位内部完成审批程序后交监理审批,将监理审批后的方案报总包单位项目部备案”不正确。理由:一是总包单位负责对向监理单位有关工程施工活动的联络传递应,总承包方的管理职责要求及时检查、审核分包方提交的分包工程施工组织设计、专项施工技术方案;二是各类施工组织设计文件(包括施工方案)的审批程序,要求分包单位完成内部编制、审批程序后,报总承包单位项目部审批,然后由项目经理或其授权人签章后向监理报批。
“施工过程中发生的与沿途村民的临时占地、青苗赔偿等沟通协调事项由总包方授权A工程公司负责进行”正确。虽然有关工程施工活动的外部沟通、协调及联络传递,应通过总包方进行,但经总包方授权同意的除外。分包方进行的沟通、协调及联络传递结果由总包方负责。
2.总承包单位项目部对分包队伍管理的要求有:
(1)总承包单位按照总承包合同的约定对建设单位负责。
(2)对分包单位严格考核与管理。包括资质条件、技术装备、技术管理人员资格以及履约能力等,以此确定满足工程要求的分包单位。
(3)强化分包队伍的全过程管理。分包合同不能解除总承包单位任何义务与责任,总包单位的工程项目部应按要求强化分包队伍的全过程管理,指派专人负责对分包方的管理,保证分包合同和总承包合同的履行。
(4)不得再次把工程转包。
C无损检测公司承担长输管道焊口无损检验工作应具备的条件是:(1)有与检验、检测工作相适应的检验、检测人员;(2)有与所从事的检验检测工作相适应的检验检测仪器和设备;(3)有健全的检验检测管理制度、检验检测责任制度。具备上述条件之后,经负责特种设备安全监督管理的部门核准。
3.绿色施工的“四节一环保”是节能、节地、节水、节材和环境保护。
机械设备、机具的节能措施有:
(1)优先使用国家、行业推荐的节能、高效的施工设备和机具,如采用节电型的逆变式电焊机和能耗低、效率高的手持电动工具等。
(2)在施工组织设计中,合理安排施工顺序、工作面,以减少作业区域的机具数量,相邻作业区充分利用共有的机具资源。选择施工工艺时,应优先考虑耗用电能或其他能耗较少的施工工艺。
(3)建立施工机械设备管理制度,制订合理施工能耗指标,开展用电、用油计量,及时做好维修保养,使机械设备保持低耗、高效的状态。
(4)选择功率与负载相匹配的施工机械设备,避免大功率施工机械设备低负载长时间运行。机械设备宜使用节能型油料添加剂,在可能的情况下,考虑回收利用,节约油量。
(5)合理安排工序,提高各种机械的使用率和满载率,降低各种设备的单位耗能。
4.事件一造成返工的原因是施工程序错误,热收缩套(带)补口应在管口焊口检验并合格之后进行。工序颠倒后,已经补口的焊缝不能进行检验,因而需剥离补口进行焊缝检验。
长输管道从管口组对到管道下沟之间的一般施工程序是:管口组对→管道焊接→焊口检验→热收缩套(带)补口→管沟开挖→管道下沟。
5.施工单位占用变电站的绿地作为施工用地和管段临时堆放场地,违反了《电力法》。《电力法》第53条规定,“任何单位和个人不得在依法划定的电力设施保护区内修建可能危及电力设施安全的建筑物、构筑物,不得种植可能危及电力设施安全的植物,不得堆放可能危及电力设施安全的物品。”因此受到电力管理部门的处罚。
电力管理部门对施工单位的处罚内容是:停止作业,恢复原状。
B、3
C、4
D、1
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本题考查的是代建制。近3年在承接的各类建设项目中发生过较大以上质量、安全责任事故或者有其他严重违法、违纪和违约等不良行为记录的单位不得承担项目代建业务。
B、初步设计已经批准,施工详图设计满足主体工程施工需要
C、主体工程施工单位和监理单位已经确定,并分别订立合同
D、建设资金部分落实
E、主要设备和材料已经落实来源
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ABCE
解析:本题考查的是水利工程建设实施阶段的工作内容。
水利工程中,主体工程开工,必须具备的条件包括:
(1)项目法人或者建设单位已经设立;
(2)初步设计已经批准,施工详图设计满足主体工程施工需要;
(3)建设资金已经落实;
(4)主体工程施工单位和监理单位已经确定,并分别订立合同;
(5)质量安全监督单位已经确定,并办理了质量安全监督手续;
(6)主要设备和材料已经落实来源;
(7)施工准备和征地移民等工作满足主体开工需要。
故选择ABCE
B、水土保持工程施工监理
C、机电及金属结构设备制造监理
D、水利工程建设环境保护监理
E、水利工程安全监理
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ABCD
解析:本题考查的是建设监理制。水利工程建设监理包括水利工程施工监理、水土保持工程施工监理、机电及金属结构设备制造监理、水利工程建设环境保护监理。
B、确定责任目标成本
C、科学管理成本
D、有效管理成本
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:此题考查施工成本计划。
编制施工成本计划的关键前提是确定责任目标成本,这是成本计划的核心。因此应选择B。
B、施工人数
C、各种资源的单价
D、各项资源的数量
E、单位实体工料、机资源的消耗数量
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ACE
解析:此题考查直接工程费。
影响直接工程费高低的因素有三个方面: 一是工程量;二是单位实体工、料、机资源的消耗数量;三是各种资源的单价。参考2019二建公路教材270页。
某新建一级公路工程第二标段里程桩号为K15+300~K24+150,其中K22+750~K22+900为一座大桥,上部结构为预制箱梁。工程所在地区属于冬Ⅱ区,地处海拔1700~1800m之间,工期12个月,春季开工。

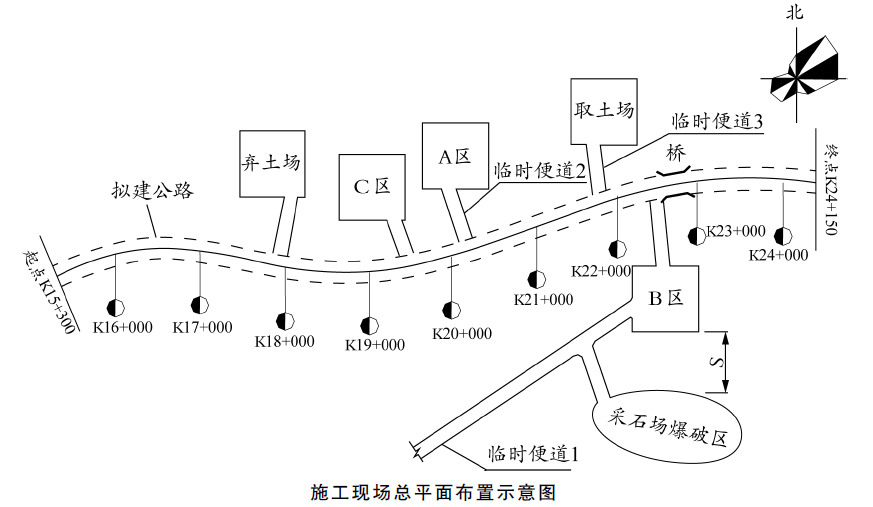

施工现场总平面布置示意图如下图所示,现场需在A、B、C三个区域分别布置桥梁梁板预制场(含水泥混凝土拌和站)、水泥稳定土拌和站和承包人驻地三种临时工程。
由于预制场地基地质良好,现场预制箱梁采用了混凝土底模。承包人在驻地现场入口醒目位置设置了工程简介牌和安全生产牌等。现场清表后新建临时便道1、2、3,其他便道为现场已有便道。
1.根据《公路工程施工安全技术规范》 (JTGF90-2015),为保证临时工程的安全,B区与采石场爆破区直线距离S 最短需要多少米?依据施工方便、合理、安全、经济、环保等施工现场总平面图布置原则,A、B、C区分别布置哪种临时工程最合理?
2.按照文明工地要求,承包人在驻地现场入口醒目处还需设置哪些标识牌? 预制场为预制箱梁采用的底模是否合理? 若不合理宜采用哪种底模?
3.根据《公路工程基本建设项目概算预算编制办法》,分别判断临时便道现场清表是否需计取冬季施工增加费、高原地区施工增加费和行车干扰工程施工增加费? 临时便道1、2、3是否应按临时设施费计取?
4.计算该批碎石场外运输损耗费、采购及保管费和碎石材料预算单价。 (计算结果小数点后保留2位)
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:
解析:1.(1)B区与采石场爆破区直线距离S最短需要500m;
(2)A区布置承包人驻地临时工程;B区布置桥梁梁板预制场临时工程;C区布置水泥稳定土拌和站临时工程。
2.(1)承包人在驻地现场入口醒目处还需设置:施工平面图、文明施工牌、消防保卫牌、廉政监督牌(或管理人员名单及监督电话牌)。
(2)预制场为预制箱梁采用的底模不合理,宜采用钢模。
3.(1)临时便道现场清表工程需计取冬季施工增加费、高原地区施工增加费,不计取行车干扰工程施工增加费。
(2)临时便道1、2、3不按临时设施费计取。
4.(1)场外运输损耗费= (80+5)×1%×1000=850.00(元)。
(2)采购及保管费= (80+5)× (1+1%)×2.67%×1000=2292.20(元)。
(3)碎石材料预算单价= (80+5)× (1+1%)× (1+2.67%)=88.14 (元/m³)。
此题以桥梁施工为背景考查施工现场主要临时工程及施工成本的构成。施工现场主要临时工程包括项目部驻地建设、桥梁预制场布设、拌合站设置、施工便道建设等,需要掌握场地的选择以及建设的要求。对于场外运输损耗费、采购及保管费和碎石材料预算单价计算题,虽然简单,但是需要掌握基本的公式,另外需要注意计算结果需要保留两位小数的要求。
一级建造师培训、二级建造师培训,BIM,监理工程师培训,造价工程师培训,造价实操,安全工程师培训等建筑业证书考试培训等,必选我们龙本教育鲁班培训,全国连锁,无论你到哪里都能找到我们,热烈欢迎您的光临!鲁班培训河南地区官网:http://www.luban123.com/。
- 上一篇:二级建造师每日一练(11.1)
- 下一篇:二级建造师每日一练(11.3)
