二级建造师考试每日一练8.29

施工管理
1、题干:在不影响总工期的前提下,本工作可以利用的机动时间是(  )。
A、总时差
B、自由时差
C、时距
D、时间间隔

向下滑动查看参考答案

↓↓
↓↓↓↓

答案:A

解析:本题考查的是双代号网络计划。总时差是指在不影响总工期的前提下,本工作可以利用的机动时间。

2、题干:下列关于横道图进度计划特点的说法,正确的是(  )。
A、能够清楚地反映工序之间的逻辑关系
B、适用于手工编制进度计划
C、适用于大的进度计划系统
D、能够直观确定计划的关键工作关键线路与时差

向下滑动查看参考答案

↓↓
↓↓↓↓

答案:B

解析:本题考查的是横道图进度计划的编制方法。横道图计划表中的进度线(横道)与时间坐标相对应,这种表达方式较直观,易看懂计划编制的意图。但是,横道图进度计划法也存在一些问题,如:
(1)工序(工作)之间的逻辑关系可以设法表达,但不易表达清楚;
(2)适用于手工编制计划;
(3)没有通过严谨的进度计划时间参数计算,不能确定计划的关键工作、关键路线与时差;
(4)计划调整只能用手工方式进行,其工作量较大;
(5)难以适应较大的进度计划系统。

3、题干:关于双代号网络计划的工作最迟开始时间的说法,正确的是(  )。
A、最迟开始时间等于各紧后工作最迟开始时间的最小值减去持续时间
B、最迟开始时间等于各紧后工作最迟开始时间的最大值
C、最迟开始时间等于各紧后工作最迟开始时间的最小值
D、最迟开始时间等于各紧后工作最迟开始时间的最大值减去持续时间

向下滑动查看参考答案

↓↓
↓↓↓↓

答案:A

解析:本题考查的是最迟开始时间的概念。最迟开始时间(LSi—j),是指在不影响整个任务按期完成的前提下,工作i-j必须开始的最迟时刻。最迟开始时间等于最迟开始时间最小值减去其持续时间:LSi-j=LFi-j-Di-j。

法规
1、题干:施工企业乙经建设单位甲同意,将部分非主体工程分包给施工企业丙,丙又将其中部分工程违法分包给施工企业丁。后丁因工作失误致使工程不合格,甲欲索赔。关于责任承担的说法,正确的有(  )。
A、甲有权要求乙承担民事责任
B、甲有权要求丙承担民事责任
C、甲无权要求丙承担民事责任
D、乙应当向甲承担民事责任,并无权向丙追偿
E、丙向乙承担民事责任后,有权向丁追偿

向下滑动查看参考答案

↓↓
↓↓↓↓

答案:ABE

解析:本题考查的是赔偿损失的限制。本题综合考核总、分包的连带责任以及违法分包的责任承担。乙与丙之间属于合法分包行为,故乙和丙对甲承担连带责任,所以选项AB正确,D错。丙与丁之间属于再分包的违法行为,对因违法分包的工程不符合规定质量标准造成的损失,丙与丁承担连带赔偿责任,故选项E正确。

2、题干:对于可撤销合同,具有撤销权的当事人(  ),撤销权消灭。
A、自知道或者应当知道撤销事由之日起一年内没有行使撤销权的
B、自知道或者应当知道撤销事由之日起六个月内没有行使撤销权的
C、自知道或者应当知道权利受到侵害之日起一年内没有行使撤销权的
D、知道撤销事由后明确表示放弃撤销权的
E、知道撤销事由后以自己的行为放弃撤销权的

向下滑动查看参考答案

↓↓
↓↓↓↓

答案:ADE

解析:本题考查的是可撤销合同。《合同法》第55条规定,“有下列情形之一的,撤销权消灭:
(1)具有撤销权的当事人自知道或应当知道撤销事由之日起一年内没有行使撤销权的;
(2)具有撤销权的当事人知道撤销事由后明确表示或以自己的行为放弃撤销权的”。故A,D,E选项正确。

3、题干:合同履行中,承担违约责任的方式包括(  )等。
A、继续履行
B、采取补救措施
C、赔偿损失
D、返还财产
E、追缴财产,收归国有

向下滑动查看参考答案

↓↓
↓↓↓↓

答案:ABC

解析:本题考查的是承担违约责任的种类。合同当事人违反合同义务,承担违约责任的种类主要有:继续履行、采取补救措施、停止违约行为、赔偿损失、支付违约金或定金等。

建筑
1、题干:《建筑施工安全检查标准》规定,合格的标准是( )。
A、分项检查评分表无零分,汇总表得分值应在80分及以上
B、一分项检查评分表得零分,汇总表得分值不足70分
C、分项检查评分表无零分,汇总表得分值应在80分以下,70分及以上
D、分项检查评分表无零分,汇总表得分值应在85分及以上

向下滑动查看参考答案

↓↓
↓↓↓↓

答案:C

解析:本题考查的是施工安全检查评定等级。
建筑施工安全检查评定的等级划分应符合下列规定:
1)优良:分项检查评分表无零分,汇总表得分值应在80分及以上。
2)合格:分项检查评分表无零分,汇总表得分值应在80分以下,70分及以上。
3)不合格:①当汇总表得分值不足70分时;②当有一分项检查评分表得零分时。
故C正确。

2、题干:工程网络计划的计划工期应(  )。
A、等于要求工期
B、等于计算工期
C、不超过要求工期
D、不超过计算工期

向下滑动查看参考答案

↓↓
↓↓↓↓

答案:C

解析:本题考查的是施工进度计划的调整工程网络计划的计划工期应不超过要求工期。故选C。

3、题干:模板工程作业高度在( )以上时,要有安全可靠的操作架子或操作平台,并按照高处作业安全技术规范的要求进行防护。
A、1m及1m以上
B、1.5m及1.5m以上
C、2m及2m以上
D、2.5m及2.5m以上

向下滑动查看参考答案

↓↓
↓↓↓↓

答案:C

解析:本题考查的是保证模板安装施工安全的基本要求。
模板工程作业高度在2m及2m以上时,要有安全可靠的操作架子或操作平台,并按要求进行防护。故C正确。

市政
1、题干:粗骨料为主的热拌沥青混合料复压采用振动压路机,相邻碾压带宜重叠( )cm。
A、10~20
B、20~30
C、30~40
D、40~50

向下滑动查看参考答案

↓↓
↓↓↓↓

答案:A

解析:此题考查了沥青混合料的压实对粗骨料为主的混合料,宜优先采用振动压路机复压(厚度宜大于30mm),振动频率宜为35~50Hz,振幅宜为0.3~0.8mm。层厚较大时宜采用高频大振幅,厚度较薄时宜采用低振幅,以防止骨料破碎。相邻碾压带宜重叠100~200mm。

2、题干:沥青混合料面层的压实层最大厚度不宜大于( )mm,各层应符合压实度及平整度的要求。
A、50
B、80
C、100
D、150

向下滑动查看参考答案

↓↓
↓↓↓↓

答案:C

解析:本题主要考查的是沥青路面压实层厚度相关要求沥青混合料面层的压实层最大厚度不宜大于100mm,各层应符合压实度及平整度的要求。

3、题干:水泥混凝土路面板分二次摊铺混凝土时,下部摊铺厚度宜为总厚的( )。
A、3/4
B、3/5
C、1/2
D、2/5

向下滑动查看参考答案

↓↓
↓↓↓↓

答案:B

解析:此题考查了混凝土面板施工混凝土面层分两次摊铺时,上层混凝土的摊铺应在下层混凝土初凝前完成,且下层厚度宜为总厚的3/5。

机电

1、题干:属于质量事故调查报告内容的是( )。
A、事故项目及各参建单位概况
B、事故发生的简要经过
C、事故造成的人员伤亡
D、事故发生的原因和事故性质
E、事故初步估计的直接经济损失

向下滑动查看参考答案

↓↓
↓↓↓↓

答案:ACD

解析:事故调查报告的内容事故调查报告应当包括下列内容:
(1)事故项目及各参建单位概况;
(2)事故发生经过和事故救援情况;
(3)事故造成的人员伤亡和直接经济损失;
(4)事故项目有关质量检测报告和技术分析报告;
(5)事故发生的原因和事故性质;
(6)事故责任的认定和事故责任者的处理建议;
(7)事故防范和整改措施。事故调查报告应当附具有关证据材料。事故调查组成员应当在事故调查报告上签名。

【背景资料】
某机电安装公司,通过竞标承担了某化工厂的设备、管道安装工程。该工程地处北方沿海地区,按照施工合同应该7月初开始进行安装,但前期由于工程招标、征地、设备采购等原因,致使安装工程到9月底才开工。施工单位为了兑现投标承诺,该公司通过质量策划,编制了施工组织设计和相应的施工方案,并建立了现场质量保证体系,制定了检验试验卡,要求严格执行三检制。工程进入后期,为赶工期,采用加班加点办法加快管道施工进度,由此也造成了质量与进度的矛盾。
事件1:质量检查员在检查管排的施工质量时,发现Φ89不锈钢管焊接变形过大,整条管道形成折线状,不得不拆除重新组对焊接,造成直接经济损失5600元。
事件2:该工程某车间内的管道材质包括20号钢15CrM钢、16Mn等,班组领料时材料员按照材料计划进行发料,并在管端进行了涂色标记,但由于施工班组管理不善,在使用时还是发生了混料现象,不得不重新进行检验。
事件3:该工程进行压力管道施工时,有一种管材属于国外进口材料,施工单位此前从没有遇到过,由于工期较紧,项目部抽调2名技术较好的焊工进行相应练习后,就进行管道施焊。
2、题干:1.三检制的自检、互检、专检责任范围应如何界定,本案例1是哪个检验环节失控?
2.影响施工质量的因素有哪些?本工程的环境因素有哪些?造成不锈钢管焊接变形过大的因素是什么?
3.质量预控方案一般包括哪些内容?针对该工程提出一项质量预控方案。
4.本案例中材料混料问题出在哪个环节,为什么?
5.事件3中项目部的做法是否正确,应如何进行?

向下滑动查看参考答案

↓↓
↓↓↓↓

答案:

解析:1.答:一般情况下,原材料、半成品、成品的检验以专职检验人员为主,生产过程的各项作业的检验则以施工现场操作人员的自检、互检为主,专职检验人员巡回抽检为辅。本案例问题出在自检和互检,在这两个环节上有失控。
2.答:影响施工质量的因素有施工人员、材料因素、施工机具和检测器具、施工方法和操作工艺以及施工环境因素五大因素;影响本工程的环境因素主要有工程技术环境、作业劳动环境、地理环境和气候环境等。 造成本案例不锈钢管焊接变形过大的主要因素是人和施工方法。
3.答:质量预控方案一般包括:工序名称、可能出现的质量问题、提出质量预控措施等三部分内容。该工程的焊接质量预控方案:
(1)工序名称:室外管道焊接。
(2)可能出现的质量问题:由于人员技能水平、设备能力、施工方法造成的夹渣、未焊透缺陷;由于沿海地区冬季施工,室外焊接气温较低、有风影响,容易出现气孔、裂纹等缺陷,影响管道的焊接质量。
(3)质量预控措施:
1)选择有相应合格项目和焊接检验的焊工施焊。
2)控制管道打磨及坡口加工、管道组对质量,按焊接工艺评定和工艺卡施焊,合理安排施工次序。
3)选择合适的焊接设备。
4)对焊条按规定进行烘干,控制氩气纯度。
5)焊接施工前应采取搭设保护棚等防风措施。
6)采取管口预热、层间二次预热、缩短焊接工序间隔时间及焊后及时进行保温缓冷等措施,控制低温影响。
4.答:事件2的问题在材料标识上。首先材料员标识方法不正确,没有采取逐根通长的色标标识,留下了混料的隐患。其次施工班组在下料使用时没有进行有效的标识移植,标识保护管理不当。
5.答:事件3中项目部的做法不正确,明显违反了规范要求。首先项目应进行该材料的焊接工艺评定,确定焊接方法及技术参数,试件经试验合格后方可用于工程。二是应组织焊工到具有该项考试资格的考试机构进行焊工考试,取得该项合格证后,方可进行焊接作业。

【背景资料】
某机电安装公司,为进入某钢铁企业的建筑市场,采取低价中标的方法承接了高炉热风炉鼓风机安装任务。由于利润低,施工单位资源投入不足,项目经理对该工程积极性不大,造成施工准备阶段的质量控制不充分,施工受到资源和条件的影响,影响了施工进度和工程质量。项目经理在电缆采购时只注重价格,使一些伪劣电缆进入施工现场,蒙混过关。工程完工后,通过验收交付使用单位,过了保修期的一个夏季,当工程满负荷运行时,出现电缆发热,并造成停机。
3、题干:1.项目经理在施工准备阶段中质量控制包括哪些方面?
2.施工单位低价中标后,为了保住得来不易的市场,应做好哪些方面的质量预控?
3.从采用伪劣电缆事件分析,施工单位的材料管理在哪些环节上存在失控?
4.电缆过热引起停机,已过保修期,施工单位是否应对其负责,说明理由?

向下滑动查看参考答案

↓↓
↓↓↓↓

答案:

解析:1.施工前准备阶段的质量控制,是对投入施工项目的资源和条件的控制。具体内容是:施工准备质量控制,包括施工机具、检测器具质量控制;工程设备材料、半成品及构件质量控制;质量保证体系、施工人员资格审查、操作人员培训等管理控制;质量控制系统组织的控制;施工方案、施工计划、施工方法、检验方法审查的控制;工程技术环境监督检查的控制;新工艺、新技术、新材料审查把关控制等。严格控制图纸会审及技术交底的质量;施工组织设计交底的质量;分项工程技术交底的质量。
2.施工单位低价中标后,为了保住得来不易的市场,应做好施工组织设计或质量计划预控、施工准备状态预控、施工生产要素预控。
3.施工单位的材料管理,在供应商的选择和材料验收两个环节上失控。
4.虽然已过保修期,但施工单位仍要对质量问题负责,原因是,该质量问题的发生,是由于施工单位采用不合格材料造成的,是施工过程中造成的质量隐患,不是因使用原因造成的质量问题,因此不存在过了保修期的说法。

1、题干:质量缺陷备案表由( )组织填写。
A、项目法人(建设单位)
B、监理单位
C、质量监督单位
D、项目主管部门

向下滑动查看参考答案

↓↓
↓↓↓↓

答案:B

解析:本题考查的是质量缺陷的处理。
质量缺陷备案资料必须按竣工验收的标准制备,作为工程竣工验收备查资料存档。质量缺陷备案表由监理单位组织填写。故选B。

2、题干:下列情况中项目法人可直接指定分包人的是( )。
A、由于重大设计变更导致施工方案重大变化,致使承包人不具备相应的施工能力
B、由于承包人原因,导致施工工期拖延,承包人无力在合同规定的期限内完成合同任务
C、项目有特殊技术要求特殊工艺或涉及专利权保护的
D、承包人无力在合同规定的期限内完成合同中的应急防汛、抢险等危及公共安全和工程安全的项目

向下滑动查看参考答案

↓↓
↓↓↓↓

答案:D

解析:本题考查的是项目法人分包管理职责。项目法人一般不得直接指定分包人。但在合同实施过程中,如承包人无力在合同规定的期限内完成合同中的应急防汛、抢险等危及公共安全和工程安全的项目,项目法人经项目的上级主管部门同意,可根据工程技术、进度的要求,对该应急防汛、抢险等项目的部分工程指定分包人。故选D。

3、题干:工程项目竣工验收时,( )必须向验收委员会汇报并提交历次质量缺陷的备案资料。
A、项目法人
B、监理单位
C、质量监督单位
D、项目主管部门

向下滑动查看参考答案

↓↓
↓↓↓↓

答案:A

解析:本题考查的是质量缺陷的处理。
工程项目竣工验收时,项目法人必须向验收委员会汇报并提交历次质量缺陷的备案资料。

公路

1、题干:下列设备主要用于隧道暗挖施工中二次支护衬砌的机械有(   )。
A、装药台车
B、凿岩台车
C、搅拌运输车
D、混凝土输送泵
E、混凝土喷射机

向下滑动查看参考答案

↓↓
↓↓↓↓

答案:CD

解析:此题考查隧道工程施工机械。二次支护衬砌机械:模板衬砌台车(混凝土搅拌站、搅拌运输车、混凝土输送泵)。因此正确选项是C、D。凿岩台车、搅拌运输车、混凝土喷射机是隧道暗挖施工机械但不是二次支护衬砌机械。施工机械的考查多以此题的考查形式进行,在掌握施工技术的同时记忆相关的施工机械。

2、题干:在合理配置施工机械时,公路施工机械化与管理研究机械的施工配置及合理运用施工机械,是为了达到(  )的目的。
A、提高机械作业的生产率
B、提高工程施工质量
C、降低对环境的污染
D、降低机械运转费用
E、延长机械使用寿命

向下滑动查看参考答案

↓↓
↓↓↓↓

答案:ADE

解析:考查合理配置施工机械的目的。公路施工机械化与管理研究机械的施工配置及合理运用施工机械,是为了达到提高机械作业的生产率,降低机械运转费用和延长机械使用寿命的目的。

背景资料

某施工单位承接了一高速公路标段K10+300~K24+400 的施工。合同中约定,工程价款采用调值公式动态结算。该工程材料费、人工费各占工程价款中的30%,不调值费用占40%。6月材料价格指数比基期上升30%。6 月完成工程量金额为463 万元。
其主要施工工作衔接关系见下表。

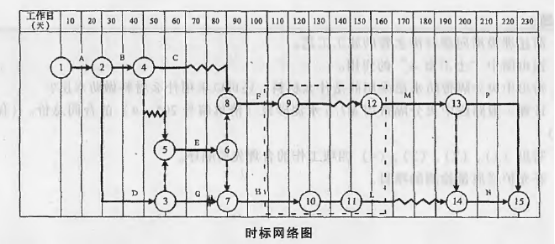

施工单位编制的时标网络计划如下图所示。
施工中,由于业主原因,导致G 停工20 天。
3、题干: 问题
      1.按最早开始时间补充绘制时标网络图中虚框内的图形(将虚框内的内容复制在答题卡上作答),并写出关键线路和工期。
      2.若按计划执行,施工中每天最多需要多少台挖掘机?如果施工单位只配置了4 台,并且保证全部投入使用,写出C 连续作业的工作安排。
      3.计算6 月份调价后的工程款。
      4.为保证4、5、6 月的施工安全,应在季节性安全措施中考虑防范哪些安全风险?
      5.写出G 工作的总时差,计算因业主原因导致的工期拖延天数。
      6.对于土方挖运施工,除挖掘机外,还需配置哪些主要施工机械?

向下滑动查看参考答案

↓↓
↓↓↓↓

答案:

解析:

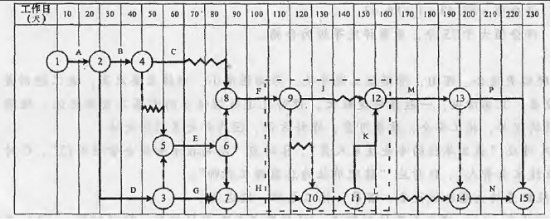

1.(1)完整的时标网络图如下图所示。

(2)关键线路为:①→②→③→⑤→⑥→⑦→⑩→⑪→⑫→⑬→⑮和 ①→②→③→⑤→⑥→⑦→⑩→⑪→⑫→⑬→⑭→⑮ 。总工期为220 天。
2.(1)所需机械台数为6 台。
(2)C工作推迟10天开始,不会影响总工期,第50天开始,第70天结束。(或C工作按最早开始时间安排进度,前10天与D工作平行施工,每天用两台设备;后D工作结束,则C工作用4台设备工作15天。)
3.6 月调价后的工程款=463×[40%+30%+30%×(1+30%)]=504.67(万元)。
4.4、5、6 月雨期施工应考虑防范洪水、泥石流、路堑塌方、施工便道冲毁、机械设备防护等。
5.(1)G 工作的总时差应为10 天。
(2)工期拖延为:20-10=10(天)。
6.还应配置推土机、装载机、铲运机、自卸汽车等。
此题以时标网络图为背景考查关键线路、工期和总时差计算,需要理解前后工作的关系,掌握网络图的绘制方法。考查公路工程合同价款的结算与支付,会应用调值公式。掌握施工中主要机械的配置,对于土方开挖工程,选择的机械与设备主要有:推土机、铲运机、挖掘机、装载机和自卸汽车等。
