二级建造师每日一练(12.01)
B、任务分工表
C、工作流程图
D、工作一览表
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C
解析:工作流程图
工作流程组织反映了组织系统中各项工作之间的逻辑关系,它可以用工作流程图来表示。
B、组织结构图
C、工作任务分工表
D、工作流程图
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:项目管理的组织结构图。
项目组织结构图反映一个组织系统(如项目管理班子)中各子系统之间和各元素(如各工作部门)之间的组织关系,反映的是各工作单位、各工作部门和各工作人员之间的组织关系。
B、考虑项目的组成
C、结合项目管理的组织结构
D、有利于工程竣工验收
E、有利于项目目标控制
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ABCE
解析:本题考查的是项目结构图。
项目结构分解并没有统一的模式,对于群体工程的项目结构分解,应结合项目的特点并参考以下原则:
(1)考虑项目进展的总体部署;
(2)考虑项目的组成;
(3)有利于项目实施任务(设计、施工和物资采购)的发包和有利于项目实施任务的进行,并结合合同结构;
(4)有利于项目目标的控制;
(5)结合项目管理的组织结构等。
B、使用权
C、收益权
D、处分权
E、担保权
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ABCD
解析:本题考查的是物权的种类。
根据《民法典》的规定,所有权作为物权中最基本的权利,其具体权能包括占有权、使用权、收益权和处分权共4种,故选项A、B、C、D正确。
B、互换
C、出资
D、赠与
E、抵押
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:BCDE
解析:本题考查的是与土地相关的物权。
建设用地使用权人有权将建设用地使用权转让、互换、出资、赠与或者抵押,但法律另有规定的除外。建设用地使用权人将建设用地使用权转让、互换、出资、赠与或者抵押,应当符合以下规定:
(1)当事人应当采取书面形式订立相应的合同。使用期限由当事人约定,但不得超过建设用地使用权的剩余期限。
(2)应当向登记机构申请变更登记。
(3)附着于该土地上的建筑物、构筑物及其附属设施一并处分。
B、宅基地使用权
C、建设用地使用权
D、宅基地所有权
E、土地承包经营权
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ABCE
解析:本题考查的是用益物权。
用益物权包括土地承包经营权、建设用地使用权、宅基地使用权和地役权。
B、120mm×240mm
C、240mm×240mm
D、370mm×240mm
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:A
解析:本题考查的是多层砌体房屋的抗震构造措施。
多层砖砌体房屋的构造柱构造要求:构造柱最小截面可采用180mm×240mm(墙厚190mm时为180mm×190mm)。
B、2
C、3
D、4
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C
解析:本题考查的是民用建筑的构造。
屋面采用结构找坡时,坡度不应小于3%,采用建筑找坡时,坡度不应小于2%。
B、设墙面遮阳
C、设置通风间层
D、增大窗墙面积比
E、内设铝箔隔热层
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ABCE
解析:本题考查的是室内热工环境。
隔热的方法:外表面采用浅色处理,增设墙面遮阳以及绿化;设置通风间层,内设铝箔隔热层。
B、宜较普通沥青混合料提高15℃
C、宜较普通沥青混合料提高20℃
D、由试验确定
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:D
解析:此题考查了改性沥青混合料的生产当采用表2K311042以外的聚合物或天然沥青改性沥青时,生产温度由试验确定。
B、驱动轮
C、小轮
D、大轮
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:此题考查了沥青混合料施工。碾压沥青混合料面层时应将压路机的驱动轮面向摊铺机。
B、以沥青均匀包裹集料为度
C、每盘的生产周期不宜少于35s
D、拌合时间应适当延长
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C
解析:此题考查了改性沥青混合料生产和运输改性沥青混合料拌合时间根据具体情况经试拌确定,以沥青均匀包裹集料为度。间歇式拌合机每盘的生产周期不宜少于45s(其中干拌时间不少于5~10s)。改性沥青混合料的拌合时间应适当延长。C错。
B、结晶器
C、转炉
D、矫直机
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C
解析:本题考查的是冶金设备。
轧制设备包括:拉坯机、结晶器、中间包设备、板材轧机、轧管机、无缝钢管自动轧管机、型材轧机和矫直机等。故ABD正确。
转炉工程属于冶金工程的一类,故C错误。
B、冶金设备
C、电力设备
D、建材设备
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本题考查的是冶金设备。
轧制设备包括:拉坯机、结晶器、中间包设备、板材轧机、轧管机、无缝钢管自动轧管机、型材轧机和矫直机等。故B选项正确。
石油化工设备包括:工艺塔类设备、反应设备、换热设备、分离过滤设备、储存设备、橡胶塑料机械等。故A错误。
建材设备包括:水泥生产设备、玻璃生产设备、陶瓷生产设备、耐火材料设备、新型建筑材料设备、无机非金属材料及制品设备等。故D错误。
发电设备包括:火力发电设备、水力发电设备、核电设备、其他发电设备等。故C错误。
B、交流系
C、直流系
D、感应系
E、静电系
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:ADE
解析:本题考查的是电工测量仪器仪表的分类。
按工作原理分为磁电系、电磁系、电动系、感应系、静电系。故ADE正确。
B、100
C、50
D、30
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C
解析:本题考查的是工程合理使用年限。
堤防工程保护对象的防洪标准为30年一遇时,属于≥30范围内,其级别为3级,则堤防的合理使用年限为50年。
B、坝体中部稍偏向下游
C、坝体上游侧
D、坝体下游侧
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:A
解析:本题考查的是土石坝的类型。
黏土心墙一般布置在坝体中部,有时稍偏上游并略为倾斜。
【注意】防渗体设在坝体中央的或稍向上游且略为倾斜的坝称为黏土心墙坝,防渗体设在坝体上游部位且倾斜的坝称为黏土斜墙坝。
B、占胶凝材料的65%
C、占胶凝材料的55%
D、占胶凝材料的45%
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:D
解析:本题考查的是耐久性设计要求。
配制高性能混凝土的活性矿物掺合料适宜的掺量,单掺时的品种(粉煤灰)的适宜掺量(占胶凝材料的%)为25~50,故选择D。
B、二级公路填石路堤
C、三级公路填土路堤
D、拟采用新技术、新工艺、新材料的路基
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:C
解析:此题考查试验路段。
试验路段应选择在地质条件、断面型式等工程特点具有代表性的地段,路段长度不宜小于100m。下列情况下,应进行试验路段施工:
(1)二级及二级以上公路路堤。
(2)填石路堤、土石路堤。B需要。
(3)特殊地段路堤。A需要。
(4)特殊填料路堤。
(5)拟采用新技术、新工艺、新材料的路基。D需要。因此应选择C。
B、拔管过程中不得反插
C、成桩过程中,每个台班应做不少于一组(2个)试块
D、施打新桩与己打桩间隔的时间不应少于5d
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:B
解析:此题考查软土地基处理施工技术。
A选项,桩顶超灌高度不宜小于0.5m。
B选项,沉管宜在设计高程留振10s左右,然后边振动、边拔管。拔管过程中不得反插。
C选项,成桩过程中,每个台班应做不少于一组(3个)试块(边长150mm的立方体),检验其标准养护28d抗压强度。
D选项,当设计桩距较小时,宜按隔桩跳打的顺序施工。施打新桩与己打桩间隔的时间不应少于7d。正确选项是B。

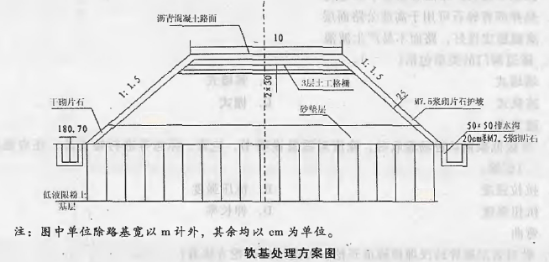

某二级公路位于平原区,路基宽10m,采用沥青混凝土路面,其中K3+460~K3+550段位于水田路段。路堤填筑高度5~6m,填料为砂性土。该路段的软基处理方案如图1:工程开工前,在建设单位的主持下,由设计单位向施工单位交桩。设计单位向施工单位交了平面控制桩,交桩过程中施工单位发现平面控制桩D32 缺失。施工单位接受了控制桩后及时进行了复测。
施工单位制定的塑料排水板及砂垫层整体施工工艺流程如下:整平原地面→摊铺下层砂垫层→机具就位→插入套管→塑料排水板穿靴→拔出套管→割断塑料排水板→机具移位→A。其中,塑料排水板采用插板机打设。
2.改正塑料排水板施工工艺流程中的排序错误(按“应先XX,再XX”描述),并写出工艺A 的名称。
3.写出图1 中低液限黏土中水排至路堤外的主要路径。
4.设计单位还应向施工单位交那种控制桩?针对D32 控制桩的缺失,施工单位应如何处理?
向下滑动查看参考答案
↓
↓↓
↓↓↓↓
答案:
解析:1.路基土方工程(1~3km 路段),排水工程(1~3km 路段),砌筑防护工程(1~3km 路段),路面工程(1~3km 路段)。
2.(1)“插入套管→塑料排水板穿靴”改为“塑料排水板穿靴→插入套管”。
(2)A代表“摊铺上层砂垫层”。
3.低液限粘土的排水的路径:塑料排水板(垂直)→砂垫层(水平)→干砌片石(透水)→边沟。
4.(1)还应交水平控制桩。
(2)施工单位应及时提出请设计单位进行补桩。
此题以路基、路面施工为背景进行综合考查。路基工程分部工程包括:路基土石方工程(1~3km路段);排水工程(1~3km路段);小桥及符合小桥标准的通道,人行道,渡槽;涵洞通道工程(1~3km路段);砌筑防护工程(1~3km路段);大型挡土墙,组合式挡土墙。结合背景做答即可。塑料排水板打设,按整平原地面→摊铺下层砂垫层→机具就位→塑料排水板穿靴→插入套管→拔出套管→割断塑料排水板→机具移位→摊铺上层砂垫层的施工工艺程序进行。对于排水路径的考查,重压使土颗粒间的自由水、空气沿着纵向排水通道,上升到软基上部砂垫层内,由砂垫层过滤再排到软基密封膜以外,从而使土体固结。这里的纵向排水通道是塑料排水板。利用砂井、袋装砂井、塑料排水板增加土层竖向排水途径,缩短排水距离、加速地基固结。在软土层顶面铺砂垫层,主要起浅层水平排水作用,使软土在路堤自重的压力作用下,加速沉降发展,缩短固结时间。考查设计交桩:(1)工程开工前,在业主(或监理)主持下,由设计单位向施工单位进行交桩。交桩应在现场进行。设计单位将路线勘测时所设置的导线控制点、水准控制点及其他重要点位的桩位及相关技术资料逐一交给施工单位。(2)交桩应有交桩记录。在接受桩位时应注意观察桩位是否有移动、损坏甚至缺失现象,如有此类现象发生,应及时提出并提请设计单位进行补桩。接桩后应安排专人负责,采取措施妥善保护。
